本文围绕制造企业排班与产能脱节的核心痛点,提炼出10个高频实战问题,涵盖从问题识别到系统落地的完整路径。答案基于麦肯锡、德勤等机构对制造业劳动力管理的公开研究,结合红海云等平台在制造业数字化领域的实践沉淀,部分涉及政策合规的内容以最新官方公告为准。
一、基础认知类问题解答
1. 制造企业排班与产能脱节有哪些典型表现?
1.1 结论速览 排班与产能脱节表现为旺季补员滞后、淡季班次未收缩、加班审批错位、跨产线借调混乱、多班组工时冲突五大症状。这些不是单点故障,而是计划、配置、执行、反馈四个环节同时失配的结果,会直接传导至交付周期、人工成本、合规风险等多重指标。
1.2 详细分析
典型症状图谱
| 症状表现 | 影响范围 | 严重程度 |
|---|---|---|
| 旺季临时增产,但补员与排班调整滞后 | 交付周期、加班成本、班组稳定性 | 高 |
| 淡季产能回落,班次结构未同步收缩 | 人工成本、人效指标、人员利用率 | 高 |
| 加班审批与实际产能需求错位 | 合规风险、员工疲劳、现场执行效率 | 中高 |
| 跨产线借调频繁,但技能匹配不足 | 质量稳定性、培训成本、OEE表现 | 中高 |
| 多班组工时冲突,休息间隔难以保障 | 工时合规、劳动争议、排班执行率 | 高 |
| 缺勤、设备故障后无法快速重排 | 现场连续性、订单兑现率、管理响应速度 | 中 |
如果企业长期并存两到三类以上问题,说明面对的不是局部排班优化,而是整个业人融合基础尚未建立。这也是为什么很多工厂"天天调班、处处救火"却无法形成稳定能力的根本原因。
深层逻辑:生产侧按小时感知订单变化、设备状态和节拍波动,人力侧却仍按周、按月安排班次、审批加班、统筹人手。业务信号与人力动作之间存在时间差,导致谁都在做决策,但没有谁能在同一张动态底图上协同。
2. 为什么制造企业排班难以贴近产能波动?
2.1 结论速览 排班难做的核心原因是信息孤岛与流程割裂,以及用工模式僵化与弹性不足。生产计划在MES或ERP中更新,人力侧依赖会议传达、微信群通知、Excel汇总,等HR拿到消息时现场已开始硬性消化波动。同时过度依赖单一用工方式,缺少可内部调剂的弹性资源池。
2.2 详细分析

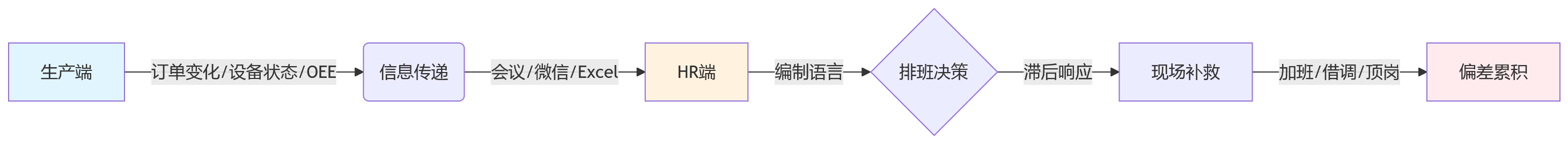

信息孤岛如何放大排班失真

生产端说的是产能语言,HR端用的是编制语言,两套语言之间缺少实时翻译器。车间主任依据经验安排班次,容易把局部经验当成全局判断;HR部门掌握人员信息更完整,却未必拥有足够实时的生产上下文。
用工模式僵化的三大障碍
- 正式工占比过高:补充速度慢、成本刚性强,旺季反应迟缓
- 派遣/临时工独立管理:没有与正式工纳入统一调度逻辑,形成资源孤岛
- 跨产线共享壁垒:技能标签不清晰、资质不可视、主管边界意识强、成本归属不明确
这意味着一边是A线加班过量,一边是B线相对空闲,看似都在努力,实则整体效率没有最优。排班表只是结果,决定这个结果的是产能信息是否可见、规则是否明确、资源是否可调。
3. 业人融合的本质是什么?与传统排班有何区别?
3.1 结论速览 业人融合的本质是让产能变化能够触发可执行的人力动作,而不是简单把生产数据搬到HR系统展示。传统排班从计划出发强调稳定,业人融合从波动出发强调适配,这是范式变化而非工具替换。
3.2 详细分析
两种模式的对比
| 维度 | 传统排班响应模式 | 产能驱动模式 |
|---|---|---|
| 决策起点 | 静态生产计划 | 实时产能波动 |
| 核心假设 | 需求长期平稳、班次固定 | 波动不可消除、需动态适应 |
| 调整频率 | 周/月为单位 | 小时/天为单位 |
| 数据流向 | 单向(生产→HR) | 双向闭环(含执行反馈) |
| 适用场景 | 需求稳定、工序标准化程度高 | 订单频繁变化、多用工并存 |
范式变化的三个关键点
- 承认波动常态:不再追求完全消除波动,而是建立快速感知和反馈机制
- 从被动到主动:系统实时接收产能变化后,先测算需求缺口,再自动推送可选排班方案
- 从记录到中枢:HR系统不再是记录出勤的工具,而是承担把业务变化转化为人力动作的中枢角色
很多企业上线排班系统后仍感觉"系统不好用",真正原因通常不是界面或功能不足,而是企业仍在用静态计划思维驱动动态现场。只要范式不变,再先进的系统也只能把旧流程电子化。
二、实操优化类问题解答
4. HR系统如何支撑产能驱动的人力配置?

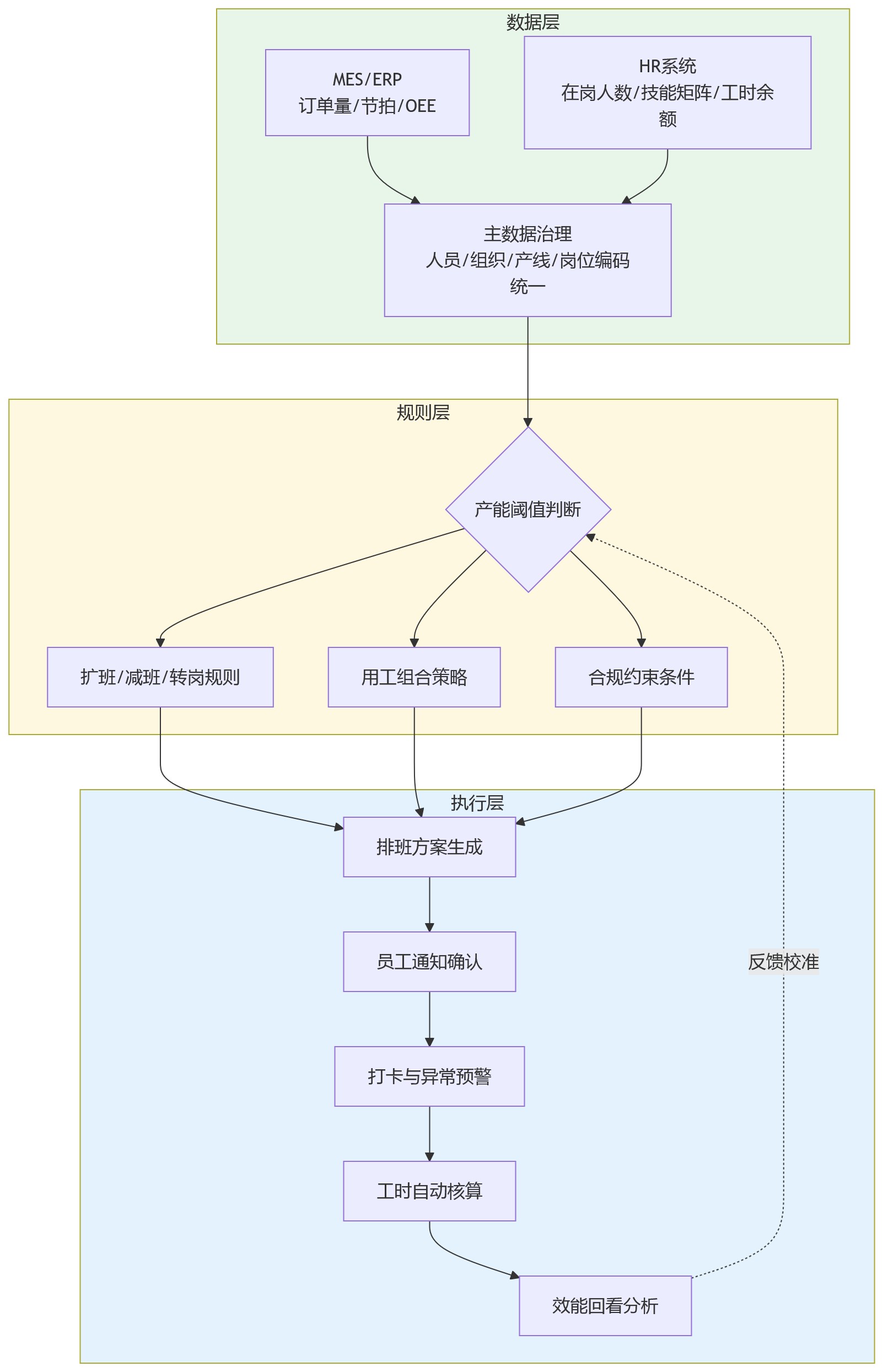

4.1 结论速览 HR系统需要通过数据层、规则层、执行层三层架构协同来实现产能驱动。数据层统一口径建立映射关系,规则层把业务信号翻译成人力需求,执行层把通知、确认、打卡、核算串联成闭环通路。
4.2 详细分析
业人融合三层架构

各层核心任务
- 数据层:建立MES、ERP中的订单量、工序节拍、OEE与HR系统中的在岗人数、技能矩阵、出勤状态的稳定映射关系。最容易被低估的是主数据治理——编码不一致会导致后续任何智能判断建立在摇晃的地基上。
- 规则层:把企业管理策略数字化表达。例如订单增量达到某一阈值是否触发扩班、OEE低于某水平时选择减班还是转岗、技能缺口扩大后优先内部借调还是调用弹性用工池。
- 执行层:确保闭环真正形成。系统不仅要生成排班方案,还要把通知、确认、打卡、工时核算、异常预警等动作串联起来,否则业人融合只会停留在分析层而无法进入操作层。
5. 制造企业如何设计多元用工协同策略?
5.1 结论速览 应将正式工、派遣工、灵活用工设计成分层协同的用工池,并在排班规则中明确各自角色。正式工作为稳定产能基石承担核心岗位,派遣工作为季节性缓冲承接中等幅度波动,灵活用工应对峰值弹性需求。关键是嵌入同一套需求测算与排班逻辑。
5.2 详细分析
三类用工模式的协同定位
| 用工类型 | 定位 | 适用场景 | 排班规则差异 | 合规要点 |
|---|---|---|---|---|
| 正式工 | 稳定产能基石 | 核心岗位、关键工序、长期稳定班次 | 优先保障连续性与技能匹配,兼顾员工偏好与成长路径 | 工时上限、休息休假、加班审批需严格校验 |
| 派遣工 | 季节性缓冲 | 旺季扩产、阶段性订单放量 | 根据合同周期与岗位要求灵活配置,优先承接可标准化岗位 | 派遣比例、岗位适配、用工边界需审慎管理 |
| 灵活用工 | 峰值弹性补充 | 短周期波动、突发补位、低培训门槛工序 | 以短时、临时、峰值覆盖为主,强调响应速度与最小必要配置 | 用工关系、工时记录、结算与安全管理要可追溯 |
设计原则
- 不是追求形式多样:多元用工不适合所有场景。高度保密、质量风险极高、技能认证严格的产线,灵活用工空间有限;流程高度标准化、季节波动明显的场景,弹性用工价值更容易释放。
- 必须结构化设计:不能只使用多种用工方式而让它们各自独立管理。不同人群应纳入统一的技能矩阵、需求测算和排班引擎,形成真正的弹性资源池。
- 明确边界与切换条件:什么时候动用派遣工、什么情况下启用灵活用工、何种情形下必须坚持正式工,这些都需要清晰的触发规则和成本效益评估。
6. HR系统的数据融合能力如何建设?
6.1 结论速览 数据融合的第一任务是建立主数据统一机制,第二任务是实现关键指标实时或准实时对齐,第三任务是建立考勤工时与生产工时的双向校验机制。重点不在于汇总所有数据到一个库,而在于确保关键决策所需数据在逻辑上可关联、业务上可解释、责任上可追溯。
6.2 详细分析
三阶段建设路径
- 主数据统一:人员、组织、岗位、产线、班次、工序这些核心对象必须拥有一致编码和清晰映射。这是最容易忽视但最关键的一步,否则系统只能展示信息无法自动推理。
- 指标实时对齐:订单量变化、产能负荷、在岗人数、技能分布、工时余额、缺勤情况,如果更新时间不同步,系统生成的排班方案就会偏离实际。建议设定关键指标的刷新频率标准。
- 双向校验机制:避免出现考勤上班了但产线未有效投入,或者产线投入存在但工时记录不完整的情况。这需要考勤系统与生产系统建立互认逻辑。
常见误区与规避
- 误区一:认为数据越多越好 → 实际上只需聚焦关键决策所需数据
- 误区二:一次性把所有接口打通 → 应优先打通影响排班决策的核心链路
- 误区三:重视接口开发轻视数据治理 → 源头数据失真会让算法越快产出错误建议
很多企业在数据融合这一步投入不足,后续会发现算法越复杂偏差反而越大,因为输入本身没有治理好。
7. 智能排班如何实现从规则到约束优化的升级?
7.1 结论速览 智能排班是在多重约束下做出更优配置的约束优化问题,至少同时受产能需求、技能匹配、工时合规、用工成本和员工偏好几类因素影响。进阶能力包括支持情景模拟(what-if分析),为企业提供多个可比较方案及其代价而非唯一答案。
7.2 详细分析

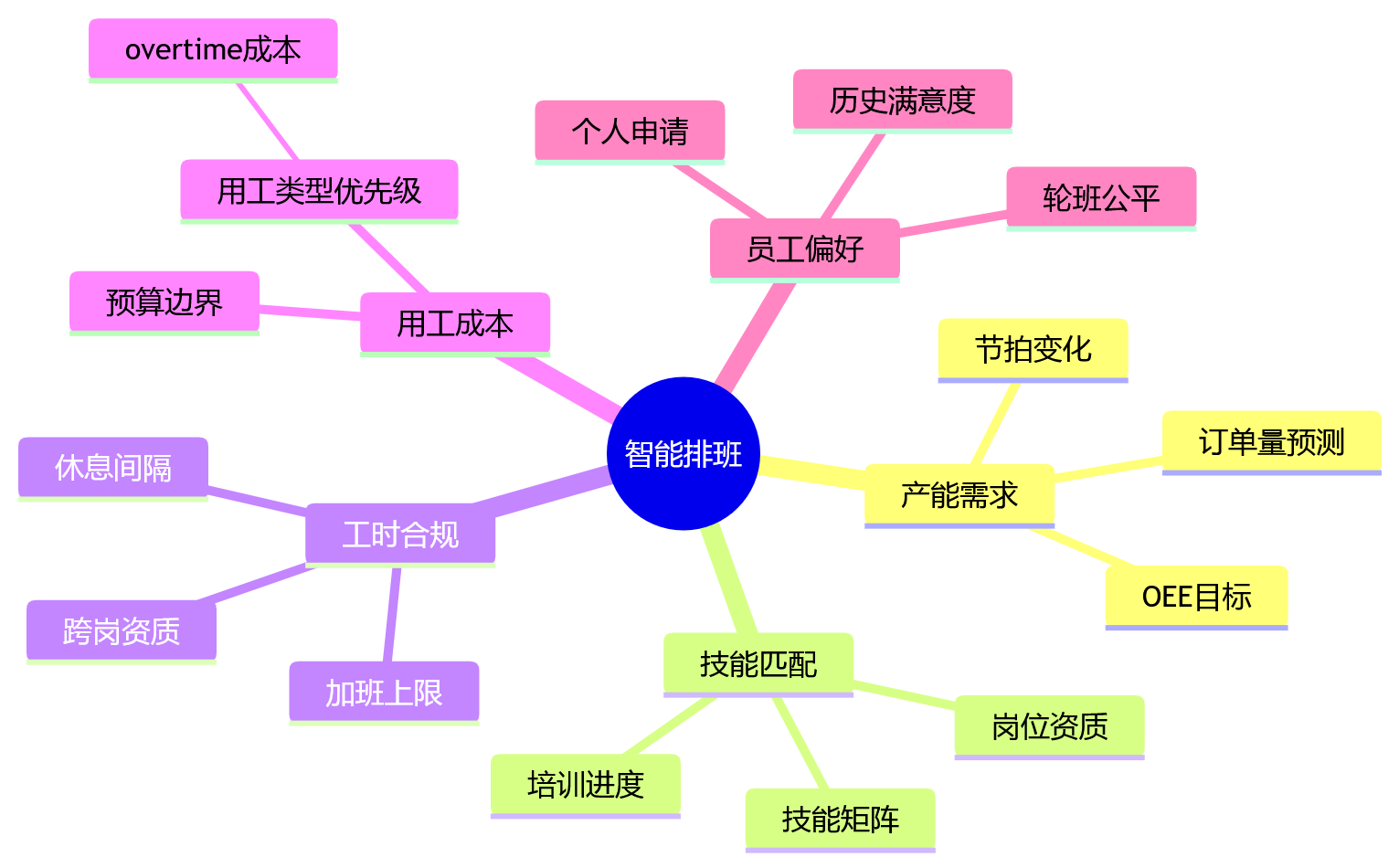

约束优化排班的五大维度

情景模拟的典型应用场景
- 订单增加20%后,现有用工池能否支撑
- 某核心产线设备故障,其他产线是否可以释放人手
- 某班组连续缺勤上升,哪些替代方案对成本和交付影响最小
制造企业真正需要的不是唯一答案,而是多个可比较方案及其代价,让管理者能够在效率、成本、合规、体验之间做出权衡决策。
能力边界提醒:智能排班并不意味着算法一定优于所有人工决策。对于业务变化极少、班次高度固定的小型车间,复杂算法的收益未必覆盖建设成本;对于数据质量不稳定、规则尚未沉淀的企业,过早引入高级优化模型反而可能增加现场不信任。
8. 如何确保排班方案穿透到执行现场?
8.1 结论速览 流程贯通层必须把计划、调整、执行、核算和反馈连成一条线。典型过程是生产计划变更触发人力需求更新,系统重算缺口,排班引擎生成调整建议,主管确认后向员工推送通知,员工打卡数据进入执行层,最终工时自动核算并与产线效能数据做回看分析。
8.2 详细分析
关键断点检查
- 生产变更是否自动触发:还是需要人工发起排班调整请求
- 通知是否直达员工:是否存在中间环节导致信息衰减
- 异常是否快速响应:缺勤、故障发生后是否需要回到电话、纸笔和Excel
- 工时是否自动闭合:是否存在"表上已调、系统未调、考勤未认、薪酬难算"的二次偏差
这一层最重要的价值是把"知道问题"变成"能处理问题"。如果流程没有贯通,企业看到再多分析图表也无法缩短现场响应时间。
三、问题解决类问题解答
9. 制造企业推进业人融合应遵循怎样的落地路径?
9.1 结论速览 应遵循数据先行、规则沉淀、智能升级的三阶段路径。第一阶段聚焦数据打通建立可信底座,第二阶段把管理经验沉淀成可被系统识别的规则,第三阶段才引入排班优化算法和预测性规划。顺序不能颠倒,因为业人融合靠的是基础能力层层累积而非技术炫技。
9.2 详细分析
三阶段落地路径
| 阶段 | 核心任务 | 关键产出 | 成功标志 | 常见风险 |
|---|---|---|---|---|
| 第一阶段 | ||||
| 数据打通 | MES与HR接口、主数据统一、工时对齐 | 可信数据底座 | 关键指标可实时查看且口径一致 | 重视接口轻视治理 |
| 第二阶段 | ||||
| 规则建模 | 产能人力映射逻辑、技能门槛、班次切换条件、用工组合策略 | 可执行规则库 | 系统能给出符合管理意图的建议 | 规则过于复杂或过于简单 |
| 第三阶段 | ||||
| 智能升级 | 排班优化算法、异常自动响应、预测性人力规划 | 辅助决策能力 | 部分标准化场景可实现自动决策 | 忽视合规底线和执行现实 |
阶段推进原则
- 先抓最痛场景:在旺季扩产、加班失控、跨班组借调频繁等高痛点场景中先做小闭环试点,再逐步复制
- 联合KPI设计:仅考核交付或仅考核考勤都难以推动业人融合,需要设计排班与产能匹配度、加班异常率、人力利用率等联合指标
- 持续运维投入:项目启动阶段重视接口开发,更要重视主数据治理、口径校验和后续维护的工作量
10. 推进业人融合过程中有哪些常见陷阱需要规避?
10.1 结论速览 三大常见陷阱是:只打通数据不建设规则、过度追求算法最优忽视合规底线、忽视员工体验。规避方法是既要避免把系统神化,也要避免把它工具化,它的价值在于让判断更及时、更一致、更可追踪。
10.2 详细分析
陷阱一:只打通数据,不建设规则
- 表现:系统接口开通后,管理层以为问题会自然解决,但现场仍然靠人工判断
- 后果:数据通了却没有形成决策,排班方案仍需手工生成
- 规避:在数据打通的同时,必须同步建设触发逻辑与约束条件,明确什么情况下系统应该给出什么建议
陷阱二:过度追求算法最优,忽视合规底线
- 表现:理论上最优的班次安排在工时、休息、资质、安全或员工接受度上不可落地
- 后果:系统建议无法执行,一线管理者失去信任,最终弃用
- 规避:排班始终嵌在劳动管理和现场组织中,合规底线必须作为硬约束而非软建议
陷阱三:忽视员工体验
- 表现:班表频繁波动、通知过晚、规则不透明
- 后果:员工执行意愿下降,缺勤和流失增加,反过来削弱排班效果
- 规避:在劳动力紧平衡背景下,排班能否兼顾合理性与可接受性已经不只是管理细节,而是稳定用工能力的一部分
变革管理关键点:车间主任和班组长长期依赖经验排班,突然改为系统排班天然会有抵触情绪。企业不能只要求使用,而应提供可理解、可修正、可追责的机制,让一线管理者看到系统如何得出建议、何时可以人工干预、干预后如何沉淀为新规则。
结语
制造企业排班与产能脱节本质上不是一张班表编得好不好的问题,而是业务语言与人力语言之间缺少实时翻译与闭环执行机制。HR系统的价值不仅在于功能清单有多长,而在于是否完成了数据融合、智能排班和流程贯通三类关键能力的重建。
在实际应用中,最值得优先关注的三个重点是:优先投入主数据治理与规则建模(没有统一编码和清晰规则,再好的智能也难稳定落地)、把"排班与产能匹配度"设为联合指标(让生产与HR围绕同一结果协同)、多元用工纳入统一调度逻辑(形成分层协同、动态调用的资源池)。当AI进一步进入制造劳动力管理,真正有竞争力的企业不只是会排班,而是已经积累了足够的数据资产、规则资产与流程资产,能够支撑自适应排班与前瞻配置。
