首页 > HR管理知识 > 制造业业人融合关键问题清单:排产与用工协同的10个核心问答

制造业业人融合关键问题清单:排产与用工协同的10个核心问答

2026-05-20

红海云

制造业集团在推进业人融合时,真正的挑战往往不在理念层面,而在生产节奏变化后人力能否及时跟上。本文围绕"排产与用工如何协同"这一现实命题,精选10个高频核心问题,涵盖基础认知、实操落地与风险规避三个维度。筛选依据来自制造业数字化转型实践中的典型痛点与决策盲区,答案包含可直接执行的判断标准、操作步骤与避坑建议。内容基于行业实战经验沉淀与红海云等数字化平台的落地案例整理,涉及系统功能与平台规则的具体细节以最新官方公告为准。

一、基础认知类问题解答

1. 为什么制造业业人融合要先解决排产与用工协同问题?

1.1 结论速览 排产决定用工起点,用工配置是业务计划的派生变量。若排产一变而用工跟不上,后续绩效联动、人才盘点等融合举措都将失去稳定底座。排产-用工协同不是业人融合的小模块,而是整个体系的地基。

1.2 详细分析

制造业的人力配置从来不是独立变量,而是必须建立在业务需求被结构化、可测算、可传导的基础上。订单量变化不会直接变成人力动作,中间必须经过排产分解——只有当订单被拆解为具体产线负荷、工序节拍和班次安排后,企业才能知道某一时间段到底需要多少人、需要哪些技能、需要几个小时完成。

实践中,很多企业并非不知道这一点,而是没有把它制度化。生产计划仍由业务系统独立驱动,人力配置仍由人事规则独立驱动,二者只在缺人或超编时被动碰面。表面看是沟通不足,实质上是没有把排产作为用工决策的正式输入项。

更深层的影响在于,如果排产一变用工却跟不上,那么绩效数据就难以与真实产出对应,人才策略也无法服务生产波动,组织调整更可能沦为静态编制游戏。对制造业集团而言,真正成熟的业人融合,是业务计划和用工决策进入同一套运行节奏。

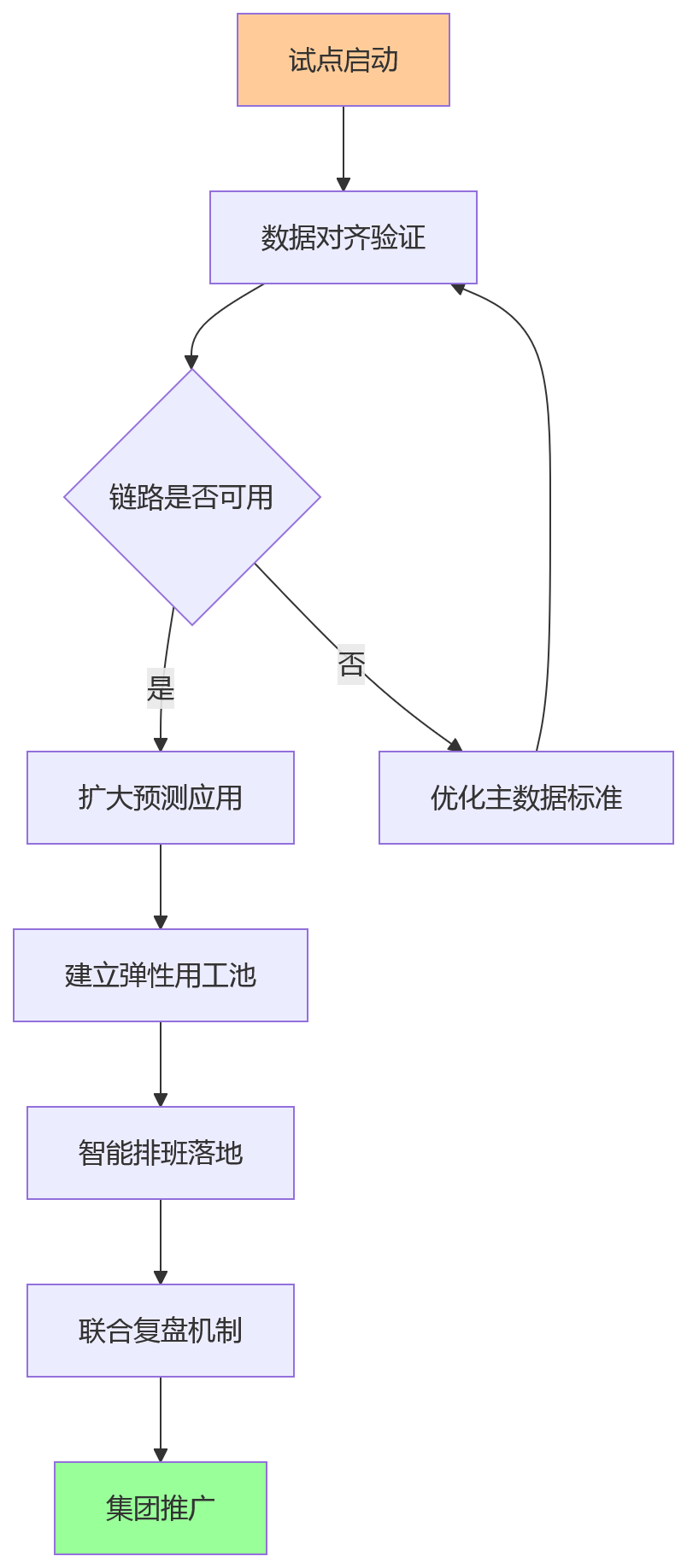

流程图 - 制造业业人融合关键问题清单:排产与用工协同的10个核心问答

2. 制造业排产与用工协同失效的核心原因是什么?

2.1 结论速览 协同失效通常不是单一技术或管理问题,而是三类断裂相互叠加的结果:计划断裂导致节奏不同步,信息断裂导致看不见彼此,管控断裂导致无法在统一规则下行动。只修补其中一个点,效果通常有限。

2.2 详细分析

计划断裂:制造业排产往往按周、按日甚至按班次滚动更新,尤其在多品种、小批量、交期压缩的环境下,计划调整几乎成为常态。但用工配置很多时候仍按月、按季度管理:招聘预算按季度提报,培训安排按月执行,跨部门调配还要走审批流程。结果就是,排产变化的速度远快于用工变化的速度。

信息断裂:ERP、MES掌握的是排产、工单、工序、设备、产能负荷;eHR、考勤、薪酬系统掌握的是编制、班次、出勤、工时、加班。若两边系统没有稳定接口,企业就会出现典型的数据断头路:排产已经变了,HR侧还停留在旧版本;考勤已经异常,生产端却无法从人力数据反推排产是否合理。

管控断裂:集团希望统一控编、控成本、控风险,工厂则希望快速响应订单、灵活补位、保证交付。前者强调规范,后者强调速度,两者并不天然对立,但如果缺少边界设计,就会在实际运行中持续碰撞。典型场景是集团对正式编制设置严格约束,工厂为了完成交付只能通过临时外包、派遣补人,久而久之形成灰度用工通道。

断裂类型 典型表现 深层原因 影响范围
计划断裂 插单后缺人、淡季冗员、培训跟不上工序变化 排产按日滚动、用工按月运作,缺乏前置预测机制 交付稳定性、加班成本、员工负荷
信息断裂 排产调整后HR感知滞后,考勤工时无法反哺计划优化 ERP/MES与eHR系统孤立,缺少统一主数据与接口 决策时效、数据可信度、复盘能力
管控断裂 集团控编与工厂灵活用工冲突,灰度用工增多 权责边界不清,缺少弹性编制与分层授权 合规风险、成本失控、集团协同效率

3. 不解决排产-用工协同会对其他业人融合举措产生什么影响?

3.1 结论速览 排产-用工协同是整个业人融合体系的地基。若地基不稳,岗位价值评估会流于形式,人才盘点结果难以转化为产能保障,绩效数据无法与真实产出对应,组织调整更易沦为静态编制游戏。

3.2 详细分析

很多集团企业正在推进绩效与业务联动、人才画像、组织敏捷转型,这些方向本身没有问题,但它们都依赖一个前提——人力系统能够响应业务变化。

比如企业试图推进岗位价值管理,但岗位需求强弱与生产负荷脱节,岗位价值评估就容易流于形式;企业试图推进人才盘点,但核心技能的供给变化无法嵌入排产逻辑,盘点结果也难以转化为产能保障;企业试图推进绩效联动,但绩效数据与真实产出不对应,激励就无法导向正确的行为。

换言之,排产-用工协同不是业人融合中的一个小模块,而是整个体系的底层逻辑。谁先打通这一步,谁才有资格谈后续更深层的融合。

二、实操优化类问题解答

4. 制造业如何实现排产与用工的数据对齐?

4.1 结论速览 数据对齐不只是系统对接,更重要的是定义双方共同认可的映射关系。至少要打通一条核心链路:工单→岗位→技能→人数→工时。劳动力主数据标准是前提,不是附属工作。

4.2 详细分析

企业需要先回答一个基本问题:排产数据如何被翻译为可执行的用工需求?通常至少要打通一条核心链路——工单→岗位→技能→人数→工时。只有这条链路清晰,排产变化才可能自动触发用工判断,而不是停留在人工猜测。

这一步往往比想象中更难,因为难点不在接口,而在口径。一个岗位在不同工厂是否同名同义,一个技能等级是否对应同样作业能力,工时标准是否包含换线、准备、质检等辅助时间,这些问题如果不先统一,系统即便接上了,也只会把错误更快地传递出去。因此,劳动力主数据标准是前提,不是附属工作。

在系统层面,企业可以通过数据中台、集成平台或标准接口,把ERP、MES中的排产计划、工单进度、产能负荷,与eHR、考勤系统中的人员、班次、技能、工时进行实时同步。这样做的价值,不只是"看得到",而是让排产变动具有可计算的人力含义。

需要注意的是,数据对齐适用于业务流程相对标准、岗位与技能可结构化描述的工厂;若工序高度非标、作业极度依赖个体经验,则需要先做岗位标准化,再谈深度联动。

5. 如何从排产计划推演用工需求并提前预测缺口?

5.1 结论速览 预测的基本逻辑是五步:读取产能计划→拆分关键工序→识别各工序所需岗位与技能→结合标准工时测算人数→叠加出勤率、培训期、休假、合规工时等约束,形成可执行的人力需求图谱。预测结果必须进入招聘准备、内部调配、技能培训三个动作的前置输入,否则只是分析报告而非经营工具。

5.2 详细分析

如果说数据对齐解决的是"看得见",那么需求预测解决的是"来得及"。制造业真正需要的,不是在缺人时知道缺人,而是在缺人发生之前,依据排产趋势预判未来几周乃至几天的用工峰值和谷值。

预测的基本逻辑可以拆为五步:

  1. 先读取产能计划
  2. 再拆分关键工序
  3. 再识别各工序所需岗位与技能
  4. 再结合标准工时测算人数
  5. 最后叠加出勤率、培训期、休假、合规工时等约束,形成可执行的人力需求图谱

这个过程本质上是在把业务计划转化成人力计划。

进一步地,企业可以引入基于历史排产、订单波动、季节变化、良率变动、设备稼动率等因素的AI预测模型,对需求波峰波谷做更早期的识别。这里需要强调,AI不是替代业务判断,而是帮助管理层从经验推测迈向概率判断。它特别适合用于识别重复性的周期波动、常见插单模式和区域性产线差异,但对突发性政策变化、重大设备故障等非历史事件,仍需要人工校正。

在这一阶段,智能排班系统的价值开始显现。因为预测不是终点,预测后的班次承接、用工预警、倒班调整才是执行关键。特别是在多班制、连续生产或旺淡季波动明显的企业中,智能排班可以把预测结果快速转成候选方案,缩短从识别需求到形成动作的时间差。

6. 如何构建弹性用工池与智能排班机制?

6.1 结论速览 更现实的做法是建立核心员工+弹性用工池的双层结构。核心员工负责关键工序、质量稳定和技能传承,弹性用工池承担峰值波动、辅助岗位和阶段性任务。弹性不等于无序,前提是岗位边界清晰、技能矩阵清楚、合规规则明确。

6.2 详细分析

制造业若仍依赖单一固定编制,很难应对订单波动和产线切换。更现实的做法,是建立核心员工+弹性用工池的双层结构。核心员工负责关键工序、质量稳定和技能传承,弹性用工池则承担峰值波动、辅助岗位和阶段性任务。

弹性并不意味着无序。企业需要明确哪些岗位适合弹性补充,哪些岗位必须由经过认证的内部员工承担;哪些工厂可以共享用工池,哪些岗位由于工艺差异不宜跨线调配。换言之,弹性结构的前提是岗位边界清晰、技能矩阵清楚、合规规则明确。

智能排班在这一阶段承担的是决策加速器角色。它需要同时考虑排产计划、员工技能矩阵、班次规则、工时上限、休息间隔、夜班限制、请假状态以及成本约束,在多个变量之间寻找相对最优,而不是单纯排满班。真正成熟的智能排班,不是把人塞进班表,而是把合规、效率、技能匹配和员工体验同时纳入权衡。

对集团企业来说,还应建立排产变动到用工预警的自动触发机制。例如,当某产线计划负荷超过既定阈值,系统自动提示缺口岗位、可调配人员和潜在合规风险;当某班次加班时长连续偏高,系统自动提醒排产侧评估是否需要重新平衡工序安排。这样,动态调配就不再只是主管经验,而成为规则驱动、系统辅助的持续过程。

7. 如何让用工数据反哺排产优化形成闭环?

7.1 结论速览 真正成熟的协同是双向的。用工执行后的实际数据必须回到排产端,去验证原计划是否合理。可回流的数据至少包括:实际出勤、工时利用率、加班结构、缺勤异常、技能错配、跨岗支援频次、临时用工占比等。还需设立定期的排产-用工联合复盘机制,重点不是追责,而是修正模型。

7.2 详细分析

很多企业把协同理解为生产端向人力端提需求,但真正成熟的协同是双向的。用工执行后的实际数据,必须回到排产端,去验证原计划是否合理。否则,企业只是在不断提高响应速度,却没有提升计划质量。

可回流的数据至少包括:实际出勤、工时利用率、加班结构、缺勤异常、技能错配、跨岗支援频次、临时用工占比等。这些数据一旦与工单完成率、工序节拍、设备稼动率结合,就能够帮助企业识别问题根因。比如加班长期居高,是因为需求预测保守、技能储备不足,还是排产本身过度集中;比如临时借调频繁,是因为岗位模型不准,还是集团资源池没有建立。

企业还需要设立定期的排产-用工联合复盘机制。重点不是追责,而是修正模型:哪些预测因子有效,哪些规则过严,哪些技能认证流程拖慢了调配,哪些班次设计导致员工疲劳和流失。闭环的意义,正在于让下一轮计划比上一轮更接近真实执行条件。

协同阶段 核心任务 关键输出 数字化支撑
数据对齐 建立工单、岗位、技能、人数、工时映射;统一主数据口径 劳动力主数据标准、接口规则 数据中台、系统集成接口
需求预测 由排产计划推演未来用工需求与技能缺口 用工需求预测表、峰谷预警 预测模型、分析引擎
动态调配 建立弹性用工池,按排产变化快速排班与调度 调配方案、班次方案、预警清单 智能排班、预警机制
闭环反馈 将执行数据回流排产侧,修正规则和模型 偏差分析、优化建议、复盘报告 联合看板、复盘分析平台

三、问题解决类问题解答

8. 如何建立排产-用工联合决策机制避免各自为政?

8.1 结论速览 排产与用工不能再分别在两个条线内部完成后再互相通知,而应在关键节点上进入联合评审。比较可行的做法是设立排产-用工协同委员会,或在集团、事业部、工厂层面建立联合调度中心。协同效率要进入双方考核,否则组织会从"互相提要求"转向"共同解问题"。

8.2 详细分析

企业首先要改变的是决策方式。排产与用工不能再分别在两个条线内部完成后再互相通知,而应在关键节点上进入联合评审。比较可行的做法,是设立排产-用工协同委员会,或在集团、事业部、工厂层面建立联合调度中心,让生产、HR、运营、必要时再加财务或合规,共同参与重点计划调整和资源判断。

联合机制并不意味着所有事项都集中讨论,而是要分层。常规排产波动、日常班次调整,可授权工厂在规则内自主处理;跨厂区调拨、大规模临时用工、关键岗位紧缺、持续超负荷加班等事项,则需要升级到集团或事业部层面协调。没有分层授权,协同机制很容易沦为会议机制。

更关键的一点是,协同效率要进入双方考核。若生产只看交付、HR只看编制与成本,双方就没有真正的共同目标。适度把用工协同效率、关键岗位到岗及时率、异常加班预警关闭率等指标纳入双方考核,组织才会从"互相提要求"转向"共同解问题"。

9. 集团型企业如何解决集团统筹与工厂自主的权责冲突?

9.1 结论速览 管控断裂的关键不在于集团该不该管,而在于管到什么程度、放到什么层级。没有弹性编制机制,工厂就只能在死板编制和临时用工之间摇摆;没有分层授权规则,集团就会陷入所有事情都要批、结果所有事情都批不动的困境。需要建立弹性编制与分层授权的组合机制。

9.2 详细分析

在集团型制造企业中,排产与用工协同还面临第三类难题:集团希望统一控编、控成本、控风险,工厂则希望快速响应订单、灵活补位、保证交付。前者强调规范,后者强调速度,两者并不天然对立,但如果缺少边界设计,就会在实际运行中持续碰撞。

典型场景是,集团对正式编制设置严格约束,工厂为了完成交付,只能通过临时外包、派遣补人,久而久之形成灰度用工通道。短期看,交付问题似乎解决了;长期看,外包比例可能失控,技能沉淀不足,合规风险不断累积。另一种常见情形是,跨厂区调拨明明能够缓解局部缺口,却因审批链过长、责任归属不清而难以执行。

管控断裂的关键,不在于集团该不该管,而在于管到什么程度、放到什么层级。没有弹性编制机制,工厂就只能在死板编制和临时用工之间摇摆;没有分层授权规则,集团就会陷入所有事情都要批、结果所有事情都批不动的困境。

更需要警惕的是,这三类断裂并非彼此独立。计划断裂使得一线更依赖临时决策,信息断裂让临时决策更难被集团及时看见,管控断裂又迫使一线在不透明空间中自行找解法,最终形成恶性循环。企业若只修补其中一个点,效果通常有限。

10. 制造业业人融合落地应从哪里开始试点?

10.1 结论速览 建议从小范围试点切入,而不是一开始就试图全国一盘棋。优先选1—2家排产波动明显、数据基础相对成熟的工厂,跑通工单、岗位、技能、人数、工时的映射关系,验证协同链路是否可用。然后逐步把用工需求预测变成正式经营输入,建立核心员工与弹性用工池的双层结构,推动联合复盘机制常态化。

10.2 详细分析

对于希望落地业人融合的集团企业,我们更建议从小范围试点切入,而不是一开始就试图全国一盘棋。可优先围绕以下几项动作推进:

第一步:选择试点工厂 先选1—2家排产波动明显、数据基础相对成熟的工厂试点,跑通工单、岗位、技能、人数、工时的映射关系,验证协同链路是否可用。

第二步:把预测变成经营输入 把用工需求预测变成正式经营输入,让招聘、培训、调配不再只是HR内部动作,而是承接排产计划的前置安排。

第三步:建立双层用工结构 建立核心员工与弹性用工池的双层结构,同时用智能排班约束合规风险,避免把弹性误用成无边界加班。

第四步:推动联合复盘常态化 推动生产、HR、运营的联合复盘机制常态化,不要只复盘交付结果,更要复盘计划偏差和人力响应质量。

第五步:借助数字化工具升级 借助具备考勤管理、智能排班、数据联动能力的平台,把协同从人工传递升级为系统触发,让预警和调配真正及时发生。

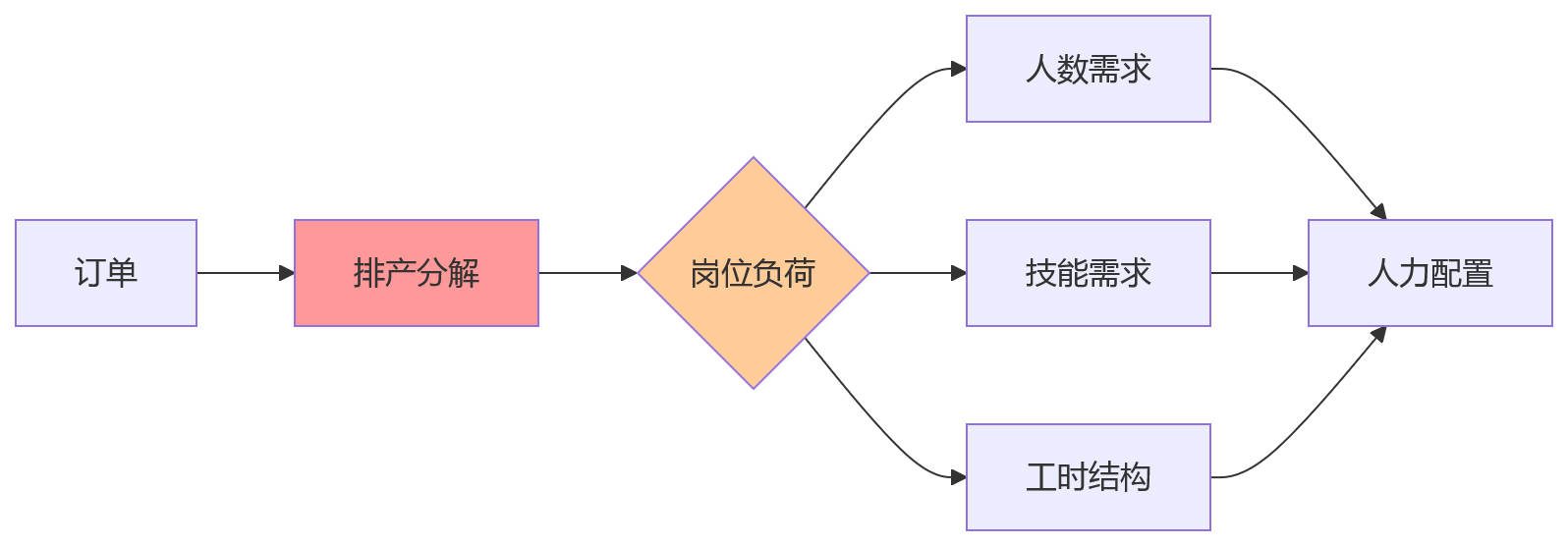

流程图 - 制造业业人融合关键问题清单:排产与用工协同的10个核心问答

结语

制造业集团推进业人融合,真正要先解决的并不是概念统一,而是排产变了以后,人能不能同步、合规、低成本地跟上。从本文的分析可以看到,制造业当前最突出的障碍集中在三类断裂:计划节奏不同步、业务与人力数据不互通、集团与工厂权责不清。相应地,比较稳妥的破局方式也很明确:先做数据对齐,再做需求预测,随后建立动态调配能力,最后把执行数据持续反哺计划优化。

对希望落地业人融合的企业,最值得优先关注的三个重点是:第一,先把劳动力主数据标准统一,这是所有协同的基础;第二,把用工需求预测变成正式经营输入,而不是HR内部的分析报告;第三,建立排产-用工联合复盘机制,让下一轮计划比上一轮更接近真实执行条件。谁能更早把排产与用工联成一条闭环,谁就更可能在订单波动、交期压缩和成本压力并存的环境下保持产能韧性。
