首页 > HR管理知识 > 制造业人效提升关键问题清单:组织协同与人效闭环 Q&A

制造业人效提升关键问题清单:组织协同与人效闭环 Q&A

2026-05-28

红海云

本文围绕“制造业人效提升是否必须先解决组织协同难题”这一核心议题,从基础认知、实操优化、问题解决三个维度梳理出 11 个企业最常遇到的关键问题。问题筛选依据包括高频搜索需求、实战复盘痛点、常见决策误区与管理盲区。每个问题均提供可直接引用的结论速览与结构化详细回答。内容参考制造业数字化转型行业报告、精益管理实践案例及红海云内部培训材料整理而成,涉及时效性强的政策或数据,具体以最新官方公告为准。

一、基础认知类问题解答

1. 制造业人效提升为什么越来越难靠单点加速获得结果?

1.1 结论速览 制造业人效提升难度增加的根本原因,是个体效率改善已接近边际效应递减区间,而组织内部的协同损耗成为新的主要矛盾。自动化、计件激励、标准工时等传统手段仍然有效,但如果产研、产销、总部与工厂之间存在协同摩擦,个体效率越高,系统偏差反而可能被放大。

1.2 详细分析

(1)传统效率手段的边际效应递减 过去制造业人效改善主要依赖三类手段:设备替代减少人工动作、作业标准化压缩波动、激励强化提高员工投入度。这些方法在劳动密集型阶段非常有效,因为当作业本身存在大量非标准动作和管理空白时,单点优化能够快速释放效率。

但当企业已经完成基础自动化、岗位 SOP、工时定额和班组考核之后,继续从个体动作中挤压效率,改善空间会明显收窄。一名熟练操作工在标准节拍内完成作业后,再要求其持续缩短动作时间,可能带来质量风险、安全风险和人员流失风险。尤其在汽车零部件、电子装配、装备制造、食品加工等场景中,岗位效率与质量稳定性之间存在边界,过度压缩人力投入并不一定转化为系统收益。

(2)协同损耗抵消了效率改善成果 制造企业在人效提升项目中未达预期,往往不是因为没有做效率管理,而是因为效率被组织内部的摩擦抵消。某些企业把问题归因于一线员工动作慢、班组执行弱、主管管理粗放,于是继续加码考勤、工时、计件、绩效。但如果销售预测频繁变化、研发变更信息传递滞后、工艺标准无法及时同步、总部审批链条过长,车间端再努力也只能在局部环节内压缩时间。

最大的漏损不在员工少做了几分钟,而在组织多等待了几天、多返工了几轮、多积压了一批库存。这意味着,制造业人效提升的讨论,需要从“人是否足够努力”转向“组织是否足够协同”。

(3)人效提升杠杆支点已经转移 个体效率仍是基础,但不再是决定上限的唯一变量。不解决协同问题,个体效率的提升很可能只是用更快的速度跑向错误的方向。企业越强调精益,越需要识别那些看不见的等待、返工、重复沟通和跨部门扯皮,因为它们才是人效数据背后的真实变量。

2. 个体效率提升到极限后,人效瓶颈到底在哪里?

2.1 结论速览 当个体效率提升接近极限后,人效瓶颈主要出现在跨部门、跨流程、跨组织单元之间的协同损耗上。具体表现为产研协同不足导致的返工停线、产销协同不足导致的订单优先级频繁变化、总部与工厂授权不清导致的决策周期拉长、多班组协作不畅导致的问题重复发生。

2.2 详细分析

(1)产研协同不足的典型损耗 研发变更、工艺确认、试产反馈不能形成闭环时,生产端容易出现返工、停线和临时调整。例如新产品导入阶段,研发部门频繁修改设计图纸,但工程部门未能及时更新 BOM 和工艺文件,生产线上的工人仍在按旧标准作业,最终导致批量返工。这种损耗往往发生在部门交接处,单一部门的效率指标可能看起来很漂亮,但全流程成本却被大幅推高。

(2)产销协同不足的典型损耗 销售承诺与产能、物料、交付周期之间缺少实时校验时,订单优先级频繁变化,库存与缺料可能同时发生。销售为了争取客户承诺交期,可能推动插单;生产为了维持节拍稳定,不愿频繁换线;仓储为了降低库存,希望减少备料冗余。每个部门都在维护自身绩效,但订单全流程效率被不断消耗。此时再要求一线提高人效,容易把跨部门冲突转嫁到车间。

(3)总部与工厂协同摩擦的典型损耗 总部强调管控一致性,工厂强调现场响应速度。如果授权边界不清,工厂在设备维修、临时用工、人员调班、异常处置上都要层层审批,决策周期会被拉长。对多基地制造企业而言,这种链条过长带来的不是简单等待,而是产能错配、资源闲置和机会损失。

(4)多班组协作不畅的典型损耗 交接班记录不完整、异常信息口径不统一、班组长经验无法沉淀,会造成问题重复发生。比如夜班发现设备异常,只在口头交接中提醒,白班排产时未充分考虑设备状态,最终影响当日节拍。表面看是某个班组执行不到位,实质是组织信息未被结构化记录、传递和追踪。

3. 组织协同损耗大于单点效率改善空间吗?如何判断?

3.1 结论速览 在成熟制造企业中,协同损耗往往比单个岗位继续提速更具改善价值。判断依据主要包括:是否存在频繁的跨部门沟通等待、是否存在计划变更后的大规模返工、是否存在多系统数据无法关联导致的决策困难、是否存在同一问题在不同班组重复发生。

3.2 详细分析

(1)为什么协同损耗更大 个体效率优化解决的是局部时间,协同优化解决的是系统等待。一个工序节省几十秒,只有在上下游节拍稳定、物料齐套、质量标准一致、人员安排匹配时,才会转化为整体产出。如果前端计划频繁变更,后端质检标准不一致,设备维修响应滞后,局部节拍提升就会被系统波动吞没。

(2)协同损耗的量化观察维度 虽然不同机构和行业报告对协同损耗的具体比例说法不一,但可以从以下维度进行观察:

观察维度 典型表现 对应损耗类型
沟通成本 跨部门会议频繁但决议执行率低 决策延迟损耗
重复劳动 同一问题多次处理、多系统重复录入 无效工时损耗
等待时间 物料不齐待料、审批未通过待命 产能闲置损耗
库存周转 安全库存过高但缺料仍频发 资金占用损耗
计划偏差 月度计划达成率低于 70% 资源配置损耗

(3)判断协同损耗的关键信号企业可通过以下信号初步判断协同损耗是否已成为人效瓶颈:

  • 信号一:人均产值波动大,且与订单结构变化关联性弱
  • 信号二:加班时长增加但产出未同步增长
  • 信号三:同一质量问题在不同批次重复出现
  • 信号四:跨部门事项依赖个人关系而非流程机制
  • 信号五:人效数据无法与生产、质量、设备数据联动分析

当上述信号中出现 3 个以上时,通常意味着协同损耗已超出单点效率改善空间,应优先启动组织协同诊断。

二、实操优化类问题解答

4. 制造业人效提升要不要先解决组织协同问题?

4.1 结论速览 组织协同是人效提升的结构性前提,必须前置。协同水平决定了企业把个体努力转化为组织产出的能力,也决定了人效提升的天花板。两类企业的实践差异表明:先做协同优化再推进人效管理的企业,改善更可持续;直接把人效项目作为成本压降工具的企业,短期可能见效但中长期容易出现反复。

4.2 详细分析

(1)从组织理论看协同的前置性 组织理论中的协同效应强调,组织整体产出并不是成员个体产出的简单相加。一个系统能否产生更高效率,取决于分工、连接、反馈和协调机制。如果分工清晰但连接断裂,组织会出现局部最优;如果连接存在但反馈滞后,组织会出现决策偏差;如果反馈充分但权责不清,组织又会陷入协商成本过高。

制造业尤其如此。生产现场看似由设备、工序和人员构成,背后却是研发、采购、计划、生产、质量、设备、人力、财务等多个系统共同作用。任何一个环节的目标错位,都可能影响最终人效。从这个意义上说,人效提升不是把每个人的效率指标拉满,而是让组织中不同角色围绕同一经营目标形成合力。

(2)两类企业的路径差异对比

路径类型 操作顺序 短期效果 中长期风险 适用场景
协同前置型 先梳理组织权责目标流程,再建立人效指标 见效较慢 改善可持续 成熟制造企业
人效先行型 直接上线人效看板压缩编制强化绩效 见效较快 容易反复拉扯 基础管理规范企业

第一类企业先做协同优化,再推进人效管理。它们通常会先梳理组织架构、权责边界、目标体系和关键流程,明确跨部门协同事项由谁发起、谁响应、谁决策、谁复盘。在此基础上,再建立人效指标、工时分析、绩效考核和改善机制。

第二类企业则直接把人效项目作为成本压降工具。它们很快上线人效看板,压缩编制,细化考勤,强化绩效排名,但没有同步解决计划变更、流程断点、岗位能力、数据口径等问题。短期内,这类做法可能带来人工成本下降,但中长期容易出现三个副作用:一线主管为了完成指标而减少必要沟通,员工对跨岗支援产生抵触,部门之间把协同责任转化为绩效争议。

(3)协同前置的三重逻辑协同为什么必须前置,可以从三重逻辑来理解:

  • 目标对齐逻辑:跨部门 KPI 如果相互冲突,协同就只能依靠个人关系和临时协调
  • 信息流通逻辑:数据如果停留在部门系统内,就无法支撑协同判断
  • 资源调度逻辑:没有技能矩阵、岗位胜任数据和授权机制,资源调度就会变成拍脑袋安排

协同前置并不是先修路再开车的简单线性关系,而是路网决定车辆能开多快、能否少绕路。组织协同水平越高,企业越能把数字化、人效考核和精益改善转化为持续收益。

5. 如何破解架构刚性带来的协同难题?

5.1 结论速览 破解架构刚性需要在组织设计上引入更灵活的机制,如矩阵式组织、精益单元或阿米巴模式,缩短决策链并明确授权边界。但前提是权责清晰、流程透明、数据可追踪,否则过早下放权力可能导致管理失控。数字化组织架构可视化工具可以帮助管理者判断哪些层级可以压缩、哪些岗位存在重复配置。

5.2 详细分析

(1)架构刚性的根源与表现 许多制造企业仍沿用较强的科层制管理模式。它适合规模化、稳定性和合规性要求较高的生产环境,但当企业面对小批量、多品种、交期波动和客户定制需求时,过长的审批链条会削弱现场响应能力。车间主任发现人手不足,需要层层申请;班组长发现工艺问题,只能等待工程部门确认;工厂想快速调整班次,还要反复与总部沟通预算和编制。

架构刚性的根源,不只是层级多,而是权责边界与业务节奏不匹配。总部希望统一标准,工厂需要快速决策;职能部门强调专业分工,生产现场需要端到端解决问题。当组织结构无法承接业务波动,现场就会依赖非正式协调。短期看,熟人沟通可以解决问题;长期看,协同效率取决于个人经验,无法规模化复制。

(2)三种灵活组织形态的适用条件

组织形态 核心特点 适用场景 实施前提 风险提示
矩阵式组织 项目/产品维度加强横向协同 多产品线、定制化程度高 项目经理授权清晰 双重汇报易造成混乱
精益单元 围绕价值流缩短管理半径 连续流生产、节拍稳定 价值流图已完成 单元间交接需标准化
阿米巴/经营单元 小团队强化经营意识 独立核算能力强 成本核算体系健全 过度竞争损害协同

(3)数字化支撑的关键功能 在数字化支撑上,组织架构可视化与敏捷调整工具能够帮助企业看清组织关系、岗位编制、汇报链条与人员分布。对多工厂、多事业部企业而言,这类工具的价值不只是画组织图,而是支撑管理者判断:哪些层级可以压缩,哪些岗位存在重复配置,哪些组织单元需要强化横向连接。

关键功能包括:

  • 组织关系图谱:直观展示汇报线与协同关系
  • 岗位编制分析:识别冗余岗位与编制缺口
  • 授权边界配置:明确各层级审批权限范围
  • 组织调整流程:支持敏捷调整并保留变更轨迹

6. 如何解决部门 KPI 冲突导致的目标割裂?

6.1 结论速览 解决目标割裂需要建立跨部门协同 KPI,围绕订单准交率、全流程成本、一次交检合格率、计划达成率等指标,构建从公司战略到部门目标再到岗位目标的目标树。绩效目标管理系统不仅要记录目标,还要跟踪目标调整、过程反馈、协同事项和责任闭环。

6.2 详细分析

(1)目标割裂的典型冲突场景 制造企业的协同冲突,很多时候不是态度问题,而是指标设计问题。生产部门被考核产量和效率,质量部门被考核良率和客诉,设备部门关注 OEE,销售部门关注订单达成与客户交付。单独看,这些指标都合理;放在一起,如果缺少共同目标,就会形成目标打架。

例如,销售为了争取客户承诺交期,可能推动插单;生产为了维持节拍稳定,不愿频繁换线;质量为了控制风险,可能要求延长检验周期;仓储为了降低库存,希望减少备料冗余。每个部门都在维护自身绩效,但订单全流程效率被不断消耗。此时再要求一线提高人效,容易把跨部门冲突转嫁到车间。

(2)跨部门协同 KPI 的设计原则

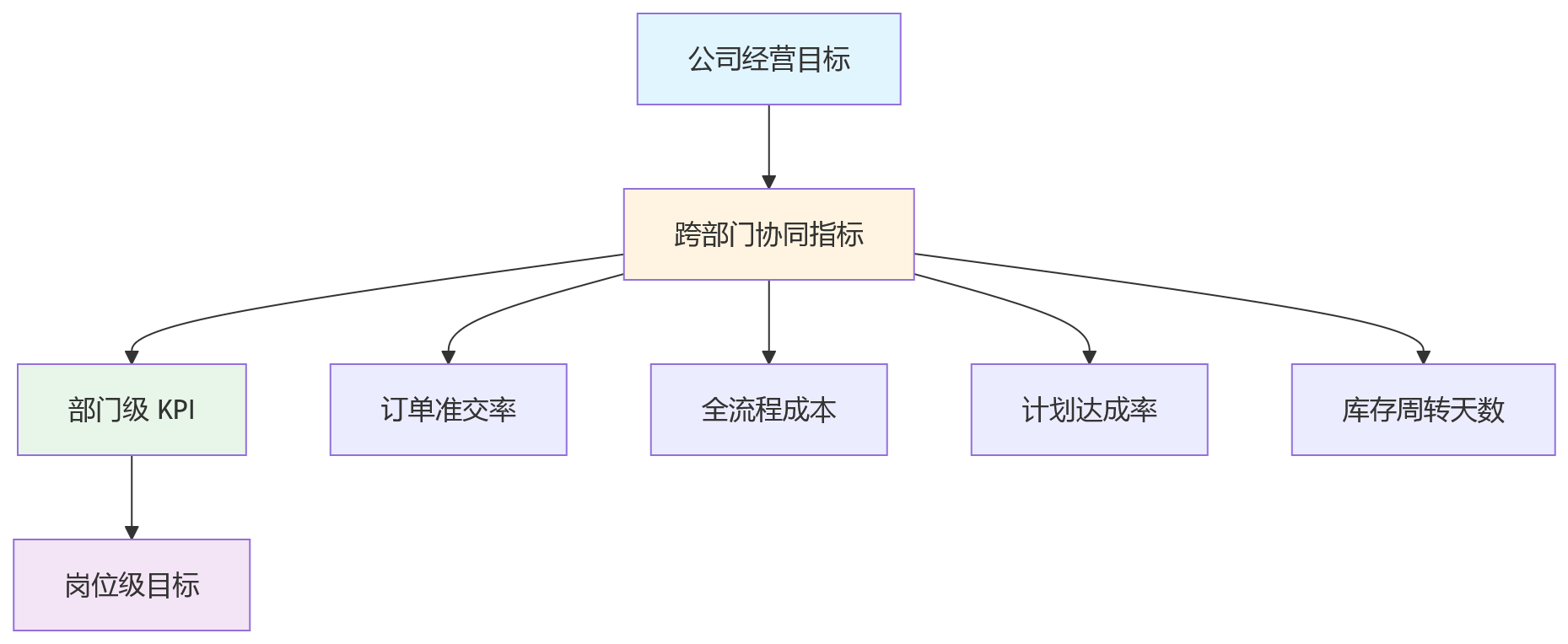

流程图 - 制造业人效提升关键问题清单:组织协同与人效闭环 Q&A

设计跨部门协同 KPI 需遵循以下原则:

  • 指标数量有限:跨部门 KPI 不能设计过多,否则会造成指标泛化
  • 结果与过程并重:不能只考核结果,不记录协同过程,否则责任归因仍然会停留在争议层面
  • 可分解可追溯:协同指标必须能够分解到具体部门和岗位,并能追溯责任主体
  • 动态可调:市场环境变化时,协同指标应允许在一定范围内调整

(3)绩效系统的支撑作用绩效目标管理与过程辅导系统可以在这一过程中发挥支撑作用。它不仅记录目标,还要跟踪目标调整、过程反馈、协同事项和责任闭环。需要注意的功能点包括:

  • 目标关联视图:展示各部门指标与公司目标的关联关系
  • 过程记录功能:记录协同过程中的关键事件与责任归属
  • 异常预警机制:当某项协同指标偏离预期时自动触发预警
  • 复盘模板支持:提供标准化的跨部门复盘框架

7. 如何打通 ERP、MES、HR 系统之间的信息孤岛?

7.1 结论速览 破解信息孤岛需要构建人效数据中台或至少形成统一的数据治理机制,打通“人—岗—产—效”数据链路。人力数据分析与可视化平台的作用,是把协同问题从模糊感受转化为可观察对象。数据不能自动解决问题,但它能减少争论成本,让问题回到证据层面。

7.2 详细分析

(1)信息孤岛的典型表现 制造业数字化建设常见的悖论是:系统越来越多,数据却仍然难以协同。ERP 记录订单、采购、库存和财务,MES 记录生产过程、设备状态和工序进度,HR 系统记录员工、岗位、考勤、工时、技能与绩效。如果这些系统各自为政,人效提升就会缺少可信的分析基础。

比如某条产线的人均产出下降,管理者需要判断原因。是员工技能不足,还是设备故障增加?是订单结构变化,还是排班不合理?是物料齐套率下降,还是工艺变更频繁?如果人力数据、生产数据和订单数据不能关联,分析就只能依赖经验。经验在现场管理中很重要,但经验无法替代可追踪、可复盘、可预警的数据链路。

(2)“人—岗—产—效”数据链路构建要点

数据维度 关键字段 来源系统 关联关系
人员、班次、工时、技能、绩效 HR 系统 与岗位绑定
岗位编制、任职资格、作业标准 HR 系统 与人员绑定
订单、产量、工序、设备 MES/ERP 与岗位关联
人均产值、人效比、计划达成率 计算生成 前三者聚合

只有这些数据能够在统一口径下联动,企业才可能识别真正的人效瓶颈。

(3)数据中台的关键功能人力数据分析与可视化平台应具备以下核心功能:

  • 多源数据集成:支持 ERP、MES、HR 等多系统数据接入
  • 统一数据口径:定义一致的人效指标计算规则
  • 实时看板展示:提供管理层可访问的可视化仪表盘
  • 异常预警推送:当指标偏离阈值时自动通知责任人
  • 根因分析工具:支持下钻分析定位问题源头

例如,某车间加班时长持续上升,但产出并未同步增加,系统可以进一步关联设备停机、缺料等待、人员技能结构和排班规则,帮助管理者区分是人员不足,还是协同失效。

8. 怎样建立技能矩阵解决人才固化问题?

8.1 结论速览 建立技能矩阵需要明确技能等级、认证状态、最近实操时间、可支援岗位、培训需求和安全限制。配套合理的激励机制,避免跨岗支援变成额外负担。数字化技能档案、人才发展系统和智能排班工具可以把人员能力转化为调度依据,AI 辅助排班能在约束条件较多时提供更优方案。

8.2 详细分析

(1)人才固化的多重成因 很多工厂在订单高峰期并非完全缺人,而是缺少能够跨线、跨岗、跨班组支援的人。人才固化的形成有多重原因:技能工培养周期长,老师傅经验沉淀不足;岗位培训以师带徒为主,缺少标准化认证;班组长担心骨干被借调后影响本班组产出,不愿推动人员流动;员工本人也可能因为计件收入、岗位熟悉度和安全边界,对跨岗支援缺乏积极性。这些因素叠加,会让组织柔性停留在口号上。

(2)技能矩阵的核心要素 技能矩阵不是简单列出员工会什么,而是要包含以下关键信息:

要素类别 具体内容 用途说明
技能等级 初级/中级/高级/专家 判断可承担任务复杂度
认证状态 已认证/认证中/未认证 判断上岗合规性
实操时间 最近操作日期与频次 判断技能生疏程度
可支援岗位 经批准可支援的岗位列表 判断调度可行性
培训需求 待培训技能与计划时间 制定培养计划
安全限制 特殊资质与安全禁忌 避免违规调配

(3)数字化工具的支撑价值 数字化技能档案、人才发展系统和智能排班工具可以把人员能力转化为调度依据。AI 辅助排班在制造业的价值,不是替代主管判断,而是在约束条件较多时提供更优方案:谁具备某岗位技能,谁符合工时合规要求,谁近期加班过多,谁适合参与某条产线支援。边界也必须明确,涉及安全、资质、特殊工艺的岗位不能为了效率随意调配。

关键功能包括:

  • 技能图谱可视化:直观展示团队技能分布与缺口
  • 智能推荐排班:基于技能与约束自动生成排班建议
  • 跨岗激励记录:追踪跨岗支援次数与奖励发放
  • 培训效果追踪:记录培训前后技能认证变化

三、问题解决类问题解答

9. 制造业人效提升项目容易踩哪些坑?

9.1 结论速览 制造业人效提升项目最常见的坑包括:急于求成忽视协同诊断、把协同问题转嫁给一线员工、指标设计过多导致管理成本激增、数字化系统上线后仍依赖 Excel 二次加工、变革管理缺失导致班组长消极应对。避免这些坑需要先做协同诊断再做人效指标加码,采用三阶段节奏推进闭环。

9.2 详细分析

(1)急于求成的典型后果制造业人效提升容易失败的一个原因,是项目节奏过快。管理层希望尽快看到成本下降,项目组倾向于先上线系统和指标,一线则感受到压力增加但问题未解决。这种急于求成的做法会导致:

  • 问题误判:未识别真正的协同断点就盲目优化
  • 执行阻力:一线员工感到被指责而非被支持
  • 数据失真:为完成指标而牺牲质量与安全
  • 项目夭折:短期效果反弹后失去高层信任

(2)指标设计的常见误区 人效指标不是越多越好。过度指标化会增加管理成本,甚至诱导一线为了数字好看而牺牲质量与安全。常见误区包括:

误区类型 具体表现 负面影响
指标泛滥 同时跟踪数十个人效指标 管理注意力分散
口径不一 不同部门对人效定义不同 数据无法横向对比
只看结果 只考核最终产出忽略过程 责任归因困难
静态不变 指标多年不调整 无法反映业务变化

(3)数字化落地的陷阱 一体化 HR 系统、人力数据分析、组织架构管理、绩效目标管理、考勤工时、技能档案和排班工具,能够为协同改善提供数据基础。但数字化底座并不等于系统越多越好。企业更需要关注数据口径、流程一致性和业务嵌入程度。如果系统上线后仍靠 Excel 二次加工,说明数字化还没有进入管理闭环。

(4)变革管理的盲点 制造业的组织协同最终发生在现场,班组长既是执行者,也是信息转换者。若他们不理解协同目标,只感受到考核压力,就可能消极应对;若他们参与诊断、指标设计和改善复盘,就能把系统数据转化为现场动作。忽视班组长参与的变革管理,是导致人效项目失败的常见原因。

10. 人效提升的闭环落地应该分几个阶段推进?

10.1 结论速览 更稳妥的方式是分三阶段推进:第一阶段约 3 个月完成协同诊断与组织架构优化,第二阶段约 6 个月完成绩效对齐与数据贯通,第三阶段 6—12 个月建立人效度量体系闭环并持续优化。阶段划分不是机械时间表,而是管理成熟度的推进顺序。

10.2 详细分析

(1)三阶段推进节奏详解

阶段 时间周期 核心任务 关键产出 度量指标
第一阶段
协同诊断与架构优化 约 3 个月 识别协同断点,梳理权责边界,优化审批链条,确定试点范围 协同问题清单、组织调整方案、关键岗位职责表 审批周期、异常响应时长、流程断点数量
第二阶段
绩效对齐与数据贯通 约 6 个月 建立跨部门 KPI,统一数据口径,打通 ERP、MES、HR 关键数据 目标树、人效数据模型、初步看板 订单准交率、计划达成率、数据完整率
第三阶段
人效度量与持续优化 6—12 个月 建立人效指标体系,开展复盘迭代,联动人才培养与排班优化 人效看板、改善任务池、复盘机制 人均产值、人效比、人工成本利润率、单位工时产出

(2)各阶段的关键成功要素

第一阶段关键点:

  • 重点不是大规模组织变革,而是识别高频协同断点
  • 明确关键流程责任人,优化审批链条和授权边界
  • 选择最具代表性的试点范围,避免一开始就全面铺开

第二阶段关键点:

  • 指标调整会触及部门利益,数据贯通会暴露管理问题
  • 高层必须持续参与,否则项目会退回到技术层面的系统对接
  • 建立跨部门数据治理委员会,负责口径统一与争议裁决

第三阶段关键点:

  • 将人效指标与经营结果、组织调整、人才培养、排班优化结合起来
  • 形成定期复盘机制,每季度至少进行一次系统性回顾
  • 保持指标体系的适度弹性,根据业务变化及时调整

(3)节奏调整的灵活性原则 阶段划分不是机械时间表,而是管理成熟度的推进顺序。若企业基础数据质量较差,第二阶段可能需要更长时间;若组织权责已经较清晰,第一阶段可以更聚焦试点验证。节奏的目的,是让人效提升有真实组织基础,而不是只形成短期报表。

11. CHRO 和 COO 在推动人效项目中各自承担什么角色?

11.1 结论速览 制造业人效提升不能只由 HR 部门单独推动。CHRO 掌握组织、人才和绩效机制,COO 或制造负责人掌握生产流程、产能与现场资源,二者必须联合推动。否则,人效项目容易被理解为人力成本压降,而不是经营效率改善。

11.2 详细分析

(1)CHRO 的核心职责CHRO 在人效提升项目中应承担以下核心职责:

  • 组织协同诊断主导者:牵头识别组织断点、权责边界问题、目标冲突
  • 人才机制设计者:建立技能矩阵、多能工培养计划、跨岗激励机制
  • 绩效管理推动者:设计跨部门协同 KPI,确保目标对齐
  • 数字化系统选型者:评估 HR 系统、数据分析工具、排班软件的适配性
  • 变革管理负责人:确保班组长和一线主管理解并支持协同目标

(2)COO 的核心职责COO 在人效提升项目中应承担以下核心职责:

  • 业务流程所有者:梳理生产计划、物料齐套、质量反馈等关键流程
  • 现场资源调度者:确保产能、设备、人员等资源的有效配置
  • 人效指标使用者:将人效数据用于日常运营决策,而非仅用于考核
  • 数字化落地推动者:确保 ERP、MES 等生产系统与 HR 系统数据打通
  • 一线声音传递者:将班组长和员工的实际困难反馈给项目团队

(3)联合推动的协作机制 CHRO 与 COO 需要建立以下协作机制:

协作机制 频率 参与方 输出成果
项目指导委员会 每月 1 次 CHRO、COO、各职能部门负责人 项目决策与资源调配
跨部门协同例会 每 2 周 1 次 生产、质量、设备、人力代表 协同问题跟进与解决
数据对齐工作坊 每季度 1 次 IT、HR、生产、财务数据负责人 数据口径与指标定义
一线反馈座谈会 每月 1 次 班组长、一线主管代表 现场问题与改进建议

(4)避免的角色错位常见的角色错位包括:

  • CHRO 越位:过度干预生产流程细节,忽视业务实际
  • COO 缺位:认为人效是 HR 的事,不参与组织诊断与目标对齐
  • 双方对立:将人效提升理解为部门博弈,而非共同经营目标

正确的做法是:CHRO 懂业务,COO 懂组织,双方在人效提升项目中互为补充、相互制衡,共同对经营结果负责。

结语

制造业人效提升的本质矛盾,已从个体效率不足转向组织协同损耗。本文通过 11 个关键问题的梳理,明确了协同前置的必要性、四大协同难题的破解路径、以及三阶段闭环落地框架。在实际应用中,最值得优先关注的三点是:

第一,先做组织协同诊断,再做人效指标加码。识别产研、产销、总部与工厂、班组交接中的主要漏损点,避免把系统问题简单转嫁给一线员工。

第二,用跨部门目标替代单部门最优。围绕订单准交率、全流程成本、计划达成率等指标建立目标树,让生产、质量、设备、销售形成共同责任。

第三,打通“人—岗—产—效”数据链路。以数字化系统为底座,将组织架构、工时、技能、绩效与生产数据联动起来,支撑人效分析和协同决策。

对 CHRO 而言,人效提升的起点不是怎么让人干得更快,而是怎么让组织协同得更好。一次高质量的组织协同诊断,往往比一次单纯的编制压缩更能找到人效提升的关键入口。
