项目制研发团队,绩效管理难点有哪些?

2026-05-29

红海云

项目制研发团队已成为科技、制造、医药、智能硬件等企业推进创新的常见组织形态,但绩效管理往往没有同步升级。本文面向企业管理者、HR负责人、研发负责人和数字化转型团队,围绕“项目绩效怎么管”这一现实问题,拆解项目制研发绩效的六大难点,并提出组织机制、数字化工具与数据治理协同的系统性路径。

项目制并不是新概念,但到2026年,它在研发组织中的普及程度已经明显提高。大型科技企业、先进制造企业、平台型互联网企业以及越来越多的产业数字化公司,都在用项目组、产品线、专项任务组、矩阵组织来替代单一职能部门的线性协作。原因并不复杂:研发活动越来越跨专业、跨部门、跨周期,单靠职能部门内部排队,很难承接快速变化的市场需求。

一些咨询机构和行业研究长期提示,矩阵式、项目制组织已在大型企业中广泛使用;与此同时,绩效管理又常常是HR数字化转型中争议最多、满意度较低的模块之一。这里存在一个明显矛盾:组织越来越项目化,绩效管理却仍然沿用职能制时代的逻辑。岗位说明书、年度KPI、部门负责人打分、年终薪酬调整,这套机制在稳定职能部门中尚可运行,但放到研发项目场景里,就会遇到目标难对齐、贡献难衡量、评价难公平、激励难兑现的问题。

因此,项目制研发团队的绩效管理难点,不只是HR流程不够细,也不是绩效表格设计不够复杂。它更像是组织形态与绩效范式之间的错配:项目是临时的,评价却是持续的;成果是团队协作的,薪酬和晋升却落到个人;研发价值常常滞后显现,管理动作又要求及时反馈。本文要回答的问题是:项目制研发团队,绩效管理难点有哪些,以及项目绩效怎么管才不至于陷入反复打分、反复争议的循环。

一、为什么项目制研发的绩效管理“天生就难”?

项目制研发绩效难,并不是企业管理水平天然不足,而是项目制组织本身带来了结构性挑战。只有先看清这些挑战来自哪里,后续的工具、流程和制度设计才不会停留在表面修补。

1. 双线汇报与评价权模糊

在职能制组织中,研发人员通常向一个直接上级汇报。这个上级既了解日常工作,也掌握绩效评价权,目标布置、过程反馈、结果评估之间有较强连续性。虽然这种模式也可能存在主观判断和部门墙问题,但至少评价链条相对清晰。

项目制研发团队则不同。一个工程师可能在组织关系上属于架构部、算法部、硬件部或测试部,但实际工作投入在某个项目组中。项目经理关注的是项目交付、里程碑、成本和风险;职能经理关注的是专业能力、技术沉淀、人才梯队和长期成长。两者并非对立,但评价视角天然不同。

问题由此出现:谁更有资格评价绩效?项目经理看得见任务交付,却未必能判断技术深度和能力成长;职能经理了解专业水平,却可能不了解项目现场的真实贡献。如果评价权完全交给项目经理,员工会担心短期交付压倒长期能力;如果评价权完全留给职能经理,项目贡献又容易被稀释。矩阵组织中常说的双重权威困境,在绩效场景里表现得尤为直接。

更复杂的是,项目经理和职能经理的组织目标并不总是一致。项目经理希望关键人员尽可能投入当前项目,职能经理则要平衡多个项目的人力配置和能力发展。当绩效评价规则没有前置约定时,年底打分就容易变成事后协调:项目说这个人救了火,部门说他没有形成专业沉淀;部门认为某人能力强,项目却认为交付拖延。评价权一旦模糊,员工感受到的不是多维评价,而是不确定性。

2. 临时性与动态性造成绩效周期错位

项目制研发组织的第二个特征,是临时性与动态性。项目可以短到几周,也可以长达数年;人员可能全程参与,也可能阶段性进入;需求可能在中途调整,团队边界也可能随业务变化而变化。项目本身像一条不断变形的流程线,而传统绩效周期通常按季度、半年或年度固定运行。

这就带来一个常见场景:员工在上半年参与A项目,三季度转入B项目,年底绩效评估时,A项目经理已经调岗,B项目经理只看到了后半年的表现,职能经理又难以还原两个项目中的具体贡献。结果是,评价依赖印象、口头反馈和少量文档,真正关键的过程信息没有被及时记录。

职能制绩效管理偏好稳定边界。岗位、职责、目标、上级、周期都相对固定,因此可以用年度目标承接年度评价。但项目制研发的工作边界不断变化,绩效周期如果仍然僵硬,就会产生错配。项目完成时没有及时评价,年度评价时项目细节已经模糊;员工中途加入项目,贡献尚未转化为结果;跨年度项目还在推进,却必须先给出当年绩效等级。

这种错位并不是通过多填几张表就能解决。它要求企业重新设计绩效触点:哪些节点需要记录贡献,哪些节点需要阶段反馈,哪些项目成果可以延后确认,哪些过程行为必须当期评价。如果没有这些机制,项目制研发绩效就会在时间维度上失真。

3. 知识工作产出的滞后性与不确定性

研发工作与销售、生产、客服等岗位不同,其成果往往具有滞后性和不确定性。一个基础平台项目可能短期看不到收入贡献,却决定未来多个产品线的效率;一个算法优化方案可能经历多轮试错,最终未被采用,但其探索过程避免了更大的技术风险;一个架构重构项目可能在当期造成交付压力,却在后续显著降低维护成本。

如果绩效管理只看当期结果,就容易低估探索型、平台型、基础型研发工作的价值。如果完全不看结果,又可能让绩效评价失去约束,变成对努力程度的主观认可。研发绩效的难点,恰恰在于它要同时处理确定性成果和不确定性探索。

项目制进一步放大了这个矛盾。项目的价值不一定在项目结束时完全显现,个人贡献也不一定在当期指标中被识别。比如,一名资深工程师在项目前期做了关键技术路线判断,使团队避开了高风险方案,但这个贡献在最终交付物中并不显眼;又如,一名测试负责人建立了自动化测试框架,短期看似增加了工作量,长期却提升了多个项目的质量稳定性。

因此,项目制研发绩效的难点,不是做得不好,而是规则本身就在对抗。组织希望用清晰、及时、可比较的评价来管理绩效,但研发项目提供的却是动态、协作、滞后和不确定的价值。管理者如果不承认这一点,就会反复在打分细则上加码,却始终无法解决根本问题。

二、项目制研发绩效管理的六大核心难点拆解

从目标设定到结果应用,项目制研发绩效管理不是某一个环节出问题,而是全链条上存在连续堵点。六大难点彼此连接,任何一个环节失真,都会放大后续评价和激励的争议。

1. 目标拆解难:组织战略到个人目标的断裂带

项目制研发绩效的第一道难点,是目标拆解。企业战略通常表达为市场增长、产品竞争力、技术领先、成本优化或客户体验改善;项目目标则常常转化为版本交付、功能上线、技术验证、平台重构、质量提升等任务;到个人层面,又需要变成可执行、可评价的绩效指标。问题在于,这三层目标之间并不天然连续。

很多企业在实践中会采用OKR或项目KPI来做目标管理,但项目制场景下经常出现冲突:项目OKR强调交付和协同,职能OKR强调能力建设和专业产出;项目经理希望成员围绕里程碑集中投入,职能部门又要求员工完成技术沉淀、文档规范、人才培养或专业课题。员工如果同时背负两套目标,就会面临优先级冲突;如果只保留一套目标,又可能牺牲另一类价值。

目标断裂的根因,是战略目标、项目目标和个人目标缺乏同一套翻译机制。企业往往知道项目要达成什么,却没有定义不同角色在项目中的贡献类型。例如,架构师、后端开发、测试工程师、产品经理、算法研究员、项目管理人员,在同一个项目中的价值并不相同。如果用统一指标衡量,必然粗糙;如果完全个性化,又会失去横向比较基础。

典型表现是,个人绩效目标最后变成填表动作。员工写上支持某项目交付、完成相关开发任务、保障系统稳定运行等表述,表面上与项目相关,实际缺少评价判据。到了评价阶段,管理者只能回到印象判断:谁更忙,谁更配合,谁更会表达,谁在关键节点出现得更多。目标没有真正拆解,绩效评价就已经埋下争议。

2. 过程衡量难:看不见的脑力劳动如何被看见

研发工作的很多价值发生在结果之前。需求澄清、技术调研、方案比较、风险识别、代码评审、问题定位、跨团队沟通、失败试验,这些活动未必形成显性的交付物,却直接影响项目质量和效率。传统绩效管理如果只记录结果,就会忽略大量关键过程。

企业曾尝试用工时、代码行数、缺陷数量、提交次数、文档数量等数据衡量研发过程。这些指标并非完全无用,但如果直接等同于绩效,副作用很明显。工时长不代表贡献大,代码多不代表质量高,提交频繁不代表问题解决能力强,文档数量也不代表知识沉淀有效。研发人员一旦发现评价偏向这些显性数据,就可能出现刷数据、拆分提交、回避高风险任务等行为。

过程衡量难的根因,在于研发过程既需要数据化,又不能被简单数字化。管理者真正需要的不是某个单点指标,而是过程证据链:任务难度如何、角色责任是什么、关键决策是否有效、协作质量如何、风险是否被提前识别、问题是否得到复盘。没有这些上下文,单一过程数据很容易误导评价。

较可行的方式,是把过程衡量嵌入项目管理节点,而不是在绩效季临时补录。比如在需求评审、技术方案评审、里程碑复盘、上线复盘、质量事故复盘等节点,记录关键贡献和风险处理情况。这样做的边界也要明确:过程记录不是为了增加研发人员负担,而是为了让真正影响项目结果的脑力劳动留下证据。若记录过细、频率过高,反而会把研发团队拖入行政化负担。

3. 贡献归因难:团队成果如何公平地归因到个人

项目成果天然是团队协作产物。一个功能成功上线,背后有产品定义、架构设计、开发实现、测试验证、运维保障、项目协调等多个环节。最终结果可以归于团队,但绩效等级、奖金、晋升机会通常需要落到个人。团队产出与个人归因之间的张力,是项目制研发绩效最容易引发争议的地方。

贡献归因难,不只是因为信息不足,还因为不同贡献类型的可见度不同。救火型贡献往往更容易被看见,长期优化型贡献容易被忽略;前台交付角色更容易获得认可,后台支撑角色容易被低估;表达能力强的人更容易在复盘中呈现贡献,沉默但关键的技术骨干可能被淹没在团队叙事中。

一些企业试图用量化指标解决归因问题,但简单量化会诱发行为扭曲。代码行数多的人未必承担了最难的问题,缺陷少的人也可能只是负责低风险模块,关闭任务多的人可能拆分任务更细。主观评价同样存在问题,容易受到近因效应、人际关系、项目经理偏好和跨团队政治的影响。

更稳妥的归因方式,应当把角色责任、任务难度、关键节点贡献和结果影响结合起来。比如,先明确项目中的角色分工,再在里程碑节点记录贡献证据,最后通过项目经理、职能专家和同伴反馈进行校准。它不能保证绝对客观,但能减少单一视角带来的失真。适用前提是企业愿意投入管理成本,如果项目规模很小、周期很短,过度复杂的归因机制反而不经济。

4. 评价主体难:多元评价权重如何避免博弈

项目制研发绩效通常不能只由一个人评价。项目经理掌握项目现场信息,职能经理掌握专业能力视角,同伴了解协作行为,员工本人能够补充背景信息。多元评价看似更全面,但在实践中,评价主体越多,标准不统一和权重博弈越明显。

360度评价在项目制中容易出现两个极端。一个极端是人情分:同伴之间互相给高分,避免破坏协作关系;另一个极端是平均分:大家不愿承担评价责任,把差异压平。项目经理可能强调交付结果,职能经理可能强调技术规范,同伴可能更看重沟通感受,自评则容易受个人表达能力影响。不同主体看到的是不同切面,如果没有统一评价框架,多源反馈并不会自动带来公平。

评价主体难的根因,是评价权背后关联资源分配。绩效等级影响奖金、晋升、岗位机会和管理认可,因此评价权不是纯粹技术问题,而是组织权力配置问题。谁拥有更大权重,谁就能影响人才资源流向。项目经理希望通过绩效权增强项目调度能力,职能经理希望保留人才发展主导权,HR希望维持制度一致性,员工则希望评价规则可预期。

解决这一难点,需要把评价权分配前置化。比如在项目启动时明确项目经理、职能经理、同伴评价的权重和评价维度;对跨部门、跨项目的关键人员,由项目绩效委员会或校准会议进行复核。需要注意的是,多元评价不宜追求形式完整,而应服务于信息补足。若某些评价主体并不了解被评价人的实际工作,就不应赋予过高权重。

5. 周期错配难:绩效、项目、薪酬三重周期脱节

项目制研发绩效常常被三套周期拉扯:绩效周期、项目周期、薪酬周期。绩效周期通常按组织管理节奏设定,项目周期由业务和技术任务决定,薪酬周期又受预算、调薪窗口和奖金发放规则约束。当三者不同步时,即使评价内容准确,兑现也可能滞后或失真。

典型问题包括:项目中途换人,前一阶段贡献由谁记录;跨年度项目尚未完成,当年绩效如何评价;项目结束后才发现某项技术决策的长期价值,是否还能回溯认可;员工在多个项目之间切换,绩效权重如何分摊。很多争议并不是年底才产生,而是在项目推进过程中没有建立阶段性评价机制。

周期错配会进一步影响员工行为。如果绩效只在年度评价中体现,员工可能更关注评价窗口前的可见成果;如果项目奖金只在项目结项后发放,长期项目成员可能感到激励延迟;如果晋升只看年度材料,跨项目贡献就需要被重新包装。管理制度的时间安排,会反过来塑造员工的投入方式。

较合理的做法,是建立项目节点评价与组织周期评价的衔接机制。项目可以在关键里程碑、阶段验收、人员退出、项目结项等节点形成过程评价;年度绩效则汇总这些项目证据,并结合职能能力评价进行校准。这样既不破坏组织统一周期,也能减少项目贡献在时间上的流失。但企业要避免节点过多,否则绩效管理会侵占项目执行时间。

6. 激励兼容难:项目奖金、职级晋升、能力成长的三元失衡

项目制研发绩效最终要落到激励。这里的激励不只是奖金,还包括职级晋升、关键项目机会、专业影响力、学习成长和组织认可。难点在于,不同激励机制的逻辑并不一致:项目奖金强调短期结果,职级晋升强调长期能力,能力成长需要持续证据,而项目制又让这些证据分散在不同场景中。

如果项目奖金权重过高,员工可能倾向于选择短期可见、收益明确的项目,回避基础研究、平台建设或高风险创新项目。如果晋升完全由职能线主导,项目中的艰难交付可能难以转化为职业发展优势。如果能力成长缺少证据沉淀,员工即使在多个项目中积累了复杂问题解决经验,也可能无法在晋升评审中被充分识别。

由此产生一种常见感知:干得多不如站对位。所谓站对位,可能是进入更受关注的项目,靠近更有话语权的评价者,或者承担更容易被看见的任务。这种感知一旦扩散,会削弱项目制组织最需要的协作意愿。员工会开始计算投入产出,跨团队支持减少,复杂问题被推给别人,长期价值让位于短期可见性。

激励兼容的关键,是让不同激励机制承认不同价值。项目奖金可以更多对应阶段交付和项目结果,职级晋升应重视专业复杂度和能力跃迁,能力成长需要依赖项目过程证据。三者不能混为一谈,也不能互相替代。对于研发团队而言,真正有效的激励不是单次发奖,而是让员工相信:复杂贡献会被记录,长期价值会被识别,承担难题不会在评价中吃亏。

表格1:项目制研发绩效管理六大难点对照表

难点 核心矛盾 典型表现
目标拆解难 组织战略→项目目标→个人目标的断裂 项目OKR与职能OKR冲突,个人目标沦为填表
过程衡量难 脑力劳动不可见 只能看结果,过程投入无法被识别
贡献归因难 团队成果→个人贡献的归因失真 量化指标引发刷数据,主观评价受人情干扰
评价主体难 多元评价主体的权重博弈 360度评价沦为平均分或人情分
周期错配难 绩效、项目、薪酬三重周期脱节 项目中途换人绩效断档,跨年项目难以阶段性评价
激励兼容难 短期奖金、职级晋升、能力成长三元失衡 干得多不如站对位的感知蔓延

六大难点并不是孤立存在。目标拆解决定过程衡量看什么,过程证据影响贡献归因是否可信,归因质量又决定多元评价是否有基础;评价争议如果叠加周期错配,最终会在激励分配上集中爆发。项目绩效怎么管,不能靠某个环节单点优化,而要识别这条问题链的强化机制。

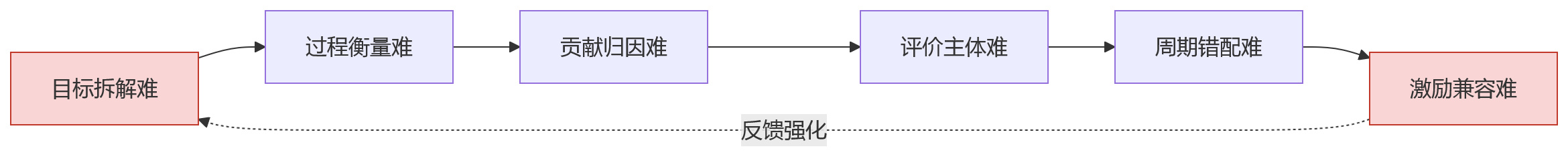

图表1:项目制研发绩效六大难点的问题链

流程图 - 项目制研发团队,绩效管理难点有哪些?

三、从难点到破局:项目制研发绩效管理的系统性解法

破解项目制研发绩效难题,需要把组织机制、数字化工具和数据治理放在同一个框架中思考。组织机制负责定规则,数字化工具负责承接动态执行,数据治理负责让评价证据可追溯、可校准。

1. 组织机制层面:建立双线协同的绩效契约

项目制研发绩效改革首先不是上系统,而是重新定义评价权。企业需要承认项目经理和职能经理都掌握部分真实信息,也都存在视角局限。较可行的方式,是在项目启动阶段建立双线协同绩效契约,把评价维度、评价权重、关键节点和争议处理机制提前约定,而不是等到年底再协调。

例如,项目经理可以主要评价项目交付、协作响应、里程碑达成、风险处理等维度;职能经理可以主要评价专业能力、技术质量、知识沉淀、人才培养和长期成长。某些企业会采用项目交付与能力成长分权的方式,具体比例需要结合项目类型、岗位性质和组织成熟度决定。对于短周期交付项目,项目评价权重可以更高;对于平台型、研究型项目,专业判断和长期价值评估应有更大空间。

项目绩效委员会也值得引入,尤其适用于跨部门、跨产品线、跨年度的大型研发项目。委员会不应替代直接评价者,而是承担校准功能:处理跨项目贡献归因、平衡不同项目经理的评分尺度、识别被单一项目低估的专业贡献。这样做的价值在于,把评价争议从个人博弈转化为组织机制处理。

但绩效契约也有边界。若企业文化中缺乏基本的目标管理和复盘习惯,契约容易流于模板;若项目经理本身没有评价能力,权重设计再精细也难以保证质量。因此,组织机制建设必须配套管理者训练,包括如何设定目标、如何记录证据、如何反馈绩效、如何区分努力程度与有效贡献。

2. 数字化工具层面:用系统承接动态、多维、实时的绩效需求

当项目数量增加、人员流动频繁、评价主体多元时,纯线下管理很难维持绩效信息的完整性。HR数字化系统的价值,不是把原有表格搬到线上,而是承接项目制研发绩效中动态、多维、实时的管理需求。

在目标管理上,系统应支持组织战略、项目目标和个人目标的在线拆解与关联。员工的个人目标不应孤立存在,而要能追溯到具体项目、里程碑、角色责任和业务目标。这样,目标调整时可以同步保留变更记录,避免年底无法解释为什么目标变化。

在过程管理上,系统可以把项目里程碑与绩效节点自动关联。项目启动、关键评审、阶段验收、人员进出、项目结项等节点,都可以触发轻量化反馈或贡献记录。对于研发团队来说,这类记录应尽量嵌入项目流程,而不是额外制造大量填报工作。若企业已使用项目管理、代码管理、知识库、工单或协作工具,绩效系统需要与这些系统形成数据连接。

在评价管理上,多源评价可以通过系统在线发起、汇总和校准。项目经理、职能经理、同伴、自评的评价内容应围绕事先定义的维度展开,而不是开放式打分。AI可以辅助目标分解、过程数据归纳、评价文本摘要和异常信号识别,帮助管理者降低信息处理负担。但AI不能替代管理判断,尤其不能直接决定绩效等级。它适合做证据整理和风险提示,不适合做最终裁决。

对于项目绩效怎么管这一问题,数字化工具的有效性取决于两个前提:一是企业已经定义了基本评价规则,系统才能执行规则;二是数据来源具有可信度,系统才能沉淀证据。如果规则混乱、数据缺失,系统只会把线下争议线上化。因此,数字化应被视为管理机制的放大器,而不是管理缺位的替代品。

3. 数据治理层面:构建可量化、可追溯、可校准的绩效数据底座

项目制研发绩效要走向相对公平,必须建立数据治理底座。这里的数据治理不是单纯追求指标越多越好,而是明确哪些数据能够支持绩效判断,如何定义、采集、使用和校准这些数据。

第一步是统一数据标准。企业需要定义项目角色、贡献类型、评价维度、项目阶段、任务难度、成果类型等基础口径。比如,同样是技术贡献,可能包括架构设计、核心开发、性能优化、缺陷修复、技术预研、知识沉淀等不同类型;同样是协作贡献,也可以区分跨团队协调、风险推动、需求澄清和资源整合。没有统一口径,不同项目之间的数据无法比较。

第二步是打通项目管理系统与绩效管理系统的数据壁垒。项目计划、任务进展、里程碑、缺陷处理、评审记录、复盘结论等信息,如果长期散落在不同工具中,绩效评价就只能依赖人工回忆。系统打通并不意味着把所有数据都纳入绩效,而是让关键证据在需要时可追溯。对于涉及员工个人评价的数据,还要注意权限边界和合规使用,避免过度监控造成信任损伤。

第三步是建立校准机制。项目难度不同、经理评分尺度不同、团队文化不同,都会导致绩效数据存在偏差。数据治理的目的不是制造绝对客观,而是让偏差可以被发现、讨论和修正。例如,通过项目绩效委员会对不同项目的评分分布进行比较,通过历史项目数据识别评分异常,通过复盘会议确认关键贡献是否被遗漏。

表格2:项目制研发绩效系统性解法框架

维度 核心举措 预期效果
组织机制 双线协同绩效契约、项目绩效委员会 评价权分配前置化,减少事后博弈
数字化工具 目标在线拆解、里程碑自动关联、多源评价在线化、AI辅助 降低管理负荷,实现动态实时绩效追踪
数据治理 统一数据标准、打通项目-绩效系统、全生命周期可追溯 绩效数据可量化、可汇总、可校准

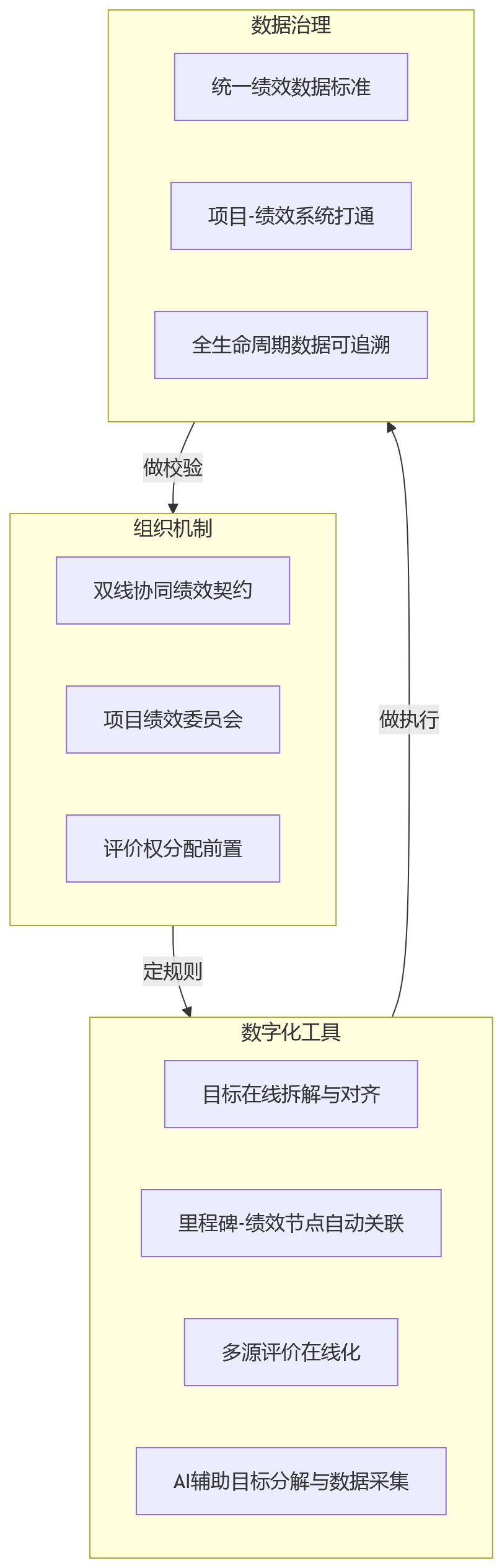

图表2:项目制研发绩效管理三位一体解法架构

流程图 - 项目制研发团队,绩效管理难点有哪些?

项目制研发绩效管理的未来,不是设计更复杂的考核表,而是形成更透明的规则、更及时的数据反馈和更有证据基础的管理判断。对企业而言,真正的分水岭不在于是否使用AI或数字化系统,而在于是否愿意把评价权、目标链路和数据责任讲清楚。

红海云总结

回到开篇的矛盾:项目制已经成为研发组织的主流形态之一,但绩效管理仍然常常停留在职能制时代。项目制研发绩效的难点,不是某个HR流程疏忽,而是临时性组织与持续性评价、团队产出与个人归因、滞后性成果与即时性反馈之间的深层错配。企业如果只在评分表、权重和等级比例上反复调整,很容易陷入局部修补。

从实践看,项目绩效怎么管,可以从以下几项行动开始:

  • 先明确评价权分配,再优化考核指标。 项目经理、职能经理、同伴和员工自评各自看什么、占多大权重、在什么节点评价,需要在项目启动前约定,避免年底集中博弈。
  • 把项目节点变成绩效证据节点。 在里程碑、阶段验收、人员退出、项目结项等时点记录关键贡献,而不是等年度绩效时再回忆。这样能减少过程贡献丢失,也能为跨项目评价提供依据。
  • 区分项目交付、专业能力和长期价值。 项目奖金、职级晋升、能力成长不宜用同一套逻辑粗暴打通。短期交付要被认可,基础研究、平台建设和技术沉淀也要有证据承接。
  • 用HR数字化系统承接动态绩效,而不是替代管理判断。 红海云等HR数字化平台在绩效管理场景中的价值,更多体现在目标在线拆解、多源评价协同、项目数据归集和绩效闭环沉淀。系统可以帮助管理者看见证据,但不能替组织回避评价权再分配。
  • 把数据治理作为项目制绩效改革的基础工程。 统一项目角色、贡献类型、评价维度和数据口径,打通项目管理与绩效管理的数据流,才能让研发绩效从主观印象逐步走向可追溯、可校准。

2026年,AI辅助绩效、敏捷目标管理和数字化绩效系统正在加速进入研发管理场景。项目制研发绩效有机会从年度打分转向持续反馈,从单点主观评价转向多源证据判断。但技术永远只是工具,真正的破局点仍在组织自身:是否敢于重新分配评价权,是否愿意投入数据治理,是否能够让复杂贡献被看见、被记录、被公平讨论。
