项目制组织绩效数据怎么统一?HRD必看的10个关键问题清单

2026-05-29

红海云

本文面向项目制组织的HRD、CHRO、绩效负责人及业务管理者,聚焦"项目绩效数据如何统一沉淀"这一实战痛点,精选10个高频问题,提供可直接落地的判断依据与操作指引。问题筛选基于行业实践复盘与常见决策误区,答案涵盖概念框架、实施步骤、避坑建议与系统选型要点。内容综合红海云内部研究、企业实战经验与HR数字化通用方法论整理而成,部分数据口径与系统功能以最新官方公告为准。

一、基础认知类问题解答

1. 项目制组织绩效数据为什么总是碎片化?

1.1 结论速览 项目制绩效数据碎片化是结构性错配的结果,而非单纯的管理执行问题。根源在于组织形态复杂化与数据架构滞后之间的不匹配:多重归属导致评价主体分散、周期错配导致数据时间不一致、系统割裂导致无法形成统一账本。只要仍用职能制的数据逻辑管理项目制绩效,数据分散就会反复出现。

1.2 详细分析

三重结构性矛盾

矛盾维度 具体表现 对数据的影响
组织维度 同一个人同时属于职能部门、主项目、协作项目,承担不同角色 评价主体不唯一,数据归属关系模糊
周期维度 项目周期短至数周或跨年,组织考核按季度/年度运行 贡献未在发生时捕获,年底依赖回忆式评价
系统维度 PM系统、工时系统、ERP、绩效系统各自记录,主键不统一 数据存在但无法跨系统归集校验

为什么不是简单补录就能解决?

很多企业试图通过补录数据、追加Excel台账或年底集中访谈来弥补,但这只是治标不治本。项目工作本身具有强过程性,越到后期越依赖记忆追溯,数据质量必然下降。真正有效的解决思路是从数据的生产、归集、整合和消费全链路重新设计,承认并结构化处理"多重归属"这一项目制组织的天然特征。

核心判断原则:员工仍是一条主线,但项目、角色、周期、评价主体都必须成为可记录的结构化字段,而不是假设"一个人只有一个评价场景"。

2. 传统职能制与项目制组织的绩效数据有什么本质区别?

2.1 结论速览 传统职能制组织绩效数据归属稳定、周期统一、系统相对单一;项目制组织则呈现多评价主体并存、项目与组织周期并行、多系统数据共存的特点。两者的数据颗粒度、整合难度和管理逻辑完全不同,不能用同一套数据处理方式应对。

2.2 详细分析

五大对比维度

对比维度 传统职能制组织 项目制组织 对数据沉淀的影响
数据归属主体 部门、岗位、直属上级相对稳定 职能线、项目线、多评价主体并存 需要记录评价主体与归属关系
数据周期 多按季度、年度统一运行 项目周期与组织周期并行 需要项目快照与周期汇总
数据来源系统 以绩效系统、人事系统为主 PM、ERP、工时、业务、绩效系统并存 需要跨系统集成与主键统一
数据颗粒度 岗位目标、部门指标、个人评分 项目阶段、任务、角色、贡献、质量 需要更细的事实表设计
数据整合难度 中低,组织关系较稳定 较高,关系动态变化 需要数据治理和持续校验

关键认知转变

  1. 从单点评价到多主体评价:项目经理关注交付贡献,职能经理关注能力成长,HR关注综合评价,三者必须共存而非互相替代。
  2. 从年度评分到时间切片:不能只记录年度评分,必须记录评价发生在哪个项目阶段(立项/执行/交付/复盘),否则后续分析无法判断员工擅长启动、攻坚还是收尾。
  3. 从单一系统到数据中枢:绩效系统不能孤立运行,必须以"员工—项目关联事实表"为核心,连接PM系统进度、工时系统投入、业务系统交付、绩效系统评价。

适用前提提醒:对于纯职能制组织,上述复杂度无需全部考虑;但对于混合矩阵式组织,至少要识别哪些岗位受项目影响较大,提前规划数据模型。

3. 项目绩效数据统一沉淀对组织的核心价值是什么?

3.1 结论速览 项目绩效数据统一沉淀的价值不在于把信息存起来,而在于让项目经验、人才贡献和组织决策之间形成可复用的连接。它能支撑团队效能分析、人才画像构建和资源配置决策,使专项数据从被动存储转向主动生长。

3.2 详细分析

三层应用价值

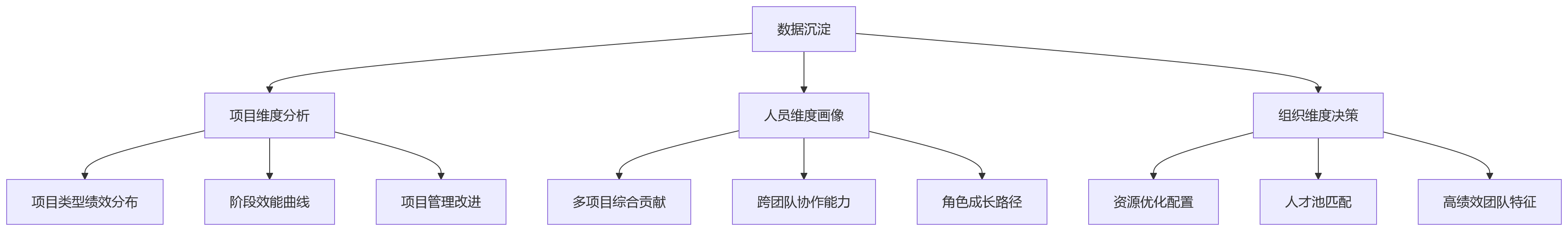

流程图 - 项目制组织绩效数据怎么统一?HRD必看的10个关键问题清单

具体应用场景

  • 项目维度:分析研发型、交付型、客户定制型项目在周期、质量、协作成本上的差异;观察项目阶段与效能曲线的关系,识别哪些阶段最容易产生延期或返工。此类分析应服务项目管理方法改进,而不仅用于问责。
  • 人员维度:形成多项目综合画像——某员工是否稳定贡献于高优先级项目、是否在不同角色中表现一致、是否具备跨团队协作能力、是否从执行角色逐步成长为项目骨干。相比单次年度评分,这类画像更接近人才真实能力结构。
  • 组织维度:提取高绩效项目团队的组合特征,识别关键角色配置、投入比例、经验结构与项目结果之间的关系;在新项目启动时,根据历史数据进行人才池匹配。

边界与风险

AI与BI可以辅助识别异常、趋势和画像,但不能把相关性直接当作因果关系。算法给出的是线索,管理者仍需结合项目背景、业务风险和组织策略进行判断。此外,对于高度创新、探索性强、结果不确定的项目,不能过度依赖标准化任务数据评价个人贡献,否则会压制试错行为。

二、实操优化类问题解答

4. 项目绩效数据统一沉淀的四层架构如何搭建?

4.1 结论速览 四层架构包括"数据标准层—数据采集层—数据整合层—数据应用层",是一套把管理规则转化为数据规则的长期机制。逻辑概括为:标准先行、采集即化、整合为枢、应用为归。没有标准,采集越多混乱越多;没有整合,数据再多也无法复用。

4.2 详细分析

第一层:数据标准层(先定义什么叫项目绩效数据)

至少应包括三类信息:

  • 项目维度:项目ID、项目名称、项目类型、项目阶段、项目优先级、项目周期、项目负责人等
  • 人员维度:员工ID、所属部门、项目角色、投入占比、参与起止时间、是否关键岗位等
  • 绩效维度:目标达成率、里程碑完成度、质量评分、协作评价、客户反馈、复盘贡献等

关键要求:统一编码规则,项目编码不能随项目经理习惯命名,角色编码不能在不同部门各自解释,评分量纲不能有的用五分制、有的用百分制、有的用等级制却没有映射规则。同时定义数据所有权——项目经理对项目产出负责,职能经理对能力成长负责,HR对综合评价规则和数据合规负责。

第二层:数据采集层(让数据在发生地即被结构化捕获)

核心原则是减少人工二次录入,把业务动作和数据动作合并:

  • 项目里程碑完成时,系统自动触发相关绩效记录写入
  • 项目任务关闭时,关联责任人、协作人、完成质量和延期原因
  • 工时填报时要求绑定项目与任务,形成投入度数据
  • 项目结项评审时,强制完成项目绩效评价表单

第三层:数据整合层(以员工—项目关联表为核心构建数据中枢)

这张关联事实表至少要承接四类关系:员工与项目的参与关系、员工与角色的责任关系、项目与周期的时间关系、绩效结果与评价主体的认定关系。技术上需要通过ETL/ELT流程汇入统一数据层,重点解决主键映射、字段清洗、重复记录处理和口径转换。同时配置质量巡检机制,检查完整性、一致性、时效性。

第四层:数据应用层(从沉淀到激活)

只有当数据能进入团队效能分析、人才画像和资源配置决策时,沉淀才具有组织价值。应用层决定数据能否被管理者使用,不应每次都依赖数据团队临时取数。

5. 项目绩效数据应该在什么业务节点被采集?

5.1 结论速览 项目绩效数据应在业务发生地被结构化捕获,而非考核期末集中补齐。关键节点包括里程碑完成、任务关闭、工时填报、结项评审等。核心原则是"业务完成即数据生成,节点确认即评价沉淀,流程流转即责任留痕",避免事后补录导致数据失真。

5.2 详细分析

四大核心采集节点

节点 触发条件 应采集的数据 责任方
里程碑完成 项目阶段目标达成 阶段目标完成情况、个人角色贡献、风险处理 项目经理
任务关闭 工作任务结束 责任人、协作人、完成质量、延期原因 任务负责人
工时填报 周期性工时记录 绑定项目与任务、投入时长、工作内容 员工本人
结项评审 项目正式结项 目标达成、质量结果、协作反馈、复盘贡献 项目全体

为什么不能在考核期末统一补录?

项目工作具有强过程性,越到后期越依赖记忆和材料追溯,数据质量必然下降。例如,一个研发人员在一季度完成A项目核心模块,二季度转入B项目攻坚,年底绩效评定时,如果A项目经理已经调岗、项目过程资料缺失,职能经理只能凭印象或最终结果评价。此时并不是员工没有贡献,而是贡献没有在发生时被捕获。

适用边界提醒

对于高度创新、探索性强、结果不确定的项目,不能过度依赖标准化任务数据评价个人贡献。此类项目更需要在采集层保留定性评价、专家评审和复盘材料,并在应用层区别解释。同时,快照机制不能过度频繁,若每个小任务都触发评价,管理成本会快速上升,员工也会产生被持续监控的压力。适用原则是:只有当节点具备管理意义、评价信息可验证、结果会影响资源配置时,才需要形成正式绩效快照。

6. 不同岗位族的项目绩效与岗位绩效权重应该怎样配置?

6.1 结论速览 不同岗位族对项目绩效和岗位绩效的依赖程度不同,不能使用同一把尺。应按岗位族、岗位层级、项目类型配置双轨权重:研发类项目绩效权重60%-70%,交付类70%-80%,管理类40%-60%,职能支持类20%-40%。权重是对岗位价值来源的定义,而非简单的数字分配。

6.2 详细分析

岗位族权重配置参考

岗位族 项目绩效权重 岗位绩效权重 配置逻辑说明
研发类 60%—70% 30%—40% 价值主要体现在项目交付、技术攻坚和质量结果中
交付类 70%—80% 20%—30% 工作成果高度绑定项目周期、客户验收和交付质量
管理类 40%—60% 40%—60% 既看项目结果,也看团队建设、资源协调和组织目标
职能支持类 20%—40% 60%—80% 项目支持是部分职责,仍需评价岗位职能与服务质量

配置时的三个注意事项

  1. 不能机械套用比例:这些比例只能作为参考。对于纯项目型组织,项目绩效权重可更高;对于平台型、研究型或共享服务型组织,岗位绩效仍需占据更大比例。
  2. 警惕权重过高或过低的风险:若项目绩效权重设置过高,员工可能只追逐短期项目结果,忽视知识沉淀、能力建设和跨团队支持;若设置过低,项目经理又会认为评价结果无法反映真实贡献,导致项目线数据流于形式。
  3. 考虑岗位层级差异:同一岗位族内,初级员工可能更多执行具体任务,高级员工可能更多负责方案设计和资源协调,权重可适当调整以反映价值来源的变化。

权重配置的决策路径

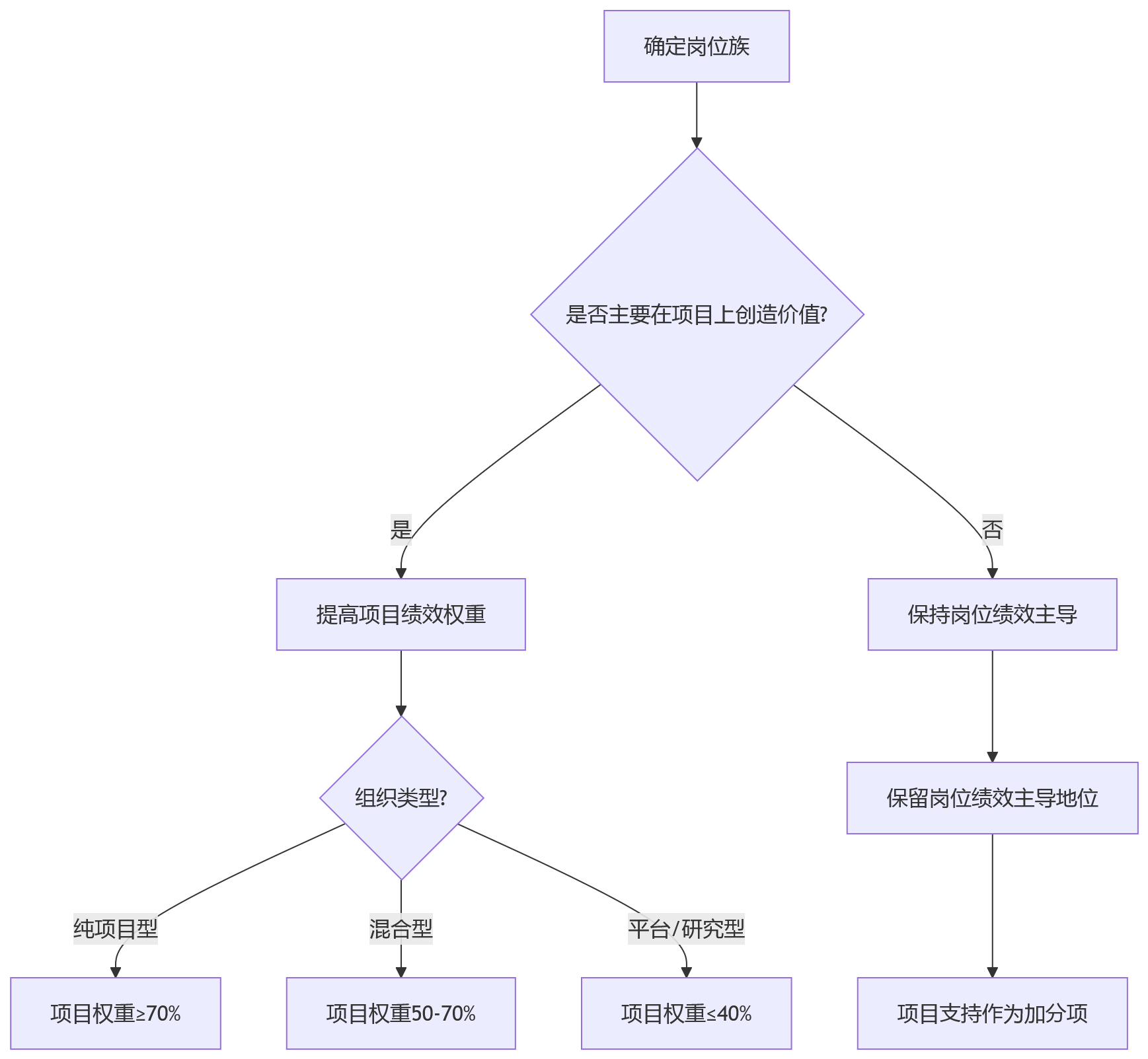

流程图 - 项目制组织绩效数据怎么统一?HRD必看的10个关键问题清单

7. 如何用"员工—项目关联表"打通多源数据?

7.1 结论速览 "员工—项目关联表"是项目制绩效数据整合的中枢,应以该事实表为核心承接员工与项目的参与关系、员工与角色的责任关系、项目与周期的时间关系、绩效结果与评价主体的认定关系四类关系。通过这张表,才能把PM系统进度、工时系统投入、业务系统交付、绩效系统评价连接起来,形成可分析的数据集。

7.2 详细分析

关联事实表的必要字段

字段类别 关键字段 用途说明
员工标识 员工ID、姓名、部门、岗位 统一员工主键,跨系统映射
项目标识 项目ID、项目名称、项目类型 统一项目主键,跨系统映射
参与关系 角色、投入占比、起止时间 明确员工在项目中的身份和时间范围
绩效结果 评分、评价主体、评价时间、评价周期 记录评价内容与来源
数据状态 是否冻结、最后更新时间、数据来源 确保数据可追溯和版本可控

技术实现要点

  1. 主键映射:同一员工在不同系统中的账号需要映射到统一员工ID;同一项目在成本系统和项目系统中的编号需要映射到统一项目ID。
  2. 字段清洗:去除重复记录、处理缺失值、统一字段格式和含义。
  3. 口径转换:不同评分制需要根据规则转换为可比口径(如五分制转百分制)。
  4. 质量巡检:配置完整性校验(检查项目是否都有绩效记录)、一致性校验(检查同一评分规则在不同项目中是否被一致执行)、时效性校验(检查项目节点数据是否在组织考核周期内完成归集)。

为什么不能只建报表不建治理规则?

报表可以呈现结果,但无法自行修复口径冲突。数据治理系统在这里承担的是承接规则、监控质量和沉淀资产的角色。它不能替代管理判断,但能让数据标准、质量监控和资产目录具备可追溯的运行环境。尤其要避免只建报表、不建治理规则的做法,否则数据中枢很容易变成新的数据堆场。

三、问题解决类问题解答

8. 项目周期与组织考核周期不一致时如何处理?

8.1 结论速览 应采用"项目绩效快照+周期汇总"机制:项目每到关键节点生成一次绩效快照,组织考核周期结束时再按员工在该周期内参与的项目快照进行汇总。如果项目跨年,按阶段贡献进入对应年度,而不是等到结项后一次性计入。这样既尊重项目运行规律,也满足组织考核节奏。

8.2 详细分析

两种典型冲突场景

场景 问题表现 风险后果
项目未结束,考核已开始 项目尚未结束,组织考核需要结果 贡献被低估或缺失
项目跨越多个考核周期 项目跨年或跨季度,贡献被重复计算 同一贡献多次计入,失真

快照+汇总机制的操作要点

  1. 快照时机:项目关键节点(里程碑、阶段评审、结项)生成绩效快照,包括阶段目标完成情况、个人角色贡献、风险处理和协作表现。
  2. 汇总规则:组织考核周期结束时,按员工在该周期内参与的项目快照进行汇总。短周期项目可在结项时形成完整评价;长周期项目按里程碑形成阶段性数据;持续运营型项目按月度或季度形成周期切片。
  3. 跨年处理:如果项目跨年,按阶段贡献进入对应年度,而不是等到结项后一次性计入。例如,2024年Q4完成的里程碑计入2024年度考核,2025年Q1完成的里程碑计入2025年度考核。

边界控制原则

快照机制不能过度频繁。若每个小任务都触发评价,管理成本会快速上升,员工也会产生被持续监控的压力。适用原则是:只有当节点具备管理意义、评价信息可验证、结果会影响资源配置时,才需要形成正式绩效快照。一般建议每项目3-5个关键节点即可覆盖大部分评估需求。

9. 项目经理与职能经理评价冲突时如何解决?

9.1 结论速览 项目线与职能线评价冲突是常态,必须预设规则而非事后协调。常见处理方式包括加权合并(按岗位族预设权重折算)、上级校准(差异较大时进入校准会议)、强制分布约束(控制评价等级分布)。核心是让差异有规则地被解释和处理,而不是消灭差异或依赖高层拍板。

9.2 详细分析

典型冲突案例

  • 项目经理视角:某员工在项目中表现优秀,因为其解决了关键交付问题,按时完成了核心模块。
  • 职能经理视角:该员工岗位绩效一般,因为文档规范、团队共享或长期能力建设不足。
  • 反向情况:职能线评价稳定,项目线反馈协作不足。

如果没有预设规则,这类冲突会变成管理者之间的博弈,最终结果要么平均化,要么依赖更高层拍板,既不透明也不可持续。

三种冲突消解方式对比

方式 操作逻辑 适用场景 不适用场景
加权合并 按岗位族和项目类型预设权重,将项目绩效与岗位绩效折算到统一结果 大多数常规岗位,样本量较大 特殊项目或特殊情况
上级校准 对差异较大的评价进入校准会议,由业务负责人、职能负责人和HR共同确认 关键岗位和高影响评价 不宜覆盖所有普通评价,管理成本高
强制分布 在适用范围内控制评价等级分布,避免普遍打高分或保守评分 样本量较大、岗位可比性较强的群体 人数过少或项目差异极大的团队

规则预设的关键点

  1. 提前定义差异阈值:例如,项目评分与岗位评分相差超过一个等级时,自动触发校准流程。
  2. 明确校准参与方:业务负责人、职能负责人、HRBP三方必须到场,避免单方主导。
  3. 区分适用边界:强制分布适合样本量较大、岗位可比性较强的群体,不适合人数过少或项目差异极大的团队。
  4. 保留原始评价:即使经过校准形成最终结果,原始的项目线和职能线评价都应保留,便于后续追溯和分析。

真正有效的冲突消解,不是消灭差异,而是让差异有规则地被解释和处理。

10. 选择绩效管理系统时应重点关注哪些功能?

10.1 结论速览 项目制组织选择绩效管理系统时,不能只看是否支持目标设定、评分审批和结果归档,而要看其是否支持项目—岗位双轨考核模型。系统至少要能够承载多维度目标设定、多评价主体协同、多周期数据汇总和项目节点评价。同时需要配套数据治理平台和BI分析平台,实现标准管理、质量监控和交叉分析。

10.2 详细分析

绩效管理系统的核心功能要求

功能模块 必要性 具体能力
多维度目标设定 必需 员工可同时拥有岗位目标、项目目标和临时专项目标,且目标之间能够区分权重、周期和评价主体
多评价主体协同 必需 项目经理、职能经理、协作方、HRBP等不同角色可以在授权范围内完成评价
多周期数据汇总 必需 系统能够把项目节点数据按组织考核周期进行归集,而不是只记录一次年度评分
项目节点评价 重要 支持里程碑、任务关闭等节点的即时评价记录
双轨权重配置 重要 支持按岗位族、岗位层级、项目类型配置不同的权重比例
评价冲突处理 可选 内置校准流程、差异预警、强制分布等功能

配套系统要求

  1. 数据治理平台:负责标准管理(维护项目编码、角色编码、指标口径、评分量纲等规则)、质量监控(发现缺失记录、重复记录、异常评分、延迟归集等问题)、资产目录(说明有哪些项目绩效数据、来自哪里、如何更新、谁能使用)。
  2. BI分析平台:支持两条分析路径——从项目看人(某类项目由哪些角色构成,团队绩效如何分布)和从人看项目(某员工参与过哪些项目,承担什么角色,在哪类项目中表现更好)。AI可进一步参与异常预警和画像构建。

选型的三个自检问题

HRD和CHRO可以先问三个问题:

  1. 组织是否已有统一的项目绩效数据标准?
  2. 项目绩效数据是否能在一周内完成跨系统归集?
  3. 项目经理与职能经理是否能在同一平台上看到同一个人的完整绩效画像?

如果答案多为否,专项数据统一沉淀就不再是技术议题,而是项目制组织提升绩效管理质量的行动起点。

风险提示:数字化系统不是数据沉淀的替代方案,而是将方法论固化为可复用流程的基础设施。选对系统、配好规则、跑通闭环,项目绩效数据才能从被动沉淀转向主动生长。

结语

项目制组织绩效数据的碎片化是结构性问题,而非某个部门执行不到位。员工多项目参与、项目与岗位双线评价、项目周期与组织周期错配、多系统工具割裂,共同决定了项目绩效数据必须通过系统化架构统一沉淀。

面向实际落地,最值得优先关注的三点是:先建标准再接系统,避免把不统一的数据直接汇入平台;把采集嵌入业务现场,在里程碑、工时填报、任务关闭、结项评审等节点捕获数据;用双轨融合连接组织绩效,通过权重模型、周期对齐和冲突消解,把项目绩效嵌入岗位绩效体系。

当项目绩效数据能够在一周内完成跨系统归集,当项目经理与职能经理能在同一平台上看到同一个人的完整绩效画像,专项数据统一沉淀才算真正落地,HR数字化也才能从线上流程替代走向数据资产创造。
