【导读】 工程HR系统在建筑行业早已不只是“人事软件”,而是用工合规、工资支付与项目履约的数据底座。围绕一套合格工程HR系统必须具备哪些功能?本文以工程现场真实流程为线索,拆解4大刚性能力与落地边界,帮助总包/分包管理者、HR与项目团队做对选型、用对系统、守住监管红线。
住建领域对实名制、工资专户、总包代发、数据对接的要求在各地持续收紧:项目能否顺利办理开复工手续、能否通过日常抽查、能否在欠薪与用工纠纷中拿出可信证据,越来越依赖系统的“数据闭环”能力。现实矛盾也很典型——不少企业系统上线多年,仍频繁遇到“人证不符、考勤不实、工资匹配不上、分包不配合录入”等问题;表面是功能不全,底层往往是系统没有按工程业务逻辑设计,数据链条断在关键节点。
本文的判断标准很直接:合格的工程HR系统不以模块数量取胜,而以能否把人、证、岗、时、薪、险串成可审计、可追溯、可预警的闭环为准。
一、全周期实名制与动态档案管理
合格的工程HR系统,首先要把“谁在现场”这件事做成可核验事实;实名制不是登记表,而是贯穿进退场、分包穿透、证照有效期与合同合规的动态档案体系。
1. 多模态身份核验:一套合格工程HR系统必须具备哪些实名制能力
在工程现场,人员来源复杂(自有员工、劳务分包、专业分包、临时增援),仅靠手工录入身份证信息,很容易出现挂靠、冒用、重复入场等风险。合格系统需要把身份核验做成“多模态+多环节”的机制,而不是把压力留给门岗或项目文员。
可检查的能力通常包括三层:
- 入场核验:身份证阅读 + 人脸活体检测(防照片/视频)+ 人证一致校验。入场一次通过,并不代表永久可信;系统应支持二次抽检策略(如跨项目流动、夜间加班、异常打卡时触发复核)。
- 分包穿透绑定:人员必须绑定到“企业—项目—标段/楼栋—班组—工种—岗位”层级。否则后续的工资匹配、工时核算、责任追溯都会失真。
- 异常识别规则:例如同一身份证短期内在两个相距较远项目出现高频进出记录、同一人同时归属多个班组、连续多日“打卡但无工序产出”等,都应进入异常队列供项目复核。
从实践看,实名制做不到位的反例也很常见:一些项目为了快速进场,先用“名单导入+后补资料”的方式开工,短期看推进了进度,但当监管抽查或发生伤亡事故时,无法证明劳动关系与现场管理链条,风险会从“合规问题”放大为“法律与赔付问题”。提醒一句:系统允许补录不等于管理允许补录,企业应在流程上设置“先核验后上岗”的硬门槛。
2. 动态电子档案与合规预警
工程现场的档案不是“人事档案柜”的数字化版本,而是围绕合规与履约形成的作业凭证集合。合格工程HR系统的电子档案至少要满足两个判据:字段完整、状态可变。
字段完整意味着不仅有人口信息,还要包含工程场景强相关的材料:劳动合同/用工协议、技能等级与特种作业证书、入场教育与安全培训记录、体检与健康申报、工伤保险/意外险状态、银行卡与工资代发信息、退场结算与签收记录等。字段设计要能映射到监管上报口径与企业内部审计口径,避免“系统里有、监管报不了”“监管能报、内部算不清”的双重断裂。
状态可变强调系统必须支持自动预警与流转处置,而不是只做静态存档。建议至少落地以下预警:
- 证照有效期预警:到期前N天提醒,并触发“暂停排班/禁止入场”规则(边界:对管理人员、特殊工种可更严格;对普通工种可采用抽检+复训策略)。
- 合同与用工期限预警:续签、变更、解除需要留痕,避免“实际在岗但合同到期”的灰区。
- 年龄与岗位限制预警:高风险岗位(高处、起重、动火等)可按企业安全制度设定年龄与健康条件阈值,系统给出提示并要求项目确认。
这里有一个常被忽视的机制:预警必须有闭环动作。如果只是消息提醒,很容易在工期压力下被忽略。合格系统应当把“预警—工单—处置—复核—归档”做成链路,尤其是证照到期、未培训上岗、未签约入场这类高频风险。
表格1:传统HR档案管理 vs 工程HR全周期实名制管理
| 对比维度 | 传统HR档案管理 | 工程HR全周期实名制管理 |
|---|---|---|
| 身份核验方式 | 入职一次核验,后续弱校验 | 入场/转场/异常触发复核,多模态校验 |
| 档案内容 | 基础人事信息、合同、绩效等 | 人证岗班组工种、培训体检、证照、保险、工资代发等工程字段 |
| 合同形式 | 纸质/扫描件为主 | 电子合同+过程留痕+与考勤/工资联动 |
| 风险控制 | 事后发现问题 | 事中预警与流程阻断(暂停排班/禁止入场等) |
| 追溯能力 | 追溯到个人为主 | 可穿透到分包层级与作业面、班组、工序 |
3. 区块链电子合同应用
电子劳动合同在工程场景的价值,不是“少打印几张纸”,而是把合同从孤立文本变成可验证的合规凭证。更理想的做法,是在签约环节就完成以下绑定关系:
- 合同主体与项目/分包关系绑定(谁对谁负责)
- 合同期限与进退场权限绑定(合同到期自动触发复核)
- 合同与工资代发账户绑定(避免“合同一套、发薪一套”)
在一些监管要求更高的地区,电子合同还会涉及存证与司法采信。工程HR系统如果引入区块链存证,关键不在概念,而在三项可验证信息是否齐全:哈希值、上链时间、存证节点。同时要注意边界条件:并非所有项目都必须上链,若属地监管未强制,企业也要评估成本与集成复杂度;但对于外埠项目、争议高发项目、劳务队伍更替频繁项目,上链能显著降低“合同真实性”争议成本。
需要提示的副作用是:电子合同上线后,现场常会出现“工人不会操作、手机号码频繁更换、实名手机号与本人不一致”等问题。合格系统应提供线下辅助签约、代办授权、签约失败重试与留痕机制,避免把合规要求变成现场阻工点。
二、穿透式考勤与施工日志联动
工程现场的考勤不能停留在“是否到场”,而要能回答“何时、何地、做什么工序、由谁确认”;把考勤做成履约证据链,才能支撑结算、审计与争议处理。
1. 地理围栏与BIM定位技术
很多项目考勤失真,不是因为没有设备,而是“位置与作业面”没有绑定:人在工地门口打卡了,但是否进入指定作业区、是否参与了对应工序,系统无法证明。合格工程HR系统至少要具备两类约束:
- 地理围栏(GIS/北斗/GPS):限制打卡有效范围,减少“场外打卡”。
- 作业面绑定(BIM坐标/楼栋/楼层/区域):让考勤记录对应到可管理的作业区域;对关键工序可叠加设备数据佐证(如塔吊、升降机、门禁通道的使用记录)。
这里的边界条件是:BIM并非每个项目都成熟可用,尤其是小体量或工期紧项目。系统应支持“BIM可用则绑定到坐标,不可用则绑定到楼栋/楼层/施工段”的分级方案,避免为了追求高级功能而让项目无法落地。
另一个常见反例是“过度采集”:为了提升准确性而采集过多个人轨迹甚至私生活信息,可能触及个人信息保护红线。可行做法是采集最小必要信息,并明确用途仅限于考勤、工资与安全合规;对生物信息、定位信息要有单独授权与访问控制。
2. 考勤数据驱动施工日志生成
施工日志过去依赖工长或资料员手工填写,忙时补写、记忆偏差、口径不统一,导致日志在争议中“证据效力不足”。合格工程HR系统可以用考勤数据作为底座,推动日志生成标准化,但前提是业务映射关系要设计清楚:
- 考勤—班组—工种—作业面映射:每条考勤记录能落到具体班组与工种,并关联到当天作业面。
- 工序与进度口径统一:日志中的工序描述要能与项目进度计划(哪怕是简化版WBS)对齐,否则无法用于进度核验与产值分析。
- 确认机制:系统自动生成不等于自动生效,仍需工长/项目经理/监理在系统内确认并留痕,形成责任闭环。
当考勤与日志联动后,系统还能做两类“可检查”的异常识别:
- 窝工/闲置识别:某班组考勤满员但对应工序产出异常偏低,需要项目复核(可能是材料未到、工序冲突、现场停工等)。
- 超负荷风险识别:长时间连续高工时、夜间作业频繁,结合安全制度触发提示(边界:抢工期时仍可能存在合理加班,系统应支持项目审批与备案)。
3. 多项目人员轨迹追踪
对管理人员(项目经理、技术负责人、安全员、质量员等)而言,监管与企业内部都关心“是否到岗履职”。工程HR系统如果能对管理人员做多项目投入核算,至少能解决两类问题:
- 履职真实性:同一人挂多个项目、跨城市频繁切换,是否满足驻场与检查要求。
- 资源配置合理性:企业内部调度时,能看到某管理者在不同项目的投入强度,避免“名义在岗、实际不到”的管理空转。
但这里必须强调边界:轨迹追踪不宜等同于24小时定位;合理做法是以工作场景触发的数据为主(如工地门禁、会议签到、巡检工单、监理签认等),再做综合判定。否则一旦引发隐私争议,系统的合规价值会被反向抵消。
三、工资专户闭环监管与智能风控
在建筑行业,工资问题一旦失控,往往不是单点纠错能解决,而是牵动监管、银行、总包、分包与劳务队伍的连锁反应;合格系统的目标是把风险前置到“发薪前”就能识别与阻断。
1. 银行API直连与代发自动化
工资专户闭环的核心,不是“系统里算得出工资”,而是“系统算出来的工资能被银行按同一口径代发,并能回传校验”。合格工程HR系统通常需要实现三段对齐:
- 工时与计价规则对齐:考勤工时(或计量产值)进入薪资引擎,按合同约定的计价方式计算应发。
- 人员身份与收款账户对齐:实名制档案中的身份信息与银行卡信息一致,避免代发失败与冒领。
- 实发结果与监管口径对齐:银行回传流水与代发结果,系统自动与应发做匹配,形成可导出报表,满足监管抽查。
实践中最容易出问题的是“分包录入的工时口径与总包结算口径不一致”。因此系统应支持总包侧的校验机制:例如按工种合理工时区间、按作业面产出上限、按班组规模的统计异常等,先把明显不合理数据拦下来再进入代发链路。
2. 合规性智能预警体系
预警能否管用,取决于两点:规则是否贴近监管高频检查点,处置是否能闭环。建议把预警设计成“规则引擎 + 工单流转 + 权限动作”三件套。
常见的高价值规则包括:
- 工资结余超期未发放:专户余额长期不动,可能存在拖欠或资金挪用风险。
- 发放频次异常:超过合理周期未发或集中补发,需要项目解释并留痕。
- 应发与实发偏差异常:大面积偏差可能是计价规则变更、工时异常或代发失败。
- 疑似虚假考勤:某分包班组在多个作业面同时出现满勤,或与设备/门禁数据矛盾。
处置闭环方面,合格系统应支持分级动作:对一般异常先提醒项目核实;对高风险异常触发限制(如冻结该分包的后续计价提交、暂停新人员入场权限),并同步给企业风控/法务/财务;对必须上报的场景按接口规范推送监管平台。
3. 分包穿透式资金管理
工资专户治理之所以难,是因为资金链条长:总包对分包付款并不等于分包对工人发薪。合格工程HR系统必须具备“穿透到工人”的能力,至少做到两层穿透:
- 穿透到人员明细:每一笔工资能落到具体人员、具体月份、对应工时或计量依据。
- 穿透到责任主体:能区分总包代发、分包代发、劳务队伍自发等模式,并对不符合制度的模式做提示或限制。
这里有一个现实的反例:有的项目系统与银行已对接,但分包不愿意提供完整花名册或真实工时,导致总包代发“名义合规、实际失真”。对此,系统层面的手段有限,必须配合合同与流程设计:例如把“人员实名制接入率、考勤数据有效率、工资匹配通过率”写入分包考核与付款条件,通过制度让数据成为交易的一部分。
表格2:工程HR系统功能 vs 政策合规要求对照表
| 系统功能点 | 合规要求关注点(典型口径) | 落地检查方式(企业自查) |
|---|---|---|
| 银行专户API直连 | 工资专用账户、代发闭环、流水可追溯 | 是否能拉取回单/流水并与应发自动匹配 |
| 总包代发与明细留存 | 总包负责、实名制支付、留痕备查 | 随机抽取20人,核对“人—工时—应发—实发—回单”链路 |
| 规则引擎预警 | 欠薪风险、异常发放、数据造假 | 预警是否能触发工单、是否有处置时限与结果归档 |
| 分包穿透管理 | 违法转包分包风险、工资到人 | 分包层级是否完整,工人明细是否可追溯到分包合同 |

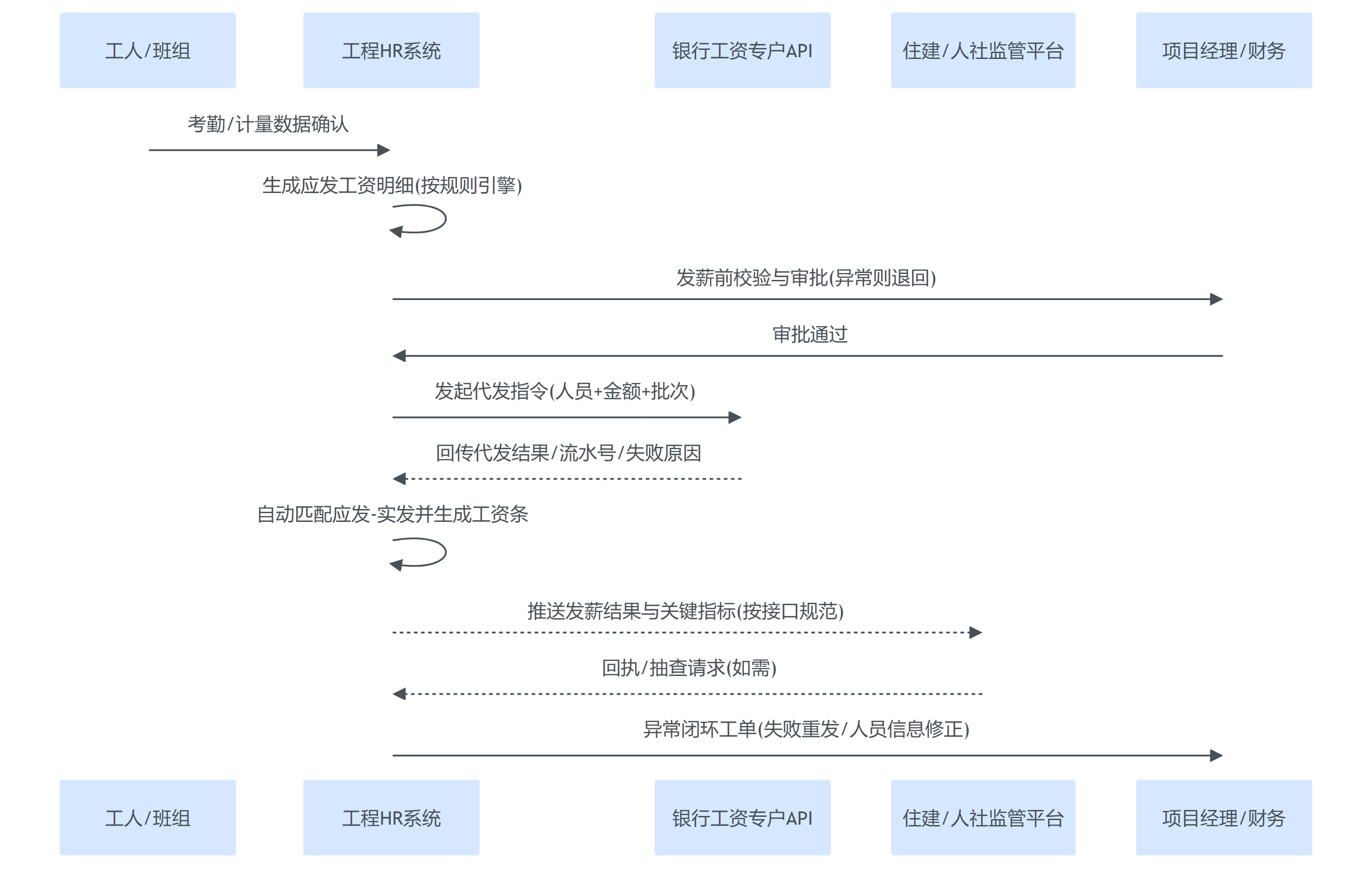

图表1:工资发放与监管协同时序图

四、岗位胜任力图谱与资源智能调度
当实名制、考勤、工资闭环成为底线能力后,工程HR系统真正拉开差距的,是能否把“合规数据”转化为“用人效率”:人岗匹配更准、跨项目调度更稳、投标与履约的人力成本更可控。
1. 基于国标的岗位胜任力模型
工程岗位的胜任力,不应仅靠主观评价;合格系统至少要把“硬门槛”和“可比较指标”固化下来。
- 硬门槛校验:项目经理、专职安全员、特种作业人员等是否满足持证与到岗要求;证书是否在有效期内;人员是否与项目规模类型匹配。系统应支持“一键校验清单”,在开工、变更、迎检前快速拉齐。
- 可比较指标:把技能、经验、绩效、安全记录做成标签体系,例如工种等级、关键工序经验、近N个月安全违章次数、质量返修关联次数等。标签不追求完美,但要可持续迭代,避免一次性“填表运动”。
边界条件也要说清:胜任力评分不等同于劳动法意义上的“胜任工作”认定,系统输出更适合用于内部调度与培养决策;若直接用于淘汰或降薪,必须配套绩效制度与证据链,否则容易引发劳动争议。
2. 项目全周期的人力资源推演
工程人力配置最大的浪费,往往出现在“峰谷不匹配”:开工初期人多事少、主体阶段人不够导致抢工、收尾阶段又大量闲置。合格工程HR系统若要做推演,建议遵循可落地的最小模型:
- 输入:项目类型、工期、关键里程碑、主要工序(可用简化WBS)
- 规则:按企业历史项目的班组规模、工序工效、管理配备标准
- 输出:分阶段人力需求曲线、关键岗位到岗时间点、人工成本区间(用于预算与投标校核)
推演的价值不在于“预测绝对准确”,而在于让项目在关键节点前看到缺口并提前补齐。反例是把推演做成“精密排产”,但现场受天气、材料、设计变更影响很大,过度精细的模型反而会让项目团队觉得“不可信而弃用”。更稳妥的策略是先做阶段级推演(周/月),再逐步细化到工序级。
3. 内部人才池与智能调度
建筑企业的“人力成本可控”,很大一部分取决于能否把人员在不同项目间流转起来。合格工程HR系统应支持建立内部人才池,并形成可执行的调度规则:
- 可用性识别:基于项目进度与退场计划,识别未来30/60/90天可能释放的人员与班组。
- 匹配推荐:按岗位胜任力标签、地域、证照、过往合作评价、到岗时点匹配,给出候选清单。
- 调度留痕:调度不是“把人挪过去”,还涉及合同变更、入场教育、考勤权限切换、工资归属切换等,系统必须把这些动作串起来,否则调度会在执行层面卡住。
这里的风险点是:过度依赖系统推荐而忽略项目经理的现场判断,可能导致“纸面匹配、现场不适应”。合格系统更合理的定位是提供候选与约束条件,让项目经理在可控范围内决策,并把决策依据留痕,便于复盘。

图表2:岗位胜任力模型结构

结语
回到开篇问题:一套合格工程HR系统必须具备哪些功能?如果把建筑行业的用工管理拆成“身份可信、工时可信、发薪可信、用人更优”四个目标,那么对应的4大功能就是:全周期实名制与动态档案、穿透式考勤与日志联动、工资专户闭环与智能风控、岗位胜任力图谱与资源调度。
面向2026年的选型与落地,我们更建议企业把注意力放在“能跑通闭环”而不是“功能列表更长”上,具体可执行动作如下:
- 先定数据主线:明确人、证、岗、班组、作业面、工时、工资的主数据标准,要求分包按同一标准接入,否则后续所有智能分析都会失真。
- 把预警做成动作:欠薪、证照到期、异常考勤等预警必须能触发工单与权限限制(暂停排班/禁止入场/冻结提交),避免停留在提醒层。
- 以证据链反推流程:从“争议发生时需要什么证据”倒推系统流程(考勤—日志—签认—工资匹配—回单),让每个关键节点都可追溯。
- 分级落地BIM/GIS联动:BIM成熟项目做坐标绑定;不成熟项目先做楼栋/楼层/施工段绑定,保证大多数项目可用、可复制。
- 制度与系统一起改:把实名制接入率、考勤有效率、工资匹配通过率写进分包合同与付款条件,用管理杠杆保证数据质量。
这些建议的目的不是把系统“做复杂”,而是把关键链路“做扎实”——在监管与项目经营双重压力下,这正是工程HR系统的真实价值所在。
