首页 > HR管理知识 > 2026年业人融合落地关键问题清单:为什么先做数据底座

2026年业人融合落地关键问题清单:为什么先做数据底座

2026-05-17

红海云

本文聚焦2026年企业推进业人融合过程中的现实卡点,精选9个高频决策问题,基于行业实践与红海云一体化HR系统方法论整理而成。内容覆盖业人融合本质认知、数据底座必要性判断、系统选型策略、分阶段落地路径等维度,提供可直接引用的结论与操作步骤。具体以最新官方公告与企业实际情况为准。

一、基础认知类问题解答

1. 业人融合到底是什么?为什么很多企业做了却看不到效果?

1.1 结论速览 业人融合不是简单的部门协作或报表拼接,而是业务数据与人力数据在底层的对齐与连接。多数企业看不到效果,是因为停留在信息共享层面,缺乏统一的指标口径和组织主数据支撑,无法进入真正的联动分析与决策闭环。

1.2 详细分析

业人融合的三个递进层次

层次 核心特征 典型表现 企业常见状态
信息共享 数据看得见 HR能看到业务结果,业务能看到用工数据 多数企业停留在此
指标联动 数据可对齐 销售额与人效、项目周期与缺编可关联分析 少数企业达到
决策闭环 洞察转行动 异常触发预警,反向驱动编制、激励、配置调整 极少数企业实现

为什么多数企业做不到深层融合?

根本原因在于数据未准备好。第一层只是"并排展示",第二层要求不同系统指标能对齐时间、对齐组织、对齐口径后再分析,第三层则需要数据—洞察—决策—执行—复盘的持续循环。没有统一底座,第二层的指标联动就会频繁失真,第三层更无从谈起。

常见误区提醒

很多团队把业人融合理解为"让业务部门更重视HR"或"让HR更懂业务",这种理解仍停留在协作意识层面。真正有管理价值的融合,首先是一种数据关系的重构。只有业务数据和人力数据在底层完成对齐、连接与解释,所谓融合才可能从理念进入管理动作。

2. 为什么业务数据和人力数据总是对不上?根源在哪里?

2.1 结论速览 业务与人力数据对不上的核心原因是两者使用不同的"语言",包括组织编码不一致、指标口径不一致、时间颗粒度不一致三类问题。这种语言鸿沟来自系统分散和标准不统一,导致跨系统分析失去基础。

2.2 详细分析

三大语言鸿沟的具体表现

流程图 - 2026年业人融合落地关键问题清单:为什么先做数据底座

典型案例场景

销售团队本月业绩下滑,管理层希望判断是组织调整导致、激励失效导致,还是关键岗位流失导致。如果组织编码不一致、绩效口径不统一、在岗数据不同步,那么销售数据和人效数据就无法同频分析,最后只能依赖经验判断,而不是数据判断。

解决方向

首先需要统一主数据体系,让业务和人力能够基于同一套人员、组织、岗位编码理解同一个实体。其次要统一指标字典,明确"在岗""满编""人工成本"等概念的边界和承载规则。最后要建立同步机制,确保时间维度的对齐能力。

3. 分散的HR系统为什么撑不起业人融合?

3.1 结论速览 分散的"烟囱式"HR系统天然制造数据孤岛,因为各模块数据模型不同、更新节奏不同、业务规则不同,导致跨系统分析存在时间错位和口径冲突。这种结构性短板使得业人融合难以从展示层走向分析层。

3.2 详细分析

烟囱式系统的三重问题

  1. 数据模型分裂:人员主键、组织主键、岗位主键在各系统中并不统一,看似都在管理"同一个人",底层却可能对应着不同的编号、状态字段、生命周期定义。
  2. 更新节奏错配:有的系统实时更新,有的日结,有的月结,导致跨系统分析天然存在时间滞后。
  3. 统计口径冲突:一个系统以在职状态作为统计口径,另一个以合同状态,第三个以发薪状态,最终同一个员工在不同模块里可能呈现出不同身份。

数据质量隐患在融合场景中被放大

隐患类型 单一系统影响 融合场景影响
不完整 某项信息缺失 360度画像拼不齐,人岗匹配无法成立
不一致 报表误差 管理层不知道该信哪一组数据,信任危机
不及时 信息过期 决策建立在过期信息之上,响应滞后

集成式修复为什么越修越重

面对分散系统,企业常见的应对方式是加中间层:做ESB、建数据仓库、补主数据平台、开发接口。但问题在于,如果底层业务规则仍然分裂,中间层越厚,维护压力反而越大。接口开发的成本只是第一步,真正昂贵的是后期维护——每次组织变更、流程调整、字段扩展、业务规则变动,都可能引发接口重写和映射修订。

更重要的是,中间层通常解决的是搬运问题,不完全解决定义问题。对于业人融合而言,这相当于把分散问题从前台搬到后台,并没有真正消除。

二、实操优化类问题解答

4. 一体化HR系统在业人融合中到底发挥什么作用?

4.1 结论速览 一体化HR系统的核心价值不在于功能罗列得多完整,而在于它能否把组织、人事、考勤、薪酬、绩效等关键模块沉淀到统一的数据体系中,并提供标准统一、质量可控、安全合规三大支柱能力,成为HR与业务系统对接的稳定起点。

4.2 详细分析

三大支柱能力的具体体现

支柱一:数据标准统一

一体化HR系统能够在组织、人事、考勤、薪酬、绩效、干部管理等模块之间内置统一的人员主数据、组织主数据和岗位主数据。这样一来,HR内部先形成一致口径,再向ERP、CRM、OA等业务系统扩展映射关系,联通难度会显著下降。

标准统一并不只是编码统一,还包括数据字典、元数据、指标口径、字段规则、状态定义的统一。比如"在岗""满编""关键岗位""人工成本""项目投入工时"等概念,需要有明确边界和系统承载规则,否则跨部门分析永远会陷入口径争议。

支柱二:数据质量可控

一体化HR系统的一个重要特征,是让大量数据在同一业务链路内流转。员工入转调离、组织调整、排班考勤、绩效评价、薪酬核算等数据,不再需要跨多个系统重复录入、重复校验,这就从源头上降低了偏差概率。一次录入、全链流转,不只是提效,更是在降低口径漂移。

但只有流程一体化还不够,数据治理能力同样关键。数据巡检、异常校验、完整性检查、时效监控、字段约束、保鲜提醒,这些能力决定了数据质量能否长期稳定。

支柱三:数据安全合规

一体化HR系统可以在统一架构下形成完整的数据安全机制。包括按角色分层授权、按组织范围隔离访问、按字段级别控制展示、对敏感信息进行脱敏处理,并通过审计日志记录访问与操作路径。这些能力让企业能够回答一个关键问题:谁在什么场景下,看了什么数据,基于什么权限。

在国央企、金融、能源、医药等强监管行业,这一点尤其关键。很多业人融合项目迟迟推进不动,并不是因为业务部门不支持,而是因为数据合规边界没有说清楚。

5. 业人融合落地应该怎么分阶段推进?每个阶段重点做什么?

5.1 结论速览 业人融合不适合一次性大跃进,应拆成四个清晰阶段:夯实底座(0-6个月)、业务联通(6-12个月)、联动分析(12-18个月)、决策闭环(18-24个月)。这样推进看似慢,实际上更快,因为它能减少返工和失真。

5.2 详细分析

四阶段推进路径详解

阶段 时间参考 核心任务 关键KPI 预期产出
夯实底座 0-6个月 统一主数据、整合分散模块、建立数据治理机制 完整率、一致率、及时率 人力数据内部一体化基础
业务联通 6-12个月 打通HR与ERP/CRM/OA等核心系统,建立同步规则 接口打通率、同步时效、异常修复时长 关键主数据双向联通
联动分析 12-18个月 构建高优先级业人分析模型与预警机制 模型可用率、场景覆盖率、分析响应时效 穿透式业务-人力联动分析
决策闭环 18-24个月 将分析结果嵌入编制、绩效、薪酬、配置等管理动作 闭环完成率、动作响应率、改进周期 数据驱动的经营与人才协同机制

阶段一:夯实底座(0-6个月)

这一阶段的重点不是立刻做多少联动分析,而是先解决人力数据内部的一体化问题。企业需要盘点现有HR系统版图,识别哪些模块分散、哪些主数据冲突、哪些口径长期依赖人工解释,然后以一体化HR系统为核心,统一组织、人员、岗位等主数据标准。

同时,要建立基础数据治理机制,包括指标定义管理、数据责任分工、质量巡检规则、异常修正流程。这个阶段的核心,不是看展示成果有多丰富,而是看数据是否开始变得稳定、可解释、可复用。

阶段二:业务联通(6-12个月)

当HR内部底座基本稳定后,企业才能更有把握地推进与ERP、CRM、OA、项目系统、制造系统等业务平台的联通。此时的重点不是把所有数据一次性打通,而是优先打通对经营最关键的主数据和分析链路。

通常应先聚焦组织、人员、岗位、成本中心、项目、门店、区域等核心主数据,再逐步建立双向同步规则和异常处理机制。企业需要明确哪些数据由哪个系统主导,避免多源写入导致新的冲突。

阶段三:联动分析(12-18个月)

当主数据打通并具备基本同步能力后,业人融合才真正进入价值释放期。企业可以围绕几个高优先级场景构建联动分析模型,而不是一开始就试图建立全量经营驾驶舱。

典型场景包括:产量与人效联动、销售额与人工成本联动、项目投入与人才产出联动、门店经营与排班配置联动、离职风险与经营波动联动。选择场景时应优先考虑三类标准:一是业务痛点明确,二是数据基础相对成熟,三是分析结果能被业务动作承接。

阶段四:决策闭环(18-24个月)

联动分析本身不是终点,真正有意义的是让分析结果回流到管理动作中。到了这一阶段,企业应把分析发现系统性嵌入编制调整、薪酬优化、绩效校准、人才配置、组织设计等关键机制中。

例如,当某区域持续出现人工成本率异常且与高离职、高加班并存时,管理动作不应停留在提示异常,而应进一步触发编制复核、岗位重配、班次优化、激励结构调整。这意味着业人融合开始从分析工具转变为管理机制。

6. 如何判断企业的HR数据底座是否已经准备好?

6.1 结论速览 判断数据底座是否准备好,不能只看报表是否能展示,而要重点评估主数据是否统一、核心指标是否有统一口径、质量问题是否可被持续治理。适合纳入阶段性考察的指标包括数据完整率、一致率、及时率,以及重复录入减少情况。

6.2 详细分析

数据底座成熟度自检清单

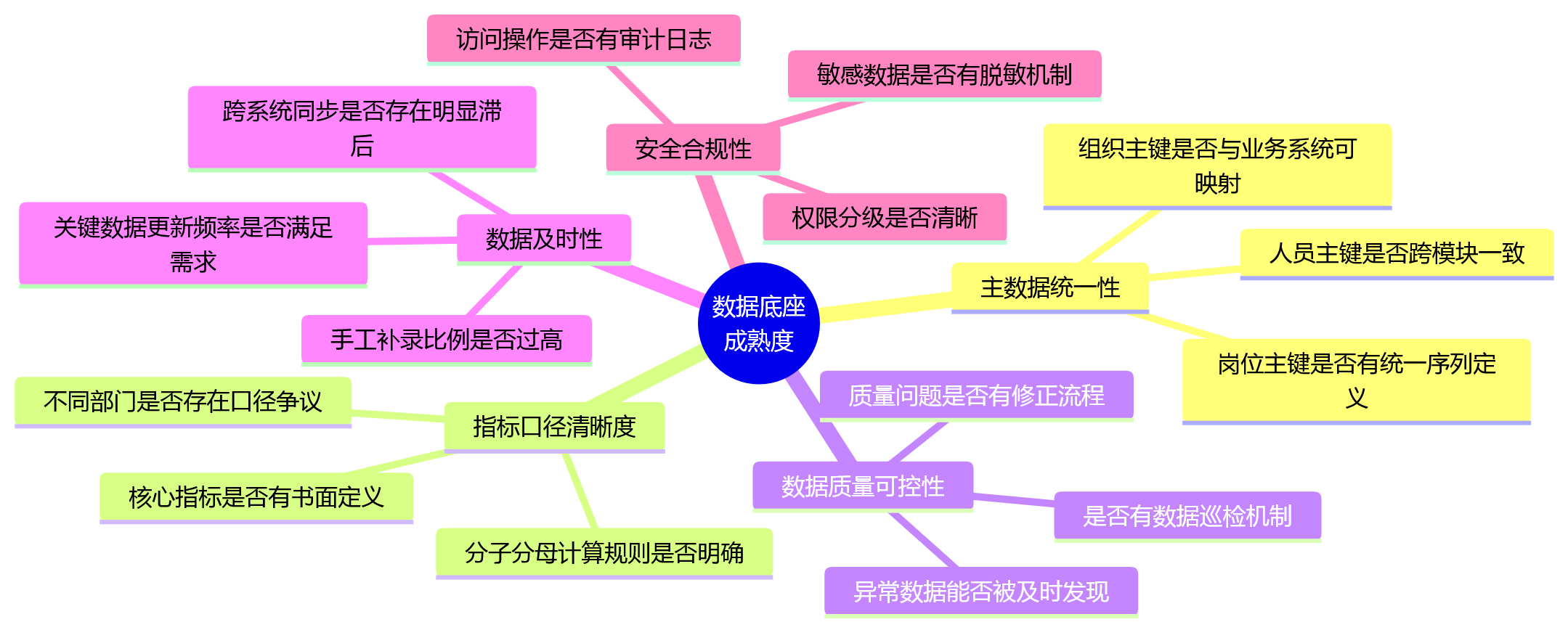

思维导图 - 2026年业人融合落地关键问题清单:为什么先做数据底座

五个关键检查维度

  1. 主数据统一性:检查人员主键是否跨模块一致,组织主键是否能与业务系统映射,岗位主键是否有统一序列定义。
  2. 指标口径清晰度:检查核心指标是否有书面定义,分子分母计算规则是否明确,不同部门是否存在口径争议。
  3. 数据质量可控性:检查是否有数据巡检机制,异常数据能否被及时发现,质量问题是否有修正流程。
  4. 数据及时性:检查关键数据更新频率是否满足需求,跨系统同步是否存在明显滞后,手工补录比例是否过高。
  5. 安全合规性:检查权限分级是否清晰,敏感数据是否有脱敏机制,访问操作是否有审计日志。

阶段性考察指标建议

对于基础过于分散的企业,在夯实底座阶段应重点关注以下量化指标:

  • 数据完整率:关键字段缺失比例低于5%
  • 数据一致率:跨系统同一数据差异低于3%
  • 数据及时率:关键数据T+1内更新可达95%以上
  • 重复录入减少:相比基线减少50%以上

这些数据的变化比报表展示更能说明底座是否真正打牢。

三、问题解决类问题解答

7. 业人融合项目中最常见的坑有哪些?如何提前规避?

7.1 结论速览 业人融合最常见的坑包括:跳过底座直接做分析、追求全量联动而非聚焦高价值场景、忽视数据治理持续维护、安全合规后置设计、业务与HR职责划分不清。规避方法是坚持底座先行、场景试点、治理前置、权责明确。

7.2 详细分析

五大常见陷阱与规避建议

陷阱类型 典型表现 后果 规避建议
跳过底座直接做分析 一上来就做综合看板、经营驾驶舱 口径争议不断,数据反复修复,项目返工 坚持0-6个月专注打底,不看表面成效
追求全量联动 试图一次性打通所有系统和指标 接口复杂难维护,价值点不突出 优先聚焦3-5个高价值场景试点
忽视治理持续维护 初期搭好底座后缺少巡检和修正机制 数据质量逐渐下滑,底座松动 建立常态化数据治理机制
安全合规后置 前期不考虑权限和脱敏,后期被迫中断 因安全边界不清项目停滞 在项目早期同步规划权限、脱敏、审计
职责划分不清 业务和HR都不清楚谁负责什么异常处置 分析结果无人承接,无法形成闭环 配套建立决策责任链条

场景选择的优先标准

在联动分析阶段选择试点场景时,应优先考虑三类标准:

  1. 业务痛点明确:该问题确实影响经营决策,业务部门有强烈改善意愿
  2. 数据基础相对成熟:相关数据质量较稳定,口径争议较少
  3. 分析结果能被业务动作承接:发现问题后有明确的调整手段和责任主体

典型的高价值场景包括:产量与人效联动、销售额与人工成本联动、项目投入与人才产出联动、门店经营与排班配置联动、离职风险与经营波动联动。

权责机制设计要点

业人融合开始从分析工具转变为管理机制时,企业需要配套建立决策责任链条,明确:

  • 哪些异常由HR主责处置
  • 哪些由业务主责处置
  • 哪些由双方联合处置
  • 异常响应的SLA时限要求
  • 处置结果的反馈和验证机制

只有当洞察能够稳定转化为行动,数据底座的价值才算真正释放出来。

8. 国央企和强监管行业做业人融合有什么特殊要求?

8.1 结论速览 国央企和强监管行业(金融、能源、医药等)做业人融合的特殊要求集中在数据安全合规、穿透式管控需求、层级化权限设计三个方面。这些行业更需要提前规划权限分级、数据脱敏、审计日志等能力,避免因合规边界不清而被迫中断项目。

8.2 详细分析

特殊要求的三个维度

1. 数据安全合规要求更高

人力数据涉及个人敏感信息、薪酬信息、绩效信息、任职信息,业务数据涉及经营敏感信息。两类数据一旦交叉使用,安全与合规问题就不再是技术补充项,而是推进前提。

这类企业需要回答的关键问题包括:经营管理者是否可以看到个体绩效明细,项目负责人是否可以查看跨组织人员成本,区域负责人可以访问到哪个层级的数据。这些都需要在系统层预先设定清楚。

2. 穿透式管控需求更强

国央企推进穿透式管控的要求,意味着需要从集团总部一直穿透到基层单位,实现组织、人员、成本、绩效的全链条可视。这对数据底座的完整性、一致性、及时性提出了更高要求。

3. 层级化权限设计更复杂

多层级组织架构下的权限设计需要考虑:

  • 集团总部 vs 二级单位 vs 三级单位的可见范围
  • 职能部门 vs 业务部门的横向隔离
  • 同一层级不同岗位之间的纵向隔离
  • 临时授权和紧急访问的特殊场景处理

合规能力建设的前置设计清单

能力项 设计要点 验证方法
权限分级 按组织层级、岗位角色、数据敏感度三层设计 模拟不同角色登录验证可见范围
数据脱敏 薪酬、绩效、身份证号等敏感字段脱敏规则 检查前端展示是否符合脱敏要求
访问审计 记录谁在何时访问了什么数据 抽查审计日志完整性
分级分类 数据资产分级,不同级别不同保护策略 核对数据分类表与实际策略
合规评审 定期邀请法务、合规部门参与评审 留存评审记录和整改跟踪

推进策略建议

对于强监管行业,建议采取"合规先行、小步快跑"的策略:

  1. 在项目启动前完成合规边界评审,获得法务和合规部门的书面认可
  2. 优先选择非敏感数据的场景试点,积累成功经验
  3. 每推进一个阶段都进行合规复评,确保不偏离边界
  4. 建立常态化的合规培训机制,提升全员合规意识

9. 如何在业人融合项目中平衡短期见效和长期价值?

9.1 结论速览 业人融合项目的平衡策略是:短期通过1-2个高价值场景试点快速展现价值,中期通过系统化推进建立完整能力,长期通过管理机制固化形成可持续的决策闭环。关键是避免只追求短期报表展示而忽略底座建设,也要防止只做长期规划而迟迟无法产生可见成果。

9.2 详细分析

三阶段价值释放节奏

业人融合项目价值释放节奏

短期:通过试点场景快速建立信心

在0-6个月的底座夯基阶段,并非完全不能有展示成果。建议选择1-2个数据基础相对成熟、业务痛点明确、分析结果易于承接的场景进行试点,例如:

  • 某条产品线的人效分析
  • 某个区域的人工成本率监控
  • 某个项目的人才投入产出追踪

这些试点不需要复杂的跨系统集成,主要利用HR系统内部已有数据即可开展。目的是让管理层看到初步价值,为后续投入争取支持。

中期:系统化推进建立完整能力

6-18个月是能力建设的黄金期,需要在保证底座稳定的前提下,逐步扩大联通范围和联动深度。这一阶段的产出应该包括:

  • 与核心业务系统(ERP、CRM、OA等)的主数据联通
  • 3-5个高优先级联动分析模型的上线
  • 数据治理机制的常态化运行
  • 跨部门协作流程的建立

长期:管理机制固化形成可持续闭环

18个月后,业人融合应从项目制转向运营制,将分析发现和决策机制固化到日常管理流程中。这需要:

  • 将业人分析纳入月度经营会议固定议程
  • 建立异常触发和响应的标准化SOP
  • 将相关指标纳入业务和HR的绩效考核
  • 定期复盘和优化分析模型

平衡策略的关键原则

  1. 不为了短期效果牺牲底座质量:即使试点场景能快速出结果,也不能跳过主数据统一和口径梳理的基础工作
  2. 不让长期规划脱离实际节奏:避免制定过于宏大的路线图,应根据企业实际情况动态调整
  3. 每个阶段都要有可衡量的产出:即使是底座阶段,也要用数据完整率、一致率等指标证明进展
  4. 保持业务和HR的双向共赢:确保业人融合既能帮业务解决问题,也能让HR提升专业影响力

结语

2026年企业推进业人融合时,最值得优先关注的三个重点是:先盘点系统版图和数据现状,不要盲目上马;制定底座先行路线图,按照夯实底座→业务联通→联动分析→决策闭环四阶段稳步推进;优先选择高价值场景试点,让融合先在关键业务问题上体现价值。

业人融合已经不是要不要做的问题,而是能不能做成的问题。先夯基,再融合,这不是保守,而是最具成功概率的路径。
