总部与工厂绩效节奏不同步,会带来哪些管理风险?

2026-05-30

红海云

制造业进入精益化与数字化并行推进阶段后,集团总部与工厂之间的绩效节奏差异被进一步放大。本文面向HRD、CHRO、制造集团管理者与绩效负责人,讨论绩效节奏不同步为何不是考核时间问题,而是集团管控、组织信任与战略执行问题,并回答绩效如何对齐这一管理难题。

从公开研究与行业实践看,集团型企业的绩效管理成熟度,往往不是败在指标数量不够,也不是败在考核表单不完整,而是败在总部与下属单位之间缺少一致的绩效协同机制。德勤、麦肯锡等机构在有关集团管控、绩效管理成熟度与组织协同的研究中,均曾提示过类似现象:不少集团型制造企业在总部战略目标与下属单位运营动作之间存在明显断层,尤其体现在目标分解、过程追踪与结果反馈三个环节。

放到2025—2026年的制造业现场,这个问题更具体。总部以年度或半年度为周期推动战略解码、预算配置与经营复盘;工厂却以月度、周度甚至日度为周期追踪产量、良率、设备稼动率、交付达成率与人效指标。两条绩效时间线都合理,却经常并行不交汇。

典型场景是:总部在年中经营分析会上才发现,某工厂一季度已经连续偏离质量改善目标;但工厂内部早在月度复盘中就把压力转向产量补齐,质量改善被挤压为次优目标。总部看到的是年度战略未达预期,工厂感受到的是短期交付压力无法缓解。两边都在努力,组织却没有形成同频动作。

这正是本文要讨论的核心矛盾:战略节奏与运营节奏之间的时差,正在侵蚀制造集团的组织执行力。

一、何为绩效节奏不同步:不只是考核时间不一致

绩效节奏不同步不是简单的年度考核与月度考核并存,而是总部战略周期与工厂运营周期在目标设定、过程追踪、结果评估上的系统性错位。它表面看是时间安排问题,实质是组织管控链条中信息、责任与决策没有在同一节点完成校准。

1. 目标设定错位:年度战略与月度排产之间缺少时间锚点

总部通常从年度战略出发,将增长、利润、质量、成本、创新、客户满意等目标解码为年度KPI,再通过预算会、经营计划会下达到事业部或工厂。这个过程强调方向一致、资源匹配和结果承诺,适合处理战略性、综合性目标。

工厂面对的却是另一套时间逻辑。生产计划按月滚动,排产计划按周调整,异常问题按日处理。工厂管理者需要把总部下达的年度目标翻译成每月的产量、良率、交付、人力配置与设备利用目标。如果没有明确的时间锚点,年度目标到月度目标之间就会出现翻译损耗。

例如,总部要求全年质量损失率下降、关键客户交付稳定性提升,但工厂月度目标中只突出产量达成与订单交付,质量改善目标没有被拆解到每月的过程动作。到季度复盘时,总部发现质量指标进展不足,工厂则认为当月交付压力优先级更高。问题不在某一方不重视,而在目标没有完成从战略语言到运营语言的同步转换。

适用条件也需要说清楚:如果企业规模较小,总部与工厂管理团队高度重合,目标沟通可以通过高频会议弥补;但在多基地、多事业部、多层级制造集团中,仅靠会议提醒很难替代结构化的目标锚定机制。

2. 过程追踪错位:总部季度复盘与工厂日周看板之间存在信息灰带

总部通常关注季度经营复盘,因为季度既能反映经营趋势,又能与预算、财务、供应链等周期衔接。工厂则必须关注日看板、周复盘和月度经营会,因为生产异常具有即时性,等待季度才处理,往往已经错过纠偏窗口。

这种差异本身合理,但如果中间缺乏桥接机制,就会形成信息灰带。总部看到的是季度汇总数据,工厂掌握的是每天的异常与处置记录。总部难以及时感知偏差形成的过程,工厂也难以及时获得来自集团层面的资源、策略或优先级调整信号。

制造业绩效管理中的很多风险,正是在这个灰带中累积。比如某条产线连续数周因关键岗位缺员导致加班增加,工厂内部已通过临时调班消化压力,但总部在季度人效数据中只看到人工成本上升,未能识别产能瓶颈与人员结构问题。等到总部介入时,问题可能已经从人力缺口演化为交付风险或员工流失风险。

过程追踪错位的副作用在于,它会让管理动作从预防性转向补救性。总部并非没有管理能力,工厂也并非没有数据,而是两者没有在合适的时间点相遇。

3. 结果评估错位:年度评价容易沦为事后确认

总部在年底进行统一绩效评估,是为了保证集团层面的标准一致、结果可比和激励资源可分配。但工厂在一年中已经经历多轮月度考核、异常处置与班组评价。如果年度评估只是把这些结果做一次汇总或盖章,它就很难再产生过程指导价值。

更棘手的是,年度评估常常会把工厂的月度波动压缩成一个结果分数。某些工厂可能在上半年承受市场变化、供应短缺或设备改造压力,下半年通过改善实现反弹;也可能某些工厂全年总分尚可,但其中几个月已经暴露出安全、质量或人员稳定性隐患。若年度评价无法还原这些阶段性事实,评价就会失去管理解释力。

因此,绩效节奏不同步的本质,是组织管控层级之间的信息时差决策时差。它不是操作层面的疏忽,而是组织设计层面的结构性缺陷。

二、五大管理风险深度拆解:绩效节奏不同步如何放大组织风险

总部与工厂绩效节奏不同步,会在战略传导、评价公平、资源配置、人才激励、合规治理五个维度引发连锁反应。风险的危险之处在于,它们并不总是以突发事件出现,而是先表现为效率下降、解释困难、信任减弱,最后才集中暴露为管理危机。

1. 战略传导断裂:目标衰减与执行漂移

总部战略目标从年度规划进入工厂现场,至少要经历年度目标、季度里程碑、月度计划、班组任务等多层转换。每转换一次,如果没有明确的对齐机制,目标信号就会衰减。总部强调的质量提升、成本结构优化、关键客户体验、技术改进,到了工厂一线可能被压缩成产量、交付、加班控制等更容易被即时衡量的指标。

这并不意味着工厂短视。工厂面对的是订单交付、设备停机、物料齐套、人员排班等刚性问题。短期指标之所以优先,是因为它们直接影响当天、当周的运营稳定。但如果总部没有把长期战略目标嵌入月度运营指标,工厂自然会按更高频、更可见、更紧迫的指标行动。

由此形成执行漂移:总部以为战略已经下达,工厂以为任务已经完成,但双方对同一个目标的理解和行动并不一致。总部说了,并不等于工厂做了;工厂做了,也不一定等于战略被正确执行。

这一风险在制造业精益转型中尤其突出。精益改善往往要求持续降低浪费、提升质量稳定性和流程能力,但如果绩效节奏只奖励月度产出,改善项目就可能被短期交付挤出管理日程。

2. 评价公平失真:同一标准,不同绩效时钟

绩效评价的公平,不只取决于指标是否一致,还取决于评价周期是否可比。总部按年度评估工厂总经理或中高层管理者,工厂按月度评估车间主任、班组长与一线员工,表面上都在使用绩效标准,实际上处在不同的绩效时钟里。

当评价频次与颗粒度不同,贡献就容易被误读。工厂某班组连续数月承担紧急订单、设备改造与人员支援,月度贡献很高;但到年度评估时,这些波动可能被平均化处理。反过来,某些月度失误如果在年度总分中被时间稀释,也可能让责任追溯变得模糊。

评价公平失真会带来两个后果。第一,优秀员工和基层管理者感到贡献不可见,认为努力没有被组织及时捕捉。第二,绩效结果的解释成本上升,HR和业务管理者需要用大量沟通来弥补制度本身的不足。久而久之,员工不再讨论如何提升绩效,而是讨论评价是否可靠。

当然,不能简单认为高频评价一定更公平。过高频次也可能导致短期行为和数据噪音。关键在于总部年度评价要能够吸收工厂月度事实,工厂月度评价也要能对齐总部年度目标,而不是两套评价各自闭环。

3. 资源配置滞后:马后炮式资源调度

资源配置的窗口期往往比绩效复盘周期更短。工厂的产能瓶颈、人力缺口、设备异常和供应协同问题,可能在周度甚至日度就已经显现;总部却往往基于季度或半年度经营数据做资源调配。等总部看到数据、完成分析、作出决策,现场问题可能已经恶化,也可能已经被工厂用临时加班、外协或降低改善投入的方式自行消化。

这会形成典型的资源错位。一方面,总部可能在问题最需要干预时没有投入资源;另一方面,当总部决定投入资源时,现场真实约束已经变化,资源投入未必击中痛点。比如工厂三月出现关键工序人员短缺,四月通过外部派遣补齐,但同时带来质量波动;总部在二季度末看到人工成本异常,开始审批编制,却没有同步处理质量稳定性问题。资源被投放了,但问题链条已经转移。

从管理机制看,资源配置滞后源于绩效数据与资源决策之间缺乏实时穿透。总部看到的是结果,工厂经历的是过程。结果数据适合评估,不一定适合调度;过程数据如果不能上升为集团可读的管理信号,就难以触发及时行动。

该风险在多工厂协同场景中更明显。一个基地的瓶颈可能影响另一个基地的交付承诺,总部若不能跨工厂识别趋势,就会把系统性约束误判为单点绩效问题。

4. 人才激励失效:快节奏努力与慢反馈之间的矛盾

工厂一线员工和基层管理者的努力周期通常很短。一个班次的异常处理、一周的交付冲刺、一个月的良率改善,都会直接消耗体力、时间和管理注意力。但薪酬激励、奖金分配、晋升评估和荣誉认可,很多仍按季度、半年度或年度节奏执行。

行为与反馈之间的间隔过长,会削弱绩效激励的即时强化效果。员工很难把今天的额外努力与几个月后的评价结果建立稳定联系,基层管理者也难以用未来的年度结果解释当前的高压任务。如果组织经常说年底统一看,员工就可能形成干多干少年底再说的心理预期。

激励失效并不只表现为奖金不满意,还会影响组织信任。高绩效员工最在意的,往往不是组织是否立即给予最高回报,而是贡献是否被看见、被记录、被解释。如果总部评价系统无法读取工厂月度贡献,HR再完善的年度校准会也会缺少事实基础。

但这里也有边界。制造业不能把所有激励都做成即时奖励,否则可能刺激短期冲刺,牺牲安全、质量和团队协作。更稳妥的做法是建立分层激励:月度记录过程贡献,季度进行阶段确认,年度完成综合评价,使快反馈与长期导向同时存在。

5. 合规与治理风险:审计追溯与责任界定的灰色地带

绩效节奏不同步还会带来更深层的治理风险。制造业的绩效管理不仅关系产量和成本,也关系安全生产、质量合规、环保要求、用工规范等关键领域。如果总部对工厂绩效管控因节奏不同步而流于形式,就可能形成监管盲区。

问题在于,很多合规风险的早期信号存在于月度、周度甚至日度数据中。安全隐患整改超期、质量异常重复发生、关键岗位连续超负荷、培训记录与上岗安排不匹配,这些都不是年底才出现的问题。如果总部只在年度审计或季度复盘时检查结果,就很难还原风险形成过程。

责任界定也会因此变得困难。年度审计发现某项质量指标异常,但月度绩效数据分散在不同系统或不同表格中,过程记录不完整,责任节点无法追溯。总部可能认为工厂执行不到位,工厂可能认为总部资源支持滞后,最终形成责任灰区。

合规治理的要求决定了绩效系统必须具备过程留痕能力。尤其在安全生产和质量管理领域,绩效指标不能只是结果分数,还应包括整改时效、异常闭环、责任确认、复盘记录等过程证据。否则,一旦发生事件,绩效管理不仅不能提供治理支撑,还可能暴露集团管控体系的薄弱。

表格1:总部与工厂绩效节奏不同步的五类管理风险

风险维度 具体表现 连锁影响 严重程度
战略传导断裂 年度战略难以转化为工厂月度行动,长期目标被短期产量挤压 战略目标衰减,执行动作漂移,总部意图无法落地
评价公平失真 年度评价与月度贡献之间缺少事实衔接,贡献被平均化或失真 员工质疑评价公正,绩效沟通成本上升 中高
资源配置滞后 总部基于季度或半年度数据调配资源,错过现场窗口期 产能、人力、设备资源错配,问题从单点扩大为系统约束
人才激励失效 一线高频努力无法获得及时反馈,年度激励与现场贡献脱节 高绩效员工流失风险上升,基层管理动力下降 中高
合规治理风险 月度过程数据难以追溯,安全、质量、用工风险缺少早期预警 责任界定模糊,集团治理可信度受损

五大风险并非孤立存在。战略目标传导不清,会影响评价标准;评价标准失真,会误导资源配置;资源配置滞后,会削弱人才激励;激励失效,又会降低合规动作的执行质量。绩效节奏不同步,最终会从管理效率问题演变为集团治理问题。

图表1:总部与工厂绩效节奏不同步的连锁风险传导路径

流程图 - 总部与工厂绩效节奏不同步,会带来哪些管理风险?

三、根因透视:为什么绩效节奏不同步如此顽固

绩效节奏不同步的根源不在时间管理,而在组织管控模式、业务周期差异与数字化支撑不足三重因素的叠加。只要求总部和工厂在同一天开绩效会,解决不了结构性错位;真正的问题是不同层级对绩效的关注对象、决策频率和数据基础并不相同。

1. 组织管控模式的内在张力

集团总部通常有两类管控倾向:战略管控与运营管控。战略管控强调方向、资本、组织能力和关键结果,倾向于低频高维;运营管控强调过程、效率、质量和执行动作,倾向于高频低维。制造集团往往处在两者之间:总部希望抓大放小,工厂又需要足够自主权处理现场变化。

这就带来天然张力。总部如果过度介入月度运营,容易削弱工厂现场决策效率;总部如果只看年度或季度结果,又容易错过过程纠偏机会。绩效节奏不同步之所以顽固,正是因为它并不是某个部门不配合,而是集团管控边界尚未被清晰定义。

判断一个企业是否存在这种张力,可以看三个信号:总部是否频繁要求工厂临时补报数据;工厂是否认为总部评价不了解现场;HR是否经常在年度绩效校准时补做事实还原。如果这些现象同时出现,说明绩效节奏问题已进入组织管控层面。

2. 业务周期的客观差异

总部关注的是资本回报、市场份额、产品结构、客户结构、组织能力等慢变量。工厂关注的是产量、良率、交付、设备利用、人效、安全等快变量。慢变量决定企业长期竞争力,快变量决定现场运营稳定性。两类指标都重要,但它们的时间常数不同。

如果用总部的慢周期直接管理工厂快变量,就会反应迟缓;如果用工厂的快周期直接替代总部战略周期,又容易造成短期化。绩效节奏对齐的难点就在这里:不是谁服从谁,而是要把慢变量拆解为可观察的快信号,再把快信号定期回卷到战略判断中。

例如,客户满意度是总部层面的战略指标,但在工厂侧可以拆解为准时交付率、一次交检合格率、客诉响应时效、关键订单异常闭环率等过程指标。只有这种翻译完成,业务周期差异才不会变成管理断层。

3. 数字化支撑的断层

很多制造集团已经有ERP、MES、OA、HR系统、绩效系统、BI看板等工具,但工具多不等于数据通。总部绩效流程可能在HR系统中运行,工厂运营数据在MES或Excel台账中沉淀,财务数据在ERP中核算,质量数据在质量管理系统中记录。各系统自成逻辑,口径和周期并不一致。

数字化支撑断层会产生三个后果。第一,数据采集断层,总部拿不到及时、完整、可解释的工厂绩效数据。第二,指标口径分裂,同一个人效、良率或交付指标,在总部与工厂报表中定义不同。第三,看板信息滞后,绩效管理只能看历史结果,难以形成预警。

因此,根因的顽固性决定了简单统一考核时间无法解决问题。企业必须从组织设计、指标体系和数字平台三个层面系统施策,否则只会把节奏不同步从线下会议转移到线上系统。

四、对齐路径:从各弹各调到交响合奏

解决绩效节奏不同步,核心不是强行统一节奏,而是构建分层同步、关键对齐、实时穿透的多层级绩效协同机制。总部与工厂可以保留各自合理的管理频率,但必须在关键节点、关键指标和关键数据上形成共同语言。

1. 分层周期设计:建立年-季-月三级绩效时钟

制造集团更适合采用年、季、月三级绩效时钟。总部年度战略目标负责确定方向和资源承诺;季度里程碑负责校验战略进展与经营偏差;工厂月度运营指标负责承接现场行动与过程改善。这样做的关键,不是把所有层级都拉到同一周期,而是建立大周期套小周期的嵌套结构。

在这个结构中,每季度末应成为总部与工厂的强制对齐节点。工厂需要回看月度累计偏差,总部需要判断偏差属于执行问题、资源问题还是战略假设变化。若偏差来自订单结构变化,总部要调整市场、供应或资源策略;若偏差来自现场执行,工厂要明确改善动作;若偏差来自指标设计不合理,HR和业务部门要共同修订指标口径。

需要注意,三级绩效时钟并不适合所有场景。对于高度定制化、项目制交付的制造业务,月度指标可能不足以反映项目阶段价值,需要引入项目节点考核;对于连续流程型工厂,日度和周度指标仍然重要,但它们应服务于月度绩效判断,而不是全部进入总部考核。

图表2:年-季-月三级绩效时钟的嵌套对齐结构

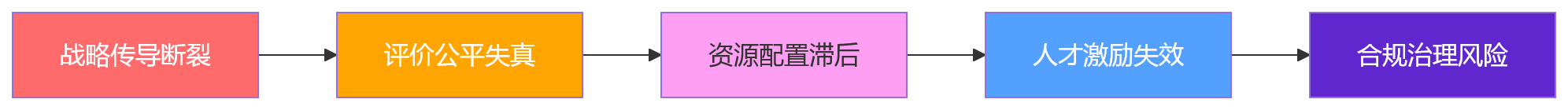

流程图 - 总部与工厂绩效节奏不同步,会带来哪些管理风险?

2. 关键指标级联:从战略KPI到运营PI的翻译链

绩效如何对齐,关键在指标翻译。总部的战略KPI通常是结果性指标,例如利润率、市场份额、客户满意度、质量损失率、组织效率等。工厂需要的是可执行、可观察、可纠偏的运营PI,即过程指标。没有这条翻译链,战略目标就很难进入现场动作。

指标级联要解决三件事。第一,每一个工厂指标都要有上级战略锚点,避免工厂为了完成局部指标而偏离集团方向。第二,每一个总部战略目标都要能找到下级承接指标,避免战略停留在口号或年度报表中。第三,指标之间要建立血缘关系,任何一级指标变动都能追溯其对上级目标的影响。

例如,总部提出提升关键客户交付稳定性,工厂侧可拆解为关键订单准交率、瓶颈工序达成率、异常闭环时效、人员排班满足率等过程指标。总部提出质量竞争力提升,工厂侧可拆解为一次交检合格率、重复缺陷率、质量异常关闭率、关键岗位培训达标率等指标。

指标级联也有副作用需要控制。指标拆得越细,越容易增加填报负担和管理噪音。因此,企业应区分考核指标、观察指标和预警指标。不是所有指标都进入绩效得分,但关键过程信号必须被记录和追踪。

3. 数字化平台支撑:实时穿透与智能预警

分层周期和指标级联如果只停留在制度文件中,很快会被日常运营消耗掉。真正的落地,需要统一绩效管理平台承接目标分解、过程跟踪、数据汇聚、结果校准与预警干预。数字化平台的价值,不是把线下表格搬到线上,而是让总部能够穿透到工厂过程数据,让工厂能够理解自身指标与集团战略之间的关系。

从系统能力看,制造集团至少需要三类支撑。第一,多层级绩效周期引擎,允许总部年度、事业部季度、工厂月度、班组周度等不同周期并存,并在关键节点自动对齐。第二,实时指标穿透能力,将HR绩效数据与生产、质量、交付、人力等数据进行口径映射,支持从集团目标下钻到工厂过程。第三,智能预警规则,当工厂月度指标偏差超过阈值,或连续多个周期出现趋势性异常时,自动触发总部关注与干预流程。

数字化平台还应承担数据治理职责。总部与工厂要统一指标定义、数据来源、统计周期、责任人和校验规则。否则,看板越多,争议越多;系统越复杂,管理越难解释。对于正在推进人力资源数字化和制造运营数字化的企业,绩效管理平台应成为连接组织目标与现场数据的中枢,而不是孤立的人事考核工具。

表格2:绩效节奏不同步与对齐后状态对比

维度 节奏不同步状态 对齐后状态
年-季-月三级绩效时钟 总部年度评估与工厂月度考核各自运行,季度复盘难以承接月度事实 总部年度目标、季度里程碑、工厂月度指标形成嵌套结构,季度末强制校验累计偏差
指标级联 战略KPI与运营PI缺少翻译链,工厂指标容易局部最优 每项工厂指标均有上级战略锚点,指标变动可追溯到战略目标
数字平台 数据分散在HR、MES、ERP、Excel等系统中,口径不一、看板滞后 统一绩效平台实现数据汇聚、实时穿透、智能预警和过程留痕

绩效节奏对齐不是削足适履地统一周期,而是让不同层级各按其节奏运行,同时在同一方向上完成校准。总部保留战略判断,工厂保留运营敏捷,中间通过周期、指标和数据建立协同机制。

红海云总结

回到开篇提出的矛盾,战略节奏与运营节奏之间的时差,不是制造集团可以忽略的小问题。它反映的是集团管控中的控制跨度与信息跨度是否匹配,也是组织执行力能否穿透到工厂现场的晴雨表。红海云认为,2026年制造业精益化与数字化并行推进,企业应把总部与工厂绩效协同作为组织升级的重要切口。

建议管理者优先采取以下行动:

  • 开展一次绩效节奏审计:由HRD或CHRO牵头,梳理总部、事业部、工厂、班组的考核周期、复盘节点和数据来源,识别周期错位点。
  • 建立年-季-月三级绩效时钟:保留不同层级的合理节奏,但设置季度强制对齐节点,避免年度评价失去过程价值。
  • 重构战略KPI到运营PI的指标级联:让总部目标能被工厂执行,让工厂数据能被总部解释。
  • 以数字化平台承接协同机制:通过统一绩效管理平台实现目标分解、数据穿透、智能预警和过程留痕。
  • 把激励反馈前移:在不牺牲长期导向的前提下,建立月度记录、季度确认、年度评价的分层激励机制。
