建筑工程企业正从规模扩张转向精益经营,绩效管理的难点也从“有没有考核”转向“项目绩效与个人绩效如何协同”。本文面向建筑工程企业管理层、HR负责人、项目管理者与数字化负责人,围绕目标分解、贡献度计量、数据贯通、激励闭环等关键问题,构建一套“项目-个人”双层绩效联动框架。
建筑业过去较长时间依赖规模增长、项目扩张和资源投入获得增长空间,但进入利润承压、回款周期拉长、成本刚性上升的新阶段后,企业越来越难仅靠拿项目、铺摊子维持经营质量。国家统计局关于建筑业总产值、利润总额等公开数据,可用于观察行业规模与盈利能力之间的张力;德勤、麦肯锡等机构关于工程建设企业管理成熟度的研究,也反复提示一个问题:项目型企业的精细化管理,最后往往会落到绩效管理的可执行性上。
在一线场景中,矛盾更具体。项目按期交付了,但成本超支,项目经理、技术负责人、采购人员、安全管理人员的绩效该如何区分?项目盈利了,但回款滞后,经营结果应不应该影响个人奖金?职能部门制定了统一KPI,项目部却认为这些指标无法反映现场真实贡献。于是,建筑工程企业常见的“两张皮”现象出现了:项目绩效有一套账,个人绩效有另一套账;项目亏损时责任分散,项目盈利时功劳难分。
这不是简单的考核表设计问题,而是项目绩效的集体性与个人绩效的个体性之间缺少贡献度映射机制。本文要回答的核心问题是:建筑工程企业项目绩效与个人绩效如何协同,才能既尊重项目制组织的复杂性,又让个人贡献被看见、被校准、被激励?
一、复杂度从何而来——建筑工程企业绩效管理的结构性难题
建筑工程企业绩效管理的复杂度,首先来自项目制组织本身。若把问题简单归因为管理粗放,容易低估项目周期、组织边界、岗位贡献和经营结果之间的真实耦合关系。
1. 项目制组织的天然复杂性
建筑工程企业的基本经营单元是项目,而项目并不是一个稳定、封闭、标准化的组织。一个企业可能同时运行房建、市政、基建、装饰等多类项目,不同项目的合同模式、工期安排、施工环境、业主要求、资金节奏都不同。短项目可能数月结束,长周期项目可能跨越数年,绩效周期很难像制造业流水线或互联网业务团队那样统一切割。
这种复杂性会直接传导到个人绩效。项目启动期看策划能力,施工高峰期看组织协调、成本控制与安全管理,收尾结算期看资料完整性、签证变更、回款跟进。若企业仍以年度为唯一绩效周期,就会出现两个偏差:一是项目关键贡献发生在某个阶段,却在年度考核中被稀释;二是人员在多个项目之间动态调配,年度评价难以准确区分其对不同项目的投入比例。
更棘手的是,项目团队往往是临时组建。项目经理、技术负责人、安全员、预算员、资料员、采购人员可能来自不同部门,也可能在项目中途发生调整。此时,“谁为哪个项目的哪部分结果负责”并不天然清晰。若没有明确的角色责任边界与项目投入记录,绩效评价很容易退回到印象判断,或者被岗位级别、资历、关系强弱所影响。
2. 矩阵式管理下的双重汇报与双重考核困境
建筑工程企业普遍存在矩阵式管理结构。专业人员在行政上隶属于职能条线,在业务上接受项目部管理。技术人员既要遵守技术部门的标准规范,也要响应项目现场的进度压力;安全人员既要对安全管理制度负责,也要面对项目工期、成本和施工组织的现实约束;预算人员既服务项目经营结果,又受成本合约部门的专业管理要求影响。
双重管理本身并非问题,它可以兼顾专业能力建设与项目交付效率。真正的问题在于两套绩效逻辑经常没有被协调。职能部门关注的是专业规范、能力提升、制度执行和长期人才培养;项目部关注的是工期、成本、质量、安全、回款等交付结果。两者都合理,但如果指标权重、评价主体、结果应用没有设计好,就会形成张力。
例如,技术人员为了降低质量风险,坚持技术方案论证与工序验收,项目经理则可能更关注节点进度。若绩效只看项目按期交付,技术人员可能被迫压缩专业判断;若绩效只看职能规范,项目部又会认为技术人员不理解现场经营压力。绩效协同的难点,正是在这种双重逻辑之间建立可解释的权重关系,而不是简单要求某一方让步。
3. 贡献度计量的多维难题
项目成果是集体产出,个人贡献很难像销售收入那样直接归属。项目利润改善可能来自项目经理的总体调度,也可能来自预算人员的签证变更管理、采购人员的价格谈判、技术人员的方案优化、安全人员对事故风险的提前控制。不同岗位对项目绩效的影响机制不同,有的直接影响成本,有的降低风险,有的影响质量返工,有的影响回款节奏。
因此,简单按岗位系数、出勤天数或固定比例切分项目奖金,很难体现真实贡献。岗位系数能够反映组织层级,但不能反映项目阶段贡献;出勤天数能够反映投入时间,但不能反映结果质量;固定比例便于分配,却容易把复杂贡献压缩成行政等级。
表格1:建筑工程企业不同岗位序列的项目绩效贡献特征
| 岗位序列 | 主要贡献维度 | 对项目绩效的影响机制 | 滞后性特征 | 绩效计量难点 |
|---|---|---|---|---|
| 项目经理 | 工期、成本、质量、安全、团队协同、业主关系 | 通过资源统筹、计划控制、风险处置影响整体经营结果 | 中高滞后,经营结果常在结算与回款阶段显现 | 容易将全部结果归因于项目经理,忽略团队贡献 |
| 技术岗 | 技术方案、质量控制、工艺优化、变更支持 | 通过方案合理性、质量预防、技术降本影响返工率和成本 | 高滞后,技术方案效果可能在施工后期才显现 | 难以区分方案贡献与现场执行贡献 |
| 安全岗 | 安全标准、隐患排查、事故预防、合规管理 | 通过降低事故、停工、处罚和声誉风险保护项目收益 | 高滞后,未发生事故的价值常被低估 | 安全绩效容易被视为合规动作,而非经营贡献 |
| 成本/预算岗 | 预算控制、签证变更、成本核算、结算支持 | 通过成本偏差控制、变更索赔、结算资料影响利润与现金流 | 中高滞后,结算阶段贡献集中显现 | 贡献受合同条件、业主配合、项目资料质量影响 |
| 职能支持岗 | 资源配置、制度支持、人才保障、资金协同 | 通过后台支持效率影响项目运行稳定性 | 中滞后,通常不直接体现在单个节点 | 容易被项目部认为离现场较远,评价依据不足 |
| 劳务层 | 施工效率、工序质量、现场配合、安全执行 | 通过作业效率和一次成优率影响进度与质量 | 低至中滞后,现场表现较易观察 | 个体与班组贡献边界难拆分 |
复杂度不是管理粗放的代名词,而是项目制组织的必然产物。只有先承认这种复杂度,企业才不会用单一考核模板处理所有项目、所有岗位、所有阶段。
二、协同失灵的深层机理——项目绩效与个人绩效为何各算各的
项目绩效与个人绩效协同失灵,往往不是某一张考核表出了问题,而是目标、数据、激励三条链路同时出现断点。企业要修复“两张皮”,必须先看清断点发生在哪里。
1. 目标分解逻辑断裂
建筑工程项目通常有清晰的项目目标:工期、成本、质量、安全、回款、客户满意度等。但这些目标常常停留在项目部或项目管理层级,没有进一步穿透到岗位目标。结果是,项目目标看上去明确,个人KPI却仍是通用化表达,如工作及时性、制度执行、沟通配合、资料完整等。两者之间缺少结构化映射。
目标断裂会带来两个后果。第一,个人不知道自己的日常行为如何影响项目结果。技术负责人做方案优化、安全员做隐患排查、预算员推动签证资料闭环,如果这些动作没有被映射到项目经营目标中,员工就会认为绩效评价与实际贡献脱节。第二,项目不同阶段的管理重点无法进入绩效权重。启动阶段需要计划与资源组织,施工阶段需要成本、安全与质量控制,收尾阶段需要结算与回款。如果权重全年不变,就会让绩效体系落后于项目节奏。
真正有效的目标分解,应当沿着项目WBS、岗位职责和项目阶段三条线同时展开。项目目标不是简单向下摊派,而是要回答每个岗位对目标的影响路径是什么、影响程度有多大、评价依据来自哪里。
2. 数据链路不通
绩效协同还会卡在数据层。项目经营数据通常沉淀在项目管理系统、财务系统、成本系统、合同系统或现场管理工具中;个人行为数据、绩效记录、岗位信息、组织关系则沉淀在HR系统中。两套数据体系口径不同、更新频率不同、责任主体不同,到了绩效评估时,就容易出现数据打架或数据缺失。
例如,项目管理系统显示某项目成本偏差扩大,财务系统中的成本确认却存在时间滞后;项目现场记录了安全隐患整改,HR绩效系统中却没有对应的过程评价;项目人员在两个项目之间兼任,工时和投入比例没有被准确记录。此时,绩效评价只能依赖人工汇总和管理者判断,既耗时,也容易引发争议。
数据不通的本质,不只是系统没有连接,而是管理口径没有统一。项目阶段如何定义,成本偏差如何计算,回款进度是否纳入项目绩效,安全事件如何影响个人绩效,跨项目人员投入如何归属,这些问题如果没有统一标准,即使系统连接起来,也可能只是把混乱的数据更快地传递出去。
3. 激励导向错位
在不少建筑工程企业中,项目奖金仍然沿用“岗位系数+出勤天数”的方式分配。这种方式的优点是简单、稳定、便于解释,但副作用也明显:个人绩效优劣对实际收入影响有限,真实贡献与收益之间的联系被削弱。员工会逐渐形成一个判断:做好做差差别不大,只要岗位和出勤稳定,收益大体可预期。
激励错位还体现在亏损项目的问责上。项目亏损可能来自投标阶段的价格风险、合同条款不利、业主变更频繁、材料价格波动,也可能来自项目执行中的管理失误。若不区分可控因素与不可控因素,简单要求全员承担结果,会伤害公平感;若所有亏损都归为客观原因,又会让集体负责变成无人负责。
一个典型场景是:某项目按期交付,但成本超支。项目经理需要对整体经营结果承担主要责任,技术负责人可能需要说明方案变更、质量返工与技术控制的影响,预算人员需要说明签证变更与结算资料的完整性,采购人员需要说明材料价格与供应组织情况。若企业只有一个项目总分,再把奖金按系数分掉,就无法支持这种差异化评价。
协同失灵是全链路问题。目标没有映射,数据没有贯通,激励没有对齐,任何单点优化都只能短期缓解矛盾,难以形成稳定机制。
三、协同方法论——构建“项目-个人”双层绩效联动的框架
建筑工程企业要实现绩效协同,需要建立“目标共担—过程共管—结果共评—利益共享”的四维联动框架。它不是把项目结果粗暴压到个人身上,而是让个人贡献在项目全过程中被定义、被记录、被校准、被应用。

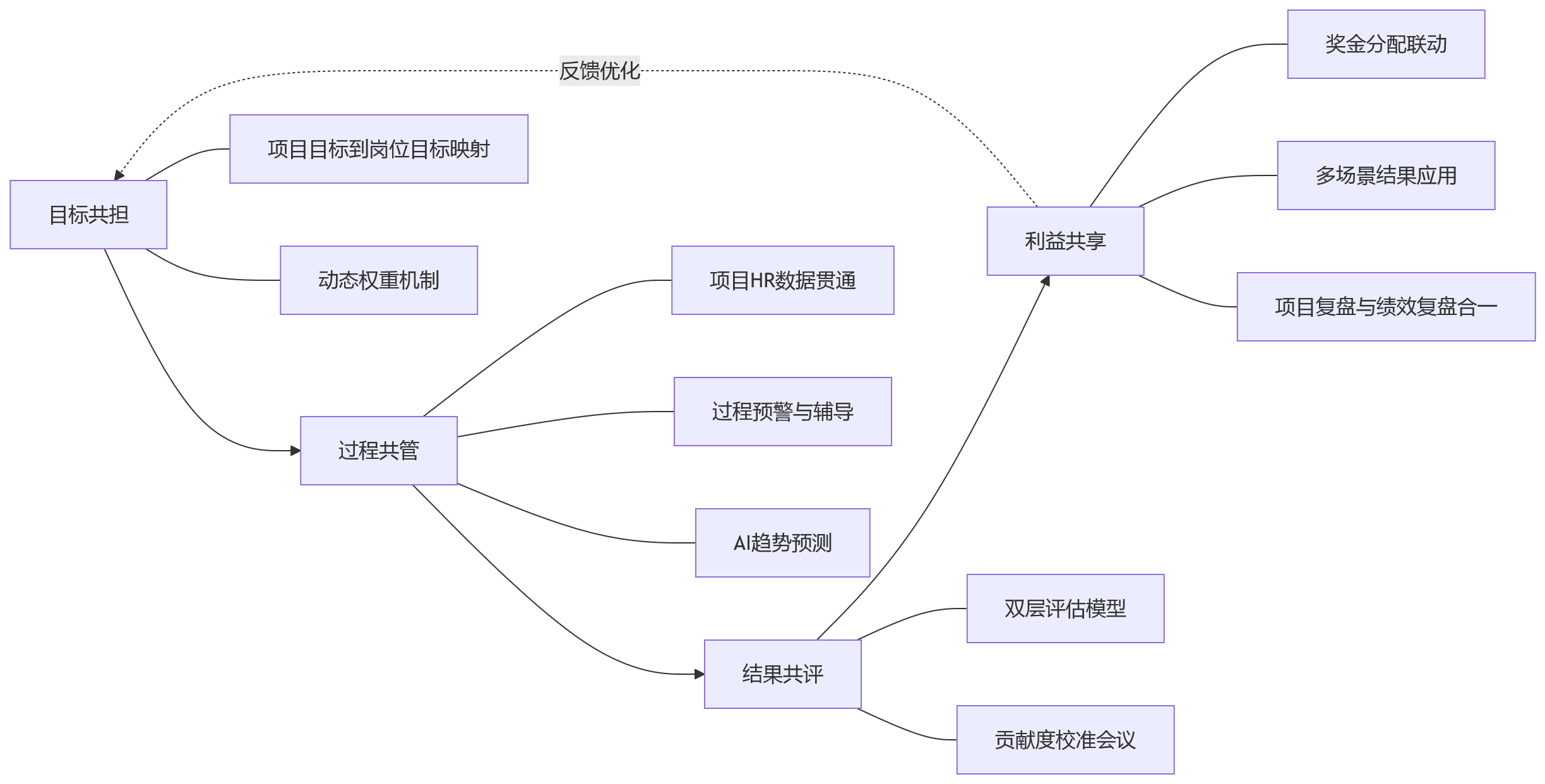

图表1:项目-个人双层绩效联动框架

1. 目标共担:结构化目标分解与动态权重机制
目标共担的起点,是建立项目目标到岗位目标的映射矩阵。企业可以将项目级目标拆分为工期、成本、质量、安全、回款、客户关系等维度,再结合WBS结构进一步识别不同阶段、不同岗位的贡献点。项目经理对整体经营结果负主责,技术人员对技术方案、质量控制和技术降本负责,安全员对安全标准和隐患闭环负责,预算人员对成本测算、变更签证和结算支持负责。
这种映射不是平均摊派,而是确定影响权重。项目经理对成本、工期和团队协同的权重较高;安全员对安全事件、隐患整改、现场合规的权重较高;技术岗对质量、返工、方案优化的权重较高。企业可以形成“一项目一方案、一岗位一标尺”的设计原则:项目类型不同,指标组合不同;岗位角色不同,评价重点不同。
动态权重同样关键。项目启动阶段,绩效重点应放在策划质量、资源组织、计划编制和风险识别;施工阶段,重点转向进度、成本、安全、质量;收尾阶段,结算、回款、资料归档和客户评价权重上升。如果权重不能随阶段变化,员工就会被旧指标牵引,项目管理也会出现阶段性失焦。
目标共担的边界在于,不宜把所有项目目标都下压到所有人。若安全员被要求同时对回款承担高权重,或资料员被要求对整体利润承担过高责任,绩效体系就会失去专业合理性。共担不是人人背同一张责任状,而是每个人承担与岗位影响力相匹配的目标责任。
2. 过程共管:数据贯通与过程预警
过程共管解决的是“绩效不要等到项目结束才知道”的问题。建筑工程项目周期长、变量多,如果只在季度末或年度末打分,很多偏差已经固化为损失。过程共管要求项目经营数据能够进入个人绩效过程记录,使绩效评价从事后裁判转向过程纠偏。
具体做法是打通项目管理系统与HR绩效系统的数据链路。项目产值、成本偏差、安全事件、质量问题、整改闭环、回款进度等数据,应当按照统一口径进入绩效过程跟踪。HR系统不必替代项目管理系统,但要能够承接与岗位绩效相关的数据结果,并把这些数据转化为绩效观察、辅导提醒和阶段评价依据。
过程预警机制是其中的关键环节。比如成本偏差超过预设阈值,系统可推送给项目经理、成本负责人和HRBP;安全隐患重复出现,可触发安全岗和项目负责人的过程面谈;回款进度滞后,可提示经营、财务与项目团队协同处理。预警的价值不在于增加压力,而在于让偏差尽早被看见。
AI可以在这一环节发挥辅助作用。基于历史项目数据,AI模型可帮助识别当前项目的绩效趋势,提示哪些指标可能在后续阶段形成风险,哪些岗位或环节需要重点辅导。但这类应用必须建立在数据质量足够稳定的基础上。若基础数据不完整、口径频繁变化,AI只会放大噪声,不能替代管理判断。
3. 结果共评:双层评估与贡献度校准
结果共评要处理一个敏感问题:个人绩效到底应不应该与项目结果强绑定?如果完全不绑定,项目成败与个人收益脱节,协同无从谈起;如果完全绑定,则可能让个人为不可控因素承担过重责任。更稳妥的方式,是建立双层评估逻辑:个人绩效由岗位基础绩效与项目绩效系数共同决定。
岗位基础绩效主要评价能力、行为、岗位职责完成情况和过程贡献;项目绩效系数反映项目经营结果、交付结果与风险控制结果。两者相乘或按规则联动,可以让个人绩效与项目结果保持关联,但不把项目结果简单等同于个人表现。对于受到外部条件显著影响的项目,还应设置校准机制,避免制度机械化。
项目绩效系数可采用分级设计。超额完成、达标、未达标、严重未达标分别对应不同系数区间。企业不宜照搬统一区间,而应结合项目类型、合同模式、组织成熟度和激励强度进行测算。系数过高,会导致员工过度关注短期结果;系数过低,则无法形成项目共同体意识。
表格2:项目-个人双层评估模型示例
| 项目结果状态 | 项目绩效系数设计思路 | 对个人绩效的影响 | 适用条件 | 风险提示 |
|---|---|---|---|---|
| 超额完成 | 设置高于基准的激励系数 | 放大高贡献员工收益,强化项目成功共享 | 项目利润、质量、安全、回款等关键指标均表现良好 | 需防止只追求利润而牺牲长期客户关系 |
| 达标 | 维持基准系数 | 个人绩效主要由岗位基础绩效决定 | 项目按合同与管理目标基本完成 | 需识别岗位之间的差异贡献,避免平均主义 |
| 未达标 | 设置低于基准的调整系数 | 对个人绩效产生适度扣减或限制 | 偏差主要来自项目执行过程中的可控问题 | 需区分市场、业主、政策等不可控因素 |
| 严重未达标 | 设置明显约束系数,并启动责任复盘 | 影响奖金、晋升、后续任用等结果 | 存在重大质量、安全、成本或合规问题 | 不能用全员连坐替代责任识别 |
贡献度校准会议是双层评估的必要补充。项目结束后,由项目负责人、职能主管、HRBP等共同参与,对核心岗位的实际贡献进行复盘和校准。项目负责人更了解现场结果,职能主管更了解专业标准,HRBP负责规则一致性与公平性。三方视角结合,可以修正单一评价主体的偏差。
贡献度校准不应变成讨价还价。企业需要提前设定校准依据,如关键事件记录、过程预警处理、节点成果、质量安全记录、签证变更贡献、客户反馈等。没有过程数据支撑的校准,很容易退回到人情评价。
4. 利益共享:激励联动与结果应用闭环
利益共享是绩效协同能否真正落地的检验点。若绩效结果只停留在评分表中,不影响薪酬、任用、发展和项目选派,员工不会持续投入。建筑工程企业应逐步打破单纯“岗位系数+出勤天数”的分配惯例,引入“贡献度权重×绩效等级系数”的分配逻辑。
项目奖金分配可以由三部分构成:岗位责任基础、项目结果系数、个人贡献系数。岗位责任基础保证组织层级和职责差异;项目结果系数体现项目成功共享;个人贡献系数体现同一项目内不同人员的差异贡献。这样既避免完全平均,也避免过度个人英雄化。
绩效结果还应进入更多管理场景。连续在复杂项目中表现稳定的项目经理,应进入关键项目负责人储备池;在多个项目中持续展现技术降本能力的技术人员,应获得专业晋升与专项激励;在安全、质量、结算等关键环节中贡献突出的员工,应进入人才盘点和培训资源倾斜范围。绩效不是一次奖金分配,而是组织识别人才、配置资源、沉淀能力的重要依据。
项目复盘与绩效复盘也需要合一。过去很多企业项目复盘归项目管理部门,绩效复盘归HR部门,两者相互分离。更有效的做法是在项目结项时同步完成经营复盘、过程复盘和人员贡献复盘,把经验教训转化为后续项目的规则、案例和知识资产。
“项目-个人”绩效协同不是简单的考核挂钩,而是从目标到激励的全链路重构。数字化系统则是让这套方法论从制度文本进入日常运行的关键基础设施。

四、数字化落地路径——从人算到系统算的进阶
建筑工程企业绩效协同要持续运行,不能长期依赖人工汇总、线下表格和管理者记忆。数字化的价值不只是提高计算效率,而是把数据口径、绩效规则和协同流程固化为可追溯的管理机制。
1. 数据底座:项目经营数据与HR绩效数据的统一治理
数字化落地的第一步,是建立统一的项目-人员-绩效数据模型。项目应成为关键主键,向下关联人员投入、成本发生、产值确认、质量记录、安全事件、回款进度等数据,向上关联组织、岗位、绩效周期和激励规则。只有这样,个人绩效才有可能与项目过程和项目结果产生稳定连接。

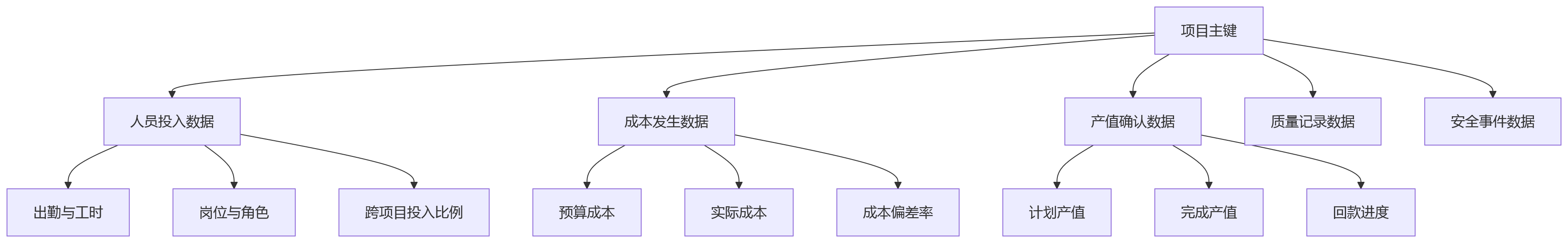

图表2:项目-人员-绩效统一数据模型

数据治理的难点不在技术接口本身,而在基础口径。项目阶段如何划分,成本分类如何统一,产值确认以哪个系统为准,安全事件等级如何影响绩效,跨项目人员投入比例由谁确认,这些问题都需要在系统上线前形成规则。否则,系统只是把不同部门的分歧搬到了线上。
实时性也是关键。传统绩效多依赖月度、季度填报,项目过程中的偏差往往到评估时才暴露。更理想的状态是,项目过程数据能够按业务发生节奏归集,HRBP、项目负责人和职能主管可以基于同一数据视图开展过程辅导。对于管理成熟度较低的企业,不必一步到位追求全量实时,而应先从成本偏差、安全事件、人员投入、关键节点完成率等高价值数据入手。
2. 规则引擎:绩效方案的灵活配置与自动运算
建筑工程企业项目类型多,绩效规则不可能只有一套。房建项目、市政项目、装饰项目、基建项目的经营逻辑不同;项目经理、技术岗、安全岗、预算岗、职能支持岗的贡献方式不同。若每次调整绩效方案都需要重新开发系统,数字化就会被业务变化拖慢。
规则引擎的作用,是让绩效方案可配置。企业可以按项目类型、项目阶段、岗位序列、组织层级配置指标、权重、评分规则、项目绩效系数、奖金分配公式和校准流程。这样,绩效管理既能保持制度一致性,又能适应项目差异。
自动运算能够减少人工干预。系统根据预设规则计算项目绩效系数、个人绩效得分和奖金建议,并保留计算过程。管理者仍然可以进行校准,但校准必须留下理由和依据。这样做可以降低主观偏差,也能提高员工对绩效结果的可解释性。
多维绩效看板则支持分层决策。项目负责人需要看到本项目的目标达成、人员贡献和风险预警;HRBP需要看到不同项目、不同岗位序列的绩效分布;高管需要看到项目经营结果与人才表现之间的关系。不同角色看到不同视图,才能避免数据堆砌,真正服务管理动作。
3. 智能辅助:AI在绩效协同中的三个应用场景
AI在建筑工程企业绩效协同中的价值,不应被理解为自动替管理者打分。更现实的应用,是辅助目标拆解、过程预警和结果归因。
第一是智能目标拆解。系统可以基于项目WBS、历史项目模板、岗位职责和企业绩效规则,辅助生成岗位级KPI建议。管理者不必从空白表格开始设计指标,而是在系统建议基础上调整权重、确认责任边界。这能提高目标分解效率,也能减少不同项目之间指标质量差异过大的问题。
第二是过程风险预警。AI可结合历史项目数据识别项目偏离趋势,例如某类成本偏差在特定阶段持续扩大,某类安全隐患反复出现,某些关键岗位投入不足可能影响后续节点。预警不是结论,而是提示管理者提前介入。对于建筑工程企业而言,这比周期末打低分更有管理价值。
第三是结果归因分析。项目结束后,AI可以辅助分析哪些指标、岗位行为或关键事件与项目结果高度相关,为贡献度校准提供线索。比如,技术方案变更是否减少返工,签证资料完整性是否改善结算结果,安全隐患整改效率是否降低停工风险。归因分析不能替代三方校准会议,但可以让校准更有依据。
数字化不是锦上添花,而是绩效协同从“能做”到“能持续做”的分水岭。没有系统支撑的协同,很容易被信息不对称、人际博弈和人工成本消解。
五、行业前瞻——从协同到共生的绩效进化
面向2026年及未来,建筑工程企业绩效管理的方向,不只是把项目绩效和个人绩效机械绑定,而是让组织目标、项目结果与个人成长形成更稳定的价值关系。协同解决的是连接问题,共生解决的是持续创造问题。
1. 从考核工具到价值对话平台
绩效管理过去常被理解为打分、排名、发奖金,这种工具化理解在项目型组织中尤其容易引发对立。项目部担心职能部门不懂现场,员工担心结果评价不公平,HR担心制度执行变形。若绩效只在周期末出现,它就很难成为管理改进工具。
未来的绩效系统应更像价值对话平台。项目启动时对齐目标,项目过程中反馈偏差,关键节点进行辅导,项目结束后复盘贡献。AI辅助的实时反馈、过程数据看板、关键事件记录,会逐步替代周期末一次性评价。管理者与员工讨论的不只是得分,而是目标是否变化、资源是否匹配、风险是否可控、能力如何提升。
这种变化也有边界。对话不能替代评价,赋能不能取消责任。建筑工程企业仍然需要清晰的奖惩机制,尤其在安全、质量、合规等底线指标上,不能因为强调发展而弱化约束。
2. 从项目维度到全职业周期维度
单个项目的表现很重要,但它并不能完整代表一个人的长期价值。有些员工在某个项目中因客观条件受限,结果不够突出;也有些员工在多个项目中持续表现稳定,能够适应不同业主、不同区域和不同项目类型。建筑工程企业未来更需要关注跨项目的职业发展轨迹。
这意味着个人绩效不应只看单项目得分,还要看跨项目贡献能力。项目经理是否能在不同复杂度项目中保持经营稳定,技术人员是否能把方案经验沉淀为标准做法,安全人员是否能在多个项目中降低重大风险,预算人员是否能持续提升结算质量,这些都比单次高分更能反映人才价值。
全职业周期视角也有助于人才配置。企业可以基于跨项目绩效数据识别关键岗位后备人才,将高潜人员安排到更复杂的项目中历练;也可以识别长期处于低绩效状态的岗位序列,判断是能力问题、机制问题还是资源配置问题。
3. 从管控逻辑到赋能逻辑
建筑工程企业绩效管理长期带有较强管控色彩,这是由行业风险特征决定的。工期延误、质量事故、安全事件、成本失控都可能带来严重后果,绩效体系必须保留约束功能。但如果绩效只强调监控和追责,员工会倾向于规避风险、保守执行,组织也难以获得持续改进能力。
赋能逻辑并不是放松管理,而是把绩效数据转化为改进建议。系统发现某类项目成本偏差频发,就推动预算、采购、项目管理共同优化规则;发现某类岗位在收尾结算阶段贡献不足,就加强结算资料、合同变更和回款管理培训;发现优秀项目团队在协同机制上有稳定做法,就沉淀为企业级最佳实践。
从管控到赋能的转变,要求企业把绩效结果用于组织学习,而不只是用于个人排序。协同是手段,共生是目标。建筑工程企业的绩效进化,最终指向的是个体在组织中找到价值锚点,项目因个体贡献而获得更高质量的交付。
红海云总结
回到开篇的问题,建筑工程企业绩效管理复杂度提升不可逆转。“项目绩效与个人绩效两张皮”的根源,不是某张考核表不够精细,而是目标断裂、数据不通、激励错位叠加形成的系统性问题。红海云认为,绩效协同的关键在于让贡献度可计量、过程可追溯、结果可校准,并通过数字化系统把方法论固化为日常管理动作。
- 先从典型项目试点:选择一个管理基础较好、数据相对完整、岗位序列较清晰的项目,验证项目目标到岗位目标的映射规则。
- 优先打通关键数据:不必一开始追求全量数据集成,应先打通人员投入、成本偏差、安全事件、产值进度、回款进度等高价值数据。
- 建立贡献度校准机制:由项目负责人、职能主管、HRBP共同参与,避免项目评价单一化、职能评价脱离现场。
- 让激励真正联动结果:项目奖金和个人绩效等级应形成明确关系,同时保留不可控因素校准,防止简单连坐。
- 把绩效复盘转化为组织能力:红海云建议企业将项目复盘与绩效复盘合并推进,把优秀做法沉淀为后续项目的规则、模板与人才配置依据。
