技术岗位的绩效管理,难点不只在指标设计,更在周期是否匹配真实工作节奏。本文面向HRD、技术管理者、项目管理负责人,分析绩效周期失衡如何影响跨部门协同与项目交付,并回答绩效周期怎么调这一实践问题,给出从双轨绩效、共享OKR到数字化系统打通的校准方案。
季度绩效评估窗口打开时,某研发团队正在进行版本发布前的最后联调。产品部门等待开发确认需求变更,测试部门等待修复包,运维部门准备上线预案,HR系统却同时发出自评、互评、主管评分提醒。对技术团队来说,这不是简单的时间安排问题,而是两个节奏系统的正面冲突:绩效周期按照HR日历推进,项目交付按照里程碑推进。
从近年企业管理实践看,敏捷绩效、持续反馈、OKR迭代等方法之所以受到技术密集型组织关注,并不是因为传统绩效完全失效,而是因为固定周期评估越来越难覆盖非线性、跨职能、项目制的技术劳动。尤其在互联网、半导体、先进制造、企业软件等领域,研发活动往往经历探索、试错、验证、集成、交付多个阶段,每个阶段对协作和产出的要求都不同。若仍以统一月度或季度窗口衡量所有岗位,组织得到的可能不是更准确的绩效结果,而是被周期压缩、被指标切分后的失真判断。
本文要讨论的不是是否需要绩效周期,而是绩效周期怎么调:当技术岗位的工作节奏由项目里程碑驱动,而绩效评估周期由HR日历驱动时,二者如何对齐?如果长期忽视这种不同频,跨部门协同会在哪些环节断裂,项目交付又会如何被改写?更关键的是,企业如何从周期管理转向节奏管理,让绩效管理真正服务于价值交付。
一、错拍之源:技术岗位绩效周期为何天然失配
技术岗位绩效周期失衡的根源,不在于HR不理解业务,也不在于技术团队天然排斥考核,而在于传统固定周期默认工作产出可以被均匀切分。对技术岗位而言,这一默认前提经常不成立。
1. 技术工作的非线性产出,难以被月度或季度均匀切分
技术岗位的产出通常不是线性增加的。一个算法模型可能连续数周没有可展示成果,却在关键参数验证后突然形成突破;一个底层架构优化可能前期大量时间用于定位瓶颈、重构依赖、压测验证,真正能被业务看见的变化只出现在后期;一个复杂缺陷修复也可能花费大量时间排查,却最终只体现为几行代码变更。
固定绩效周期容易把这种非线性劳动压缩为可见产出。到了月末或季末,管理者倾向于追问本周期完成了什么,员工则倾向于提供能被记录、能被归因、能被量化的成果。于是,技术团队可能出现一种并不罕见的现象:真正重要但难以短期展示的工作被推迟,容易形成材料的事项被提前包装。代码行数、需求数量、缺陷关闭数等指标如果脱离质量、复杂度和业务价值,就会诱导形式主义。
这并不意味着量化指标没有价值。问题在于,技术绩效指标必须放在合适的时间跨度中理解。研发、调试、优化、验证等工作环节有自身节奏,短周期适合观察过程反馈和风险暴露,长周期更适合评价复杂成果和组织贡献。如果把所有结果都塞进同一个评估窗口,绩效管理就会把技术劳动误读为流水线劳动。
表格1:传统固定绩效周期与技术岗位实际工作节奏对照
| 对比维度 | 传统固定绩效周期 | 技术岗位实际工作节奏 | 主要失配点 |
|---|---|---|---|
| 评估维度 | 按月度、季度或年度统一评估 | 按需求探索、开发、联调、测试、上线等阶段推进 | 评估时间不一定对应真实产出节点 |
| 产出特征 | 假设成果可周期性汇总 | 产出具有非线性、阶段性和延迟显现特征 | 短期可见成果可能被高估,长期基础工作被低估 |
| 反馈时效 | 到评估节点集中反馈 | 问题需要在研发过程中即时修正 | 反馈滞后导致改进机会流失 |
| 协作模式 | 以个人或部门为主要评价单元 | 以跨职能项目组为实际交付单元 | 协作贡献容易被部门边界遮蔽 |
| 风险暴露 | 偏重周期末结果呈现 | 风险常在联调、测试、上线阶段集中出现 | 绩效节点可能早于问题暴露节点 |
2. 项目制运作与职能制绩效之间存在天然张力
技术人才在组织中常常处于双线结构。一方面,他们隶属于研发中心、技术平台、数据团队等职能部门,接受职能经理在能力成长、岗位序列、绩效等级上的管理;另一方面,他们又被分配到具体项目、产品线或业务战役中,接受项目经理、产品负责人或业务负责人的任务牵引。
这种双线结构本身并不必然带来问题。它的优势在于,职能线保障专业能力建设,项目线保障业务交付效率。但当两套管理节奏没有对齐时,绩效周期就会成为冲突放大器。项目线关心的是里程碑是否按计划达成、跨部门依赖是否及时解决、上线风险是否可控;职能线则可能按照季度绩效、年度晋升、能力评价等节点推进。技术人员如果在项目最紧张的阶段被要求准备绩效材料、补充目标说明、参与多轮校准,就会面临精力分配上的现实矛盾。
更复杂的是,项目贡献并不一定能被职能经理完整观察。一个开发工程师在接口联调中主动协调测试资源,或在需求评审阶段发现架构风险,这些贡献对项目极其关键,却可能没有形成独立可交付物。如果项目线反馈没有进入职能绩效,员工会逐渐学习到一件事:被本部门看见的成果比对项目真正有价值的协作更重要。长期看,这会削弱跨部门责任感。
因此,项目制运作与职能制绩效需要一套衔接机制,而不是简单要求员工同时满足两套节奏。否则,双线管理会从优势变成负担。
3. 跨部门协作存在时间差,统一周期难以反映真实贡献
技术项目往往不是单一部门完成的。产品提出需求,设计完成交互,开发实现功能,测试验证质量,运维保障上线,数据团队再追踪效果。每个部门的工作峰值并不相同:产品和设计通常在前期密集投入,开发在中期进入高压状态,测试与运维则在后期承担更多风险。
统一绩效周期最大的问题,是它容易把不同环节的贡献放在同一时间点进行比较。比如在季度末评估时,产品团队已经完成需求定义并进入下一轮规划,开发团队正在补齐联调问题,测试团队可能还没有拿到稳定版本。若此时统一打分,部分贡献尚未完成闭环,部分问题尚未暴露,部分协作成本也还没有被看见。
敏捷方法强调响应变化高于机械遵循计划,其背后的管理含义是:复杂工作需要根据反馈不断调整,而不是完全按照预设时间表判断成败。绩效周期的一刀切不是管理简化,而是对技术劳动特征的忽视。失配并非出现在评估当天,而是在周期设计时已经埋下。
二、协同断裂:绩效周期失衡如何影响跨部门协同
绩效周期一旦与项目节奏错位,就会在部门之间制造目标时差与激励错位。跨部门协同不是靠会议堆出来的,它依赖一致的优先级、及时的反馈和可被承认的协作贡献。
1. 目标对齐出现时间断层,协作优先级被迫分裂
跨部门协作最怕的不是意见不同,而是各部门对当下最重要的事判断不同。绩效周期失衡时,这种判断差异会被放大。例如,A部门已经进入季度绩效冲刺期,团队成员忙于补充目标完成度、自评材料和证明文档;B部门仍处在项目深水区,急需A部门参与评审、联调或问题定位。此时双方都认为自己有合理理由,但协作优先级无法对齐。
这种时间断层通常不会以激烈冲突的形式出现,而是表现为回复变慢、会议延期、问题转派、责任边界反复确认。管理者如果只看表面,会以为是沟通意识不足;从机制上看,是绩效周期给部门赋予了不同的时间压力。一个部门要证明本周期成果,另一个部门要推动项目进入下一阶段,双方自然会围绕资源投入产生拉扯。
更值得警惕的是,时间断层会影响信任。一次延期可能被理解为临时冲突,多次发生后就会变成组织印象:这个部门不配合,那个团队只顾自己。跨部门协同的信任损耗往往不是由重大事件造成,而是由这些微小但持续的错拍累积而来。

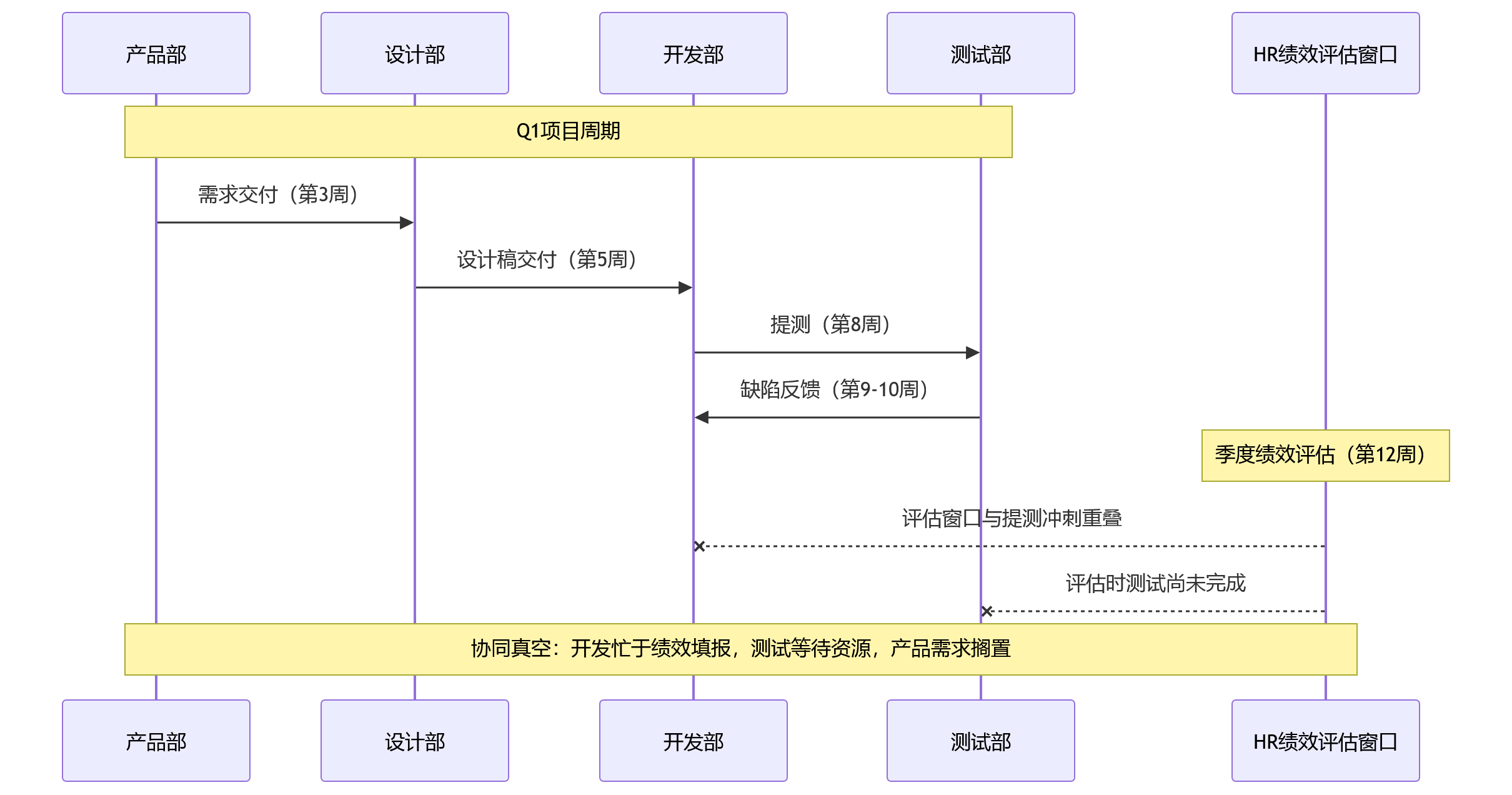

图表1:绩效周期与跨部门协作节奏错拍时序图

2. 激励导向转向局部最优,协作事项被边缘化
绩效窗口临近时,员工会自然提高对可计量、可归因、可呈现工作的投入。这不是员工短视,而是制度信号在发挥作用。如果绩效系统主要记录个人完成项、部门指标和短周期结果,那么跨部门协作事项就容易被边缘化。
接口联调、技术方案评审、需求澄清、缺陷复盘、知识转移等工作,对项目成功很重要,却经常难以被单独归因。谁在会上提前识别了风险,谁协调了测试环境,谁为其他团队解释了复杂接口逻辑,这些行为如果没有进入绩效证据链,就会被视为额外付出。久而久之,员工会倾向于优先处理能被自己绩效表单捕捉的任务,而不是项目真正需要但不容易被看见的协作任务。
局部最优的副作用在技术组织里尤其明显。一个团队为了保证本部门指标,可能减少对其他团队的支持;一个开发人员为了完成个人需求数量,可能降低对测试反馈的响应优先级;一个平台团队为了体现本季度成果,可能提前发布尚未充分适配业务场景的工具。每个单点看似都在提高效率,整体却形成协作真空。
解决这一问题不能只靠文化倡导。企业需要让协作行为进入目标体系和评价机制,尤其是将跨部门依赖、接口质量、协同响应、复盘改进等内容纳入共享目标。只有当协作被看见、被衡量、被反馈,员工才有稳定预期投入其中。
3. 反馈闭环断裂,问题暴露晚于绩效评估
跨部门协作问题往往不是在任务开始时暴露,而是在联调、测试、上线或用户反馈阶段集中显现。绩效周期若早于这些节点,就会出现一个典型悖论:问题还没有被充分发现,绩效已经完成评分;等到问题真正显现时,组织已经失去本周期的改进窗口。
例如,一个需求在评审阶段描述不清,开发阶段通过临时沟通勉强推进,测试阶段才发现边界条件缺失。若绩效评估发生在测试完成之前,产品、开发、测试三方的协作问题都可能被低估。等项目延期或质量问题出现时,责任追溯又会进入事后争辩:是需求变更频繁,还是开发理解偏差,还是测试介入太晚。此时绩效结果已经固化,新的反馈只能进入下一周期,而相关人员可能已转入其他项目。
这种反馈滞后会造成重复错误。组织以为自己完成了绩效闭环,实际上只是完成了打分闭环。真正的闭环应当包括问题识别、原因定位、行为调整和下一轮验证。如果绩效周期不能与关键项目节点连接,绩效面谈就容易停留在态度与结果层面,难以触及协作机制本身。
从企业调研和行业实践看,跨部门协作效率并不取决于会议数量,而取决于反馈能否在问题仍可修正时进入管理系统。绩效周期失衡的破坏力,恰恰在于它让反馈错过了最有价值的时间窗口。
三、交付失真:绩效周期如何绑架项目节奏与资源分配
当绩效周期成为项目节奏之外的硬约束,项目管理就会出现时间失真、质量妥协和资源错配。组织表面上按时完成更多事项,实际可能积累更高的技术债务和交付风险。
1. 交付节奏被绩效窗口扭曲,技术债务被推迟处理
项目里程碑本应服务于价值验证和风险控制,但在绩效周期压力下,里程碑可能被人为前置或延后。季度末之前,团队为了证明阶段成果,可能提前合并尚未充分验证的功能,或者将复杂需求拆成便于展示的版本;季度末之后,一些难以形成当期绩效贡献的技术优化又可能被推迟。
最常见的表现,是MVP被误读为最小可演示产品,而不是最小可行产品。为了赶在绩效窗口前呈现成果,团队优先完成能被看到的界面、功能入口或演示流程,却推迟异常处理、性能优化、安全校验、监控埋点等不容易被评估者立即感知的工作。短期看,项目似乎按时交付;中期看,缺陷修复、重构和运维压力会吞噬更多资源。
这并不是反对阶段性展示。技术团队需要通过可见成果推动业务沟通,但展示不能替代验证。若绩效周期只奖励可展示的进度,而不追踪技术债务、质量风险和后续修复成本,组织就会持续鼓励表演式交付。技术债务不是一次性爆发的风险,而是被一次次不完整交付累积起来的管理成本。
2. 资源分配发生绩效博弈,长周期项目被稀释
绩效周期临近时,资源会向容易出成果的任务倾斜。关键技术骨干可能被抽调到短周期、强展示、易归因的事项上,而需要长期投入的底层平台、架构升级、核心算法、质量体系建设则被暂时让位。表面上看,这是资源灵活调配;从组织层面看,它会形成资源潮汐效应。
资源潮汐效应的危害在于,它让长期项目不断承受中断成本。技术工作不是简单的人天堆叠,复杂系统需要上下文连续性。骨干工程师频繁被抽离后,项目知识断层、方案反复解释、决策延迟都会增加。即便人力后来补回,团队也需要重新恢复节奏,隐性损耗往往没有被纳入绩效账本。
这种博弈还会影响人才行为。员工会观察哪些项目更容易带来绩效结果,进而影响他们对任务的偏好。如果长期基础工作总是难以获得绩效认可,优秀技术人才就可能回避这些任务,组织也会陷入短期成果充足、长期能力不足的状态。
因此,企业在设置绩效周期时,需要区分短周期业务交付与长周期技术建设。前者可以更频繁地观察结果,后者则需要阶段性里程碑、过程证据和长期价值指标共同评价。否则,绩效周期越清晰,资源错配可能越精细。
3. 质量与速度被虚假对立,项目交付判断失去平衡
绩效指标若偏重按时交付率,团队可能牺牲测试覆盖率、代码审查深度、灰度验证和风险复盘;若偏重质量指标,又可能因为过度谨慎错过商业窗口。问题并不在于速度或质量哪个更重要,而在于绩效周期是否允许团队在不同阶段采用不同的判断标准。
技术项目中,速度与质量不是永远对立。早期探索阶段,快速验证假设比追求完美架构更重要;接近上线阶段,稳定性、安全性和可运维性则应获得更高权重。固定绩效周期往往把不同阶段的评价尺度混在一起,导致管理者用同一套指标衡量所有项目状态。结果是,要么为了赶节点牺牲质量,要么为了避免质量风险无限拖延。
更合理的做法,是将质量指标嵌入项目里程碑,而不是只在周期末检查。例如,在需求冻结、开发完成、联调完成、上线评审等节点设置不同质量门槛;在绩效评价中同时记录按时交付、缺陷逃逸、返工成本、协作响应和业务反馈。这样,速度与质量才不再是二选一,而是被放入项目阶段中动态权衡。
如果绩效周期成为项目交付的隐形指挥棒,组织得到的不是更高效率,而是更会适应评估口径的交付行为。真正的项目管理需要让绩效回到服务价值的位置,而不是让项目围绕绩效窗口重新编排。
四、校准路径:绩效周期怎么调,才能从周期管理走向节奏管理
破解技术岗位绩效周期失衡,不能靠简单延长或缩短周期。有效路径是从固定周期管控转向弹性节奏管理,在组织机制、目标体系与数字化支撑三个层面同步校准。
1. 组织机制层:建立双轨绩效框架,让项目线与职能线各司其职
双轨绩效的基本思路,是承认技术人才同时处于项目线和职能线。项目线负责评价项目贡献、协作质量、里程碑达成和风险处理;职能线负责评价专业能力、岗位胜任、长期成长和组织沉淀。两者不是相互替代,而是通过权重和证据衔接形成完整判断。
项目线绩效不宜完全等同于最终项目成败。技术人员可能在高风险项目中做出关键贡献,但项目因市场变化或外部依赖未达预期;也可能在低难度项目中获得漂亮结果,却没有体现复杂能力。项目线评价应关注里程碑贡献、问题解决难度、跨部门协作、质量意识和风险透明度。职能线评价则要避免只看部门内部印象,应吸收项目负责人、协作部门和系统数据反馈。
双轨绩效还需要滚动评估窗口。所谓滚动,不是随意打分,而是在项目关键节点形成轻量检查点。例如需求评审后记录目标清晰度,联调阶段记录协作响应,上线后记录质量与复盘结果,季度末再进行综合校准。这样既保留组织统一管理节奏,又避免绩效反馈脱离项目现场。
表格2:双轨绩效框架设计要素对照表
| 设计维度 | 项目线绩效 | 职能线绩效 | 衔接规则 |
|---|---|---|---|
| 周期设置 | 按项目里程碑设置检查点 | 按季度或年度进行综合评估 | 项目节点反馈进入周期评估证据池 |
| 指标重点 | 里程碑贡献、协作质量、风险处理、交付质量 | 专业能力、岗位胜任、技术沉淀、人才培养 | 避免单一结果导向,兼顾过程与能力 |
| 权重安排 | 可随项目类型、复杂度、角色责任调整 | 保持相对稳定,体现长期发展导向 | 高项目制岗位提高项目线权重,平台型岗位保留职能线权重 |
| 评估人 | 项目负责人、协作部门代表、相关业务负责人 | 直属上级、技术委员会或职能负责人 | 多源反馈需有校准机制,防止评价噪声 |
| 结果应用 | 项目复盘、奖金分配、阶段激励 | 绩效等级、晋升发展、培养计划 | 结果应用分层,避免所有评价都指向单一等级 |
双轨绩效适用于项目制特征明显、跨部门依赖较强、技术贡献难以由单一上级观察的组织。不适用于管理基础薄弱、项目角色不清、缺乏里程碑管理的场景。若企业尚未建立基本项目治理,贸然引入双轨绩效可能增加评价复杂度,反而制造更多争议。
2. 目标体系层:从KPI结果切分转向OKR节奏对齐
KPI强调结果责任,适合稳定流程和明确产出;OKR强调方向对齐和关键结果验证,更适合不确定性较高的技术项目。技术岗位绩效周期怎么调,关键不是在KPI和OKR之间做标签选择,而是让目标体系能承接项目节奏。
一种可行方式是:以季度OKR设定方向,以项目里程碑校验关键结果,以持续反馈替代节点式打分。季度目标提供组织方向感,避免项目各自为战;里程碑检查让目标进入真实交付过程,避免季度末才发现偏差;持续反馈则让改进行为发生在问题仍可修正的时候。
跨部门协作目标必须进入共享OKR。比如,一个产品版本的成功不应只由研发部门承担,也不应只由产品部门定义。共享目标可以包括需求冻结质量、接口联调及时率、缺陷响应机制、上线稳定性、用户反馈闭环等内容。这里的重点不是增加指标数量,而是把协作责任从口头承诺变成共同目标。
但OKR也有边界。如果企业将OKR异化为另一套考核表,或者把所有关键结果都硬性量化为短期数字,仍会回到周期失衡的问题。OKR的价值在于对齐节奏,而不是替代管理判断。对于强合规、强流程、低不确定性的岗位,传统KPI仍可能更有效;对于技术探索、产品创新、平台建设等场景,OKR与里程碑结合更能反映真实贡献。
3. 数字化支撑层:打通项目管理与绩效管理的数据流
组织机制和目标体系要真正运行,需要数字化系统承接。否则,双轨绩效和持续反馈很容易停留在制度文件中,最终又变成周期末集中补材料。数字化支撑的关键,是打通项目管理系统与绩效管理系统的数据流,让绩效证据从业务过程中自然生成。
在技术岗位场景中,项目里程碑、需求状态、缺陷处理、代码评审、测试结果、上线记录、复盘结论等信息,都可能成为绩效评价的过程证据。HR数字化平台不需要替代项目管理系统,但需要能够接收、映射和组织这些数据。例如,项目里程碑完成后自动生成绩效检查点;跨部门协作目标未达成时触发反馈提醒;季度综合评估时,系统能够呈现过程记录,而不是只依赖员工自述。
弹性绩效周期模板是另一项重要能力。不同类型技术项目的节奏差异很大:研发平台建设可能需要半年以上验证,产品功能迭代可能两到四周一个版本,客户交付项目又可能受合同节点约束。如果系统只能支持统一周期,管理者就很难在不增加人工负担的情况下做差异化管理。更合理的系统应支持按项目类型、团队规模、技术领域配置评估节奏,同时保留组织层面的校准规则。

数字化系统还必须处理好数据边界。并非所有行为都适合被系统量化,代码提交次数、在线时长、任务关闭数量等数据若被简单等同于绩效,容易诱导新的形式主义。系统的作用应是提供证据、提示风险、支持校准,而不是用单一数据替代管理判断。对HRD和技术负责人来说,重要的是建立数据解释规则:哪些数据代表进度,哪些数据代表质量,哪些数据只能作为辅助信号。

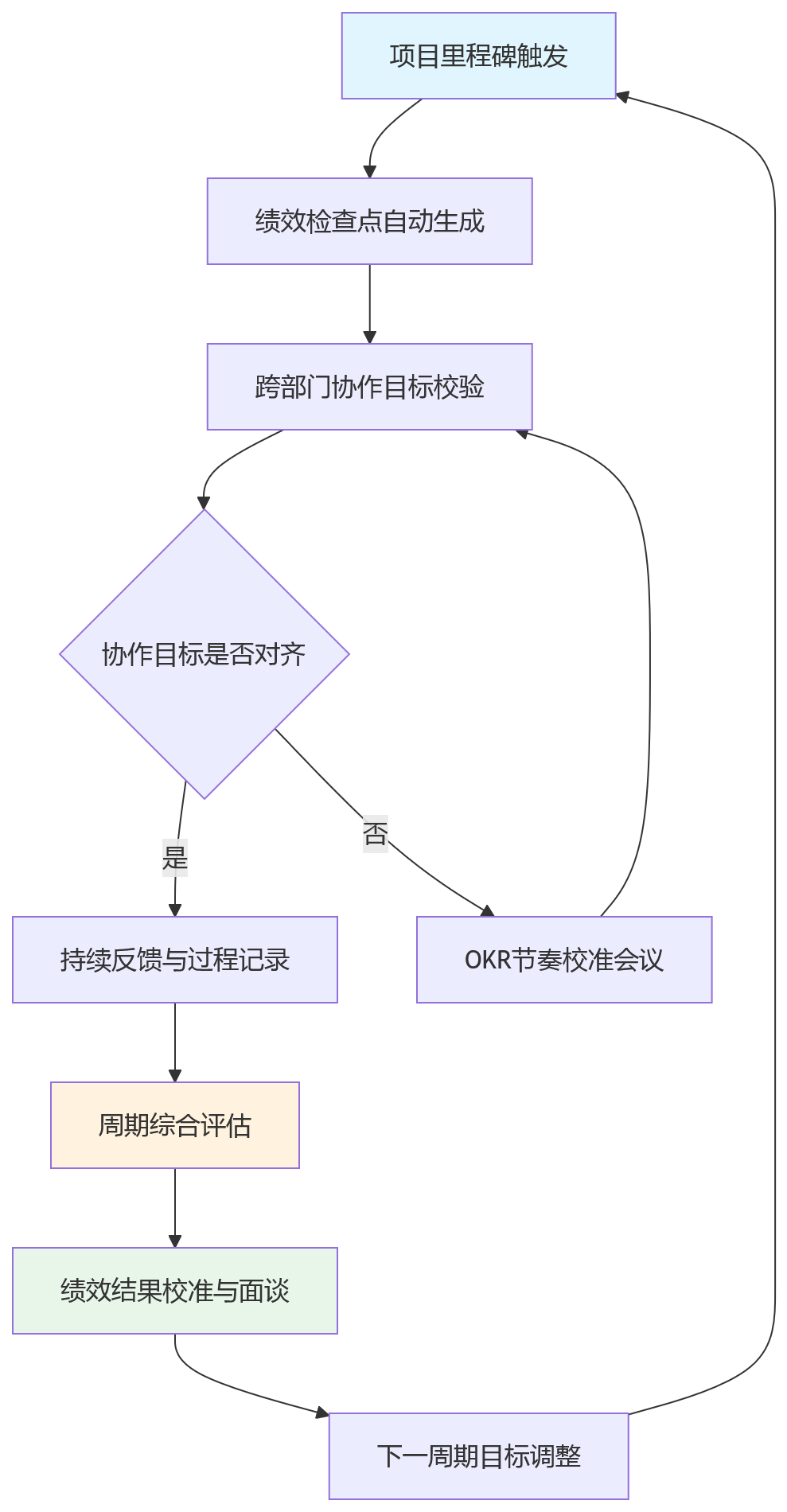

图表2:弹性节奏管理校准闭环流程图

这套闭环的管理价值在于,把绩效反馈从周期末前移到项目过程中。项目里程碑触发检查点,检查点校验协作目标,发现偏差后通过OKR节奏会议调整,过程记录再进入周期综合评估。周期没有被取消,而是服从于项目节奏。绩效管理也不再只是评判过去,而是参与改善交付。
红海云总结
回到开篇的矛盾:绩效周期是HR的节奏,技术团队活在项目的节奏里。这个矛盾不会自动消失,也不应通过取消绩效管理来回避。更可行的方向,是让绩效周期从单一日历安排转向可被业务节奏校准的管理机制。红海云认为,技术岗位绩效周期调整至少应从以下几项行动开始:
- 发起绩效节奏审计:由HRD联合CTO、项目管理负责人盘点绩效窗口与项目里程碑的错位点,识别协同延迟、资源抽调、质量返工等隐性损耗。
- 建立双轨绩效规则:区分项目线贡献与职能线成长,明确周期、指标、评估人和权重,避免单一上级视角遮蔽跨部门贡献。
- 把协作目标写入共享OKR:将接口联调、评审响应、风险透明、复盘改进等协作行为纳入共同目标,让跨部门协同可被看见。
- 用数字化系统承接过程证据:打通项目管理与绩效管理数据,支持弹性周期、实时反馈和周期综合评估,减少周期末补材料带来的失真。
- 保留管理判断边界:数据可以提升可见性,但不能替代对复杂技术贡献的专业判断,尤其要警惕把数量指标误当作价值指标。
绩效周期怎么调,本质上是在回答组织如何理解技术劳动。真正有效的绩效管理,不是让项目适应评估表,而是让评估机制贴近项目节奏、协作方式与价值创造过程。
