研发团队绩效管理的难点,不在于项目制或OKR哪个更先进,而在于两者分别服务于交付效率与战略对齐。本文面向HRD、CTO、研发管理者与HRBP,围绕研发绩效如何平衡这一问题,拆解项目制与OKR的结构性冲突,并给出分层解耦、动态加权及HCM配置落地路径。
德勤近年的全球人力资本趋势研究持续关注敏捷绩效、团队绩效与组织适应性问题,麦肯锡等咨询机构也反复提示,研发组织的绩效难题正在从个人评价转向团队协同与目标对齐。放到国内科技企业场景中,一个更具体的矛盾正在显现:不少研发密集型企业同时运行项目制考核与OKR,但真正认为两者实现有效协同的比例并不高。行业观察中常见的判断是,超过六成科技或研发型企业存在项目制与OKR并行,而能稳定融合的企业仍是少数。
这并不难理解。研发团队天然具有双重属性:一方面,项目制要求按期交付、质量稳定、成本可控;另一方面,OKR要求战略承接、挑战性突破、跨团队协同。当项目经理关注里程碑达成率,OKR教练关注关键成果突破,研发人员很容易陷入同一周期被两套语言评价的处境。问题由此变得尖锐:研发绩效如何平衡项目制与OKR,才能既不牺牲交付效率,也不压低创新空间?
本文的判断是,项目制与OKR不是非此即彼的选择,而是一套绩效架构能否容纳两类管理逻辑的问题。到2026年,研发绩效管理的重点已经不只是制定指标,而是把目标、项目、数据、评分与校准机制放进同一个可追溯的HCM配置框架中。
一、项目制与OKR的内在张力:研发绩效的三重错配
项目制与OKR的冲突,并不是简单的理念对立。真正导致研发绩效失衡的,是评价周期、度量粒度与激励耦合三方面的结构性错配。
1. 评价周期错配:同一时段被两套节奏牵引
项目制通常围绕项目生命周期展开,短则数周,长则数月,研发管理者更关注立项、开发、测试、上线、复盘等关键节点。OKR则多以季度为基本节奏,强调目标设定、过程跟踪与周期性复盘。两者并行时,最常见的问题是周期边界不重合:项目可能跨季度,OKR却必须季度评分;OKR进入复盘期,项目却仍处在交付冲刺阶段。
这种错位会带来两类管理后果。第一类是同一时段双重考核,研发人员既要解释项目延期原因,又要说明KR进度不足,绩效面谈变成两套逻辑的叠加。第二类是考核真空期,例如一个关键项目在季度初完成,但其对OKR的贡献在季度末才被讨论,中间缺少数据快照与过程确认,贡献容易被稀释。
在头部互联网公司和大型科技企业中,类似情形并不少见。研发团队往往承担多个产品迭代、平台改造或基础设施项目,项目节奏与业务节奏高度交织。如果HCM系统只按季度收集OKR结果,而项目管理系统独立记录交付状态,绩效评价就会天然滞后于真实工作发生的时间点。
2. 度量粒度错配:交付指标与成果指标各说各话
项目制更偏向可量化的交付管理,典型指标包括里程碑达成率、缺陷率、需求响应时长、代码质量、上线稳定性、成本偏差等。这些指标的优点是可观察、可追踪、可问责,适合管理确定性较高的研发交付。
OKR则更强调成果导向,尤其关注Key Results是否体现突破性贡献。一个好的KR不一定直接等同于某个项目任务,它可能描述市场转化、用户体验改善、系统性能提升、跨部门协同成果或技术能力沉淀。问题在于,当项目指标与OKR指标没有统一口径时,同一项工作可能在项目制下得高分,却在OKR中无法被识别为战略贡献;反过来,一个探索性KR可能创造了长期价值,却因为短期项目交付不明显而被低估。
从Gartner等机构关于绩效框架冲突的研究观点看,绩效工具并行时最容易发生的不是指标数量过多,而是指标语言不兼容。项目制说的是任务完成,OKR说的是目标达成;项目制衡量过程可靠性,OKR衡量成果牵引力。如果组织没有建立从项目交付到OKR贡献的映射关系,评分环节就只能依赖主管经验,稳定性与公信力都会下降。
表格1:项目制与OKR在研发绩效中的关键差异
| 对比维度 | 项目制考核 | OKR管理 | 可能形成的错配 |
|---|---|---|---|
| 评价周期 | 以项目生命周期为主,常见为2—6个月或按里程碑推进 | 通常以季度为节奏,强调周期性复盘 | 项目跨季度或OKR跨项目,导致评分边界不清 |
| 度量粒度 | 关注进度、质量、成本、交付物等可量化指标 | 关注目标承接、关键成果、挑战性突破 | 交付结果与战略贡献难以直接换算 |
| 激励方式 | 常与项目奖金、交付奖励、团队奖挂钩 | 常与绩效等级、发展机会、组织认可相关 | 激励池分离,引发行为选择偏移 |
| 适用场景 | 工程交付、产品迭代、客户项目、上线保障 | 战略推进、创新探索、能力建设、跨团队协同 | 单独使用时容易偏向交付或偏向愿景 |
3. 激励耦合错配:研发人员如何选择会被制度塑造
绩效制度最终会影响资源分配与个人行为。如果项目奖金与OKR评分分别挂钩不同激励池,而两者之间又没有明确的权重规则,研发人员就会根据激励强度做选择。项目奖金更直接,团队可能重项目轻OKR;OKR评分影响晋升与绩效等级,团队又可能把项目包装成OKR,而忽视真实交付约束。
这种趋利性选择并不意味着员工短视,而是制度信号不一致的结果。对研发人员来说,时间、注意力和协作资源都是有限的。当一个人同时被多个项目经理、产品负责人和OKR负责人拉动时,如果组织没有给出优先级算法,就会把排序压力转移给个人。表面看是员工不会平衡,本质上是组织没有提供可执行的平衡机制。
三重错配的根源不是选错了工具,而是缺少一套统一的研发绩效架构来容纳两种逻辑。平衡的前提是解耦,而不是在项目制与OKR之间做简单取舍。
二、分层解耦、动态加权:研发绩效如何平衡的架构设计
要让项目制与OKR真正共存,不能把所有指标塞进一张评分表。更稳妥的方式,是将研发绩效拆分为战略层、执行层与行为层,独立评分后再根据组织情境动态加权。
1. 三层绩效架构:让项目管交付,OKR管方向
分层解耦的第一步,是明确不同绩效维度的管理对象。战略层由OKR驱动,主要承接公司、事业部或研发部门的重点目标,衡量研发人员或团队对战略目标的贡献度,包括关键成果达成、挑战性突破、技术能力建设、跨组织目标协同等。对于研发团队而言,战略层不应只看KR完成率,还应关注目标难度、对上级OKR的贡献链路,以及是否形成可复用的组织能力。
执行层由项目制驱动,主要承接项目交付指标,衡量里程碑达成、需求交付质量、代码质量、缺陷率、上线稳定性、成本与资源控制等。执行层的价值在于把研发活动中的确定性任务管住,避免OKR过度愿景化后削弱交付纪律。
行为层则关注协作、知识分享、技术影响力、价值观与能力成长。对于研发团队而言,这一层经常被低估。一个资深工程师可能并不承担最多的项目任务,也不一定拥有最亮眼的OKR,但其代码评审、架构把关、技术辅导和故障复盘能力,对团队长期效率有直接影响。行为层的设计,就是为了避免绩效只奖励显性产出,而忽略组织能力沉淀。

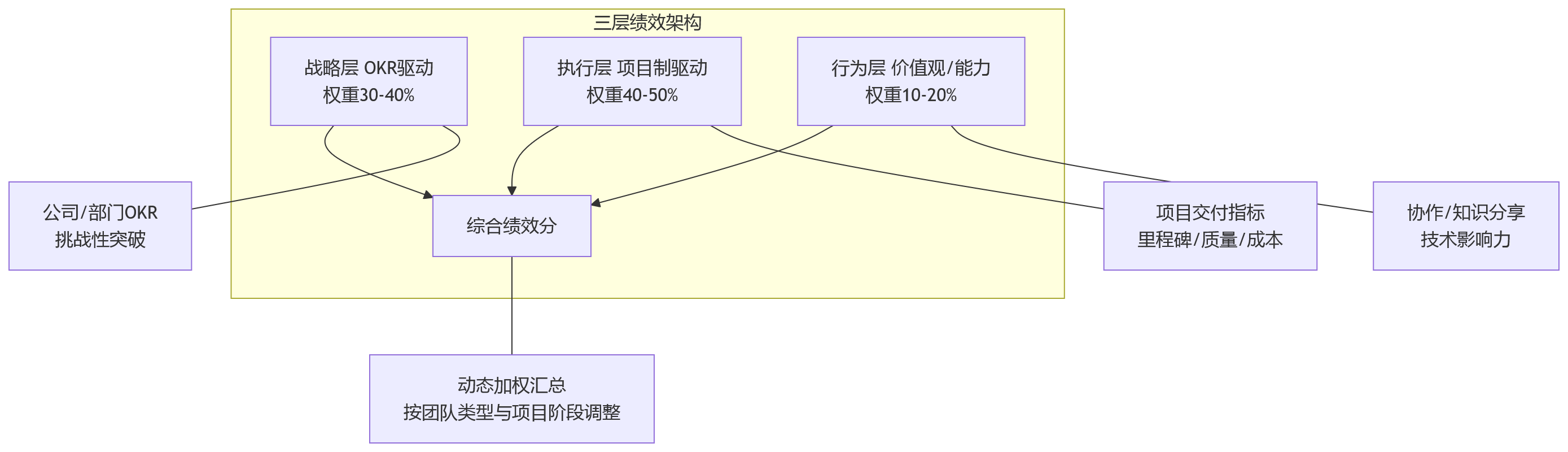

图表1:分层解耦、动态加权的三层绩效架构

这套架构的关键,不是把三层相加,而是让三层保留独立判断。战略层不能用项目延期简单否定,执行层也不能被OKR口号掩盖。只有当每一层都有自己的评分依据、评价角色和数据来源,综合绩效分才有解释力。
2. 动态加权机制:不同研发团队不应套同一张权重表
研发团队并不是同一种组织。基础研究团队、产品研发团队和工程交付团队的工作性质差异很大。如果统一使用同一套权重,容易出现看似公平、实则失真的结果。
基础研究团队的不确定性更高,成果周期更长,OKR权重可以适度上浮,重点看技术路线探索、关键假设验证、能力沉淀与战略前瞻价值。产品研发团队处在战略转化与项目交付之间,通常需要在OKR与项目制之间保持相对均衡。工程交付团队更强调稳定交付、质量控制和客户承诺,执行层权重应更高,OKR更多用于保障方向一致与能力改进。
项目阶段也会改变权重。探索期应提高战略层比重,因为此时价值在于验证方向;交付期应提高执行层比重,因为组织承诺已经转化为排期、资源与上线窗口;运维期则可适度提高行为层和质量指标权重,关注稳定性、复盘机制与知识沉淀。
表格2:不同研发团队与项目阶段的动态权重建议
| 场景类型 | 战略层OKR | 执行层项目制 | 行为层价值观/能力 | 动态调整建议 |
|---|---|---|---|---|
| 基础研究团队 | 40%—50% | 25%—35% | 15%—20% | 提高探索性目标权重,避免用短期交付压制长期创新 |
| 产品研发团队 | 30%—40% | 40%—50% | 10%—20% | 保持战略承接与版本交付平衡,适合多数互联网产品团队 |
| 工程交付团队 | 20%—30% | 50%—60% | 10%—20% | 强化里程碑、质量与客户承诺,OKR用于方向校验 |
| 探索期项目 | 上浮 | 下调 | 稳定 | 重点评价假设验证、方案突破与跨团队对齐 |
| 交付期项目 | 稳定或下调 | 上浮 | 稳定 | 重点评价进度、质量、风险处理与上线稳定 |
| 运维期项目 | 稳定 | 稳定 | 适度上浮 | 重点评价复盘、知识沉淀、稳定性与技术改进 |
动态加权有边界。它不适合在每月甚至每周频繁调整,否则绩效规则会失去稳定性。较合理的做法,是在年度或半年度设定团队级权重模板,在季度开始前根据项目阶段做有限调整,并通过HCM系统保留调整记录与审批链路。
3. 双轨对齐校验:把项目与OKR放进同一条追溯链
分层解耦解决的是评分结构,双轨对齐解决的是目标关系。研发绩效要真正平衡,必须在两个关键节点建立校验机制:OKR设定阶段和项目立项阶段。
在OKR设定阶段,系统和管理者需要检查Key Results是否能被项目、任务或能力建设动作支撑。如果KR写成提升平台稳定性,就应进一步识别对应项目、指标口径和数据来源;如果KR指向新技术验证,则应明确验证里程碑、实验标准与复盘方式。否则,OKR会停留在愿景层面,季度末难以评价。
在项目立项阶段,项目负责人需要标注该项目对哪些O或KR产生贡献。一个项目可能服务于多个KR,也可能只承担执行层任务,不必强行包装成战略目标。关键在于建立项目到OKR的追溯链路,让项目交付结果能够进入战略层判断,也让OKR评分能回看真实项目证据。
公开信息中,不少标杆企业的研发绩效管理都体现了分层思路:有的强调目标与结果对齐,有的强调项目交付与组织能力评价分离,有的把价值观和协作纳入绩效校准。不同企业表述不同,但共同点是避免用单一指标定义研发贡献。
三、HCM配置思路:从架构到系统的落地路径
分层解耦和动态加权如果停留在制度文本中,很容易在执行中走样。HCM配置的价值,就是把管理架构翻译为绩效模型、周期引擎、评分规则与数据贯通机制。
1. 绩效模型配置:在HCM中搭建三层绩效模型
在HCM系统中,研发绩效模型应首先被拆分为三层。战略层关联OKR模块,覆盖目标设定、KR拆解、进度追踪、自评、上级评分与对齐校验;执行层关联项目管理模块,覆盖项目立项、里程碑、交付物、质量指标、风险记录与结项评分;行为层关联360评估、价值观考核、能力模型或技术影响力评价。
配置的重点不只是建立字段,而是明确每层的评分规则和权重模板。战略层可以设置目标难度、KR完成度、对齐度和贡献说明;执行层可以设置里程碑达成、缺陷关闭、上线稳定性、代码质量等指标;行为层可以设置协作反馈、知识分享、技术评审、导师辅导等评价项。不同团队、不同角色应允许使用差异化模板,例如架构师与测试工程师不宜使用完全相同的执行层指标。

这类绩效目标管理界面的作用,是帮助组织把战略层、执行层、行为层放进同一套绩效配置框架中,而不是让HR在周期末手工拼接数据。对HRBP而言,系统可配置意味着能在绩效周期开始前就固化规则;对研发主管而言,系统可追溯意味着评分时可以回看目标、项目和过程证据。
2. 周期引擎配置:让OKR季度周期与项目生命周期对齐
研发绩效最容易失真的环节,是周期切割。一个项目跨越两个季度,如果只在结项时评分,前一季度的贡献可能无法体现;如果每个季度都粗略评分,又可能重复计算。因此,HCM周期引擎需要配置双周期对齐机制。
较可行的做法是,在系统中建立OKR季度周期与项目生命周期的映射关系,并设置周期交叉点的数据快照与评分触发规则。项目跨季度时,系统可按季度记录阶段性里程碑、人员投入、交付物状态和风险变更,再将对应贡献计入当季OKR或执行层评分。项目结项评分则用于补充最终质量与整体交付结果。
这种配置的价值在于把时间边界显性化。绩效面谈不再依赖模糊记忆,而是基于某个周期内发生的目标推进与项目证据。对跨团队研发项目而言,周期快照还能减少贡献归属争议,避免只奖励最后上线阶段,而忽略前期架构、测试、数据治理或平台支撑工作。

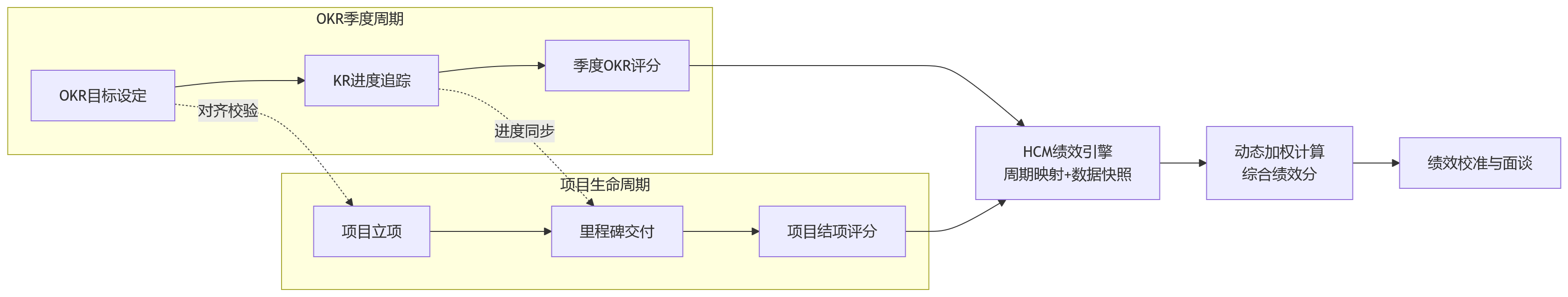

图表2:HCM系统中双周期对齐的数据流转与配置逻辑

3. 评分规则与数据贯通配置:让项目数据与OKR数据进入同一评价闭环
评分规则配置要解决三个问题:数据从哪里来、如何转换为评分、出现偏差时如何校准。执行层评分应尽可能从项目管理系统、研发管理平台或代码管理工具中自动采集,包括里程碑达成率、需求交付状态、缺陷修复、代码提交、评审记录、上线稳定性等。但这些数据不能简单等同于绩效分,因为代码提交量、Bug数量等指标容易受到岗位、项目复杂度和团队分工影响。
更合理的方式,是将自动采集数据作为评分证据,再结合项目经理评价、技术负责人校验和HRBP校准。OKR评分则可采用自评、上级评与对齐校验结合的方式,避免自评过高或上级主观性过强。系统在汇总三层评分时,应根据动态权重模板自动计算综合绩效分,同时保留原始评分、权重版本和调整记录。

数据贯通还需要偏差预警。例如某员工执行层评分很高,但战略层OKR长期偏低,可能说明其贡献集中在短期交付,对战略目标承接不足;反之,如果OKR评分很高,但项目交付多次延期,则需要检查OKR是否脱离实际交付约束。HCM系统可配置校准规则,当项目高分与OKR低分、上级评分与同级反馈差异过大、团队内评分分布异常时,触发校准提醒。
边界同样重要。并非所有研发贡献都适合自动采集,架构判断、故障处置、关键技术辅导等工作可能难以通过简单指标呈现。系统配置应允许补充证据和人工说明,否则会把研发绩效误导为工具可见数据的竞赛。
4. AI辅助配置:从规则自动化走向偏差识别
到2026年,AI辅助绩效在研发管理中的价值,不应被理解为自动给员工打分。更稳妥的定位,是辅助推荐、异常识别和对齐校验。
在权重配置上,AI可以基于历史绩效结果、团队类型、项目阶段和业务目标变化,推荐更适合的三层权重配比。例如某工程交付团队在连续多个季度出现OKR高分但项目延期,系统可提示执行层权重偏低或项目风险未被纳入评分;某基础研究团队如果长期因短期交付不足被低估,系统可建议提高战略层或行为层权重。
在OKR对齐方面,AI可以辅助检测KR与项目目标的覆盖度盲区,识别项目没有对应OKR、OKR缺少项目支撑、多个项目重复贡献同一KR等问题。在绩效校准方面,AI可对评分分布、主管评分习惯、跨团队差异进行预警,提示HRBP组织校准会议。
但AI辅助不能替代管理判断。研发绩效涉及目标难度、资源约束、组织协作和技术不确定性,很多信息无法完全结构化。AI越深入绩效流程,越需要组织明确数据边界、解释权归属和申诉机制。
四、落地关键:组织协同与变革管理
系统配置解决的是能不能落地,组织协同解决的是愿不愿执行。项目制与OKR的平衡,最终要落实到角色权责、会议机制和变革节奏上。
1. 角色共识:项目经理、OKR教练与HRBP各归其位
在双轨绩效中,角色边界如果不清,最容易出现重复评价或责任转移。项目经理应主导执行层评分,重点评价项目交付、质量、风险控制与协作响应。OKR教练或目标负责人应主导战略层评分,重点判断目标承接、KR完成、挑战性与跨团队贡献。HRBP则负责整体校准、规则解释、异常处理与申诉机制。
这种分工的好处,是避免单一角色定义全部绩效。项目经理熟悉交付细节,但未必能判断战略贡献;OKR负责人理解目标方向,但未必掌握项目约束;HRBP可以维护规则一致性,但不能替代业务判断。三方协同才能形成比较完整的研发绩效视角。
在落地中,企业还应明确评分证据要求。项目经理不能只给主观印象,OKR负责人不能只看目标文字,HRBP也不能只做分数平均。每一类评分都应能回到系统记录、目标链路或过程证据。
2. 沟通机制:建立双轨对齐会,而不是两套会议各自运转
不少企业的问题不在于没有会议,而在于项目会和OKR会互不相干。项目立项会讨论需求、排期和资源,OKR设定会讨论目标、KR和挑战性,两者如果没有交叉,后续绩效自然会割裂。
更有效的机制,是建立双轨对齐会。每季度OKR设定后,应与项目立项或排期会进行一次对齐,确认哪些项目支撑哪些KR,哪些KR目前缺少项目动作,哪些项目只属于执行层任务。每月项目复盘时,同步检视OKR进度,尤其关注项目延期、范围变化、质量风险对OKR的影响。
这类会议不宜过度复杂。对成熟团队而言,可以嵌入现有研发例会;对正在变革的组织,可以先由HRBP牵头建立模板,逐步交给研发管理者自行运行。关键是让两套管理语言在同一场景中被讨论。
3. 变革节奏:从数据双轨并行到动态加权切换
绩效变革不能一步到位。若企业直接把项目制与OKR合并为综合评分,员工往往会质疑规则变化过快,管理者也难以解释历史数据。更稳妥的路径,是分三阶段推进。
第一阶段做数据双轨并行。项目数据与OKR数据同时采集,但暂不进入统一加权,只用于观察口径差异、数据完整性和评分分布。第二阶段启动分层评分试运行,将战略层、执行层、行为层分别评分,并在少数团队中测试权重模板。第三阶段再全面切换为动态加权模式,把团队类型、项目阶段与权重规则纳入HCM系统配置。
这一节奏与Kotter变革管理思路中的建立共识、形成试点、扩大成果相一致。研发绩效牵涉薪酬、晋升和组织信任,不能只靠制度发布推动。每一步都需要明确适用范围、反馈渠道和调整机制。
红海云总结
回到开篇的问题,研发绩效如何平衡项目制与OKR,并不是在交付效率与战略对齐之间做平均分配。项目制提供交付纪律,OKR提供方向牵引,两者的张力只有被架构化、系统化、数据化,才可能转化为组织能力。
对于准备在2026年优化研发绩效体系的企业,建议从以下几项工作入手:
- 先做研发绩效架构诊断:由HRD与CTO联合评估现有项目制与OKR的冲突点,重点查看评价周期、度量口径、激励池和评分责任是否存在错配。
- 建立三层绩效模型:将战略层OKR、执行层项目制、行为层价值观与能力分开评分,避免用单一指标解释复杂研发贡献。
- 用动态加权替代固定模板:根据基础研究、产品研发、工程交付等团队类型,以及探索期、交付期、运维期等项目阶段,设置差异化权重。
- 通过HCM配置固化规则:围绕绩效模型、周期引擎、评分规则、数据贯通四个节点,把管理架构翻译为系统参数,让绩效结果可配置、可追溯、可校准。
- 把AI定位为辅助而非裁判:红海云等HCM系统中的智能能力,可用于权重推荐、OKR对齐度检测和绩效偏差预警,但最终评价仍应保留管理者解释与员工申诉机制。
研发绩效管理的竞争,正在从选什么工具,转向如何让工具协同运转。项目制与OKR的平衡,不是无差别折中,而是让不同管理逻辑在同一套HCM框架中有序运行。
