导读:大型组织项目制、矩阵式管理持续深化后,绩效管理的难点不再只是年终评分是否公平,而是项目周期和年度周期如何并行。本文面向集团HR、业务负责人、项目管理办公室与组织发展管理者,围绕双周期绩效的结构性错位、融合框架、数字化支撑和未来趋势展开,帮助组织把项目绩效从临时性评价转化为年度绩效的有机组成。
不少大型企业在过去几年推进敏捷组织、项目制运营、矩阵式协同后,都会遇到一个相似问题:业务项目越来越多,跨部门协作越来越频繁,但绩效评价反而变得更难解释。项目周期可能只有数周,也可能横跨多个季度甚至跨年;年度绩效却依然沿用自然年或财年的固定节奏。员工一方面要对项目交付负责,另一方面要完成岗位KPI;项目经理掌握过程表现,职能主管掌握年度评价权,两套视角常常不能自然汇合。
从公开研究与行业实践看,项目化、平台化、矩阵化正在成为大型组织提升响应速度的重要方式,但绩效管理满意度并未同步提升。原因并不难理解:组织运行方式已经从稳定分工转向动态协作,而绩效制度仍以相对稳定的岗位、年度、部门为基本假设。于是,项目越做越多,绩效越评越乱,成为不少企业在2026年面对的现实矛盾。
本文要回答的问题是:项目周期绩效与年度周期绩效能否并行?如何并行? 更准确地说,双周期绩效并行不是让员工多接受一次考核,也不是在年度绩效之外简单叠加项目评分,而是要建立一套能把项目目标、岗位职责、过程数据、年度结果连接起来的管理机制。只有当项目绩效能被及时记录、合理加权、纳入年度校准,双周期才不会变成双重负担。
一、双周期错位:大型组织绩效管理的结构性难题
项目周期与年度周期的错位,不是HR执行不到位造成的局部问题,而是组织形态演进与绩效制度滞后之间的结构性矛盾。大型组织越依赖项目制和矩阵协作,越需要重新定义绩效管理的时间轴、目标轴和权责轴。
1. 时间维度错位:项目节奏灵活,年度节奏刚性
项目周期的基本特征是灵活。一个产品迭代项目可能以两周或一个月为一个冲刺周期,一个工程建设项目可能按里程碑推进,一个数字化转型项目则可能跨越多个年度。相比之下,年度绩效大多以自然年或财年为边界,年初设目标,年中回顾,年末评价,流程稳定但刚性明显。
这种错位带来的第一个问题,是阶段性成果难以进入年度评价。跨年项目在当年尚未完全交付,年度绩效评价时很容易出现两种偏差:要么因为未结题而贡献被低估,要么因为阶段进展看似良好而贡献被提前高估。前者会削弱员工参与长期项目的积极性,后者则可能导致年度结果与最终交付结果脱节。
第二个问题,是评价记忆失真。项目在Q1完成,但年度绩效到Q4才集中回顾,中间经历多个任务转换,管理者只能依赖印象、汇报材料或零散记录。项目越多,年底集中回忆的误差越大,越容易使绩效评价退化为主观排序。对大型组织而言,这种误差不是个别管理者的问题,而是流程设计没有捕捉项目节奏造成的系统性损耗。
2. 目标维度错位:项目看交付,年度看持续贡献
项目绩效通常围绕交付物、里程碑、质量、进度、成本、客户反馈等展开,强调员工在特定任务中的结果表现。年度绩效则更多围绕岗位KPI、能力发展、团队协作、管理责任、组织价值观等展开,关注员工在一个较长周期内的持续贡献。
这意味着,同一个员工在两个维度上的绩效画像可能并不一致。比如,一名研发骨干在某个关键项目中解决了技术难题,对项目成败贡献显著,但其年度岗位KPI中还有平台建设、团队赋能、技术文档沉淀等指标。如果年度评价只看岗位KPI,项目贡献可能被稀释;如果只看项目高光表现,又可能忽略其日常职责完成度。
问题的关键不在于项目目标和年度目标谁更重要,而在于两者缺乏映射关系。项目交付如何对应岗位职责?项目里程碑如何体现年度目标达成?项目中的协作贡献如何进入个人绩效档案?如果这些关系没有被制度化,项目绩效就会变成临时评价,年度绩效则继续沿用岗位评价,员工自然会在两套目标之间选择对自己更有利的一套。
3. 权责维度错位:评价者缺信息,管理者缺权力
在矩阵式组织中,项目经理往往最了解员工在项目中的真实表现,包括其承担难度、协作质量、问题解决能力和交付稳定性。但项目经理未必拥有薪酬分配权、年度评级权或晋升建议权。职能主管拥有年度评价权,却未必参与项目过程,对员工在项目中的贡献只能通过汇报或第三方反馈了解。
这种权责错位会导致两类失真。一类是项目经理评价被弱化,项目过程中的真实贡献无法充分影响年度结果;另一类是职能主管承担最终评价责任,却缺少足够数据支撑,只能根据岗位表现或历史印象进行判断。时间久了,员工会认为项目绩效只是形式,真正影响结果的仍然是年度主管评价,项目投入意愿随之下降。
纯职能制组织中,员工的工作任务、评价主体和资源归属相对一致,年度绩效可以覆盖大部分贡献。但在项目制或矩阵式组织中,员工同时服务多个目标、多个项目和多个管理者,单一年度评价已难以完整反映贡献结构。双周期绩效的必要性,正是从这里产生的。
表格1:项目周期绩效与年度周期绩效的关键差异
| 对比维度 | 项目周期绩效 | 年度周期绩效 | 错位风险 |
|---|---|---|---|
| 时间维度 | 随项目启动、里程碑、结题变化 | 以自然年或财年为主 | 项目完成时间与年度评价节点不一致 |
| 目标维度 | 交付物、进度、质量、成本、客户反馈 | 岗位KPI、能力、职责、价值观 | 项目成果难以映射到年度目标 |
| 评价主体 | 项目经理、PMO、项目相关方 | 职能主管、绩效委员会 | 掌握信息者不掌握最终评价权 |
| 评价方式 | 里程碑评价、交付物评审、项目复盘 | 年中回顾、年终评分、综合校准 | 项目过程数据年底遗失或被弱化 |
| 结果应用 | 项目奖金、复盘改进、人员调配 | 薪酬、晋升、发展、人才盘点 | 双重加分、双重扣分或贡献遗漏 |
双周期错位的本质,是组织已敏捷、制度仍刚性。绩效管理如果继续只依赖单一年度时间轴,就无法支撑多项目、多角色、多协同的大型组织运行方式。
二、并行框架:双周期绩效融合的三大设计原则
项目周期绩效与年度周期绩效的并行,不是简单把项目评分加到年终评分里,而是要从目标、权重、流程三个维度进行系统化融合。并行的关键在于嵌套,而不是并列;在于归集,而不是重复考核。
1. 目标对齐原则:项目目标嵌入年度目标,而非两套目标并行
双周期绩效最容易失败的做法,是年初设一套年度目标,项目启动后再设一套项目目标,两套目标各自运行。员工表面上接受双线考核,实际却会不断判断哪套目标更影响结果,进而产生选择性投入。要避免这种情况,项目目标必须嵌入年度目标,而不是与年度目标平行存在。
具体做法可以分为两类。对于年初已经可预见的重点项目,应在年度目标设定阶段就纳入个人年度目标,作为岗位目标的动态子集。例如,集团数字化转型、重点客户交付、重大工程节点等,通常具有较强计划性,可以在年初明确其与岗位职责的关系。对于年中临时启动或战略调整产生的项目,则可通过目标池机制动态补充,经过审批后进入个人绩效目标体系。
这里可以借鉴OKR思维:年度目标更接近Objectives,回答组织和岗位在本年度要实现什么;项目目标更接近Key Results,回答通过哪些关键项目和交付结果证明目标达成。这样处理后,员工不再面对两套彼此竞争的目标,而是在同一目标体系下承担不同时间尺度的任务。

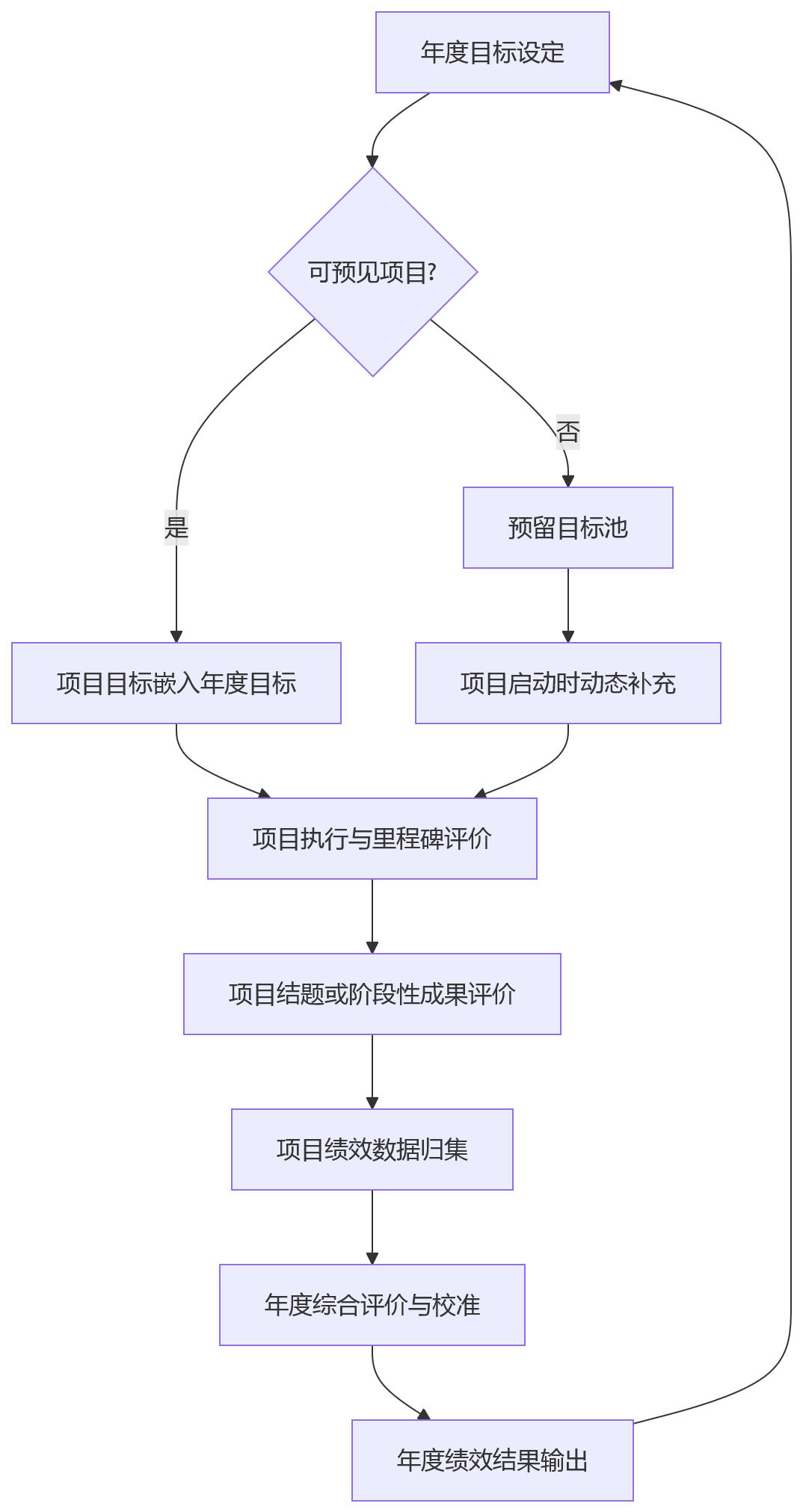

图表1:项目目标嵌入年度目标的闭环逻辑

但目标嵌套也有边界。并非所有项目都适合纳入年度目标。低价值、短时长、支持性任务如果全部进入绩效体系,会增加管理成本,也会让员工感到被过度追踪。因此,组织需要设置项目纳入门槛,例如项目级别、资源投入、战略相关性、跨部门复杂度等。只有达到一定标准的项目,才进入双周期绩效归集范围。
2. 权重动态原则:项目贡献占比随项目密度浮动
双周期绩效的第二个难点,是项目绩效在年度综合评价中占多大权重。如果权重过低,项目贡献无法产生足够影响,员工会认为项目评价只是补充材料;如果权重过高,员工可能忽视岗位职责,甚至为了参与高权重项目而牺牲基础工作。固定比例看似简单,却很难适应不同岗位、不同阶段、不同业务单元的差异。
更合理的做法,是建立项目贡献权重浮动区间。对于项目密集型岗位,项目绩效权重可以较高;对于项目与职能并重岗位,可以设置中等权重;对于纯职能型岗位,项目绩效更多作为补充评价。大纲中提出的30%-70%浮动区间,适合作为制度设计时的参考方向,但实际比例应结合企业业务属性、岗位族群和薪酬结构进行校准。
权重设计需要同时考虑员工角色。纯项目型员工的年度绩效应主要由项目结果构成,因为其岗位价值本来就通过项目交付体现;项目+职能型员工则应采用加权融合,既看项目贡献,也看岗位职责;纯职能型员工即使偶尔参与项目,也不宜让项目评分过度影响年度评价,否则会破坏岗位稳定性和职能深耕。
还要警惕双重加分与双重扣分。比如某员工在项目中表现优秀,项目奖金已体现一次,如果年度绩效中再次全额加权,可能造成结果放大;反之,项目失败既扣项目绩效,又在年度中重复扣减,也会造成过度惩罚。比较稳妥的方式,是将项目绩效作为年度绩效的组成部分,而不是年度绩效之外的额外奖惩项。项目结果进入年度综合评价时,应进行归一化处理和权重折算。
3. 流程咬合原则:项目结题即绩效归集,年度汇总即综合校准
双周期并行能否真正落地,很大程度取决于流程是否咬合。如果项目评价仍然等到年底一起做,项目周期的优势就会消失;如果项目评价完成后不进入年度流程,年度绩效又无法吸收项目贡献。项目结题即绩效归集,年度汇总即综合校准,是连接两条时间轴的关键机制。
项目绩效评价应在项目结题或关键里程碑达成时完成。评价内容不宜只看最终结果,也要覆盖过程贡献,包括任务承担难度、协作质量、风险处理、客户反馈、知识沉淀等。对于跨年项目,应在年度绩效节点前完成阶段性成果认定,明确当年贡献可以被纳入年度评价的部分,避免等到项目最终结束才处理全部绩效。
年度绩效流程中,则需要设置项目绩效归集校准环节。这个环节不是简单汇总项目分数,而是要回答三个问题:项目绩效数据是否完整?项目评价口径是否一致?项目贡献与岗位目标之间是否存在重复计算或遗漏?必要时,可由HR、业务负责人、项目经理、职能主管共同参与校准。
流程咬合还需要双向追溯。员工年度绩效中某一部分来自项目贡献,就应能追溯到对应项目、里程碑、评价主体和评价记录;项目绩效评价影响年度结果,也应能说明其权重和折算逻辑。没有追溯机制,双周期绩效很容易在申诉、复盘和人才盘点时失去解释力。
三、落地路径:从制度设计到数字化支撑的四步走
双周期绩效并行不是HR单独发布一项制度就能完成的工作。它需要制度先行、系统承接、数据驱动、文化护航四步递进,任何一个环节薄弱,都会使并行机制停留在表格和流程说明中。
1. 第一步:制度重塑——建立双周期绩效管理制度框架
制度设计首先要明确项目绩效评价的主体。大型组织可根据项目类型设置项目经理、项目PMO、项目委员会或关键相关方共同参与评价。项目经理负责过程表现和交付贡献评价,PMO负责流程规范和项目数据核验,职能主管负责将项目贡献与岗位职责进行连接。这样既避免项目经理一人说了算,也避免职能主管脱离项目过程评价。
其次要明确评价周期。项目绩效不应完全依附年终评价,而应随项目结题、阶段里程碑或关键交付节点启动。对于周期较短的项目,可以在结题时一次性评价;对于周期较长或跨年项目,应设置阶段评价节点。评价方式可采用里程碑打分、交付物评审、项目复盘、客户反馈、协作反馈等组合形式,但不宜过度复杂,否则项目团队会把绩效评价视为额外行政负担。
制度还需要写清年度归集规则,包括项目绩效纳入年度评价的范围、权重计算方式、跨年项目阶段性认定、项目争议处理、异常评价复核等。尤其是争议处理机制不可缺失。双周期绩效涉及多个评价主体,员工对评价结果产生疑问是正常现象,组织应提供清晰的申诉与复核路径,而不是让争议在项目经理和职能主管之间来回转移。
常见误区是制度只规定项目要评分,却没有规定评分如何影响年度结果。这样做会导致项目评价表面存在,实质悬空。制度框架必须把项目评价、年度评价、结果应用三者连成一条链路。
2. 第二步:系统承接——以数字化绩效系统实现双周期自动化运转
制度能定义规则,但系统决定规则是否可持续执行。双周期绩效如果依赖手工Excel、邮件收集、年底汇总,很快会出现数据遗漏、口径不一、评价延迟和责任不清。绩效系统需要支持多周期并行架构,使年度周期、项目周期能够独立启动、独立评价、自动归集。
在系统层面,项目管理系统与绩效系统的打通尤其重要。项目启动时,项目目标、成员角色、任务分工可以同步进入绩效目标管理;项目里程碑达成时,系统自动触发阶段评价;项目结题后,系统归档项目绩效终评,并将相关数据写入员工绩效档案。这样,项目过程不再只是项目管理信息,而是可以进入年度评价的绩效证据。

系统还应支持权重动态配置。不同员工角色、项目类型、时间区间,对项目绩效与职能绩效的权重要求不同。如果系统只能支持单一年度评分模板,就难以适应双周期场景。更可行的方式,是在绩效系统中配置角色模板、项目权重区间、年度归集规则和校准流程,使HR不必每年通过大量人工计算完成绩效折算。

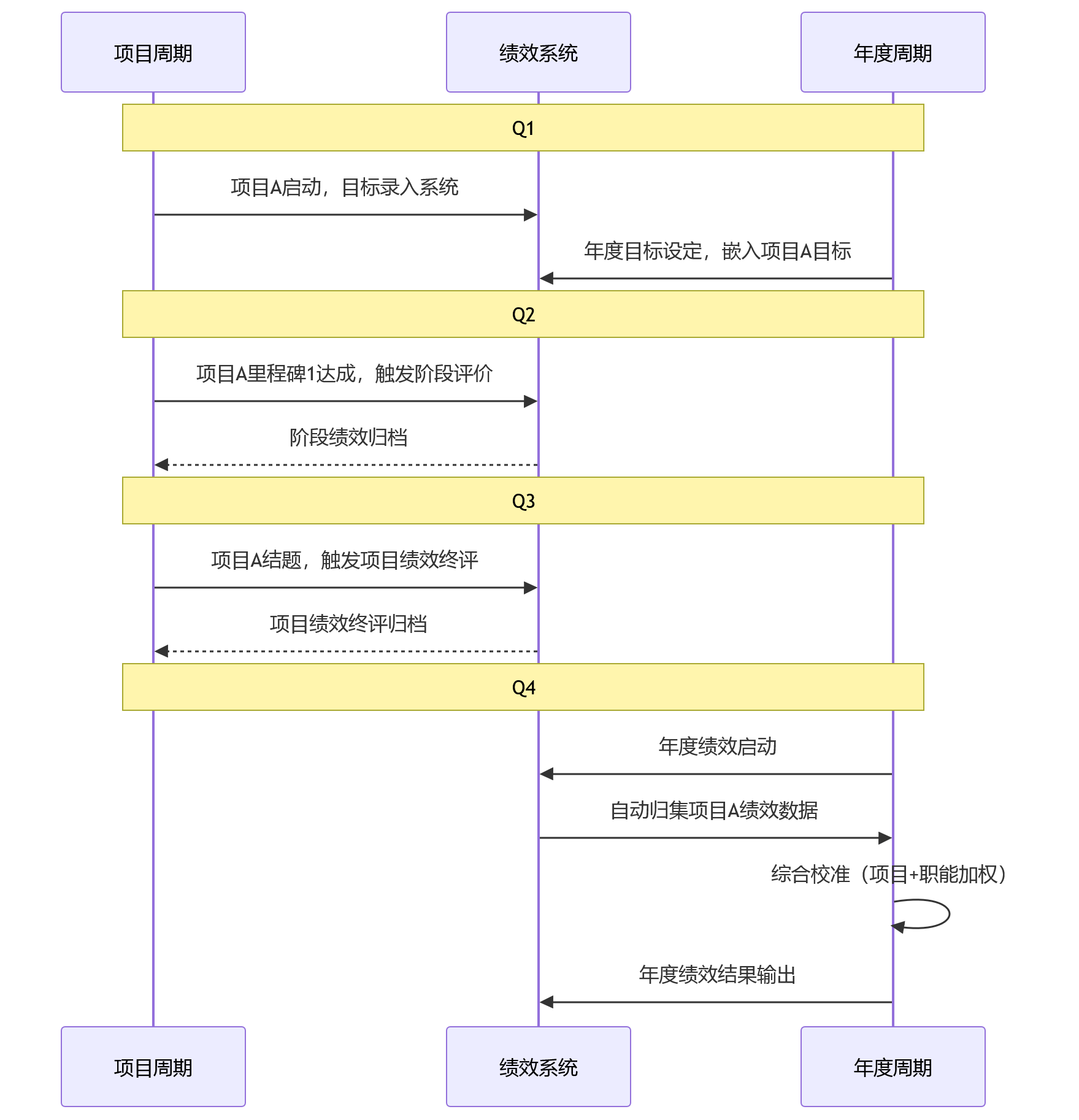

图表2:项目周期与年度周期并行的系统节奏

系统承接的边界也要说明。数字化系统不能替代管理判断。它可以帮助组织记录数据、触发流程、控制口径、提示异常,但项目贡献是否真正具有高价值,仍需要业务管理者结合项目难度、环境变化和资源约束进行判断。把系统当作自动评分机器,会使绩效管理失去必要的人本判断。
3. 第三步:数据驱动——用数据治理确保双周期口径一致
双周期绩效并行后,数据口径会成为新的管理难点。项目绩效可能采用五星评分,年度绩效可能采用百分制;项目评价强调交付质量,年度评价强调岗位KPI;项目经理给分偏宽,职能主管给分偏严。若没有数据治理,自动归集反而会把不一致放大。
第一项工作是统一评价维度与量纲。组织可以将项目绩效拆解为结果、过程、协作、改进等维度,再与年度绩效中的业绩、能力、价值观或发展指标建立映射。评分量纲也应进行归一化处理,例如将不同项目评分转化为统一等级或标准分,再进入年度综合评价。这样做不是为了追求数学上的绝对精确,而是为了让不同周期的数据具有可比较性。
第二项工作是建立绩效数据中台或统一绩效档案。项目绩效数据、职能绩效数据、360度反馈数据、培训发展数据、人才盘点数据如果分散在不同系统中,年度综合评价就难以形成完整视角。统一归集后,管理者可以从多维度观察员工贡献:其项目交付是否稳定,职能职责是否持续达成,协作反馈是否一致,发展曲线是否向上。
第三项工作是引入AI辅助绩效校准。从实践看,AI更适合承担偏差识别、异常提示、趋势分析等辅助工作,而不宜直接替代管理者作出最终评价。例如,当某员工项目绩效持续高分、职能绩效持续低分时,系统可提示管理者分析其角色配置是否失衡;当某项目经理给所有成员打分显著偏高时,系统可提示校准委员会关注评价宽严度。AI的价值在于减少盲区,而不是取消管理责任。
4. 第四步:文化护航——从博弈心态到共赢心态
双周期绩效要真正运行,员工必须相信它不是变相增加考核压力。许多组织推行项目绩效时,员工的第一反应是被双重考核:项目要评分,年度还要评分;项目失败可能被扣一次,年终又被扣一次。这种焦虑如果得不到回应,制度越精细,抵触越强。
文化护航的第一步,是透明化规则。组织应清楚说明哪些项目纳入绩效、项目评分如何进入年度、权重如何计算、跨年项目如何认定、争议如何处理。透明不是把制度文件发给员工就结束,而是要让管理者能够解释规则,让员工理解自己的项目投入如何被看见、被记录、被合理评价。
第二步,是提升项目经理的绩效评价能力。项目经理如果只会看交付结果,不会区分成员贡献差异,项目绩效容易变成人情分或平均分;如果过度强调进度压力,又可能忽略协作、创新和风险处理等隐性贡献。组织需要对项目经理进行评价标准、反馈沟通、证据记录、偏差识别等方面的培训。
第三步,是建立反馈与申诉机制。双周期绩效涉及更多评价节点,也意味着员工更需要及时反馈。项目结束后如果只给一个分数,不解释贡献判断,员工无法改进;年度校准后如果结果变化较大却没有说明,员工会产生不信任。绩效管理的稳定运行,依赖制度公平,也依赖过程信任。
表格2:双周期绩效并行落地四步走
| 步骤 | 核心动作 | 常见误区 | 数字化支撑要点 |
|---|---|---|---|
| 制度重塑 | 明确评价主体、周期、方式、归集规则 | 只做项目评分,不规定年度影响 | 配置项目绩效模板、审批规则、争议流程 |
| 系统承接 | 支持年度周期与项目周期独立运行、自动归集 | 系统未打通,年底靠手工录入 | 打通项目管理与绩效系统,自动触发评价节点 |
| 数据驱动 | 统一评价维度、评分量纲、绩效档案 | 分数口径不一,归集后不可比较 | 建立绩效数据中台与统一员工绩效档案 |
| 文化护航 | 透明规则、培训项目经理、建立反馈机制 | 员工认为被双重考核,项目经理打人情分 | 支持过程反馈、申诉复核、评价证据追溯 |
双周期绩效并行是组织制度、数字系统、数据治理和管理文化共同作用的系统工程。任何只强调其中一环的方案,都很难长期稳定运行。
四、趋势前瞻:2026年及以后的双周期绩效演进方向
双周期绩效并行只是起点。随着大型组织运行节奏继续分化,绩效管理将从年度制与项目制的双周期融合,进一步走向多周期自适应,评价的重心也会从周期打分转向持续改进。
1. 从双周期到多周期:项目、季度、年度、战略周期逐层嵌套
2026年以后,大型组织的绩效时间轴会更加多元。短周期包括项目、冲刺、专项任务;中周期包括季度、半年度经营复盘;长周期包括年度绩效、任期绩效和战略周期评价。不同时间轴服务不同管理目的:短周期强调反馈与纠偏,中周期强调经营节奏管理,长周期强调价值沉淀和人才决策。
这意味着,绩效系统不能只支持多个周期并列存在,而要支持周期嵌套。项目绩效可以归入季度复盘,也可以进入年度评价;年度绩效可以服务薪酬分配,也可以进入战略人才盘点;战略周期目标又反过来影响年度目标设定。绩效管理将不再是一条线,而是多层结构。
但多周期并不意味着评价越频繁越好。如果组织把每个任务、每个会议、每个协作都纳入绩效记录,员工会感到被过度监控,管理者也会陷入评价疲劳。多周期自适应的前提,是根据任务价值和管理目的选择评价频率,而不是追求全量记录。
2. 从人工校准到AI驱动:智能绩效归集与校准将成为标配
AI在绩效管理中的应用,会优先出现在数据归集、异常识别、校准建议、趋势预测等环节。原因在于,双周期绩效产生的数据更多、评价主体更多、口径更复杂,仅靠人工校准很难持续保持一致性。
例如,AI可以识别项目绩效与职能绩效之间的异常偏差,提示管理者判断是员工角色变化、目标配置问题,还是评价口径不一致;也可以基于历史数据观察某类项目对年度绩效的影响,帮助组织优化权重模板。对于大型组织而言,这类能力可以降低校准会议的沟通成本,提高评价一致性。
但AI绩效应用必须守住边界。绩效评价涉及激励、发展和组织关系,不能简单交给算法决定。AI可以提供建议,管理者必须保留解释权和最终判断权。尤其在涉及晋升、调薪、淘汰等高影响决策时,组织需要确保数据来源透明、评价逻辑可解释、员工拥有申诉渠道。
3. 从绩效评价到绩效赋能:双周期并行的目标是持续改进
双周期绩效的价值,不只是让项目贡献进入年度结果,更重要的是提升反馈密度。项目周期提供即时反馈,年度周期提供综合反思,两者结合后,组织可以更早发现问题、更快调整资源、更持续地辅导员工成长。
在传统年度绩效中,很多问题到年底才被正式讨论,员工已经错过改进窗口。项目周期评价则可以在里程碑或结题后及时反馈,让员工知道自己在协作、交付、风险处理中的表现。年度评价再将多个项目和职能表现综合起来,判断员工的长期贡献与发展方向。
这种转变会推动绩效管理从评价分配转向辅导改进。对管理者而言,绩效不再只是年末给分,而是持续观察、反馈和调整;对员工而言,项目评价不是一次性评分,而是理解自己贡献结构和能力短板的机会。双周期并行是绩效管理从静态年度制走向动态自适应制的关键一步。
红海云总结
回到开篇的问题,项目越做越多,绩效越评越乱,根源并不在于组织不重视绩效,而在于项目周期与年度周期长期没有形成嵌套关系。破局的关键,是把项目绩效从额外负担转化为年度绩效的有机组成,把双周期从并行冲突转化为嵌套融合。
对于正在推进项目制、矩阵式组织和敏捷运营的大型企业,红海云建议从以下几个方面推进:
- 先明确目标关系:将可预见项目嵌入年度目标,将不可预见项目纳入目标池,避免员工在两套目标之间反复权衡。
- 再设计动态权重:根据员工角色、项目密度和业务阶段调整项目绩效占比,避免固定比例造成激励失真。
- 把项目结题变成绩效归集节点:项目完成或阶段里程碑达成后即时评价,年度节点只做综合校准,不再依赖年底回忆。
- 用数字化系统承接规则:通过绩效管理系统实现多周期并行、项目数据归档、权重自动折算和评价证据追溯,让制度具备可操作性。
- 把信任机制放在同等重要位置:透明规则、训练项目经理、开放反馈与申诉通道,减少员工对被双重考核的焦虑。
2026年,组织敏捷已不是选择题,绩效敏捷也不应停留在口号层面。双周期绩效并行,是让绩效管理跟上组织节奏的一道必答题。红海云在人力资源数字化实践中看到,真正有效的绩效管理,不是增加评价次数,而是让每一次评价都能回到目标、证据和改进。
