2026年集团企业项目制考核怎么做?短周期与年度绩效如何协同

2026-06-09

红海云

集团企业项目化运作正在成为常态,但绩效管理仍常停留在年度岗位制逻辑中。本文围绕“2026年项目制考核怎么做”这一问题,拆解周期错配、主体冲突、标准碎片化三类矛盾,提出“双轨三层”协同框架,并从制度、组织、数据、系统四个方面给出落地路径,适合HRD、CHRO、PMO及集团业务管理者参考。

从公开研究与行业实践看,项目化组织、敏捷团队、跨部门任务群在大型集团中的占比正在上升。德勤、麦肯锡等机构近年关于人力资本与组织变革的研究均指出,企业正在从稳定岗位分工转向更灵活的任务组合与项目协同。对集团企业而言,这一变化并不抽象:研发攻关、数字化转型、工程交付、营销战役、组织变革专项,越来越多关键成果不再由单一岗位完成,而是由跨部门、跨层级、跨区域项目共同交付。

问题也随之暴露。项目周期短则1—3个月,长则6—12个月;年度绩效却通常按自然年度运行。项目结束时,贡献已经形成,但年度评价还未启动;年度评价启动时,许多项目细节又已难以还原。项目绩效“即时可得”却“无处归集”,年度绩效“框架完整”却“颗粒度不足”。因此,2026年集团企业项目制考核怎么做,关键不在于多加一张项目评分表,而在于让短周期项目结果真正进入年度绩效,形成从战略、项目到个人的同一套管理语言。

一、矛盾显现——集团企业项目制考核的结构性困境

项目制考核不是“岗位考核的项目版”。当组织交付方式发生变化,绩效管理如果仍以固定岗位、固定周期、单一上级评价为基础,就会在周期、主体和标准三个层面出现系统性偏差。

1. 周期错配:项目结束了,年度绩效还没开始

传统岗位制绩效的前提是职责相对稳定、目标周期相对完整、评价主体相对明确。集团企业过去常以年度经营计划为起点,把指标分解到部门和岗位,再按季度或年度评价完成情况。这个逻辑在职能型组织中有效,因为岗位职责与年度目标之间存在相对稳定的对应关系。

项目制场景不同。一个研发验证项目可能三个月完成阶段性突破,一个工程交付项目可能跨年度运行,一个数字化专项可能由多个短迭代组成。如果仍把所有结果压到年末统一评价,短周期项目的及时反馈会被稀释;如果只在项目结束时单独评价,又可能与年度薪酬、晋升、人才盘点脱节。周期错配的结果,是员工感受到“项目很忙、考核另算”,项目经理也难以通过绩效机制驱动交付。

边界也需要说明:并非所有项目都必须纳入复杂考核。临时性、低影响、纯支持类任务可以采用轻量记录;只有对战略、客户、成本、创新或交付结果有明确影响的项目,才适合进入正式项目制绩效体系。

2. 主体冲突:项目经理与职能主管谁来考

集团企业项目制考核最常见的管理摩擦,是双线管理带来的评价权冲突。项目成员的行政归属在职能部门,日常能力培养、工作纪律、岗位职责由职能主管管理;但在项目周期内,任务安排、交付质量、协作表现往往由项目经理最了解。

如果由职能主管单独评价,项目贡献容易失真,因为主管未必掌握项目中的真实表现;如果由项目经理单独评价,又可能忽视员工长期履职、专业能力建设和组织纪律。更复杂的是,项目经理也可能基于项目结果给出强烈评价,而职能主管更关注年度岗位目标,两套评价口径若缺乏权重规则,就会变成重复考核或相互抵消。

因此,“谁来考”不能靠临场协商,而要在制度中定义清楚:项目经理主导项目贡献评价,职能主管主导能力与履职评价,HR负责规则一致性与流程校准,PMO负责项目目标与里程碑证据的完整性。

3. 标准碎片化:不同项目难以横向比较

集团企业内部的项目类型差异很大。制造集团可能同时存在研发项目、工程项目、产线改造项目、客户定制项目;服务型集团则可能同时推进咨询交付、市场拓展、数字化运营和组织变革。不同项目的交付物、周期、风险和价值并不一致,若采用同一套指标,会造成考核失真;若完全放任各项目自定义指标,又会导致集团层面无法比较、无法归集、无法应用。

例如,研发项目强调技术突破、阶段验证和知识沉淀,工程项目强调进度、质量、安全和成本控制。二者都可以进入项目制考核,但不能用同一种指标权重衡量。问题的关键不在于是否统一指标,而在于建立“统一框架、分类规则、差异模板”的制度结构:集团统一评价维度,项目类型配置差异化权重,最终结果映射到统一等级与年度绩效口径。

表格1:传统岗位制考核与项目制考核的结构差异

维度 传统岗位制考核 项目制考核 核心矛盾
考核周期 固定年度/半年度 随项目周期变动(1-12个月) 周期错配
考核主体 直属上级单一评价 项目经理+职能主管双线评价 主体冲突
评价标准 岗位说明书+KPI 项目交付物+里程碑+角色贡献 标准碎片化
结果应用 年度薪酬/晋升 项目奖金+年度薪酬+人才发展 应用割裂

项目制考核的困境,本质是组织形态已变、考核逻辑未变。解决之道不是在旧框架上继续打补丁,而是构建适配项目化运作的新型绩效架构。

二、架构重塑——“双轨三层”项目制绩效协同框架

要回答项目制考核怎么做,首先要把考核架构讲清楚。本文建议集团企业构建“双轨三层”绩效协同框架:项目轨与年度轨并行,战略层、项目层、个人层贯通,用数据流和权重规则打通短周期与年度绩效。

1. 双轨设计:项目轨与年度轨的并行逻辑

项目轨解决过程证据问题,年度轨解决战略校准与结果应用问题。两者不能互相替代,也不应简单叠加。

项目轨以项目生命周期为主线。项目启动时明确目标、角色、里程碑和评价方式;项目中期围绕进度、质量、成本、协同等维度进行过程检查;项目结项时形成项目绩效档案,记录个人角色、贡献、项目经理评价、关键交付结果和复盘意见。项目轨的价值在于缩短反馈周期,让员工在项目完成后及时获得评价,而不是等到年末凭印象回顾。

年度轨以组织战略目标为主线。集团或事业部年度目标确定后,拆解为项目组合目标,再把关键项目的绩效结果作为年度综合评价的重要输入。年度轨不只是汇总项目分数,还要判断项目对战略目标的支撑程度、员工在多个项目中的持续表现,以及职能履职与长期能力建设情况。

双轨之间的关系可以概括为:项目轨是年度轨的数据源和过程证据,年度轨是项目轨的战略校准和结果应用。项目轨没有进入年度轨,就会停留在临时激励;年度轨没有项目轨支撑,就会退回主观印象。

2. 三层贯通:战略层、项目层、个人层如何对齐

三层贯通的起点在战略层。集团企业不能把所有项目都视为同等重要,而要回答哪些项目支撑年度战略、哪些项目支撑事业部经营、哪些项目只是局部改善。战略层的任务,是把年度经营目标转化为项目组合目标,并对项目进行分类管理。

项目层承接战略目标,把项目组合进一步拆解为具体项目目标。这里需要明确项目交付物、时间节点、质量标准、成本约束、风险边界以及客户或内部用户评价方式。对于不同项目类型,指标模板可以不同,但都应保留若干通用维度,如目标完成、里程碑达成、交付质量、协作贡献和风险控制。

个人层则解决贡献识别问题。一个员工可能同时参与多个项目,也可能在项目之外承担职能工作。个人绩效不能只看项目分,也不能只看岗位分,而要形成“项目贡献权重+职能履职权重”的组合评价。对项目型岗位、专家型岗位、管理型岗位,可配置不同权重。比如项目交付导向强的岗位,项目贡献权重更高;职能管控职责重的岗位,年度履职权重应保留足够比例。

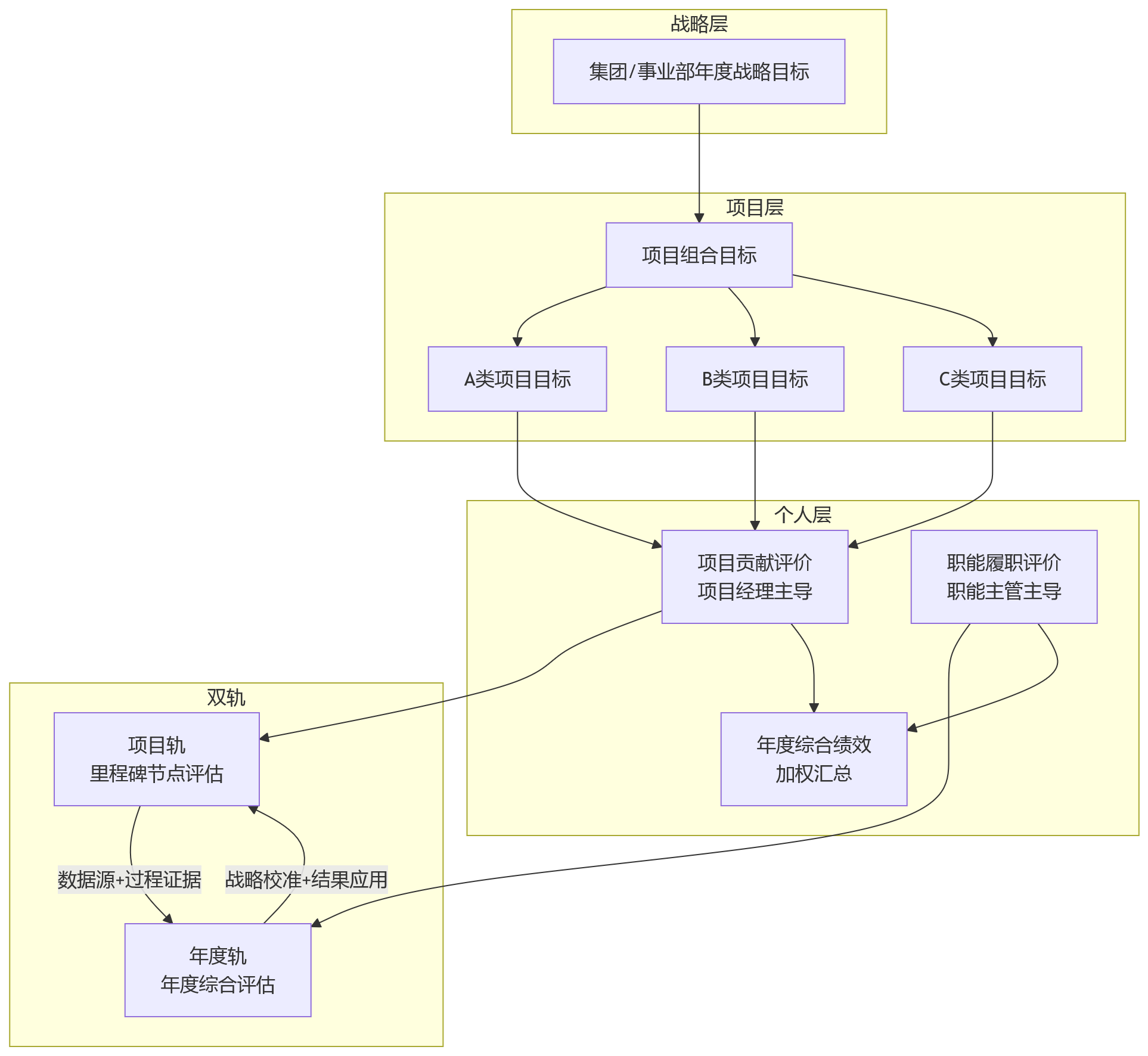

图表1:“双轨三层”项目制绩效协同框架

流程图 - 2026年集团企业项目制考核怎么做?短周期与年度绩效如何协同

这个框架的管理含义在于:战略决定项目优先级,项目定义短周期成果,个人评价识别真实贡献。只有三层之间存在可追溯关系,项目制绩效才不会变成项目经理的临时打分。

3. 权重算法与归集规则:项目绩效如何进入年度绩效

短周期与年度绩效能否协同,关键在归集规则。没有规则,年度评价只能依赖人工判断;规则过粗,又会把高价值项目和低价值项目简单平均,形成新的不公平。

较稳妥的做法,是从三个维度设计折算系数:项目参与时长、角色重要性、项目战略权重。参与时长回答员工在项目中投入了多久;角色重要性回答员工是核心贡献者、一般参与者还是支持者;项目战略权重回答该项目对集团或事业部年度目标的影响程度。

在多项目并行场景中,建议采用“加权汇总+峰值提取”双机制。加权汇总用于反映全年整体贡献,峰值提取用于识别员工在关键项目中的突出表现,避免简单平均抹平差异。例如,一个员工全年参与多个一般项目表现稳定,另一个员工在一个战略级项目中承担关键角色并取得显著成果,两者不应被同一套平均分逻辑处理。

年度绩效最终得分可采用如下表达:

年度绩效最终得分 = Σ(项目绩效 × 项目权重 × 折算系数) + 职能绩效 × 职能权重

公式本身不是目的,真正重要的是让项目贡献有明确入口、年度评价有证据依据、管理者校准有统一口径。

表格2:项目绩效到年度绩效的折算系数设计示例

项目类型 战略权重 角色系数(核心/参与/支持) 参与时长折算 项目绩效→年度绩效示例
A类(战略级) 1.2 1.0/0.7/0.4 按实际参与月数/12 项目分×1.2×角色系数×时长折算
B类(常规级) 1.0 1.0/0.7/0.4 按实际参与月数/12 项目分×1.0×角色系数×时长折算
C类(支持级) 0.8 1.0/0.7/0.4 按实际参与月数/12 项目分×0.8×角色系数×时长折算

上述系数只是示例,企业不应机械套用。对于强项目制组织,可以提高项目权重;对于职能管控强、项目只是阶段性任务的组织,则应保留更高的职能绩效比例。算法应服务于组织管理意图,而不是把复杂贡献压缩成看似精确的数字。

“双轨三层”不是简单的“项目考核+年度考核”叠加,而是通过数据流、评价权责和权重算法,把项目交付与战略目标连接起来。架构一旦确定,下一步就是把制度、组织、数据和系统同步落地。

三、落地路径——从制度设计到数字化支撑的四步走

项目制绩效协同不能只靠HR发文,也不能只靠系统上线。有效落地通常需要四步递进:制度定锚、组织协同、数据贯通、系统支撑。任何一步缺失,都会让协同停留在口径层面。

1. Step 1 制度定锚:建立项目制绩效管理制度基座

制度定锚首先要解决项目分类。集团可按战略影响、资源投入、跨部门复杂度、客户影响、风险等级等维度,把项目划分为A/B/C类。A类项目通常对应集团战略、重大客户或关键变革;B类项目对应常规经营改善或部门重点任务;C类项目多为支持型、局部优化型任务。分类之后,再匹配不同的考核流程、指标模板和结果应用强度。

其次要明确项目经理与职能主管的权责边界。建议项目经理主导项目贡献评价,包括任务完成、交付质量、协作表现、问题解决和里程碑达成;职能主管主导能力与履职评价,包括专业能力、岗位职责、组织纪律、长期成长和团队协同。HR不应直接替业务判断贡献,但要确保流程一致、标准可比、结果可追溯。

最后要建立项目绩效等级与年度绩效等级的映射规则。项目等级不能孤立存在,应通过折算系数进入年度绩效建议分,同时保留管理者校准空间。需要警惕的是,映射规则不能过度刚性。如果某项目本身目标设定过低、外部条件异常或团队贡献被结构性高估,就需要通过校准机制修正。

2. Step 2 组织协同:打通“项目办-HR-业务线”三方协作

项目制绩效落地的组织难点在于,数据、规则和决策权分散在不同部门。PMO掌握项目目标与里程碑,HR掌握绩效制度与结果应用,业务线掌握战略优先级与资源配置。如果三方各管一段,就会出现“项目办管交付、HR管考核、业务线管结果”的断裂。

较好的协同机制,是建立项目绩效治理小组或季度校准会议。PMO负责提交项目进度、里程碑完成情况和项目风险;HR负责检查评价流程、权重规则和等级分布;业务线负责判断项目战略价值、优先级变化和关键贡献。三方共同审议项目绩效与年度绩效的衔接,既能减少单一评价主体偏差,也能避免项目结果与战略目标脱节。

这一步不适合过度行政化。若所有项目都进入高规格会议,管理成本会迅速上升。更可行的方式是分层治理:A类项目纳入集团或事业部层面的重点校准,B类项目由业务单元与HR联合校准,C类项目采用轻量备案与抽样复核。

3. Step 3 数据贯通:从项目里程碑到年度绩效的数据流设计

数据贯通是短周期与年度绩效协同的关键纽带。没有数据贯通,项目绩效只能依赖Excel汇总和人工转录;一旦项目数量增加,信息丢失、口径不一、重复填报、结果偏差就会同步增加。

数据流设计应从项目里程碑开始。项目管理系统中的里程碑完成率、交付质量评分、成本偏差率、风险关闭情况等数据,可按规则推送到绩效系统;CRM中的客户验收、商机转化、合同履约数据,MES中的生产质量、设备效率、交付节点数据,也可以在符合数据治理要求的前提下成为项目绩效证据。数据并不意味着全部自动打分,而是让评价有可检查的事实基础。

同时,企业应建立“项目绩效档案”数据模型。一个员工一份档案,记录其参与过的项目、角色、周期、项目类型、评价结果、关键贡献、复盘反馈和能力标签。年度汇总时,系统根据项目权重、角色系数、参与时长自动生成年度绩效建议分,再由管理者结合职能履职与特殊情况进行校准。

数据贯通也有边界。并非所有行为都适合量化,项目中的复杂协同、创新探索、危机处理仍需要管理者进行定性判断。数字化的作用是减少遗漏和偏差,而不是取消管理判断。

4. Step 4 系统支撑:数字化平台实现在线流程与智能校准

当项目数量较少时,制度和会议机制可以支撑项目制考核;但对多业态、多层级集团而言,项目数量、参与人员和评价节点一旦增加,系统支撑就成为基础设施。

数字化平台首先要支持项目绩效方案灵活配置。不同项目类型应可匹配不同评估模板、指标权重和流程节点,避免所有项目被迫使用同一张表。其次要支持绩效数据自动采集,与CRM、MES、项目管理系统、人力资源系统进行对接,减少手工填报带来的滞后和失真。

更进一步,AI可以用于辅助绩效校准与偏差预警。例如,系统可识别某类项目普遍高分或低分、某项目经理评分显著偏宽或偏严、同一员工项目评价与年度评价偏离过大等情况,并向HR和管理者提示复核建议。AI不应替代最终评价,但可以帮助组织发现人工评价中不易察觉的统计偏差。

实时看板则解决管理层穿透查看的问题。集团高管可以看到项目组合进度与绩效分布,业务负责人可以看到关键项目的人才贡献,HR可以看到绩效等级、项目权重和年度汇总之间的关系。由此,项目制考核不再是年末一次性动作,而是贯穿项目全过程的管理闭环。

图表2:项目制绩效协同落地四步走

流程图 - 2026年集团企业项目制考核怎么做?短周期与年度绩效如何协同

四步走的逻辑是制度先行、组织保障、数据驱动、系统落地。其中数据贯通连接短周期与年度绩效,数字化系统则让这种连接从人工拼接变为稳定运行。

四、结果应用——从绩效协同到人才与激励闭环

绩效协同的价值不在于“考得更复杂”,而在于把项目结果用到薪酬、人才和激励机制中。项目制绩效如果只生成分数,却不影响分配、发展和复盘,就难以获得业务部门和员工的持续投入。

1. 薪酬分配:项目奖金与年度绩效薪酬的衔接

项目制考核需要同时处理短周期激励和长周期激励。项目奖金适合与项目周期挂钩,在关键里程碑或结项后即时兑现,强化员工对项目交付的感知;年度绩效薪酬则适合基于全年综合评价发放,体现持续贡献、职能履职和长期价值。

从实践看,项目奖金与年度绩效薪酬可以形成“即时+延后”的双脉冲激励。对于项目贡献显著的岗位,项目奖金占比可结合项目类型和角色设置在较高区间;对于职能职责较强的岗位,年度绩效薪酬应保持稳定权重。大纲中提出的项目奖金占比30%—50%、年度绩效薪酬占比50%—70%,可作为设计参考,但最终比例应依据行业特征、薪酬结构、项目收益可衡量程度和内部公平要求确定。

需要注意的是,项目奖金不能只奖励短期冲刺。如果项目交付牺牲了质量、安全、合规或客户长期价值,即使短期结果达成,也应通过质量追溯、风险扣减或延迟兑现机制进行约束。

2. 人才发展:项目绩效档案驱动人才画像与梯队建设

项目是观察人才的高密度场景。相比常规岗位履职,项目更容易暴露员工在不确定环境下的目标拆解、跨部门协同、问题解决、客户沟通和结果交付能力。项目绩效档案如果持续沉淀,就可以成为人才画像的重要数据源。

对于高潜人才识别,企业不应只看一次高分,而应观察员工是否能在多个高战略权重项目中持续表现优异,是否能从参与者成长为核心贡献者,是否具备跨项目迁移能力。对于能力短板诊断,系统也可以从项目评价中识别反复出现的问题,如计划管理薄弱、客户沟通不足、成本意识不强或协同响应较慢,并联动培训发展系统生成发展计划。

这一机制的边界在于,项目机会本身并不均等。若某些员工长期被分配到高价值项目,另一些员工缺少项目历练机会,直接用项目绩效判断人才潜力可能产生机会偏差。因此,集团企业需要同时管理项目机会分配,让项目成为人才发展的平台,而不是少数人的资源通道。

3. 项目激励:从“考个人”到“考团队”的扩展

项目制绩效不能只考个人。项目成果通常由团队协作完成,若只强调个人分数,容易诱发抢功、甩锅和信息封闭。更合理的做法,是把项目整体绩效与团队奖金包挂钩,再按照个人角色贡献系数进行分配。

团队层面看,项目整体绩效应包括目标达成、交付质量、客户或内部用户评价、成本控制、风险管理和复盘质量。个人层面看,分配可结合角色系数、贡献评价、关键任务完成情况和协同行为。这样既能保护团队共同目标,又能识别个人差异。

项目复盘也应与绩效面谈结合。结项后不仅讨论分数,还要讨论哪些做法可以复制、哪些风险需要沉淀、哪些能力需要补齐。项目制绩效的终点不是一张成绩单,而是让每一次项目经历成为人才数据的采集点和组织能力的积累点。

红海云总结

回到开篇的问题,集团企业项目制考核的“两张皮”困境,根源在于组织形态已经项目化,绩效逻辑仍停留在岗位化、年度化和单线评价中。要让短周期与年度绩效真正协同,不能只新增项目打分表,而要重构“战略—项目—个人”的目标贯通机制,并建立“项目轨—年度轨”的数据归集规则。

面向2026年,红海云建议集团企业从以下几项行动入手:

  • 先做项目分类,再谈考核复杂度。 HRD/CHRO可把项目制绩效体系优化列为年度重点课题,先明确A/B/C类项目标准、考核流程和结果应用范围,避免所有项目一刀切。
  • 把双线评价写进制度。 项目经理主导项目贡献评价,职能主管主导能力与履职评价,HR负责流程与规则,PMO负责项目证据,减少“谁来考、考什么”的反复争议。
  • 建立项目绩效档案和折算规则。 通过项目权重、角色系数、参与时长等要素,把短周期项目结果转化为年度绩效输入,防止项目成果停留在临时记录中。
  • 推动项目管理数据与绩效系统贯通。 对集团高管而言,项目制绩效不是单纯HR课题,而是战略执行课题;应打通项目组合管理与绩效管理,实现战略、项目、绩效三位一体。
  • 谨慎使用AI校准,保留管理判断。 AI可用于发现评分偏宽偏严、项目类别异常分布、项目绩效与年度绩效偏离等问题,但不应替代管理者对项目复杂性的判断。

随着AI与数字化绩效平台进一步成熟,项目绩效的实时评估、智能校准和预测性分析将逐步成为可能。对集团企业而言,真正值得投入的不是把考核做得更繁琐,而是让每个项目的目标、过程、贡献和结果都能被记录、被校准、被应用。红海云所强调的绩效管理数字化,也应服务于这一点:让项目制考核从事后汇总走向过程协同,从局部评价走向组织能力沉淀。
