工厂绩效数据不是单一报表问题,而是生产、成本、工时三类数据能否形成闭环的问题。本文面向制造企业HR、生产负责人、财务与IT管理者,围绕绩效怎么算这一高频难题,分析MES、ERP、考勤割裂带来的核算失真,并给出“人-时-产-效”数据打通方法、管理价值与落地路径。
车间主任在月底绩效会上,经常会遇到一种尴尬局面:MES显示某班组当日产量完成率达到102%,从生产结果看应当评优;考勤系统显示该班组有3人各加班2小时,从投入看似乎劳动强度偏高;ERP里当月人工成本却已经超出预算5%,从经营结果看又不应简单奖励。三份报表都没有错,但放在一起却无法回答同一个问题:这个班组的绩效到底算好,还是算差?
这类矛盾在离散制造、流程制造、装备制造、电子装配等工厂场景中并不少见。生产部门看产量,HR看出勤,财务看成本,IT负责系统稳定运行,但绩效评价需要的是同一套可解释的数据逻辑。若生产数据在MES,经营数据在ERP,劳动力数据在考勤系统,三者长期割裂,绩效就会出现三个典型后果:算不清、看不透、给不准。
从公开研究与行业实践看,制造企业的数据孤岛、系统集成不足、主数据不一致,仍是数字化转型中的高频问题。若结合德勤、麦肯锡等机构关于智能制造与数字化运营的相关研究进一步验证,通常可以从系统集成率、数据质量、跨部门协同机制等维度观察这一问题。本文要回答的并不是单纯的系统接口问题,而是更贴近管理现场的问题:工厂绩效数据为什么要打通MES+ERP+考勤?绩效怎么算,才能让生产结果、人工投入和经营成本真正对得上?
一、割裂之痛:三套系统,三种真相
MES、ERP、考勤三套系统各有边界,也各有价值。但一旦它们被孤立使用,工厂绩效数据就容易被拆成互不相干的片段,管理者只能在片段之间做经验判断。绩效失真的根源,往往不是某个系统不准确,而是缺少“产出-投入-时间”三位一体的闭环。
1. MES只管干了多少:生产数据的盲区
MES的强项在于记录生产过程。工单号、产量、良率、工序进度、设备状态、开工时长、报工记录,这些数据帮助生产部门判断订单是否按计划推进、设备是否稳定、产线是否达成目标。对车间管理而言,MES解决的是生产有没有完成、完成质量如何、异常发生在哪里。
但MES并不天然知道谁在岗、干了多久、这段产出对应正常出勤还是加班投入。一个班组产量达标,可能来自流程优化,也可能来自临时加班;可能是全员稳定完成,也可能是部分骨干替补缺勤人员完成;可能是设备利用率提升,也可能是通过压缩休息时间换来的短期产出。若只看MES,产量达标很容易被等同于绩效达标,但这中间少了对人力投入的校准。
更复杂的是,生产现场存在大量看似产量稳定、实则效率偏差明显的场景。例如同一条线两天都完成1000件,一天用了80个出勤工时,另一天用了100个出勤工时。如果MES只呈现产量和良率,不关联考勤工时,管理者就很难识别第二天是否存在等料、换线等待、人员熟练度不足或班组协同下降。产量数据不是假的,但它只回答了干了多少,没有回答用多少人、用多长时间干出来。
2. 考勤只管来了多久:劳动力数据的局限
考勤系统关注的是员工是否到岗、何时到岗、是否迟到早退、是否加班、请假类型是什么。对于HR而言,考勤是薪酬核算、劳动合规和基础人事管理的重要依据;对于一线管理者而言,考勤也能反映班组人力是否充足、加班是否异常、排班是否合理。
问题在于,考勤只证明员工在某个时间段处于在岗状态,并不能证明这段时间产生了有效产出。加班2小时,可能是为赶订单补产,也可能是因设备停机后等待复产;员工全天出勤,可能参与了高强度装配,也可能因为缺料导致多数时间处于等待状态。若用出勤时长直接评价绩效,就容易把在岗等同于贡献,把加班等同于努力。
在计时工资占比较高的工厂里,这一问题更明显。员工认为自己按时到岗、按要求加班,理应获得相应绩效;管理者则认为产出不足、成本上升,绩效不应增加。双方争议并非只源于立场不同,而是缺少一套把出勤时间与生产结果连接起来的数据证据。考勤数据可以作为投入侧依据,但不能单独承担绩效评价的全部责任。
3. ERP只管花了多少:经营数据的滞后
ERP承载订单、采购、库存、成本、预算、结算、利润等经营数据。在工厂绩效管理中,ERP能回答人工成本是否超预算、订单毛利是否受影响、成本中心费用是否偏离计划等问题。财务部门依赖ERP做月结,经营层依赖ERP判断效率和利润。
但ERP中的人工成本分摊,通常依赖前端生产与考勤数据。如果MES报工不及时、考勤加班未同步、组织编码与成本中心编码不一致,ERP最终呈现的成本数据就会出现滞后或偏差。更关键的是,ERP往往在月末或周期结算后才形成完整结果,等到人工成本超预算被发现时,现场低效已经发生,管理动作只能转向追责或补救。
这也是很多工厂绩效会议低效的原因:生产说产量完成了,HR说人确实加班了,财务说成本已经超了。三方都拿着自己系统里的真相,但没有一条能够把产量、工时、成本串起来的证据链。数据割裂的本质不是技术字段没有连接,而是管理逻辑被拆散了。绩效评价需要同时看到产出、投入与时间,否则任何单点数据都可能形成误判。
二、打通逻辑:MES+ERP+考勤的数据拼图
MES+ERP+考勤打通的核心,不是把三套系统的数据简单汇集到一个数据库,而是围绕“人-时-产-效”重构绩效数据关系。只有把员工、日期、班组、工单、工时、产量、成本放进同一套映射规则中,工厂绩效数据才具备可计算、可追溯、可解释的基础。
1. 数据映射关系:三个系统的关键字段如何咬合
三系统打通的第一步,是弄清楚它们分别提供什么,以及通过哪些字段建立关系。MES侧提供工单号、班组、工序、产量、良率、开工时长;考勤侧提供员工ID、出勤时长、加班类型、请假记录、班次信息;ERP侧提供成本中心、订单利润、人工成本、标准工时或标准费率。若这些字段没有统一标准,后续指标再复杂,也只是建立在不稳固的数据基础之上。
在实践中,“员工ID+日期+班组”常被用作三源数据关联的基础主键。员工ID解决是谁的问题,日期解决哪个周期的问题,班组解决归属到哪个生产单元的问题。在此基础上,再关联MES工单与产量、考勤出勤与加班、ERP成本中心与人工成本,绩效才有可能从单点记录转向链式计算。
需要注意的是,不同工厂的生产组织方式不同,字段映射不能照搬。离散制造可能更依赖工单与工序,流程制造可能更强调班次与产线,项目型生产则可能需要引入项目号或订单号。适用条件是:企业已经具备相对稳定的组织编码、员工主数据、工单规则与成本中心结构。若这些基础规则频繁变动,贸然做接口对接,只会把混乱从业务端转移到系统端。
表格1:MES、ERP、考勤字段映射与绩效指标对照表
| 数据来源 | 核心字段 | 数据颗粒度 | 数据时效 | 主要回答的问题 | 打通后的关联价值 |
|---|---|---|---|---|---|
| MES | 工单号、班组、工序、产量、良率、开工时长 | 工单/工序/班组 | 实时或准实时 | 生产完成了多少、质量如何 | 与考勤工时关联后计算人效比、有效工时产出率 |
| 考勤系统 | 员工ID、出勤时长、加班类型、请假、班次 | 员工/日/班次 | 日结或准实时 | 员工来了多久、是否加班 | 与MES产量关联后识别出勤有效性、异常工时 |
| ERP | 成本中心、人工成本、订单利润、标准成本、预算 | 成本中心/月/订单 | 周期性或月结 | 花了多少钱、是否超预算 | 与MES和考勤关联后定位成本偏差来源 |
| 绩效指标 | 人效比 | 员工/班组/日 | 日清或周期汇总 | 单位工时产出多少 | MES产量÷考勤实际出勤工时 |
| 绩效指标 | 有效工时产出率 | 班组/产线/日 | 日清或准实时 | 出勤时间中多少用于有效生产 | MES有效开工时长÷考勤在岗时长 |
| 绩效指标 | 人工成本精度 | 成本中心/订单/周期 | 周期汇总 | 实际人工成本偏离标准多少 | ERP实际成本÷考勤工时与标准费率形成的标准成本 |

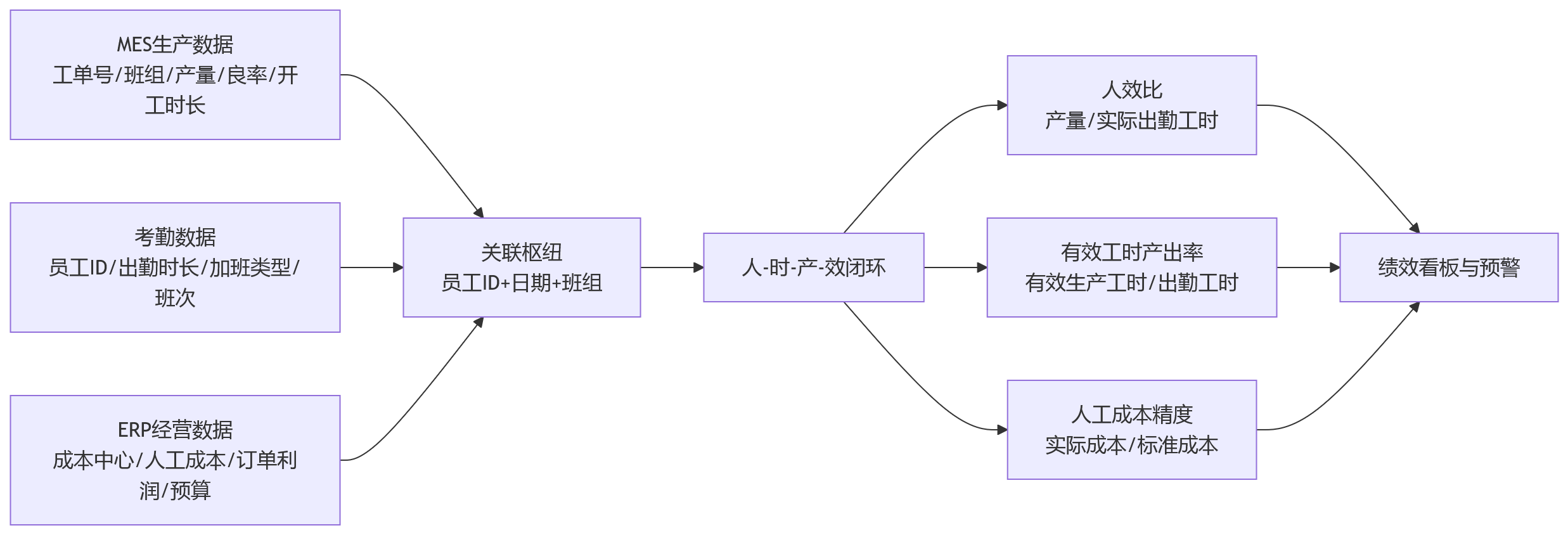

图表1:MES+ERP+考勤数据拼图关系


这张数据拼图的意义在于,它不是让某一个系统取代另一个系统,而是让每个系统回到自己的专业位置。MES继续管生产过程,ERP继续管经营核算,考勤继续管劳动力时间,但绩效评价不再从单一系统取数,而是从三者的关联关系中生成。
2. 核心指标重构:打通后才能算清的绩效账
三系统打通后,最直接的变化是指标口径发生改变。过去工厂常用产量完成率、出勤率、人工成本执行率等单项指标,它们分别有效,但无法独立解释绩效质量。打通后,管理者可以计算更接近经营真实的人效指标。
第一类是人效比,通常可以理解为产量除以实际出勤工时。它把MES中的产量与考勤中的实际工时放在同一个公式中,能够识别同样产量背后的投入差异。例如两个班组都完成相同数量的工单,一个班组用较少工时完成,另一个班组依赖加班完成,二者在产量完成率上可能相同,但在人效比上会出现差异。这个指标适合用来比较同类型产线、相近工艺和相似订单条件下的班组效率,不适合跨工艺复杂度差异过大的产线直接横向排名。
第二类是有效工时产出率,通常可用MES有效开工时长与考勤在岗时长的关系来观察。它不只关注员工有没有出勤,而是关注在岗时间中有多少转化为有效生产时间。若出勤时长高、有效开工时长低,可能指向等料、设备故障、换线频繁、工艺准备不足等问题。这个指标对现场改善有价值,但不能简单用于处罚员工,因为很多低效并非员工个人造成,而是计划、设备、物料和工艺协同的问题。
第三类是人工成本精度,即把ERP实际人工成本与基于考勤工时、标准费率或标准工时形成的标准成本进行对比。它能帮助财务和生产共同定位成本偏差:是加班过多,还是良率下降导致返工;是订单结构变化,还是人员配置不合理。若企业没有稳定的标准工时或标准费率,人工成本精度只能作为趋势观察,不宜直接成为硬性绩效扣分项。
这些指标的共同特点,是把原来分散在三套系统中的数据重新组合成管理语言。绩效怎么算,不再取决于哪个部门声音更大,而取决于数据链条是否完整、指标口径是否一致、异常规则是否透明。
3. 数据治理前提:打通不是接口对接,是标准先行
很多企业推进MES、ERP、考勤打通时,容易把重点放在接口开发上:API怎么调、中间表怎么建、同步频率设多高、系统权限怎么开。但从实践看,真正决定成败的往往不是接口,而是接口之前的数据治理。
首先是主数据统一。员工ID、组织编码、班组编码、成本中心编码、岗位编码,需要在三套系统中建立一致的映射关系。若同一名员工在HR系统、考勤系统、MES报工系统中存在不同编号,后续数据关联就会出现错配。若生产班组与财务成本中心没有清晰对应关系,班组绩效和成本责任也难以落到同一层级。
其次是数据时效对齐。MES可能实时产生生产数据,考勤多为日结,ERP则常按月结算。如果企业希望做日清日结的班组绩效,就需要明确哪些数据实时参与计算,哪些数据在周期末校准,哪些数据仅用于复盘。否则,今天看到的绩效看板可能因为ERP成本月结后发生大幅变化,反而削弱一线对数据的信任。
再次是异常规则治理。例如考勤显示员工在岗,但MES没有对应报工记录,可能是参与辅助作业、设备等待,也可能是漏报工;MES显示某员工参与生产,但考勤缺卡,可能是考勤异常,也可能是人员借调。若没有规则,系统只能把异常堆给管理者;若规则过于粗暴,又可能伤害员工公平感。因此,企业需要建立异常数据的分级处理机制:哪些自动修正,哪些提示班组长确认,哪些进入HR与生产联合复核。
三系统打通不是简单的技术对接,而是以人效为核心的数据逻辑重构。谁能掌握“人-时-产-效”的闭环数据,谁就更接近工厂绩效评价的真实依据。
三、价值验证:打通后释放的五大管理红利
当MES、ERP、考勤真正打通,工厂绩效管理会从事后算账转向实时驱动。它带来的不是报表数量增加,而是管理动作前移:问题更早被看见,争议更容易被解释,激励更贴近真实贡献。
1. 绩效核算从月结估算到日清日结
打通前,很多工厂的班组绩效依赖月末汇总。生产数据由车间整理,考勤数据由HR核对,成本数据由财务月结,几个部门再通过Excel或手工表进行二次加工。这个过程时间长、口径多,管理者看到结果时,低效已经持续了一段时间。
打通后,每日产量、出勤、加班、有效工时等数据可以自动关联,班组绩效具备日清日结的条件。车间主任不必等到月末才知道某班组人效下降,而是在当天或次日就能看到异常趋势。若某班组产量稳定但工时上升,系统可提示关注加班原因;若出勤稳定但有效开工时长下降,可提示排查等料、设备或工艺切换问题。
这种变化的价值在于把绩效管理从评价工具转向运营工具。但它也有边界:日清日结适合用于过程提醒和管理干预,不适合把每一天的波动都直接转化为奖惩。工厂生产受订单结构、设备状态、物料供应影响较大,若忽视波动原因而机械排名,会导致一线只追求短期数字。
2. 计件/计时工资核算从争议不断到数据说话
计件工资依赖MES产量,计时工资依赖考勤工时。两类数据一旦不一致,工资核算就会成为争议集中点。员工会问:我明明加班了,为什么绩效没有体现?管理者会问:产量没有增加,为什么人工成本增加?若缺少联动数据,争议只能通过人工解释甚至反复核表解决。
打通后,产量与工时可以自动匹配,异常数据也可以被提前标记。例如出勤但无产量记录、产量报工但无考勤记录、加班时段产出异常偏低、同一工单跨班组报工等情况,都可以进入核算前的异常清单。班组长、HR和生产计划人员先处理异常,再进入工资与绩效计算,争议会明显减少。
这里的关键不是用系统替代管理者判断,而是让判断有据可查。计件和计时工资涉及员工切身利益,系统规则必须透明。公式、数据来源、异常处理流程、复核权限,都应向相关管理者和员工代表说明。若企业只上线计算功能,却不公开口径,数据打通反而可能放大不信任。
3. 班组公平性从印象打分到指标校准
在没有打通数据时,班组绩效很容易被印象影响。某个班组经常加班,看起来很辛苦;某个班组产量高,看起来很优秀;某个班组很少出问题,看起来稳定可靠。但这些印象未必等同于真实绩效,因为不同班组的工单难度、人员熟练度、设备状态、加班投入都可能不同。
打通后,企业可以引入OEE与出勤率、人效比、良率、有效工时产出率等交叉指标,对班组绩效进行校准。一个班组产量高但加班过多,说明结果好但投入高;一个班组出勤稳定但良率波动大,说明劳动投入稳定但过程质量需要改善;一个班组人效高且波动小,才更接近可持续的高绩效。
公平性的提升来自两个方面:一是评价维度更完整,避免单看产量或单看加班;二是数据可追溯,减少主观打分空间。不过,指标校准并不意味着把所有班组放在同一张排名表里。若产线工艺、产品复杂度、设备自动化程度差异较大,应先做同类可比,再做跨类分析。公平不是平均化,而是让比较建立在相近条件上。
4. 人工成本管控从事后超预算到过程可预警
人工成本超预算往往不是月末突然发生的,而是在每日排班、加班审批、生产异常、返工补产中逐步累积。打通前,ERP在月结时告诉企业成本超了,但原因可能已经散落在过去几十天的排班和生产记录里,追溯成本高,责任也难界定。
打通后,ERP中的人工成本可以基于考勤加班数据和MES产量数据进行过程预估。当单位人工成本偏离标准值、加班工时持续上升、产量没有同步增长时,系统可以提前预警。管理者能在成本真正失控前做动作,例如调整排班、优化工序、协调物料、复核加班审批,或重新评估订单交付策略。
成本预警的适用条件,是企业具备相对稳定的标准成本和预算口径。如果标准成本本身多年未更新,或不同订单复杂度差异极大,预警结果就需要人工校验。过程管控不是把成本压力简单压给班组,而是把成本偏差拆解为可管理原因。
5. 人才识别从凭感觉到看数据
工厂里真正高绩效的人才,未必总是最显眼的人。有人出勤稳定、产出波动小;有人在复杂工单中良率更高;有人在换线或赶工时能保持效率;有人加班很多但单位时间产出并不高。若只依赖主管印象,人才识别会受到熟悉度、沟通风格和短期事件影响。
三系统打通后,企业可以从多维数据中识别不同类型员工。高人效员工,是同等出勤下产量或质量表现更好的人;稳定型员工,是出勤率、良率和产出波动较小的人;潜力型员工,可能在特定工序、特定班次或经过辅导后表现提升明显。HR可以把这些数据用于技能培训、岗位匹配、班组梯队建设,而不仅仅用于绩效奖金分配。
但人才数据不能被误用。生产绩效受设备、工艺、班组支持和任务难度影响,不能把所有结果都归因于个人。更稳妥的做法,是把数据作为识别线索,再结合班组长观察、技能认证、质量记录与员工发展意愿,形成更完整的人才判断。
表格2:MES+ERP+考勤打通前后管理场景对比表
| 管理场景 | 打通前 | 打通后 | 管理价值 | 注意边界 |
|---|---|---|---|---|
| 绩效核算 | 月末汇总、人工核表、结果滞后 | 产量、工时、成本自动关联,支持日清日结 | 低效更早暴露,干预更及时 | 日数据适合预警,不宜机械奖惩 |
| 工资核算 | 计件看产量、计时看考勤,争议多 | 工时与产量匹配,异常自动标记 | 核算透明,可追溯 | 公式和异常规则需公开 |
| 班组公平性 | 依赖主管印象或单项指标 | 用人效比、OEE、出勤率等交叉校准 | 减少主观偏差 | 不同工艺需分组比较 |
| 成本管控 | 月结后发现超预算 | 加班、产量、单位人工成本过程预警 | 从追责转向过程控制 | 标准成本需定期更新 |
| 人才识别 | 凭经验判断骨干和潜力员工 | 结合出勤、产量、质量、波动识别人才 | 支撑梯队建设与培训 | 数据只能辅助,不能替代管理判断 |
打通的价值不在数据本身,而在于让每一个绩效数字背后都能被解释:谁在高效产出,谁受到流程约束,谁值得激励,谁需要支持。
四、落地路径:从数据孤岛到绩效闭环的四步走
MES+ERP+考勤打通不能一步到位。更稳妥的路径,是按“治理-对接-建模-应用”递进推进,先解决标准,再解决连接,再解决指标,最后落到管理动作。否则,企业很容易花大量成本建成接口,却仍然无法回答绩效怎么算。
1. 第一步·数据治理筑基:统一主数据与编码标准
第一步要做的不是开发接口,而是梳理主数据。企业应明确员工ID、组织编码、班组编码、岗位编码、成本中心编码、工单编码之间的关系,并形成统一标准。尤其在多工厂、多法人、多事业部场景下,同名组织、临时班组、借调人员、外包人员等情况,都可能导致数据归属混乱。
数据治理还要同步制定质量规则。例如考勤缺卡但MES有报工记录,如何处理;员工跨班组支援,绩效归属到原班组还是支援班组;加班审批通过但无对应生产记录,是否进入异常复核。规则越早明确,后续系统自动化程度越高。
常见踩坑是把治理工作完全交给IT。事实上,主数据背后是管理责任划分。HR要明确人员与组织,生产要明确班组与工单,财务要明确成本中心,IT负责把规则固化到系统中。没有业务共识,系统只能连接字段,不能连接责任。
2. 第二步·接口对接联通:建立实时或准实时数据通道
在标准明确后,企业可以建立三系统之间的数据通道。通常可采用API、中间表、ESB或数据平台等方式,具体选择取决于系统架构、数据量、实时性要求和安全规范。MES可以向HR或绩效平台推送工单产量、开工时长、良率等数据;考勤系统可以按日同步出勤、加班、请假和班次;HR或绩效系统再将人工成本、绩效结果按周期回写ERP。
接口对接要明确数据频率。并非所有数据都需要实时同步。生产异常和看板类数据可准实时,考勤可日结同步,ERP成本可周期校准。若盲目追求全量实时,不仅增加系统成本,也可能让尚未确认的数据进入绩效计算,造成反复修正。
这一阶段还要关注权限与合规。绩效数据涉及员工个人信息、工资成本和经营数据,不能只考虑技术连通。企业需要明确谁能看个人数据,谁能看班组汇总,谁能修改异常,谁能审批回写。数据打通越深入,权限边界越要清晰。
3. 第三步·指标模型构建:定义人-时-产-效指标体系
系统联通后,企业要建立标准化指标字典。指标字典至少应包含指标名称、业务定义、计算公式、数据来源、计算频次、适用范围、异常规则和责任部门。比如人效比的分母是否包含加班工时,返工产量是否计入产量,外协人员是否纳入班组工时,这些都必须提前定义。
指标模型的关键,是避免指标过多。很多企业一开始希望把所有能算的都算出来,结果看板复杂、管理者无从下手。一线场景中,更建议先围绕最痛的问题建立少量关键指标。例如计件工资争议突出,就先做人效比和异常报工;人工成本压力大,就先做加班成本预警;班组公平性争议多,就先做同类班组校准指标。
指标不是越精细越好,而是要能触发管理动作。一个指标如果不能说明问题来源,也不能指向改进动作,就很难成为绩效管理工具。
4. 第四步·应用场景落地:从看板到决策闭环
最后一步是把数据用于具体场景。企业可先建立实时绩效看板,让车间主任、HRBP、财务业务伙伴看到班组产量、工时、人效、成本趋势;再建立异常预警机制,对加班异常、出勤无产量、产量无考勤、单位人工成本偏离等情况自动提醒;最后形成绩效改进闭环,即数据发现问题、管理者分析原因、责任人采取行动、系统验证效果。
闭环落地要从小场景切入,而不是一上来覆盖所有业务。一个可行路径是先选择争议最集中、数据基础相对较好的场景,例如计件工资核算或班组日绩效。完成一个小闭环后,再扩展到成本预警、人才识别和排班优化。

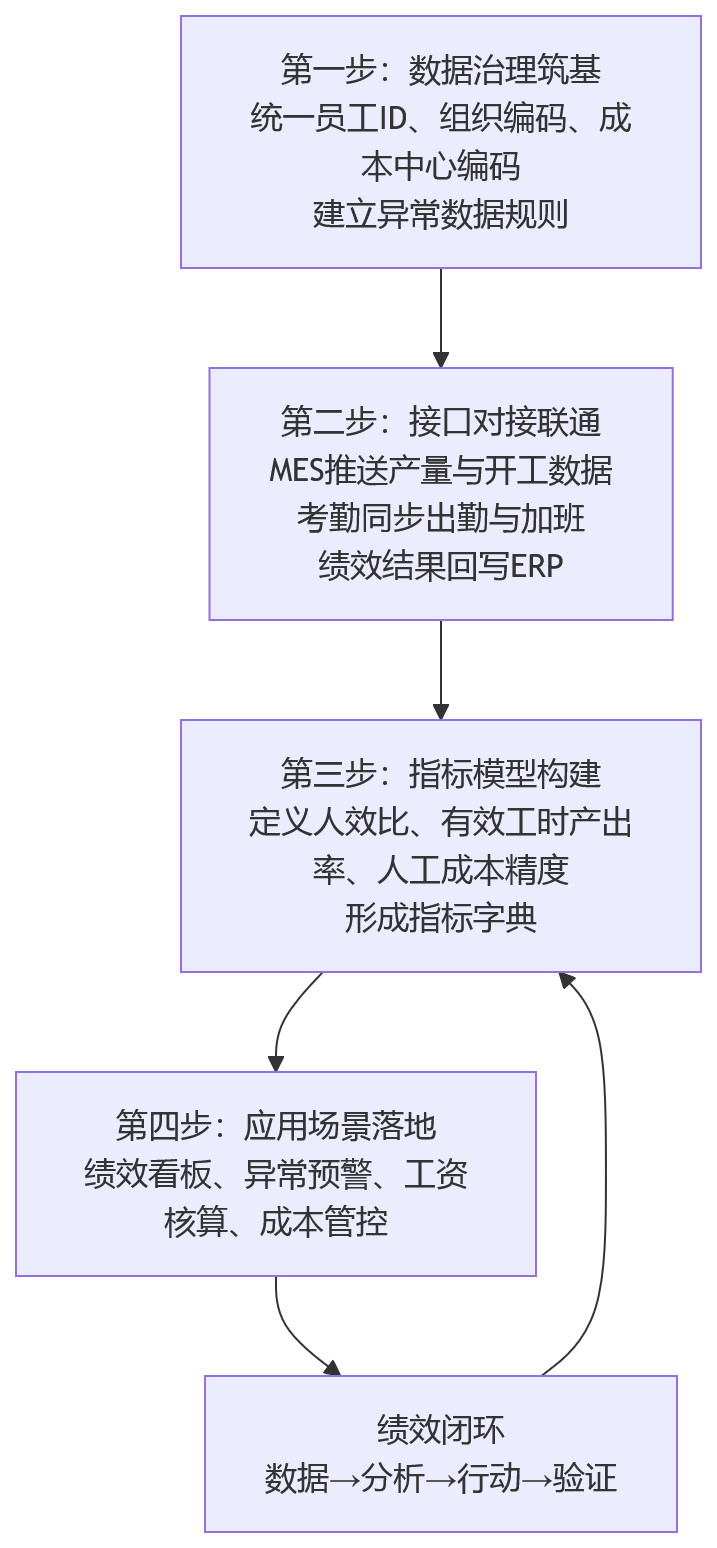

图表2:从数据孤岛到绩效闭环的四步落地路径


四步走的本质,是把数据流转化为决策流。打通只是手段,闭环才是目的;接口只是通道,管理动作才是价值兑现的位置。
红海云总结
回到开篇的车间场景,当MES、ERP、考勤三系统打通后,车间主任不再面对三份互相矛盾的报表,而是看到一份围绕“人-时-产-效”联动的绩效全景。产量是否达标、工时是否合理、成本是否偏离、班组是否公平,都可以在同一套数据逻辑中被解释。绩效数据的唯一真相,并不是某个系统说了算,而是生产结果、劳动投入和经营成本能够相互印证。
从理论维度看,绩效管理的本质是投入与产出的精确计量。工厂场景下,MES提供产出,考勤提供时间投入,ERP提供经营成本,三者共同构成绩效评价的数据基础设施。缺少任何一环,绩效都会偏向单点判断。
从实践维度看,数据打通不是单纯的IT项目,而是HR、生产、财务、IT共同参与的管理变革。HR不能只看考勤和薪酬,生产不能只看产量和良率,财务也不能只在月结后追问成本偏差。更有效的做法,是以人效为抓手,把人员、工时、产量、成本纳入同一套闭环。
对正在推进HR数字化和工厂绩效管理升级的企业,红海云建议优先把以下动作纳入计划:
- 先选一个高痛点场景切入:不要等待完美数据。可从计件工资核算、班组日绩效、加班成本预警等争议最集中的场景开始,用小闭环验证价值。
- 先做主数据治理,再做接口开发:统一员工ID、组织编码、班组编码、成本中心编码,明确异常处理规则,避免把业务混乱直接带入系统。
- 用少量关键指标驱动管理动作:优先建立人效比、有效工时产出率、人工成本精度等能解释问题、指向行动的指标,不追求一次性搭建复杂指标库。
- 把日清日结用于预警,而非简单奖惩:生产现场存在订单、设备、物料等变量,日数据适合帮助管理者及时干预,不宜机械地转化为排名和扣罚。
- 为AI绩效助手和智能排班提前建设数据底座:面向2026年及以后,AI在制造业的应用会更加依赖高质量、可关联的数据。今天不打通MES、ERP、考勤,明天即使引入AI,也缺少可用的数据基础。
工厂绩效数据打通的最终目标,不是让报表更好看,而是让管理者能够更早发现问题、更准识别贡献、更公平分配激励。红海云在人力资源数字化场景中强调的价值,也正是在组织、人员、绩效与数据之间建立可执行的管理闭环。
