2026年,多法人制造集团推进绩效系统,难点已不只是买系统、配流程,而是如何在集团管控、法人差异、组织绩效、个人绩效和数据基础之间取得平衡。本文围绕“绩效系统怎么上线”这一管理问题,提出“固基—扩面—深化”的三阶五步路径,适合集团HR、数字化负责人、制造业经营管理者在规划年度绩效数字化项目时参考。
大型集团HR数字化项目的难,往往不在立项会上显现,而是在上线后的第一个绩效周期集中暴露:指标口径对不上,组织架构更新不及时,子公司认为集团模板不适用,管理者把系统当成在线填表工具,HR团队则陷入反复解释、反复改配置、反复补数据的循环。
从公开研究与行业实践看,大型集团绩效系统建设通常具有项目周期长、组织协同难、上线后活跃度不足等特征。部分集团在规划阶段会参考德勤、麦肯锡等机构关于大型组织数字化转型的研究,但真正决定项目成败的,通常不是某一项技术能力,而是企业是否把绩效系统视为一项管理变革工程。尤其在多法人制造集团场景中,项目常常面临高复杂度、高返工率、高失败风险的“三高”困境。
进入2026年,制造业所处环境更加要求绩效管理精细化。一方面,产能结构调整、成本压力传导、订单波动和供应链协同要求企业更快识别经营偏差;另一方面,ERP、MES、考勤、薪资、HR系统的数据基础逐步成熟,绩效系统不再只是年度考核工具,而正在成为连接战略、生产、组织与人才管理的执行引擎。
问题由此变得更具体:多法人制造集团绩效系统怎么上线?是集团统一一次性铺开,还是让各法人自行推进?组织绩效和个人绩效谁先做?产线工人、计件员工是否首期纳入?与ERP、MES、薪资系统何时打通?本文的判断是:一步到位的大上线模式,在多法人制造集团中几乎必然带来高返工。分阶段上线不是妥协,而是唯一可行的战略选择。
一、核心矛盾拆解:多法人制造集团绩效系统的“三重张力”
多法人制造集团绩效系统的复杂性,并不是来自系统功能多,而是来自组织结构、业务逻辑和变革准备度之间的相互牵制。只有先识别这些张力,企业才有可能设计出合理的分阶段上线节奏。
1. 管控张力:集团统一管控 vs 子公司差异自治
多法人集团天然需要统一。集团总部希望建立统一的绩效指标框架、流程规范、数据标准和结果应用规则,否则无法形成跨法人、跨区域、跨业务板块的绩效视图。没有统一口径,集团层面的经营分析会变成各说各话:同样叫交付及时率,不同法人统计周期不同;同样叫质量合格率,有的按批次算,有的按工单算;同样是绩效等级,有的强制分布,有的完全由主管裁量。
但制造集团的现实又决定了不能过度统一。OEM、ODM、自主品牌、海外工厂、区域销售公司、研发中心和共享服务平台的业务模式并不相同。即便同在制造体系内,成熟工厂与新建工厂、国内法人和海外法人、计件制产线和项目制研发团队,也很难使用同一套绩效模板。某些海外子公司还会受到当地劳动法规、工会机制和绩效结果使用边界的约束,不能简单复制总部的强制分布规则。
因此,绩效系统规划的第一道题不是系统能否支持统一模板,而是集团准备把哪些内容统一到不可变,把哪些内容开放给法人差异化配置。若这条边界不清,项目会在上线中不断被例外需求撕裂:总部认为子公司不配合,子公司认为总部不了解业务,系统团队则被迫在大量个性化配置中消耗资源。
2. 业务张力:组织绩效 vs 个人绩效
制造业绩效的特殊性在于,经营结果通常先体现在组织单元上,再传导到个人。工厂的产量、车间的良率、产线的停机时间、交付计划的达成率、安全事故率、单位成本偏差,这些指标共同构成了制造组织绩效的基础。没有组织绩效作为锚点,个人绩效很容易滑向主观评价,甚至变成主管印象分。
不少集团在建设绩效系统时,会优先上线个人绩效模块。原因看似合理:个人绩效与薪酬、奖金、晋升直接相关,管理层感知强,HR也更容易提出需求。但在制造业场景中,如果组织绩效没有先建立起来,个人绩效就缺少业务基准。例如,一个班组整体良率下降,究竟是设备状态问题、物料问题、工艺问题,还是人员操作问题?如果系统只考核个人,而没有工厂、车间、产线层面的数据,就难以判断责任边界。
不同人群的绩效模式也差异明显。产线工人可能涉及计件、计时、质量、安全、出勤等复合模型;研发人员更适合项目节点、技术转化、问题解决质量等指标;职能管理者则更多承接预算、流程效率、组织协同和关键项目。用一套模板覆盖所有人群,看似降低配置成本,实际会提高管理失真风险。
3. 变革张力:系统上线 vs 组织准备度
绩效系统上线的本质,是把原先分散在制度文件、Excel表格、主管经验和线下会议中的管理动作,搬到一个可追踪、可分析、可复盘的平台中。这意味着组织必须同时改变数据口径、流程习惯、管理责任和沟通方式。它不是IT项目的收尾动作,而是管理变革的开始。
多法人集团中,不同子公司的HR数字化能力差异往往很大。有的法人已具备较完整的岗位体系、指标库和绩效周期管理机制;有的法人仍以手工表格为主,岗位名称不统一,组织关系更新滞后,指标定义依赖个人经验。如果在准备度不足的法人强推上线,结果通常是系统空转:流程虽然能走完,但指标质量低,管理者不看数据,员工只把系统视为增加工作量。
数据基础不成熟时上线系统,等于在沙地上建楼。岗位体系混乱会导致考核对象错位,指标库缺失会导致每个周期重新造指标,人员主数据不准会导致流程找不到审批人,历史绩效数据不可追溯会使分析看板失去比较基础。匿名化的制造业集团项目复盘中,常见返工并非来自系统能力不足,而是来自前期没有把组织、岗位、人员、指标这些主数据治理清楚。
这三重张力共同决定了分阶段上线必须回答三个问题:管控分几层,绩效分几轨,法人分几批。只有这三个问题被管理层共同确认,后续的技术架构、试点节奏和变革动作才有稳定依据。
二、分阶段上线总体框架:“三阶五步”路径模型
多法人制造集团绩效系统分阶段上线,应遵循“先固基、再扩面、后深化”的递进逻辑。它不是把上线时间简单拆成几段,而是把数据、架构、试点、推广和价值应用放在不同成熟度阶段逐步交付。
1. 第一阶:固基期(2026年Q1-Q2)——数据治理与架构奠基
固基期的主要任务不是上线绩效业务功能,而是解决绩效系统能否稳定运行的底层条件。很多集团希望尽快看到页面、流程和报表,但在多法人场景中,越早跳过数据治理,后期返工越多。2026年启动项目的集团,应当把前两个季度视为绩效系统的地基期。
第一步是绩效主数据治理。集团需要统一组织架构编码、法人编码、部门层级、岗位序列、人员主数据、绩效对象和指标库基础口径。这里的统一并不意味着所有法人组织完全相同,而是要求系统能够识别不同法人之间的映射关系。例如,同样是生产主管,A法人称为车间主任,B法人称为生产线长,集团需要建立岗位族或岗位序列标准,便于后续比较和授权。
第二步是系统架构搭建。多法人绩效系统要在统一平台与差异配置之间取得平衡,通常需要考虑租户隔离、权限体系、指标库分层、流程模板、评分规则引擎、绩效周期管理和数据接口策略。集团总部需要看到统一视图,子公司需要保留一定配置空间,系统则必须避免因为个性化过多而难以维护。

在这一阶段,关键交付物应包括集团绩效数据标准白皮书、系统架构蓝图、主数据清洗报告、指标库初版和权限模型。大纲中提出主数据清洗完成率不低于90%,可以作为项目管理中的阶段性门槛。需要强调的是,这一指标不是为了追求形式上的完成率,而是为了确保首批试点法人不会在上线后被基础数据问题拖垮。
表格1:多法人制造集团绩效系统“三阶五步”上线路径
| 阶段 | 时间窗口 | 核心任务 | 关键交付物 | 成功标准 |
|---|---|---|---|---|
| 固基期 | 2026 Q1-Q2 | 数据治理与架构奠基 | 数据标准白皮书、架构蓝图 | 主数据清洗完成率≥90% |
| 扩面期 | 2026 Q3-Q4 | 试点上线与模式验证 | 试点运行报告、差异化配置方案 | 试点法人1个完整周期运行无重大故障 |
| 深化期 | 2027 Q1-Q2 | 全面推广与价值深化 | 全集团覆盖报告、联动机制、分析看板 | 全法人覆盖率≥95%,系统活跃率≥70% |
2. 第二阶:扩面期(2026年Q3-Q4)——试点上线与模式验证
进入扩面期后,绩效系统才真正开始承接业务运行。此时不宜全集团铺开,而应选择2至3家管理成熟度较高、数据基础较好、业务类型具有代表性的法人先行上线。试点的价值不是证明系统可以使用,而是验证集团绩效管理模式是否能在不同业务场景中成立。
试点范围建议先从组织绩效开始,覆盖工厂、车间、产线等管理单元,再逐步纳入管理人员个人绩效。这样做的原因在于,组织绩效数据来源相对明确,可以从ERP、MES或生产报表中抽取,争议较少;个人绩效涉及奖金、晋升和主管评价,敏感度更高,需要更多沟通和制度准备。对制造集团来说,让业务负责人先看到产量、良率、交付、安全和成本等数据在系统中可追踪,往往比直接推动全员填报更容易建立信任。
试点运行至少应覆盖1至2个完整绩效周期。若企业采取季度考核,至少要跑完一个季度的目标设定、过程跟踪、评分校准、结果确认和绩效面谈。只有完整走过闭环,系统问题、指标问题、流程问题和用户采纳问题才会暴露。试点结束后,项目组不应只输出上线成功报告,更应形成差异化配置方案、问题清单、优化记录和推广边界。

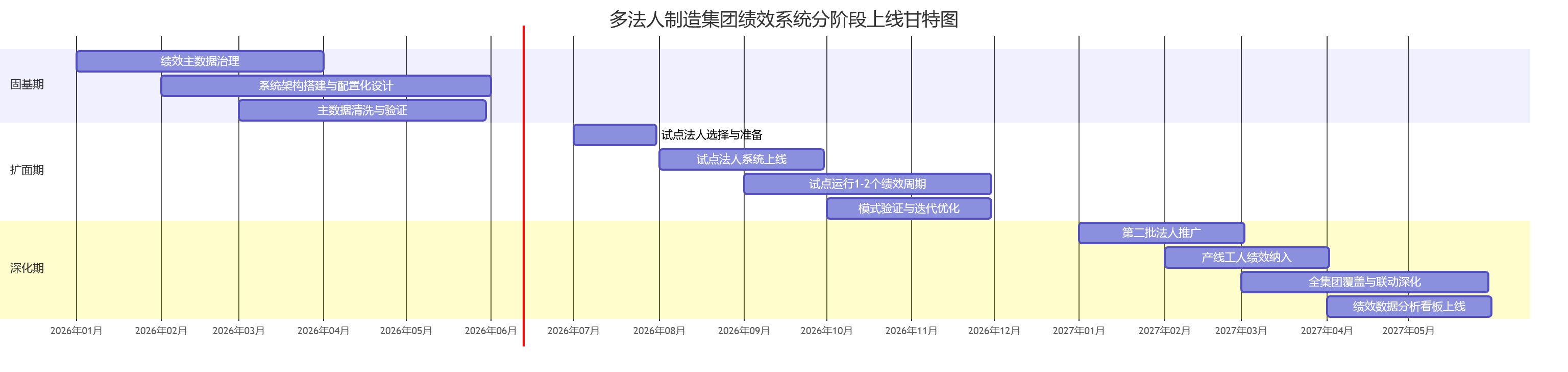

图表1:多法人制造集团绩效系统分阶段上线甘特图

3. 第三阶:深化期(2027年Q1-Q2)——全面推广与价值深化
深化期的任务,是把经过验证的模式推广到更多法人,并把绩效结果与薪酬、人才发展、培训、干部管理等机制连接起来。此时绩效系统不应停留在流程上线,而要进入价值兑现阶段。
全面推广建议按法人成熟度分批推进。每批2至4家,批次间隔1至2个月,既给系统团队留出配置和支持时间,也给集团HR留出培训、宣导和问题复盘空间。推广顺序可以采取“先易后难”,也可以采取“先核心后边缘”。前者更适合数字化基础差异较大的集团,后者更适合战略重点明确、核心工厂影响力较强的集团。无论选择哪种方式,都不建议平均用力。
人群覆盖也应逐步扩展。管理人员绩效相对适合作为首批个人绩效对象,产线工人、计件员工则更适合在深化期第二批后纳入。原因是产线绩效涉及工单、班组、设备、质量、出勤、计件规则等多系统数据,如果过早纳入,项目容易被复杂接口和薪酬争议拖慢。
在2026年前后,AI辅助绩效场景已经具备较强落地条件,但仍应服务于管理闭环,而不是替代管理判断。可优先启用智能指标推荐、绩效数据异常检测、绩效面谈纪要摘要、目标文本规范性检查等场景。例如,当某法人某项指标连续三个周期目标值异常偏低,系统可提示HR进行校准;当主管完成绩效面谈后,AI可生成结构化摘要,便于员工确认和后续追踪。边界在于,绩效评分和结果应用仍需由管理者负责,AI不应成为自动裁决工具。
“三阶五步”的关键智慧,是不急于上线全部业务功能,而是先用约30%的项目时间做数据和架构准备;再用少量法人验证管理模式;最后向更多法人推广并深化价值。上线不是终点,联动与深化才是绩效系统真正产生管理收益的阶段。
三、关键决策点:分阶段上线中的五个“必答题”
分阶段上线的成败,往往取决于几个早期决策。技术团队可以迭代功能,但管理共识一旦缺失,系统就会在上线后长期空转。
1. 决策一:集团绩效指标库,统一到什么程度?
多法人制造集团最容易在指标库上出现两种极端:一种是集团指标过多,子公司只能被动套模板;另一种是集团只给方向,各法人自行定义,最后无法横向比较。更稳妥的做法是建立三层指标库:集团通用指标层、事业部或板块指标层、法人自建指标层。
集团通用指标层应强制统一,但数量必须克制。制造业集团可纳入产量达成率、质量合格率、安全事故率、交付及时率、成本偏差率等少量高关联指标。红线原则是,集团通用指标不宜超过15个,并且必须与战略解码直接相关。超过这个数量,指标就会从管控工具变成行政负担。
事业部或板块指标层用于承接不同业务模式。例如,设备密集型制造板块可以关注设备OEE,研发驱动型板块可以关注研发转化率,海外业务板块可以关注本地合规或区域交付表现。法人自建指标层则保留本地经营管理空间,如区域客户满意度、本地合规率、特定产品线效率等。
表格2:集团绩效三层指标库结构与管控规则
| 指标层级 | 管控属性 | 指标数量上限 | 示例指标 | 调整权限 |
|---|---|---|---|---|
| 集团通用指标层 | 必选(强制) | ≤15个 | 产量达成率、质量合格率、安全事故率 | 仅集团HR总部可调整 |
| 事业部/板块指标层 | 推荐(半强制) | ≤20个 | 设备OEE、研发转化率 | 事业部HR可申请增减,集团审批 |
| 法人自建指标层 | 自选(自主) | 不限 | 区域客户满意度、本地合规率 | 法人HR自主管理,报备集团 |
三层指标库的价值,是让集团既能看见统一经营语言,又不压平法人差异。其适用前提是集团已有相对清晰的战略指标体系;若集团战略本身尚未解码,指标库建设应先回到战略澄清,而不是直接进入系统配置。
2. 决策二:组织绩效与个人绩效,先上哪个?
制造业绩效系统建议采取“先组织后个人”的顺序。组织绩效是个人绩效的锚点,尤其在工厂、车间、产线场景中,个人表现往往受到设备、工艺、班组协作和订单结构影响。先建立组织绩效看板,可以帮助业务负责人看到数据价值,也能为个人绩效分解提供依据。

从系统实现看,组织绩效数据相对容易形成稳定接口。ERP可提供订单、成本、库存等数据,MES可提供工单、产量、良率、停机等数据,安全、质量和交付数据也通常已有记录来源。个人绩效则涉及目标沟通、主管评价、员工确认、申诉处理和结果应用,管理敏感度更高。
当然,也存在例外。如果集团已有成熟个人绩效制度,且各法人指标库、岗位体系、薪酬联动规则基本稳定,组织绩效和个人绩效可以并行上线。但即使并行,组织绩效也不能缺位。否则,个人绩效会失去业务坐标,绩效面谈容易停留在态度、配合度和主观印象层面。
3. 决策三:试点法人怎么选?
试点法人选择决定了后续推广模式是否可复制。选择最差的法人先上,风险过高,容易让项目在第一阶段就陷入数据补救和用户抵触;选择最好的法人先上,虽然容易形成漂亮案例,但模式可能不具备推广代表性。更合理的选择,是中上水平、有代表性、HR团队配合度高的法人。
可以采用四维评估模型:管理成熟度、数据基础、业务代表性、变革意愿。管理成熟度看制度是否稳定、绩效周期是否清晰、主管是否有绩效管理习惯;数据基础看组织、岗位、人员、指标、历史记录是否完整;业务代表性看是否覆盖集团关键业务类型;变革意愿看法人总经理、HR负责人和业务主管是否愿意投入时间。

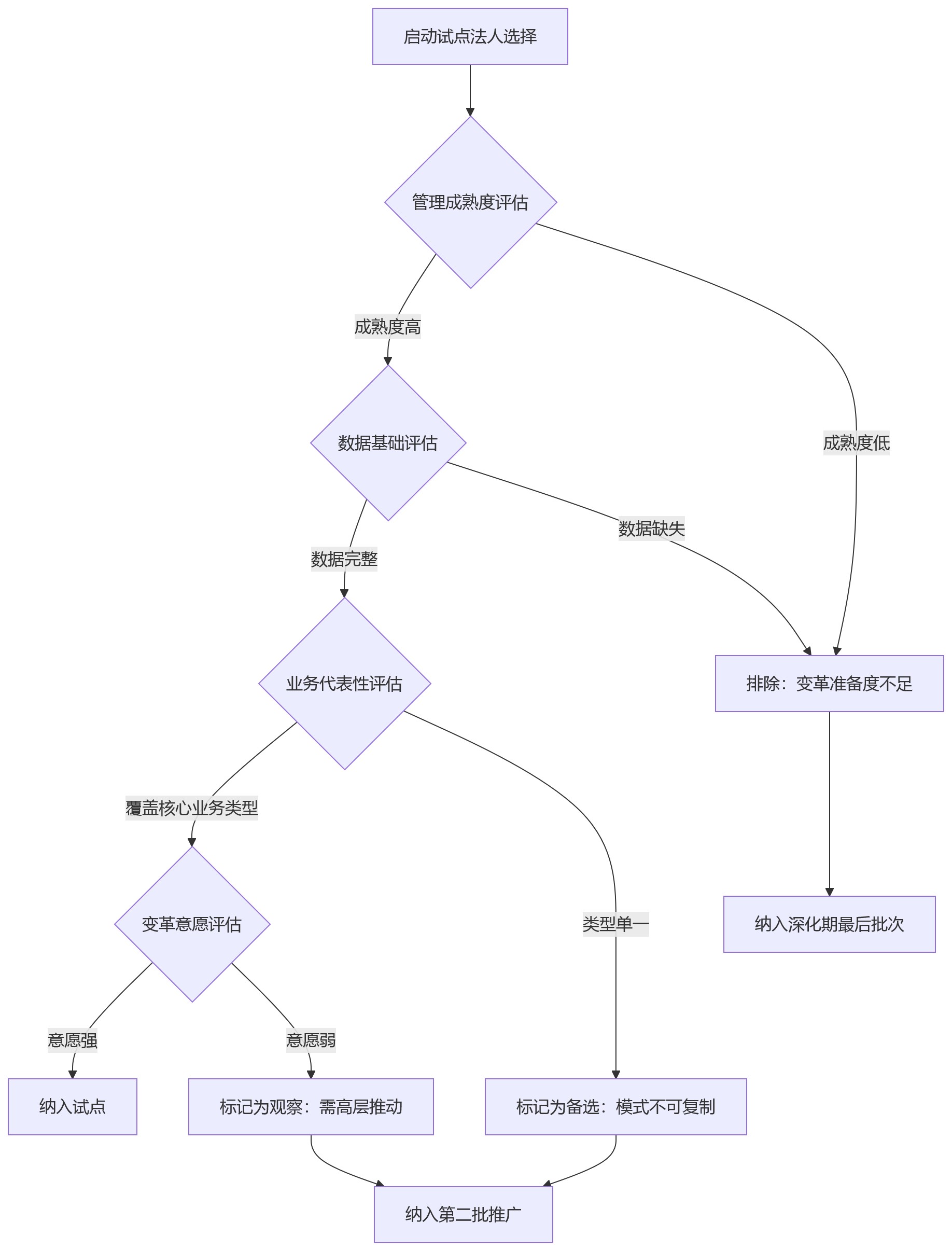

图表2:试点法人选择四维评估决策流程

该模型的管理含义是,试点不是奖励先进单位,也不是惩罚落后单位,而是选择最能验证模式的组织样本。若试点样本错误,后续推广会面临两类问题:要么复制不了,要么风险被提前放大。
4. 决策四:产线工人、计件员工的绩效,何时纳入系统?
产线工人和计件员工不建议在试点期纳入。原因不在于这类人群不重要,而在于其绩效模型更复杂、接口依赖更强、薪酬敏感度更高。计件绩效通常与工单、产量、良率、返工、设备状态、班组分摊、出勤和质量处罚相关,任何一个口径不清,都可能引发争议。
更合适的时点,是在深化期第二批推广时纳入,并为其单独设计绩效模型。常见方式包括计件模型、计时模型、产量加质量加安全的复合模型,或班组绩效与个人绩效结合的分摊模型。对于自动化程度较高的工厂,IoT设备数据、MES工单数据和质量检测数据已能支撑更实时的产线绩效计算,但系统集成前必须明确数据主责和异常处理机制。
不适用场景也需要提前说明。如果某些工厂仍以手工报工为主,工单数据不完整,质量追溯体系不稳定,则不宜直接把计件绩效自动化。否则,系统会把原本线下可协商的问题转化为线上硬规则,反而加剧员工不信任。
5. 决策五:绩效系统与ERP、MES、考勤薪资系统,集成策略怎么定?
系统集成应分阶段推进,而不是在首期追求全量实时打通。固基期建议仅做主数据对接,包括组织、人员、岗位、法人、部门等基础数据,确保绩效系统中的考核对象和审批关系准确。此时不建议过早接入大量业务数据,因为业务口径尚未验证,接口复杂度会拖慢项目。
扩面期可将组织绩效数据从ERP、MES中定时抽取,例如采用T+1方式同步产量、良率、交付、安全等数据。T+1虽然不是实时,但足以支撑季度或月度绩效分析,也能降低接口稳定性风险。个人绩效则可先在绩效系统内闭环,确保目标设定、过程反馈、评分校准和绩效面谈留痕。
深化期再考虑绩效结果与薪资系统实时或准实时联动,实现绩效奖金、薪酬调整、人才盘点和培训发展之间的数据贯通。这里的边界在于,绩效与薪酬联动越紧,变更管理要求越高。若绩效规则仍频繁调整,过早与薪资强绑定,会使每次制度调整都变成系统和薪资核算的双重风险。
五个决策点背后的共性逻辑是:先建共识再建系统,先建框架再填细节,先建数据再跑业务。技术可以迭代,管理共识若长期缺位,再好的系统也只能承载混乱。
四、风险管控与变革管理:让绩效系统上线即有用
分阶段上线最大的风险,不是功能无法实现,而是系统上线了但没人真正使用。多法人制造集团要把项目成功标准从“功能上线”转向“管理行为改变”。
1. 数据风险:垃圾进、垃圾出
绩效系统的输入质量决定输出价值。指标定义模糊、目标值不合理、评分标准主观、历史数据不可追溯,都会在系统上线后被放大。过去在线下表格中可以靠HR解释或主管协调的问题,进入系统后会变成流程卡点、评分争议和数据失真。
固基期必须完成三项基础工作:指标定义标准化、目标值设定方法论培训、评分校准机制设计。指标定义要明确计算公式、数据来源、统计周期、责任部门和适用范围;目标值设定要区分挑战目标、保底目标和预算目标,避免简单拍脑袋;评分校准要明确跨部门、跨法人之间的校准规则,防止同样表现得到完全不同评价。
数据质量检查清单至少包括四类:指标定义完整性、目标值可量化性、评分标准一致性、历史数据可追溯性。若其中任何一类长期不达标,企业应推迟相关法人或人群上线,而不是用系统强行覆盖管理缺口。
2. 采纳风险:从被动填报到主动使用
许多绩效系统上线后,会沦为在线填表工具。员工按时提交目标,主管按时打分,HR按时导出报表,但管理者很少在经营会议、绩效面谈和人才决策中真正使用系统数据。这类上线表面完整,实际价值有限。
采纳管理应分三段设计。上线前,开展绩效理念与系统操作双线培训,管理者不仅要知道怎么点按钮,更要理解目标设定、过程反馈和绩效面谈的管理责任。对于关键管理者,可以设置系统操作认证,避免上线后把所有问题推给HR。上线中,把系统使用率、按时完成率、目标变更率、面谈完成率纳入HR团队和业务管理者的过程指标。上线后,绩效面谈应在系统内完成并留痕,绩效结果与薪酬、晋升、培训建议形成明确连接。
这里需要警惕副作用。如果只考核登录率和填报率,用户会为了完成任务而机械操作。因此,使用率指标必须与管理质量指标结合,例如目标是否可量化、面谈记录是否具体、绩效改进计划是否有跟踪动作。
3. 变革节奏风险:推太快或推太慢都是问题
多法人推广最难的是节奏。推得太快,法人准备度不足,问题集中爆发,负面口碑会迅速扩散;推得太慢,试点法人长期孤岛运行,集团无法形成统一数据视图,项目热度下降,管理层也会质疑投入产出。
节奏控制的基本原则是,每个法人上线后至少完成一个完整绩效周期,并验证无重大问题后再启动下一批。所谓重大问题,不只是系统故障,也包括指标大面积不可用、管理者拒绝使用、薪酬联动争议集中爆发、数据接口长期不稳定等。如果这些问题没有被消化,下一批推广只会复制风险。
项目治理上,应建立集团级绩效系统推进委员会,由HR、IT、财务、生产、法务和关键法人代表参与。HR负责制度和变革,IT负责架构和集成,业务部门负责指标和应用,财务参与绩效与预算、薪酬联动,法务关注劳动合规和数据合规。多法人项目不能只由HR系统管理员承担责任。
4. 多法人差异化配置的技术风险
差异化配置是多法人绩效系统的必要能力,但也是风险来源。配置过多,系统维护成本会快速上升,版本升级、流程变更、报表统计都会变得复杂;配置过少,法人会认为系统不贴合业务,最终回到线下表格。
比较稳妥的做法,是设定配置自由度边界。流程节点可在一定范围内调整,指标可从集团指标库中选择或补充,评分规则可根据人群类型配置;但绩效周期、审批层级、结果分布规则、绩效等级定义和关键数据口径,应由集团统一管控。这样既避免一刀切,也防止系统被无限定制拖垮。
在技术架构上,规则引擎、权限模型、模板管理、指标库分层和审计日志是重点能力。对于集团总部而言,系统必须能够追踪谁调整了指标、何时调整、影响哪些法人和人群;对于子公司而言,系统要让本地HR在授权范围内快速完成配置,而不是每一次变更都依赖供应商开发。
变革管理的本质,是让正确的人在做正确的事时,感受到系统的价值。绩效系统上线的成功标准不是功能全部上线,而是管理者在绩效决策时,第一反应是打开系统看数据。
红海云总结
回到开篇的问题:2026年多法人制造集团绩效系统怎么规划分阶段上线?答案不是简单把项目拆成几期,而是在统一管控与差异适配之间建立动态平衡。这个平衡点不会在方案会上一次性设计完成,而是在固基、扩面、深化的迭代中逐步逼近。
从红海云服务制造集团绩效数字化的实践视角看,企业可以优先抓住以下行动建议:
- 先确认三条管理边界:集团统一哪些指标、法人保留哪些配置、哪些绩效规则不能被突破。边界越早清晰,系统返工越少。
- 把固基期当成正式交付阶段:组织、岗位、人员、指标库和权限模型,是绩效系统的地基。建议将项目预算和时间中相当一部分投入数据治理与架构设计,而不是过早压缩。
- 坚持先组织后个人:制造业绩效系统应先让工厂、车间、产线的组织绩效可视化,再推进管理人员和员工个人绩效,避免个人评价脱离业务结果。
- 用试点验证模式,而不是制造样板:试点法人应具备中上成熟度、业务代表性和较强变革意愿。试点结束后,重点沉淀问题清单、配置边界和推广规则。
- 把上线成功定义为管理行为改变:如果管理者在绩效决策、绩效面谈、奖金分配和人才盘点时主动使用系统数据,绩效系统才真正从工具变成管理基础设施。
如果你的集团正在规划绩效系统上线,请先回答三个问题:主数据准备好了吗?试点法人选好了吗?变革节奏想清楚了吗?这三个问题的答案,决定了企业是在建设一个能支撑经营管理的绩效系统,还是在建设一个看似上线、实际空转的系统。
