项目制组织正在成为工程建设、IT研发、咨询服务、新业务孵化等企业的重要组织形态。但很多企业发现,项目绩效看似只要围绕目标、进度、成本、质量考核即可,真正落地却经常陷入权责不清、周期错配、评价不公和数据滞后。本文面向HRD、CHRO、项目管理负责人和业务管理者,回答一个现实问题:项目绩效难在哪,如何建立科学适配的绩效管理体系?
从公开研究与行业实践看,项目制、矩阵式组织已不再是少数大型工程企业的专属管理形态。越来越多企业将战略任务、新产品开发、客户交付、组织变革拆解为项目,以更快响应市场变化。PMI等机构长期关注项目管理成熟度与战略落地之间的关系,相关研究反复提示:项目并不只是执行工具,它直接影响组织战略能否转化为可交付成果。
问题在于,组织形态变了,绩效管理却常常没有同步变化。许多企业仍沿用职能制时代的绩效逻辑:按岗位设目标,按季度或年度打分,由直线经理完成评价。这套方法在稳定岗位、稳定职责、稳定汇报关系下具备一定有效性;但一旦进入项目制场景,员工可能同时参与多个项目,项目经理和职能经理都对其工作有评价意见,项目周期又可能跨越多个绩效周期,原有体系便开始失灵。
项目绩效为何看上去简单,做起来难?答案并不在于HR设计了多少张考核表,也不在于项目经理是否愿意配合,而在于底层绩效逻辑发生了变化。项目制组织需要的是一种能够同时处理目标动态性、评价多主体、周期非均衡、数据跨系统的绩效管理框架。本文将沿着“结构差异—核心困境—适配框架—落地路径”的逻辑展开。
一、项目制组织的结构特征与项目绩效逻辑差异
项目制组织的绩效逻辑本质上不同于职能制。只有先理解组织结构如何改变权责关系、目标来源和评价主体,才能解释项目绩效难在哪。
1. 项目制组织的三种典型形态
项目制组织并不是单一模式。实践中常见的形态大致可以分为强项目制、弱项目制和矩阵式组织。三者的区别,不是名称差异,而是资源、权力与评价权分布方式不同。
强项目制下,项目经理拥有较高的资源调配权和绩效影响权,项目成员在一定周期内主要服务于项目目标。这类组织适用于工程总包、大型交付、咨询项目等交付边界较清晰的场景。它的优势是决策链条短、项目目标聚焦,但风险在于职能专业线容易被弱化,长期能力建设可能让位于短期交付压力。
弱项目制下,项目更像跨部门协作任务,成员仍主要归属于职能部门,项目经理更多承担协调者角色。这种形态适用于改善类、临时性或轻量级项目,组织成本较低,但项目经理很难对成员形成有效绩效牵引。项目推进一旦与部门任务发生冲突,成员通常优先响应职能经理。
矩阵式组织介于两者之间,也是绩效冲突最集中的形态。员工既有职能汇报线,也有项目汇报线;职能经理关注专业能力、岗位职责和长期发展,项目经理关注交付结果、里程碑、客户满意度与协作表现。两条线各有合理性,但如果评价权和责任边界没有界定清楚,就会形成管理缝隙。
2. 职能制与项目制的绩效逻辑冲突
职能制绩效管理建立在“岗位—职责—周期”的稳定映射上。岗位职责相对明确,目标通常按年度或季度分解,评价主体以直线经理为主。这种逻辑的前提是:员工在一个相对稳定的职责域内持续产出,管理者能够较完整地观察其表现。
项目制绩效管理则建立在“目标—交付—周期”的动态映射上。项目目标来自客户需求、战略任务或业务机会,项目周期可能短至数周,也可能长达数年;成员贡献不只体现在个人岗位职责内,还体现在跨部门协同、问题解决、风险响应和阶段性交付上。评价主体不再只有职能经理,项目经理、项目干系人甚至客户反馈都可能成为绩效信息来源。
因此,项目绩效不是把原有绩效表格换成项目表格,而是评价逻辑的迁移。若仍用职能制绩效思维管理项目制组织,就会出现三个典型问题:目标无法完整承接项目变化,评价主体无法真实观察贡献,周期安排无法反映项目节奏。
表格1:职能制与项目制绩效逻辑差异对比
| 对比维度 | 职能制绩效逻辑 | 项目制绩效逻辑 | 可能产生的冲突 |
|---|---|---|---|
| 考核周期 | 以年度、季度为主,周期相对固定 | 以项目周期、阶段里程碑为主,周期弹性较大 | 年度考核无法覆盖跨周期项目贡献 |
| 目标来源 | 来自部门目标和岗位职责 | 来自战略任务、客户交付、项目计划 | 岗位目标与项目目标可能不一致 |
| 评价主体 | 直线经理为主 | 项目经理、职能经理、协作方共同参与 | 评价权不清,容易互相推诿 |
| 指标特征 | 稳定、重复、可预测 | 动态、阶段性、强交付导向 | 固定指标难以反映项目变化 |
| 数据来源 | HR系统、部门报表、日常观察 | 项目系统、财务系统、HR系统、客户反馈 | 数据口径不一,归集难度高 |
3. 项目全生命周期与绩效管理周期的错位
一个完整项目通常经历启动、规划、执行、收尾和复盘。绩效管理则包含目标设定、过程跟踪、评估反馈和改进计划。两套周期并非天然同步:项目可能在年度绩效周期中途启动,也可能跨越多个评价周期;某些关键贡献发生在项目早期规划阶段,却要到项目收尾后才显现价值。
这种错位会带来管理误差。比如,一个项目成员在前期技术方案设计中避免了重大风险,但项目最终因外部客户变更导致延期。如果只看最终交付结果,该成员的真实贡献可能被低估。反过来,如果只看过程努力,也可能掩盖项目成果不达标的问题。
更科学的做法,是让项目生命周期与绩效管理周期形成对应关系:启动阶段明确目标与权重,规划阶段拆解里程碑和过程指标,执行阶段进行动态追踪,收尾阶段完成项目评价,复盘阶段沉淀改进计划。项目绩效的难,不是执行层面的粗疏,而是底层逻辑错配——用职能制的静态考核去管理项目制的动态协作,方向从一开始就偏了。
二、项目制组织绩效的五大核心困境:项目绩效难在哪
项目制组织绩效的困境不是单一维度的,而是目标、归属、周期、公平、数据五重矛盾叠加。企业如果只修补其中一个点,往往只能缓解表象,难以改变绩效失真。
1. 目标困境——项目目标与组织战略的纵向断裂
很多项目绩效问题并不是出现在评估环节,而是发生在目标设定之初。项目目标如果主要由项目经理或业务单元自下而上提出,缺少与组织战略目标的系统校验,就容易出现项目很忙、组织收益不清的情况。
典型场景是:企业同时推进多个数字化、降本、客户交付项目,每个项目都有自己的里程碑和成果承诺,但项目之间缺少组合层面的优先级判断。A项目要求核心技术人员集中攻关,B项目也要求同一批人员支持客户交付,C项目则被定义为战略试点,资源争夺不可避免。此时,如果绩效目标只停留在单项目层面,成员会被多个目标拉扯,项目经理也会为了本项目结果争夺资源。
目标断裂的根因在于缺少“战略—项目组合—项目—个人”的贯通机制。项目目标需要回答三个问题:它服务于哪项战略主题?它在项目组合中处于什么优先级?个人目标如何锚定项目关键成果?如果这三个问题没有回答清楚,项目绩效就会从战略落地工具变成部门博弈工具。
2. 归属困境——双线汇报下的考核主体模糊
矩阵式组织中,最典型的绩效矛盾来自双线汇报。员工在行政关系上归属于职能部门,在任务关系上服务于项目团队。职能经理掌握晋升、薪酬、能力发展等长期管理权,项目经理掌握项目任务分配、过程反馈和交付评价信息。两者都与绩效相关,但谁拥有最终评价权,往往没有清晰规则。
这种模糊会造成两种后果。第一,项目经理认为自己承担交付责任,却缺少评价影响力,因此难以有效牵引成员投入。第二,职能经理需要给员工打绩效,却并不完整掌握其项目贡献,只能依赖员工自述、项目经理口头反馈或阶段汇报。绩效评价于是容易变成“谁更会表达、谁更接近评价者”的竞争。
更隐蔽的问题是责任稀释。项目延期时,职能线可能认为项目经理没有管理好计划,项目线可能认为职能部门没有提供足够资源。员工个人贡献被夹在两条线中间,好的结果人人可分享,差的结果却难以追责。项目绩效管理要解决的不是让某一方完全掌权,而是明确不同评价主体在不同维度上的权责边界。
3. 周期困境——项目周期与绩效周期的错配
项目周期和绩效周期不匹配,是项目制企业的高频问题。短周期项目可能在一个季度内启动并结束,如果仍按年度绩效评价,其贡献会被延迟确认;长周期项目可能跨越多个年度,如果只在年底评价,又容易把阶段性成果与最终成果混在一起。
例如,一个研发项目分为需求验证、原型开发、客户测试、商业化交付四个阶段。前两个阶段强调探索与验证,后两个阶段强调交付与收益。如果企业统一使用年度结果指标,早期团队可能因尚未产生商业结果而被低估;后期团队则可能承接前期方案质量问题,却在最终结果上承担过多责任。
周期错配的本质,是评价时间点与价值产生时间点不一致。项目绩效需要引入里程碑评估机制,把长周期项目拆解为可评价的阶段成果;对于短周期项目,则可以采用“一项目一评价”或项目结束后即时评价的方式。需要注意的是,灵活周期并不等于频繁打分。过度评价会增加管理负担,甚至让项目成员把精力用于填报材料而非解决问题。
4. 公平困境——项目间差异性与评价标准统一性的矛盾
项目之间天然不平等。不同项目在战略价值、规模、难度、资源条件、客户复杂度、创新程度上差异巨大。用同一套指标评价所有项目成员,看似公平,实则可能产生更大的不公平。
比如,战略型创新项目不确定性高,短期结果可能不稳定,但其组织价值在于探索新业务边界;运营型交付项目目标明确、流程成熟,更适合用成本、质量、进度等指标评价;改善型项目则通常强调效率提升、流程优化和跨部门协作。如果把三类项目都用交付准时率、成本达成率、满意度等指标统一评价,创新项目会天然吃亏,改善项目的隐性价值也可能被忽视。
公平不是所有人用同一把尺,而是在统一管理语言下使用可解释的差异化标准。项目分类分级是解决公平困境的前置动作。企业需要先判断项目类型和难度,再匹配指标权重、评价周期和激励方式。否则,绩效制度越标准化,越可能掩盖项目差异。
5. 数据困境——项目绩效数据的多源、异构与滞后
项目绩效评价需要数据支撑,但项目数据往往分散在多个系统中:项目管理系统记录进度和任务,财务系统记录成本和预算,HR系统记录人员、岗位和绩效,客户服务或质量系统记录满意度与缺陷信息。各系统口径不同、更新频率不同、责任归属不同,导致绩效评估很难形成同一事实基础。
典型场景是,项目经理认为项目已按阶段完成,但财务系统显示成本超支;成员认为自己投入大量时间,但HR系统没有记录项目工时;客户反馈存在质量问题,但质量数据没有进入绩效评估流程。最终,绩效会议不是基于数据校准,而是基于汇报材料和主观印象争论。
数据困境的根因不是缺少数据,而是缺少数据治理和业务口径。企业需要定义项目绩效数据的关键字段、来源系统、更新频率、责任人和校验规则。没有这些基础,数字化系统只是把分散问题搬到线上,并不能自动带来公平和准确。

五大困境相互纠缠、彼此放大:归属不清会导致目标失焦,周期错配会加剧公平争议,数据缺失会让一切评价滑向各说各话。破局不能只靠修改考核表,而要回到项目制组织的运行机制。
三、项目绩效科学适配的框架设计
项目绩效的科学适配,需要建立“战略—项目—个体”三级贯通、项目线与职能线协同评价的绩效框架。框架的价值不在于让所有项目变得一样,而在于让不同项目在同一套管理语言下被合理评价。
1. 三级目标贯通机制:从组织战略到个人贡献
项目绩效首先要解决目标从哪里来的问题。一个科学的项目目标体系,应当从组织战略目标出发,进入项目组合目标,再分解为单个项目目标,最后落到个人目标。这个链条看似常规,真正难点在于双向校验。
自上而下的分解可以保证项目服务战略,避免项目目标孤立存在;自下而上的校验则可以检验目标是否具备资源条件、交付路径和现实可行性。只做自上而下,容易形成口号式目标;只做自下而上,则容易让项目变成局部最优。
在项目制组织中,个人目标也不应只来自岗位职责。一个项目成员的目标至少包括两类:项目线目标和职能线目标。项目线目标关注交付成果、里程碑、协作质量、问题解决等;职能线目标关注专业能力、方法沉淀、知识共享、合规规范等。两类目标共同构成员工在项目周期内的绩效画像。

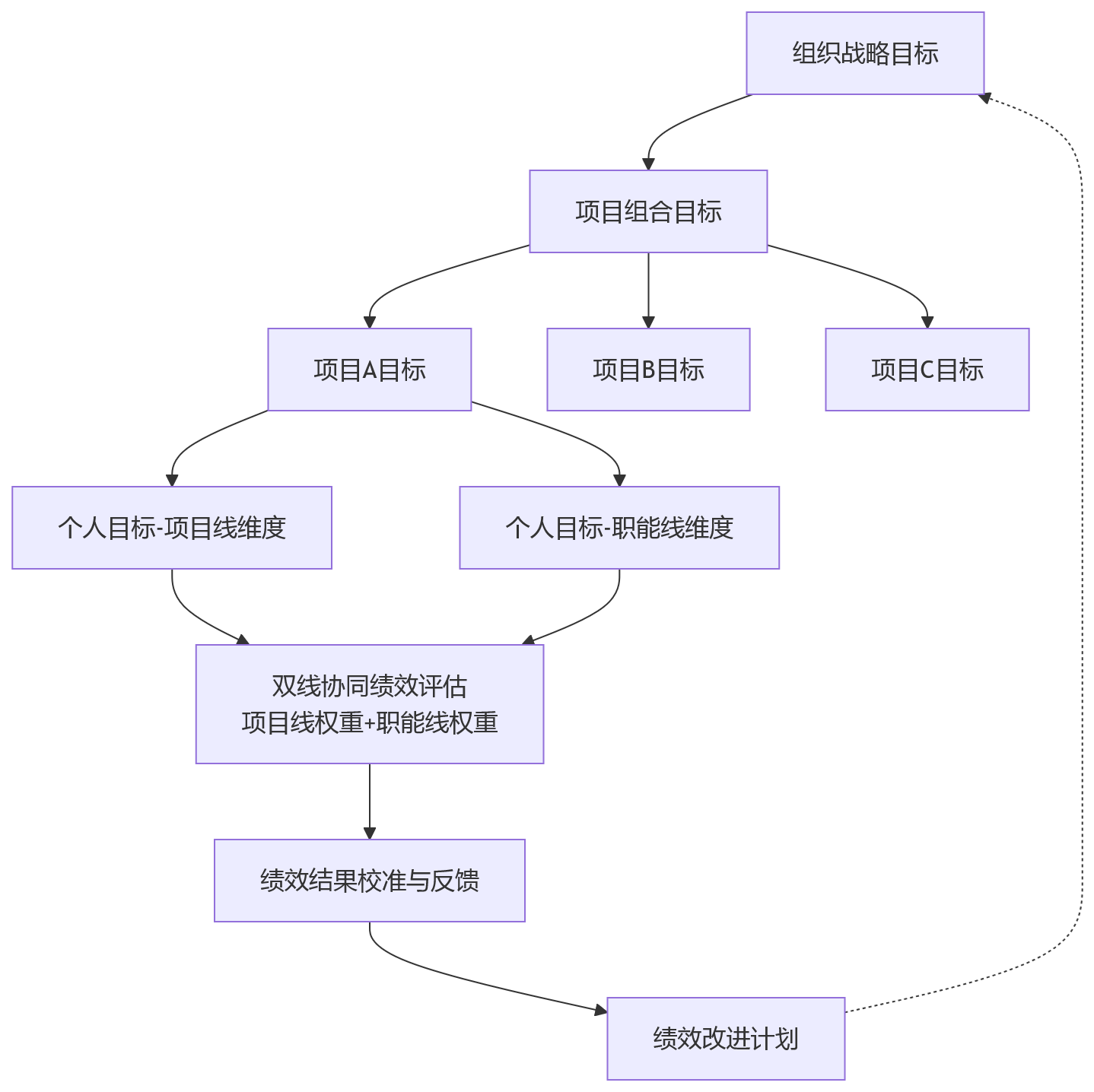

图表1:战略—项目—个体三级目标贯通与双线协同模型

这个模型适用于项目参与度较高、跨部门协作频繁、项目结果与组织战略强相关的企业。若企业项目只是临时性任务,且员工绝大部分时间仍在职能岗位工作,则不宜过度复杂化,可以采用轻量级项目贡献记录与阶段反馈机制。
2. 双线协同考核模型:明确项目经理与职能经理边界
双线协同不是让项目经理和职能经理都来打一个总分,而是把评价维度拆清楚。项目经理更适合评价项目目标完成度、阶段交付、协作响应、风险处理、客户或业务反馈;职能经理更适合评价专业能力、岗位职责履行、长期成长、规范合规和团队贡献。
权重分配可以依据项目参与度动态调整。对于全职投入项目的成员,项目线权重可以更高;对于部分参与项目的成员,职能线仍应保留较大权重。大纲中提到的“项目线70%+职能线30%”可以作为一种典型参考,但不应机械套用。更稳妥的做法,是先划分参与类型:核心成员、关键支持成员、阶段参与成员、专家顾问成员,再对应设置权重区间。
双线模型还需要校准机制。项目经理可能因项目压力放大短期结果,职能经理可能因部门稳定性偏好低估跨部门贡献。绩效校准会议的作用,是让不同评价主体基于事实、数据和角色责任进行对齐,而不是在会议上重新分配人情分。
3. 项目分类分级与差异化评价体系
项目绩效要公平,必须先承认项目差异。分类分级可以从战略价值、项目规模、复杂度、创新性、资源约束、外部依赖等维度展开。企业不必一开始就建立过于复杂的模型,实践中可以先把项目分为战略型、运营型、改善型三类,再逐步细化。
战略型项目通常承担新业务、新市场、重大转型任务,评价重点应放在战略里程碑、关键假设验证、阶段成果质量和组织能力沉淀上。运营型项目强调稳定交付,评价重点更适合放在进度、成本、质量和客户满意度上。改善型项目关注流程优化、效率提升和跨部门协作,评价重点应包含改善成效、落地范围和可复制性。
表格2:项目分类分级与差异化绩效方案对照
| 项目类型 | 典型场景 | 指标权重重点 | 评估周期 | 评价主体 | 激励方式 |
|---|---|---|---|---|---|
| 战略型项目 | 新业务孵化、重大转型、关键产品突破 | 战略里程碑、创新验证、组织能力沉淀、关键风险处理 | 按阶段里程碑评估,保留中长期观察 | 高层 sponsor、项目经理、职能负责人共同参与 | 项目专项激励、晋升机会、长期贡献认可 |
| 运营型项目 | 客户交付、工程实施、系统上线、常规研发迭代 | 进度、成本、质量、客户满意度、交付稳定性 | 项目结束评价或月度/季度节点评价 | 项目经理为主,职能经理参与校准 | 项目奖金、绩效加权、团队激励 |
| 改善型项目 | 流程优化、降本增效、内部管理改善 | 改善成效、协同质量、落地范围、可复制性 | 短周期评估结合效果追踪 | 业务负责人、项目负责人、HR共同评估 | 改善奖励、荣誉激励、方法推广认可 |
分类适配并不意味着放弃统一管理。统一的是目标分解方法、评价流程、数据口径和校准规则;差异化的是指标组合、权重配置、周期安排和激励方式。项目绩效不是切蛋糕,而是调频——不同项目需要找到与其价值创造方式匹配的频率。
四、项目绩效落地的关键路径与数字化支撑
再好的框架,如果没有落地路径和数字化支撑,都会停留在制度文本中。项目绩效管理需要HR搭框架、项目经理用工具、数字化系统提供事实基础,三者缺一不可。
1. 路径一:项目全生命周期的绩效嵌入
项目绩效不应等到项目结束才开始评价,而要嵌入项目全生命周期。启动阶段,要明确项目目标、项目类型、绩效权重、评价主体和关键角色责任。这个阶段如果没有界定清楚,后续评价就会缺少依据。
规划阶段,要把项目目标拆解为里程碑和过程指标。里程碑用于判断阶段成果,过程指标用于观察项目推进质量,例如风险响应及时性、需求变更控制、协作效率、阶段交付质量等。执行阶段,要通过例会、系统看板、阶段反馈实现动态追踪,而不是等到年底一次性回顾。
收尾阶段,要完成项目评价与个人贡献评估。项目评价关注整体结果,个人评估关注成员在不同阶段、不同角色中的真实贡献。复盘阶段,则要把绩效反馈转化为改进计划,包括能力提升、流程优化、资源配置和项目方法沉淀。只有把绩效嵌入生命周期,绩效管理才不只是评价工具,而能成为项目执行过程中的校准机制。

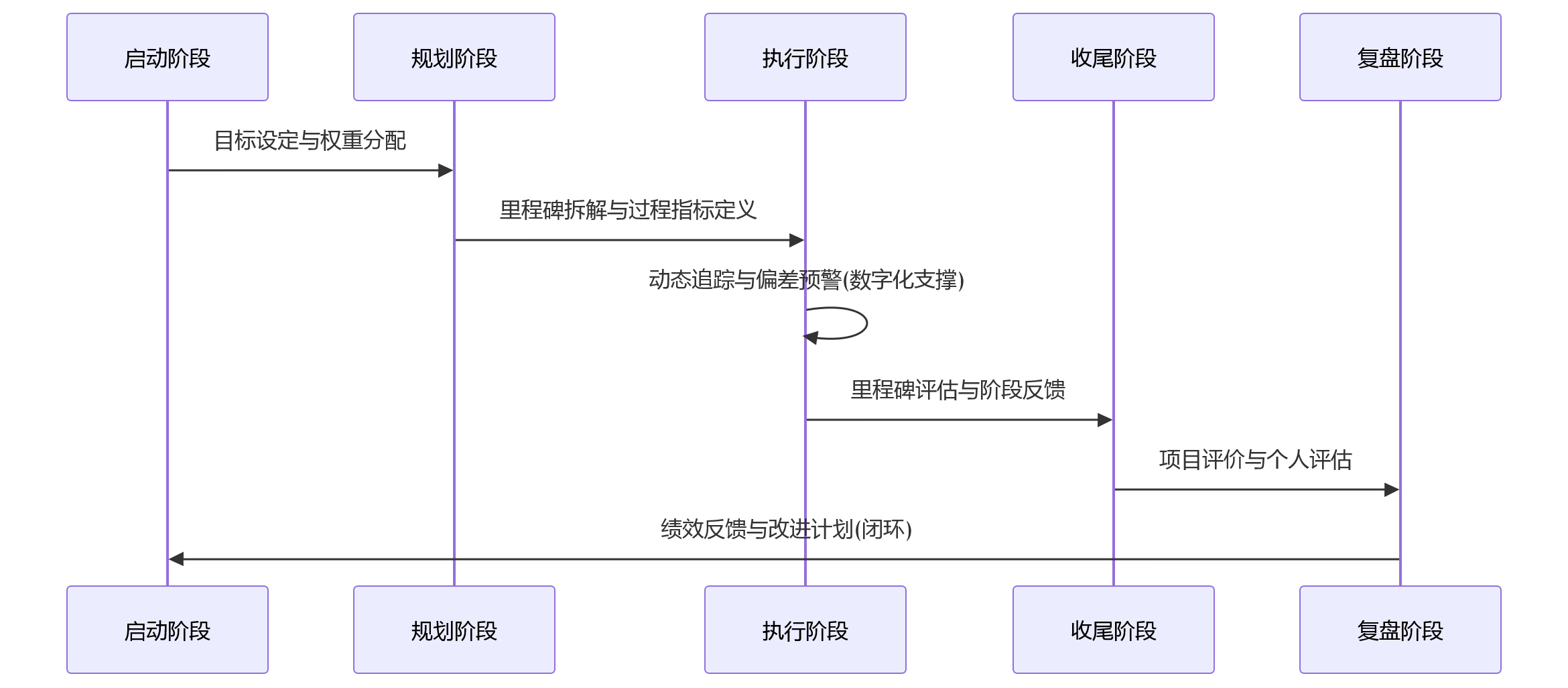

图表2:项目全生命周期中的绩效管理嵌入时序

2. 路径二:动态权重与灵活周期机制
项目不同阶段的价值重点不同,绩效权重也应相应变化。启动期更强调目标定义、资源匹配、风险识别;规划期更强调路径设计和里程碑拆解;执行期更强调过程交付、协作响应和偏差纠正;收尾期更强调结果达成、客户反馈和经验沉淀。
动态权重的意义,是避免用单一结果指标覆盖整个项目周期。对于探索型项目,早期假设验证失败并不必然意味着绩效失败,关键要看团队是否通过规范方法降低不确定性,并形成可用于后续决策的信息。对于交付型项目,过程努力不能替代最终交付结果,但过程指标可以帮助企业提前发现延期、超支或质量风险。
灵活周期机制同样重要。短周期项目适合在项目结束后即时评价,避免贡献被年度周期稀释;长周期项目适合按里程碑分阶段评价,避免最终结果迟迟不出现导致员工激励不足。边界也需要明确:如果项目规模很小、参与人数少、管理影响有限,过度设置项目绩效流程会增加行政成本,此时可以采用简化记录和主管确认方式。
3. 路径三:数字化系统对项目绩效的三大支撑
数字化系统在项目绩效中的作用,不是替代管理者判断,而是让判断建立在更可靠的事实基础上。项目绩效数字化至少应提供三类支撑:数据归集、动态追踪和智能辅助。
第一是数据归集。项目管理、财务、HR、质量、客户反馈等系统需要围绕项目编码、人员编码、成本中心、里程碑等关键字段建立关联。只有项目进度、成本、质量、人力投入和角色贡献能够被同一项目对象串联起来,绩效评价才有可能从“凭印象”转向“看事实”。
第二是动态追踪。项目绩效不只是期末打分,还需要在执行中发现偏差。数字化看板可以呈现里程碑完成情况、任务延期、成本偏差、质量问题、人员投入变化等信息,并基于规则触发预警。预警并不意味着自动扣分,而是提醒项目经理和HR及时介入,判断偏差来自目标设置、资源不足、外部变化还是执行问题。
第三是智能辅助。到2026年,AI在项目管理和绩效评估中的应用正在从文本生成走向场景辅助。更可落地的方向包括:基于历史项目数据给出目标拆解建议,识别项目风险模式,辅助生成阶段反馈提纲,提示评价口径不一致,提供绩效校准参考。但AI建议必须接受业务校验,尤其在涉及员工评价、薪酬激励和晋升决策时,企业仍需保留人工复核和申诉机制。

4. 路径四:项目经理的绩效管理赋能
项目绩效能否落地,项目经理是关键角色。很多项目经理来自技术、工程、产品或业务一线,擅长解决交付问题,却未必接受过系统的绩效管理训练。他们可能知道谁加班多、谁响应快、谁解决了关键问题,但未必能把这些观察转化为可解释、可校准、可反馈的绩效评价。
赋能项目经理,需要提供三类工具。第一是标准化工具包,包括项目目标模板、里程碑指标库、角色贡献记录表、阶段反馈表和绩效面谈指引。第二是培训机制,帮助项目经理理解目标设定、反馈沟通、评价偏差、绩效校准等基本方法。第三是系统引导,让项目经理在项目推进过程中自然完成关键绩效动作,而不是额外填写大量材料。
也要看到项目经理赋能的边界。不能把所有绩效责任都压给项目经理,否则会造成项目经理既要交付、又要协调、还要承担复杂人事评价的过载。更合理的安排是:HR设计规则并提供方法,项目经理提供项目事实和过程评价,职能经理承担专业发展与长期评价,管理层负责关键结果校准。
红海云总结
回到开篇的问题,项目制组织绩效看上去简单,做起来难,根因并不是企业不重视绩效,也不是项目经理执行力不足,而是项目制组织的目标、权责、周期、评价和数据逻辑都不同于职能制。若仍用静态岗位绩效管理动态项目协作,制度越细,争议可能越多。
从理论层面看,项目绩效的本质是动态目标体系下的多主体协同评价。它既要承接组织战略,又要反映项目交付;既要看结果,也要看过程;既要尊重项目差异,也要保证评价可解释。从实践层面看,科学适配的关键可以归纳为四条主线:分类适配、双线协同、全周期嵌入、数据驱动。
对HRD、CHRO和项目管理负责人而言,红海云建议优先推进以下行动:
- 先做项目分类分级,再设计绩效方案:不要急于统一指标模板,应先识别战略型、运营型、改善型项目的价值创造方式,再配置差异化指标、权重、周期和激励方式。
- 明确项目经理与职能经理的绩效权责边界:项目经理评价交付和协作事实,职能经理评价专业能力和长期发展,HR负责规则设计与校准机制,避免双线汇报变成双线模糊。
- 把绩效嵌入项目全生命周期:在启动、规划、执行、收尾、复盘阶段设置必要绩效动作,让绩效管理从事后评价转向过程校准。
- 优先打通项目数据与HR数据:围绕项目编码、人员角色、里程碑、成本、质量和贡献记录建立数据口径,让项目绩效评估从“凭印象”走向“靠数据”。
- 审慎引入AI辅助评价:AI可用于目标拆解、风险预警、历史项目对标和评价校准建议,但涉及最终绩效结果时,仍需人工复核、业务解释和员工申诉通道。
随着AI与HR数字化在项目管理场景中的深化应用,项目绩效管理会逐步从年度回顾走向实时感知,从经验判断走向数据校准,从单一评价走向全程赋能。对项目制组织而言,真正重要的不是增加一套考核流程,而是建立一种能支撑战略落地、项目交付和个人成长同时成立的绩效管理机制。
