本文聚焦建筑工程企业在项目制与矩阵式组织下,如何破解项目绩效与个人绩效脱节的难题。筛选依据为行业高频搜索、实战复盘与管理痛点,答案涵盖直接结论、判断依据、操作步骤与避坑建议。内容参考红海云《建筑工程企业绩效管理复杂度提升:项目绩效与个人绩效如何协同?》深度分析及行业通用管理实践,具体以最新官方公告与企业制度为准。

一、基础认知类问题解答

1. 建筑工程企业绩效管理最大的难点是什么?

1.1 结论速览 建筑工程企业绩效管理最大的难点不是指标设计,而是项目制、矩阵式组织与长周期交付共同导致的项目绩效与个人绩效错配。这种结构性矛盾使得项目做得好未必反映到个人评分,个人分数高也未必真正贡献了项目结果。

1.2 详细分析

核心矛盾来源

  • 组织结构复杂:员工同时处在项目目标和职能目标之间,缺少统一的价值传导规则
  • 归因逻辑不同:项目绩效关注整体交付成果,个人绩效关注岗位履职与个人行为
  • 周期天然错配:项目按里程碑评价(数月到数年),个人考核按月/季/年运行

常见误区

误区 正确理解
多设几个指标就能解决问题 需要重构从战略→项目→个人的传导链路
年终把项目评分折算进个人评分 机械加权无法解决归因与激励时滞问题
只看个人岗位KPI 会弱化项目交付责任,降低团队协同意愿

影响范围

这种脱节不仅造成评分误差,更会导致组织对贡献的识别能力不足,最终影响人才保留、项目交付质量与组织效能。

2. 为什么项目绩效和个人绩效容易脱节?

2.1 结论速览 项目绩效和个人绩效脱节源于建筑工程企业的内生结构性矛盾,包括项目制带来的绩效归因困境、矩阵式组织下的双重考核冲突、以及考核周期错配与激励时滞三大原因。

2.2 详细分析

原因一:项目制特征带来归因困境

建筑工程项目周期长、环节多、参与主体复杂。一个项目从投标到维保可能跨越数年,项目经理、技术负责人、商务人员、专业工程师等多方共同参与。个人贡献被嵌入复杂的协作链条中,难以精准拆分。

典型场景:项目延期可能源于业主变更、供应链波动、现场组织不力、技术方案调整等多个因素;项目利润下降可能与前期报价、合同条款、材料价格、施工效率、签证索赔能力相关。简单平均分摊会伤害关键贡献者,完全依赖主观评价又容易出现偏差。

原因二:矩阵式组织下双重考核冲突

员工在项目现场接受项目经理安排,在组织归属上接受职能部门管理。项目经理关心进度、质量、成本、安全、业主满意度;职能部门关注专业能力、制度执行、岗位履职、人才培养。两类要求都合理,但资源有限时员工必须判断哪个评价主体更重要。

后果是激励失焦:员工倾向于服务强势评价者而非组织整体价值;项目经理认为职能部门不理解现场压力,职能主管认为项目部只重结果不重规范。

原因三:考核周期错配与激励时滞

项目按里程碑节点评价(如基础施工完成、主体结构封顶、竣工验收、结算完成);个人绩效按月度、季度或年度运行。项目成果滞后出现,个人考核需要及时反馈,导致项目绩效无法及时进入个人绩效。

更复杂的是,项目后期结果可能推翻前期判断。施工阶段进度良好但结算阶段出现重大争议;前期因设计变更导致进度偏慢,后期通过签证索赔实现利润改善。若个人绩效只依据阶段性印象,容易出现断裂。

3. 项目绩效和个人绩效有哪些核心差异?

3.1 结论速览 项目绩效与个人绩效在归因逻辑、考核周期、激励导向、评价主体、数据来源五个维度存在系统性差异,这些差异决定了两者不能简单合并,而需要设计专门的协同机制。

3.2 详细分析

流程图 - 建筑工程企业项目与个人绩效协同关键问题清单

五大差异对比表

对比维度 项目绩效关注点 个人绩效关注点 典型冲突点
归因逻辑 以项目整体结果为主,强调交付成果 以岗位责任、个人行为和能力表现为主 项目结果难以精准拆分到个人贡献
考核周期 按里程碑、年度或竣工节点评价 按月度、季度或年度评价 项目结果滞后,个人反馈需要及时
激励导向 强调团队协同、利润、安全、客户满意 强调岗位履职、能力提升、个人产出 团队贡献与个人回报之间存在分配争议
评价主体 项目经理、项目管理委员会、业主反馈 职能主管、HR、直接上级 双线评价口径不一致,员工接收混乱信号
数据来源 项目管理、成本、进度、质量、安全系统 HR绩效、考勤、能力评价、岗位任务记录 数据分散在不同系统,难以形成统一视图

应对思路

这些差异不应被消除,而应被承认并纳入协同机制设计中。关键是建立清晰的映射规则,让项目结果能够传导到个人贡献,个人行为也能反向支撑项目成功。

二、实操优化类问题解答

4. 如何构建项目与个人的三层贯通绩效架构?

4.1 结论速览 构建"战略目标→项目绩效→个人绩效"三层贯通架构,让组织价值、项目结果和个人贡献之间形成可解释、可计算、可校准的传导链路。每一层之间需有明确的映射规则,避免战略目标停留在会议材料、项目绩效停留在项目部、个人绩效退回职能部门日常评价。

4.2 详细分析

第一层:战略目标向项目组合目标分解

企业战略目标通常包括产值规模、利润水平、区域布局、品牌影响、客户结构、安全质量水平、现金流改善等。若战略目标停留在总部层面,就很难进入项目管理。需将其分解为不同区域、不同业务线、不同项目组合的目标,绩效管理才有承接对象。

第二层:项目组合目标向项目绩效指标转化

项目绩效不应只看产值或进度,还应纳入质量、安全、成本、现金流、客户满意度、合规和风险控制。不同项目类型的指标权重也应不同:

项目类型 重点指标方向
市政基础设施项目 进度协调与公共影响
工业厂房项目 质量稳定和成本控制
EPC项目 设计、采购、施工一体化指标

第三层:项目绩效指标向个人绩效指标映射

个人绩效应形成"岗位KPI+项目贡献度+能力发展"的组合:

  • 岗位KPI:保证个人承担本职责任
  • 项目贡献度:反映对项目结果的实际影响
  • 能力发展:支撑企业长期人才建设

三者权重需根据岗位类型、项目参与深度和项目阶段动态设定。

关键检验标准

每一层之间是否存在映射规则:企业战略目标如何转为项目指标,项目指标如何落到岗位任务,岗位任务如何反映在个人绩效中,都需要在制度中明确。否则,三层架构只是形式上的完整,无法产生实际协同效果。

5. 项目贡献度如何量化计算?

5.1 结论速览 项目贡献度量化应综合角色、责任、参与时长、任务难度、关键节点影响等因素,采用"项目角色权重矩阵"作为基础工具。贡献度不是简单记录工时,也不是由项目经理凭印象打分,而是基于多维度因素的综合评估。

5.2 详细分析

项目角色权重矩阵示例

项目角色 责任范围 参与时长 影响权重 难度系数校准
项目经理 对进度、质量、成本、安全、客户沟通承担综合责任 通常贯穿项目全周期 根据项目规模、复杂度、风险等级上调或下调
技术负责人 对技术方案、技术交底、质量风险和重大技术问题负责 多集中在方案、施工关键节点和问题处理阶段 较高 对技术复杂度高、变更频繁项目提高系数
专业工程师 对专业施工任务、现场协调、问题闭环负责 按专业阶段投入,可能跨多个项目 中高 根据专业关键性、任务饱和度、现场影响调整
辅助人员 对资料、沟通、报表、后勤或专项支持负责 可能阶段性或持续参与 中低 对关键节点高强度支持可给予专项加权

关键原则

  1. 角色权重不等于固定等级:一个辅助人员若在关键节点承担了高强度协调工作,其贡献度可能高于常规支持角色;一个技术负责人若只挂名参与,实际投入不足,也不应获得与角色名称相匹配的高权重。
  2. 需要多维度校准:矩阵还需结合参与时长、责任范围、项目难度系数和项目规模系数进行校准。
  3. 适用前提:企业已经具备较清晰的项目角色定义和任务记录。如果项目责任边界长期模糊,直接上复杂模型反而会制造新的争议。

稳妥推进路径

先从关键岗位和重点项目试点,建立贡献度口径,再逐步推广到更多项目类型。避免一开始就追求完美模型,而忽视了管理基础的夯实。

6. 双元考核机制怎么设计?

6.1 结论速览 双元考核机制采用"岗位绩效(月/季)+项目绩效(里程碑)"结构。岗位绩效评价员工在职能或岗位上的基础履职情况,项目绩效评价员工对具体项目结果的贡献。两者共同构成个人绩效,而不是相互挤压。激励机制上可采用项目奖金池与个人贡献度联动的方式。

6.2 详细分析

双元结构设计逻辑

流程图 - 建筑工程企业项目与个人绩效协同关键问题清单

激励机制设计

  • 项目奖金池:项目绩效决定奖金池总量
  • 个人贡献度:决定分配比例
  • 联动效果:既能体现团队共同承担项目结果,也能避免平均主义

项目绩效追溯条款

建筑工程项目的真实结果往往在竣工决算、审计或回款阶段才完全显现。前期奖金全部兑现后,后期发现重大质量成本、结算偏差或合规风险,企业将难以纠偏。追溯条款可以规定部分项目绩效奖金延迟兑现,或在最终结果明确后进行补充奖励与调整。

合理边界

区分可控责任和不可控因素,明确哪些情形适用追溯,哪些情形应由组织层面承担风险。若企业把所有项目不确定性都转嫁给员工,会削弱员工参与项目的积极性。

7. 数字化平台在绩效协同中起什么作用?

7.1 结论速览 数字化绩效管理平台的价值在于打通项目绩效数据与个人绩效数据,让贡献识别、权重分配、周期衔接和结果校准有据可依。系统不是把纸质表单搬到线上,而是建立人员维度与项目维度的关联,实现自动计算、异常检测和数据看板。

7.2 详细分析

系统间数据打通

系统类型 记录内容 关联维度
项目管理系统 进度、任务、质量、安全、成本 项目维度
HR系统 组织、岗位、人员、绩效、薪酬 人员维度
ERP/财务系统 成本、合同、回款、利润 项目+财务维度

核心功能

  1. 人员-项目关联追踪:某员工在哪些项目中承担何种角色、参与多长时间、负责哪些任务、对应哪些里程碑结果,都应能在系统中被追踪。
  2. 自动规则计算:项目贡献度可依据角色权重、参与时长、任务完成记录、项目难度系数进行初步计算;个人绩效权重可根据项目阶段和岗位类型动态调整。
  3. 数据看板:管理层可以看到哪些项目绩效良好但个人评价分化明显,哪些项目结果不佳但关键岗位贡献充分,哪些员工长期承担高难度项目却未在绩效结果中体现。

上线前提条件

若数据口径不统一、项目角色随意填写、任务完成记录缺失,系统只会更快地产生不可靠结果。因此,系统上线前必须先完成制度规则梳理和主数据治理,不能把技术平台当作替代管理设计的工具。

三、问题解决类问题解答

8. 如何解决考核周期错配问题?

8.1 结论速览 解决考核周期错配的关键是设置"绩效校准窗口",在项目关键节点(开工策划、主体封顶、重大变更、阶段验收、竣工结算前后)对个人项目权重进行校准。同时采用"基础绩效+项目绩效"双元结构,基础绩效解决稳定性,项目绩效解决价值贡献。

8.2 详细分析

周期错配的具体表现

  • 项目按里程碑评价(数月到数年)
  • 个人考核按月/季/年运行
  • 项目成果滞后出现,个人考核需要及时反馈
  • 项目执行期内只有压力、没有过程认可
  • 等到奖金兑现时,部分人员可能已调离项目甚至离开企业

解决方案:双元结构+校准窗口

基础绩效:按岗位职责和能力要求进行月度或季度评价,保障个人日常履职,提供及时反馈。

项目绩效:按里程碑节点评价并累计兑现,反映员工对项目结果的贡献。

绩效校准窗口设置

项目阶段 校准节点 校准内容
启动期 开工策划后 确认角色权重与初始任务分配
执行期 主体封顶/关键节点 根据实际投入调整权重
变更期 重大变更后 重新评估责任边界与贡献预期
收尾期 阶段验收/竣工结算 最终贡献度确认与奖金分配

注意事项

  1. 校准频率:不应频繁到打乱管理秩序,也不能少到失去纠偏意义
  2. 触发条件:对于风险较高、周期较长、跨专业协作密集的项目,校准窗口应更靠近关键业务节点
  3. 审批流程:权重调整需要有触发条件、审批流程和记录依据,既保留管理弹性,也保留制度透明度

9. 项目管理中常见的绩效协同误区有哪些?

9.1 结论速览 常见误区包括:机械加权代替协同机制、过度监控过程数据、忽视管理者能力建设、一刀切适用所有项目类型、以及把数字化系统当作管理设计替代品。每个误区都有对应的应对策略。

9.2 详细分析

五大常见误区及应对

误区 表现 后果 应对策略
机械加权 年终把项目评分简单折算进个人评分 无法解决归因与激励时滞问题 设计三层贯通架构,建立映射规则
过度监控 全过程数据实时跟踪,员工感到被审视 产生形式主义,优化记录而非优化工作 过程数据服务于问题发现和绩效辅导
忽视能力建设 只宣贯制度,不培训管理者 制度难以稳定落地 项目经理和职能主管需掌握事实记录、贡献评价、绩效面谈能力
一刀切 所有项目类型使用同一套规则 不同项目特点被忽视,公平性受损 根据项目类型、阶段、难度动态调整权重
技术万能论 指望系统解决所有管理问题 系统更快产生不可靠结果 先完成制度规则梳理和主数据治理

其他需要注意的问题

  • 定性评价缺乏事实记录:有些工作需要通过方案质量、问题解决效果、协作反馈等定性证据评价,但要避免变成模糊印象
  • 追溯机制过度惩罚:若企业把所有项目不确定性都转嫁给员工,会削弱员工参与项目的积极性
  • 忽略跨项目人员:部分技术骨干、商务人员或安全质量人员可能同时支持多个项目,需要对单一项目结果的影响进行特殊处理

10. AI和数据治理如何提升绩效协同效果?

10.1 结论速览 AI辅助评估可从多源数据中识别贡献线索,异常检测算法帮助识别"搭便车"或"过度归功"现象。数据治理则是前提,需建立绩效数据主数据标准、数据质量管理机制,并区分可计算数据和需解释数据。AI不应直接决定员工绩效分数,而是提供数据基础、异常提示和比较视角。

10.2 详细分析

AI辅助的项目贡献度智能评估

建筑工程项目会产生大量过程数据,包括工时记录、任务完成情况、问题闭环记录、会议纪要、质量安全检查、协作沟通、变更处理等。过去这些数据分散在不同系统和文档中,难以被用于个人绩效评价;AI模型则有可能从多源数据中识别贡献线索。

应用场景

  • 结合任务完成记录、关键节点响应速度、问题处理闭环率、跨专业协作网络等信息,形成个人项目贡献度的参考判断
  • 异常检测算法帮助识别"搭便车"(角色重要但实际任务记录不足)或"过度归功"(绩效评价高但过程证据支撑不足)现象

合理定位:AI提供数据基础、异常提示和比较视角,最终判断仍由管理者结合事实和情境完成。

数据治理三步走

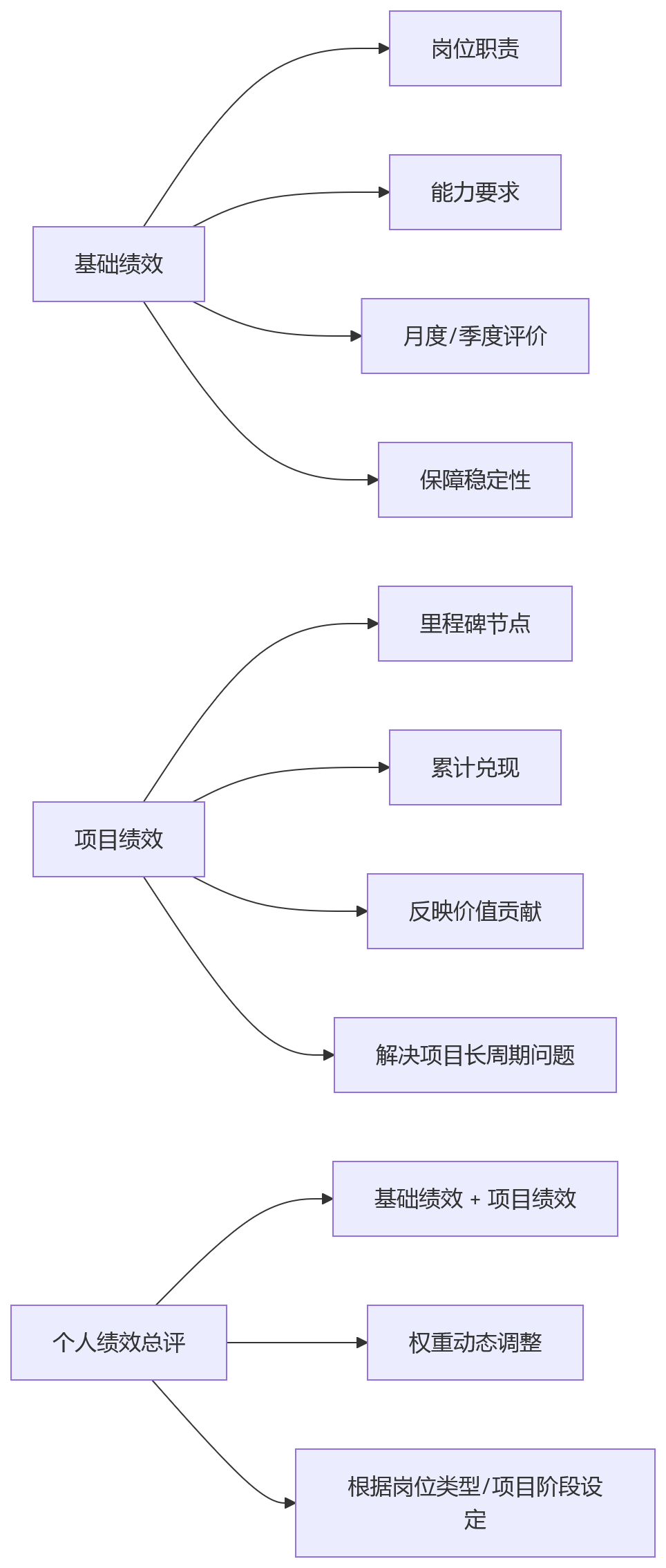

流程图 - 建筑工程企业项目与个人绩效协同关键问题清单

范式迁移:从事后评价到过程协同

传统绩效管理多在期末打分,未来的绩效管理将更多转向过程协同,即在项目执行过程中实时观察项目绩效和个人贡献之间的联动状态,并及时采取干预措施。

实时数据看板可以让管理者看到项目进度滞后是否集中在某一专业,成本偏差是否与采购或变更管理有关,质量问题是否与技术交底不到位相关。个人绩效也不再只是期末结果,而是在过程中通过任务完成、问题闭环、协作响应、风险预警等数据持续呈现。

结语

建筑工程企业项目绩效与个人绩效的脱节,并不是简单的管理粗放,而是项目制、矩阵式组织、长周期交付和多主体协作共同作用的结果。要真正解决这一问题,需要从价值传导链路重构、贡献度量化突破、周期衔接机制建立、数字化平台承接、管理者能力训练五个方面系统推进。

在实际应用中,最值得优先关注的三个重点是:

  1. 先重构价值传导链路:把"战略→项目→个人"作为绩效管理主线,避免项目绩效和个人绩效各自运行。
  2. 优先突破项目贡献度量化:从关键岗位、重点项目开始试点角色权重矩阵,逐步形成可解释、可校准的贡献识别规则。
  3. 以数字化平台承接复杂规则:通过HR数字化系统打通项目、人员、岗位、绩效和激励数据,使绩效协同从人工汇总转向实时追踪与动态校准。

2026年,建筑工程企业的竞争已不只是谁能拿到项目,更是谁能更高效、更可控地交付项目。项目-个人绩效协同,正在成为工程企业组织效能提升的管理底座。
