项目绩效:项目型组织为何要兼容项目绩效与年度考核?

2026-06-03

红海云

项目型组织的绩效难题,不是缺少考核工具,而是项目周期、组织周期与人才发展周期长期错位。本文面向工程、咨询、IT服务、研发等项目制企业管理者,回答“绩效怎么兼容”这一关键问题:为什么项目绩效不能替代年度考核,年度考核也不能覆盖项目贡献;以及如何通过权重规则、数据归集、校准机制和绩效系统,让双轨绩效从理念走向可执行。

项目型组织的绩效管理,往往在一个看似简单的问题上反复摇摆:到底按项目考,还是按年度考?

从公开研究与行业实践看,工程建设、咨询服务、IT实施、研发交付等企业,普遍面临同一类管理矛盾:项目是价值创造的基本单元,但年度考核仍然是组织配置薪酬、晋升、发展机会的核心制度。项目可能三个月结束,也可能跨年度推进;员工可能只参与一个重点项目,也可能同时在多个项目中承担不同角色。项目经理看得到交付过程,职能主管掌握员工长期能力与组织行为,但两者看到的不是同一张绩效图谱。

如果只做项目绩效,组织容易把员工变成短期交付资源,难以识别能力沉淀、知识分享、团队建设等长期贡献;如果只做年度考核,项目中的关键贡献又可能被平均化、模糊化,甚至被印象分替代。所谓“项目绩效和年度考核二选一”,本质上是一个伪命题。真正需要回答的是:项目型组织的绩效怎么兼容,才能既反映项目贡献,又支持年度人才决策?

一、项目型组织的绩效困境:单一考核维度的系统性失灵

项目型组织的绩效难题,首先来自组织结构本身。矩阵关系、多项目并行、项目周期不稳定,使单一考核维度很难覆盖员工真实贡献,评价盲区由此产生。

1.“只看项目”的短视效应

项目绩效的优势很明显:贴近业务现场,反馈速度快,能够直接评价交付质量、进度控制、客户满意度、成本约束等结果。对于项目型组织而言,这类评价是必要的,因为项目才是收入、成本和客户价值兑现的主要载体。但问题在于,项目绩效天然带有短周期视角。它关注这个项目是否按期交付、这个阶段是否解决问题,却未必能回答一个员工是否具备持续承担更复杂任务的能力。

例如,一名咨询顾问在某个三个月项目中表现突出,帮助客户完成关键方案设计,并在交付节点前解决了多个阻塞问题。如果只看项目,他可能得到很高评价。但这套评价未必能识别他是否愿意沉淀方法论、是否帮助新人提升、是否在多个项目之间形成可复用知识。反过来,一名工程师可能在项目中承担大量底层支撑工作,短期成果不够显性,却为后续项目稳定性打下基础。如果项目经理只从本项目结果出发,很容易把这种贡献视为后台支持,而不是长期能力资产。

更深层的机制在于,项目经理通常围绕项目目标配置资源。其评价视角容易受到交付压力影响,把成员看作项目进度中的岗位角色,而不是组织长期发展中的人才个体。这并非项目经理主观偏差,而是角色约束导致的评价边界。项目绩效适合判断“这件事做得怎么样”,但不适合单独决定“这个人未来应如何发展”。

2.“只看年度”的稀释效应

年度考核的优势在于综合性。它能够把一年内的工作表现、能力变化、价值观行为、协作贡献纳入统一评价,便于组织进行调薪、晋升、干部选拔和人才盘点。但在项目型组织中,年度考核如果脱离项目现场,就容易出现贡献稀释。

一个典型场景是:某IT服务企业的实施顾问一年内参与三个项目,第一个项目周期短但难度高,第二个项目跨部门协同复杂,第三个项目只是例行支持。如果年度考核只在年底由职能主管打分,三个项目中的贡献差异很可能被压缩成一个模糊判断:总体表现不错、协作尚可、交付稳定。高峰贡献被低谷拉平,关键事件被日常印象覆盖。

跨年项目的问题更明显。某工程项目从当年9月启动,第二年6月交付。当年年底时,项目仍处于关键攻坚阶段,阶段性突破尚未形成最终结果。如果年度考核坚持只看财年结果,员工在项目启动、方案设计、风险排查中的贡献就可能无法被充分体现。等项目最终成功交付时,上一年度的考核窗口已经关闭。

年度考核还面临信息距离问题。职能主管通常掌握员工的岗位发展、专业能力、日常行为,但未必深度参与每个项目的进度、客户沟通和问题解决过程。如果缺少项目过程数据输入,年度评价就容易退化为印象打分。印象并不等于偏见,但印象缺少可追溯证据,难以支撑组织层面的公平性。

3.矩阵组织的双重归属矛盾

项目型组织常采用矩阵结构:员工行政上归属职能部门,业务上接受项目经理管理。这个结构能提高资源复用效率,却也把绩效评价问题复杂化。员工向谁汇报、由谁评价、评价什么、结果如何使用,若制度没有明确设计,绩效管理就容易出现真空或重复。

当项目经理拥有评价权但没有发展决策权时,项目绩效可能只停留在项目奖金层面,无法进入年度人才决策;当职能主管拥有年度考核权但缺少项目数据时,又无法准确判断员工在业务现场的真实贡献。两类评价主体都重要,但任何一方单独主导,都难以覆盖完整绩效事实。

更棘手的是多项目并行。一名研发人员可能在A项目中担任核心开发,在B项目中做技术评审,在C项目中承担应急支持。三个项目经理对他的评价维度、标准和严苛程度可能并不一致。如果没有统一规则,多项目评价要么相互抵消,要么被简单平均,最终无法反映角色差异与项目难度。

因此,单一维度考核在项目型组织中不是“够不够精细”的问题,而是系统是否能够运转的问题。项目绩效和年度考核需要兼容,不是管理上的锦上添花,而是矩阵组织下的结构性刚需。

二、项目绩效与年度考核的互补逻辑:三重维度的结构性耦合

项目绩效与年度考核并非竞争关系。二者在时间、评价、激励三个维度上分别承担不同功能,兼容之后才能构成项目型组织绩效管理的完整闭环。

1.时间维度的互补:短周期敏捷反馈与长周期发展审视

项目绩效的价值首先体现在反馈频率。项目是阶段性目标明确、任务边界清晰的工作单元,适合在里程碑、结项、关键节点进行评价。评价越贴近行为发生现场,越能帮助员工理解哪些行为有效、哪些问题需要纠偏。这种反馈类似脉冲信号,虽然持续时间短,但能在关键节点提供清晰刺激。

年度考核则提供另一种时间尺度。它不追求对每个项目细节即时评价,而是把多个项目、多个阶段、多个协作关系放在一年周期中进行综合审视。它关注员工是否在持续提升,是否能够跨项目迁移能力,是否在组织中形成稳定贡献。对于晋升、调薪、继任计划等决策而言,单个项目表现不足以支撑判断,必须观察长期一致性。

从目标管理理论看,近端目标有助于提升行动聚焦,远端目标则帮助组织保持发展方向。项目绩效更接近近端目标,年度考核更接近远端目标。项目型组织如果只保留近端反馈,容易形成短期冲刺;如果只保留远端评价,又会让过程纠偏过慢。二者结合,才能形成“项目中及时反馈、年度中综合判断”的双频节奏。

2.评价维度的互补:任务交付力与组织贡献力的双重衡量

项目绩效回答的是“做了什么”。它更适合评价交付质量、进度达成、成本控制、风险处理、客户反馈等硬指标。硬指标并非一定都是量化指标,也包括关键事件、问题解决难度、角色承担程度等可追溯事实。项目经理作为现场管理者,通常最能判断员工在项目中的实际投入与贡献。

年度考核回答的是“成为什么”。它关心员工一年中能力是否提升,是否具备更复杂岗位的胜任潜力,是否愿意沉淀经验、支持团队、践行组织价值观。许多组织贡献并不直接表现为某一个项目结果,却会长期影响企业能力。例如方法论复用、知识库建设、新人培养、跨部门协同,短期看可能不如项目交付显眼,但长期看会决定组织是否能复制成功。

这也是平衡计分卡等多维绩效理念对项目型组织的启发:绩效不应只停留在财务或交付结果,还要覆盖客户、流程、学习成长等维度。项目绩效是硬指标的主战场,年度考核是软实力与长期价值的校准场。没有项目绩效,年度考核缺少业务事实;没有年度考核,项目绩效缺少人才发展视角。

表格1:项目绩效与年度考核的三重互补关系

维度 项目绩效 年度考核 互补关系
时间维度 短周期、即时反馈 长周期、综合审视 脉冲式+周期式双频反馈
评价维度 任务交付力,关注做了什么 组织贡献力,关注成为什么 硬指标+软实力双重衡量
激励维度 项目奖金、即时激励 晋升调薪、长期发展 即时驱动+长期牵引协同

3.激励维度的互补:即时激励与长期激励的协同设计

项目绩效适合连接即时激励。项目结束后,根据交付结果、角色贡献和项目难度进行奖金分配,有助于强化多劳多得、优劳优得的导向。对于项目制企业而言,如果项目贡献不能及时反馈到激励上,员工会逐渐感到高强度项目与低强度项目没有差别,关键攻坚与常规支持没有差别,最终削弱对项目目标的投入。

但即时激励也有边界。若组织过度依赖项目奖金,员工可能倾向于选择短期收益高、曝光度高的项目,而不愿承担基础建设、知识沉淀、人才培养等长期任务。项目经理也可能为了项目结果过度消耗核心成员,忽视员工能力结构与职业发展。短期激励如果没有长期约束,会把组织推向局部最优。

年度考核则适合承接长期激励,包括晋升、调薪、培养资源、关键岗位机会等。它向员工传递一个更稳定的信号:组织不仅奖励一次项目成功,也重视持续成长和组织认同。项目绩效解决“当下做得怎么样”,年度考核回答“这个人值得怎样投资”。二者兼容,才能避免两类激励扭曲:一种是只冲项目、不顾成长;另一种是只看年考、不看贡献。

适用边界也需要说清楚。对于项目占比较低、岗位职责高度稳定的职能型组织,项目绩效不一定需要成为年度考核的重要输入;但对于收入、成本、客户价值主要由项目承载的企业,双轨兼容往往不是选择题,而是绩效体系能否可信的前提。

三、双轨兼容的落地框架:从设计逻辑到数字化承接

双轨兼容的难点不在理念,而在执行。企业需要把项目绩效与年度考核之间的关系转化为权重规则、数据路径和校准机制,否则兼容只会停留在制度文本中。

1.权重设计:项目绩效与年度考核的量化衔接

权重设计的第一原则,是看员工实际价值创造方式,而不是套用统一比例。项目参与度越高,项目绩效在年度考核中的权重通常越应提高;岗位越偏向资源统筹、能力建设和组织管理,年度维度的权重则应相应增加。对于交付序列员工,项目绩效可作为年度考核的主要输入;对于管理序列员工,则需要同时评价项目结果、团队建设、资源配置和组织能力提升。

大纲中提出的典型模型具有实践参考价值:项目绩效占60%—70%,职能或年度维度占30%—40%。但这个区间不应机械套用。交付岗可偏高,技术序列可保持适中,管理岗则需要适度提高年度维度比重。原因在于,不同岗位的绩效事实来源不同:交付岗的成果主要发生在项目现场;技术序列既有项目贡献,也有专业沉淀;管理序列则承担跨项目协调、人才培养和组织建设责任。

仅有比例仍然不够。项目难度与角色权重必须进入修正逻辑。一个成员在高难度项目中承担核心角色,与在低难度项目中承担辅助角色,不能简单用同样评分相加。项目难度系数可以考虑客户复杂度、技术不确定性、交付周期、资源约束等因素;角色权重系数可区分项目负责人、核心成员、专业支持、临时协助等贡献层级。

图表1:项目绩效与年度考核的权重配置逻辑

流程图 - 项目绩效:项目型组织为何要兼容项目绩效与年度考核?

这一模型的管理价值在于,它让组织从“谁印象更好”转向“贡献如何被计算”。但也要警惕过度复杂化。若系数过多、计算过程不透明,员工会把绩效系统视为黑箱。较稳妥的做法是:先明确岗位序列的基础权重,再对少数关键变量设置修正,避免把绩效规则设计成无法解释的公式。

2.数据归集:从项目到年度的自动汇聚

双轨兼容能否落地,取决于项目数据能否稳定进入年度考核。很多企业并非没有项目评价,而是项目评价停留在项目结束时的表单、邮件或会议纪要中,无法自动沉淀为年度考核证据。到了年底,HR和管理者再手工汇总项目表现,既耗时,也容易遗漏关键事实。

更可行的路径是:每个项目结束即生成项目绩效档案,自动归入年度考核数据池。项目档案至少应包含四类信息:项目评分、角色贡献度、关键事件记录、项目经理评价。项目评分回答结果如何,角色贡献度回答谁承担了什么,关键事件记录保留过程证据,项目经理评价补充对行为和协作的判断。四类信息组合起来,才能避免项目绩效只剩一个分数。

多项目并行时,系统需要按权重自动汇总。例如员工参与A、B、C三个项目,项目周期、投入比例、角色权重和难度系数不同,年度数据池应能自动形成加权结果,而不是简单平均。这样既减少人工统计误差,也降低主观干预空间。对于跨年度项目,可以采用阶段性归档方式,把里程碑成果先进入当年考核,项目最终结果再进入下一周期补充评价。

在这一环节,绩效系统不是辅助工具,而是双轨制成立的基础设施。没有数字化承接,项目绩效与年度考核之间会出现数据断点:项目做完了,评价留在项目里;年度开始了,HR重新收集材料。双轨制看似更全面,实际变成更重的管理负担。

从系统建设角度看,企业需要关注三项能力:第一,项目绩效数据是否能按项目、人员、角色、周期进行结构化记录;第二,多项目评分是否能自动汇总到年度考核方案中;第三,年度评估时是否能回溯项目证据,而不是只看到一个合成分数。红海云等绩效管理系统在这类场景中的价值,主要体现在把项目评价、年度方案、过程记录与结果应用放到同一条数据链路上,帮助HR减少重复填报和手工核算。

3.校准机制:双轨数据的整合与平衡

权重和数据解决的是“如何汇总”,校准解决的是“汇总后是否可信”。项目绩效分数进入年度考核,并不意味着结果天然公平。不同项目经理评分尺度不同,不同项目难度差异较大,不同部门对高绩效的理解也可能不一致。如果没有校准,系统只是把偏差自动化。

年度校准会议应同时审视项目绩效汇总与职能评价。一个典型问题是“项目高分但年度平庸”:员工在某些项目中交付突出,但在知识分享、团队协作或能力成长上表现不足。另一个问题是“项目一般但年度突出”:员工项目结果不算亮眼,但承担了大量组织支持、专业建设或风险兜底工作。校准的目的不是把所有人拉回平均线,而是识别不同评价来源之间的偏差,并解释偏差是否合理。

校准会议需要明确参与者与证据边界。项目经理提供项目现场事实,职能主管提供长期能力与组织贡献判断,HR负责规则一致性与分布合理性。若企业引入强制分布,也应谨慎使用。强制分布可以避免普遍打高分,但在项目差异极大的组织中,过度机械的分布可能惩罚承担高难度项目的团队。因此,更适合的做法是先按项目群、岗位序列、职级区间进行分层校准,再讨论组织整体分布。

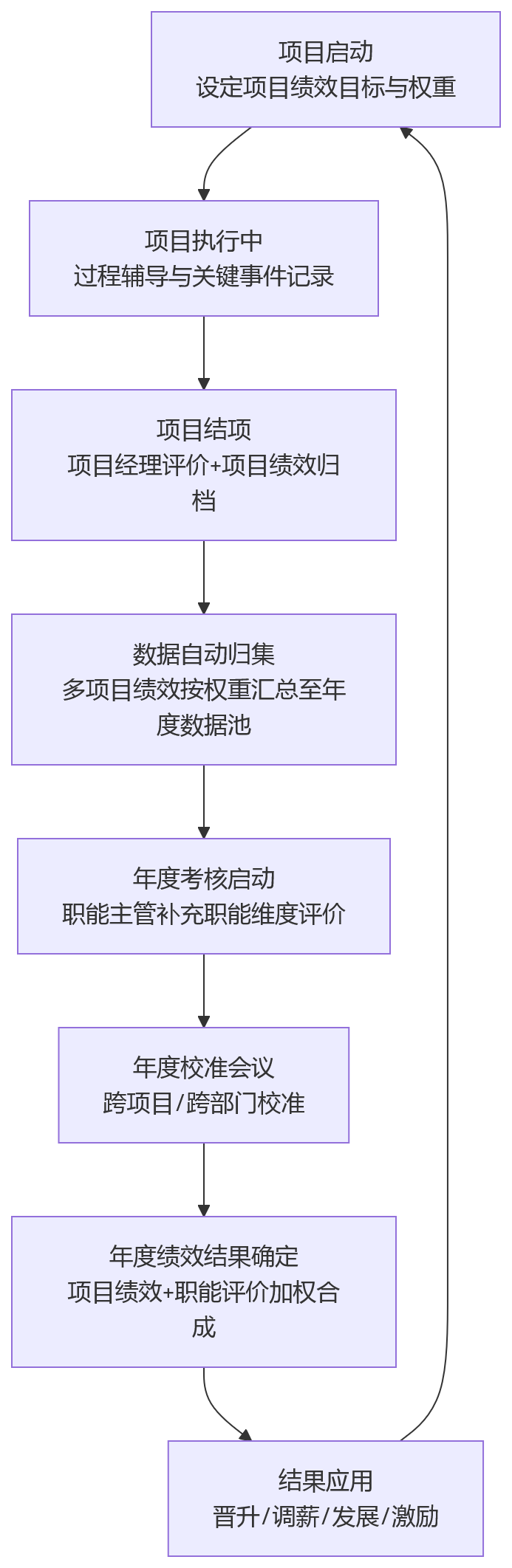

图表2:项目绩效到年度考核的双轨闭环流程

流程图 - 项目绩效:项目型组织为何要兼容项目绩效与年度考核?

双轨兼容的落地,本质上是数据流、规则流、校准流的三流合一。数据流保证事实可追溯,规则流保证评价可计算,校准流保证结果可解释。三者缺一,绩效系统都会出现断裂:有数据但无规则,会变成材料堆积;有规则但无校准,会放大偏差;有校准但无数据,又会回到主观讨论。

四、兼容不是简单叠加:双轨制的常见陷阱与化解策略

项目绩效与年度考核的兼容,并不是把两套表单叠在一起。实践中更常见的问题,是形式上双轨,实质上割裂,最终增加管理成本却没有提升评价质量。

1.陷阱一:项目绩效与年度考核“两张皮”

“两张皮”的典型表现是:项目结束时做了一次项目绩效,年底又重新做年度考核,两套评价互不关联。项目评价没有进入年度结果,年度考核也不回看项目证据。员工会很快发现,项目绩效只是项目经理管理过程的一部分,并不会影响更重要的薪酬、晋升和发展机会,于是项目评价的严肃性下降。

根因在于企业没有把项目绩效定义为年度考核输入项,而是把它设计成并行制度。看似考得更多,实际上信息没有穿透。化解策略是明确数据关系:项目绩效必须进入年度考核数据池,并在年度评分中占有明确权重;年度考核也必须能够追溯项目档案,说明某个年度结果来自哪些项目事实。

这并不意味着所有项目评价都要直接折算为年度分数。对于短期支持、低投入项目,可以采用关键事件记录而非完整评分;对于重点项目,则应形成完整项目绩效档案。关键不是一刀切,而是让项目数据在年度考核中有制度位置。

2.陷阱二:项目经理与职能主管“双重标准”

“双重标准”的典型表现是:项目经理看交付,职能主管看态度;项目经理认为员工高绩效,职能主管认为其协作一般;或者职能主管认可员工能力成长,项目经理却认为其项目投入不足。员工面对两个评价主体,不知道该优先满足谁的要求。

这种冲突不是因为管理者不专业,而是评价维度边界不清。项目经理应该主要评价项目目标达成、角色贡献、过程协作和关键事件;职能主管则应评价专业能力成长、岗位胜任、组织贡献和发展潜力。若双方都评价全部维度,必然出现重复和冲突。

化解策略是制度先行。企业应在绩效方案中明确双方评价边界与权重,并通过校准会议处理冲突项。对于冲突较大的评价,不应简单取平均,而要回到证据:项目经理是否有关键事件支撑,职能主管是否有长期行为记录,HR是否能从规则上判断评价口径一致性。双重评价并不可怕,真正的问题是双重标准没有被组织化管理。

3.陷阱三:考核频次过高导致“绩效疲劳”

项目型组织还有一个容易被低估的风险:考核频次过高。项目越多,评价越频繁;再叠加季度回顾、半年盘点、年度考核,员工和管理者都会陷入填表、开会、确认、申诉的循环。绩效管理一旦消耗过多时间,就会从管理工具变成组织负担。

绩效疲劳的根因,是企业把项目绩效做得过重。不是每个项目都需要完整评价,也不是每个节点都需要正式打分。项目绩效应轻量化,聚焦少数核心指标和关键事件。对低复杂度、短周期、低投入项目,可以采用简化记录;对战略项目、客户关键项目、高风险项目,再使用完整评价流程。

年度考核的角色,则是整合性审视,而不是重复填表。年度阶段应减少重新收集信息,把重点放在数据解释、跨项目校准和结果应用上。如果年底仍然要求管理者重新回忆全年项目表现,说明项目过程数据没有真正沉淀。

表格2:双轨绩效制的常见陷阱与化解策略

陷阱 典型表现 根因 化解策略
两张皮 项目绩效与年度考核互不关联 未将项目绩效作为年度考核输入项 数据穿透:项目绩效进入年度考核输入
双重标准 项目经理与职能主管评价冲突 评价维度边界不清、权重不明 制度明确维度边界,校准会议消除偏差
绩效疲劳 考核频次过高、重复填表 项目考核过重,年度考核叠加 轻量化项目绩效,年度做整合审视

兼容的智慧在于分而不离、合而不混。项目绩效与年度考核各有侧重,但数据要贯通,逻辑要一致,结果要互认。否则,双轨制只是把一个问题拆成两个流程,并没有真正解决项目型组织的绩效难题。

红海云总结

回到开篇的问题,项目型组织做绩效,不是在项目绩效和年度考核之间做选择,而是要回答:如何让二者在机制上耦合、在数据上贯通、在激励上协同。对于正在优化绩效体系的企业,建议从以下几个动作切入:

  • 先诊断现有体系是否存在单一维度失灵:识别企业是只看项目、只看年度,还是形式双轨但数据割裂。
  • 明确项目绩效进入年度考核的权重规则:按岗位序列、项目参与度、角色贡献和项目难度设置差异化模型,避免简单平均。
  • 建立项目数据到年度数据池的自动归集路径:让项目评分、关键事件、角色贡献和项目经理评价可追溯、可汇总、可校准。
  • 把校准会议制度化:通过项目经理、职能主管和HR的共同校准,修正评分尺度差异,而不是简单削峰填谷。
  • 借助红海云等绩效系统降低双轨管理成本:将项目绩效、年度考核、评估方案和结果应用放在统一链路中,减少重复填报与人工核算。

项目绩效与年度考核的兼容,最终不是为了让考核更复杂,而是为了让组织更准确地识别贡献、更稳健地配置激励、更持续地发展人才。
