本文围绕“项目制组织为何必须双轨绩效”这一核心命题,提炼出8个实战高频问题。问题筛选基于行业常见痛点、管理决策难点与落地误区,答案提供可直接参考的结论、判断依据与操作步骤。内容依据红海云内部培训材料、行业实践案例及人力资源绩效管理通用方法论整理,部分数字化场景建议以企业实际系统能力为准。
一、基础认知类问题解答
1. 项目制组织为什么要用双轨绩效而不是单一考核?
1.1 结论速览 项目制组织采用双轨绩效,是因为单轨无法同时解决“方向对齐”与“动力公平”两个核心问题。项目绩效确保团队围绕组织目标交付结果,个人绩效识别贡献差异并支撑人才发展。缺少任一端,绩效系统都会偏离组织真正想要的行为。
1.2 详细分析
单轨失灵的两种典型表现
| 模式 | 核心假设 | 典型失灵 | 行为后果 |
|---|---|---|---|
| 唯项目论 | 项目成功=个人成功 | 个体贡献被抹平,搭便车 | 高绩效者流失,短期主义 |
| 唯个人论 | 个人优秀=项目成功 | 协作被放弃,集体目标失焦 | 摘好摘的果子,公地悲剧 |
三重结构性矛盾决定双轨必要性
适用边界说明
- 高度流水线、岗位边界稳定的工作,无需过度设计复杂双轨
- 任务协作强、项目结果重要、个人差异明显的组织,双轨是结构完整性要求
- 双轨不是让考核更复杂,而是让评价维度匹配组织真实运行逻辑
2. 项目绩效和个人绩效分别解决什么问题?
2.1 结论速览 项目绩效承担战略传导与协作评价功能,回答“团队是否做正确的事”;个人绩效承担激励校准与能力牵引功能,回答“个人是否把事做对”。两者形成方向与动力的闭环,缺一不可。
2.2 详细分析
项目绩效的三项核心价值
- 战略传导:企业战略通过项目转化为可交付目标,再影响团队行为。没有项目层评价,战略容易停留在年度口号中。
- 协作评价:交付质量、里程碑达成率、客户满意度等指标天然反映团队配合质量,无法由单人独立完成。
- 资源配置信号:哪些项目接近战略重点、投入产出不匹配、反复延期等问题,可通过项目绩效数据识别并反哺到项目组合管理。
个人绩效的三项核心价值
- 贡献识别:同一项目中不同角色创造价值方式不同,个人绩效能回答“谁真正推动项目成功,谁只是搭乘成功”。
- 能力牵引:将能力模型、行为标准纳入个人绩效,让员工看到短期任务外的长期方向,避免陷入“不断交付却无成长”循环。
- 人才决策支撑:晋升、调薪、继任、培养等决策需要个人绩效证据,仅凭单次项目表现易依赖印象与资历。
两端信息同时存在,绩效管理才有诊断能力,而非停留在事后评分。
二、实操优化类问题解答
3. 项目绩效和个人绩效的权重应该怎么设计?
3.1 结论速览 权重不应固定比例套用所有场景,而应按角色、项目类型和项目阶段动态配置。项目经理等关键角色项目绩效权重通常更高(40%-70%),专业支持角色个人绩效权重应适当提高(30%-60%)。启动期侧重能力准备,交付期侧重结果责任。
3.2 详细分析
按角色配置权重的原则
| 角色类型 | 项目绩效权重参考 | 个人绩效权重参考 | 设计理由 |
|---|---|---|---|
| 项目经理/产品负责人 | 60%-70% | 30%-40% | 对项目成败直接影响更大 |
| 技术负责人/架构师 | 50%-60% | 40%-50% | 兼顾交付结果与技术深度 |
| 开发工程师/执行人员 | 40%-50% | 50%-60% | 任务贡献与协作行为并重 |
| 专业支持/平台支撑 | 30%-40% | 60%-70% | 长期价值不完全体现在单项目 |
| 共享服务/后台支持 | 30%-40% | 60%-70% | 能力沉淀与服务质量更重要 |
按项目阶段调整权重的思路
- 启动期:需求澄清、方案设计、风险预判、资源协调是关键,个人专业能力与关键行为权重应提高
- 交付期:围绕里程碑、质量、成本、客户价值进行评价,项目结果权重应提高
- 收尾期:知识沉淀、复盘总结、经验转化应纳入评价,避免项目结束即能力清零
按项目类型差异化设计的要点
- 研发创新项目:风险结构不确定,个人创新能力权重可适当提高
- 客户交付项目:客户满意度与交付质量权重应占主导
- 内部流程优化项目:跨部门协作与标准化沉淀权重应强化
实施建议
企业在初期试点时,应先选择一两个典型项目类型验证权重规则,避免一次性铺开导致管理成本过高。
4. 项目层和个人层的指标应该如何分层设计?
4.1 结论速览 项目层指标关注交付质量、进度控制、客户价值等团队共同承担的结果;个人层指标关注任务贡献、协作行为和能力成长三类可观察行为。指标不宜过细,应优先选择与项目成败、人才发展和组织协同强相关的少数指标。
4.2 详细分析
项目层指标设计示例
| 维度 | 具体指标 | 数据来源 |
|---|---|---|
| 交付质量 | 交付物验收通过率、缺陷率、返工率 | 项目管理系统 |
| 进度控制 | 里程碑达成率、关键路径偏差 | 项目管理工具 |
| 客户价值 | 客户满意度、复购/续约率、投诉率 | 客户反馈系统 |
| 预算控制 | 成本偏差率、资源利用率 | 财务/工时系统 |
| 知识沉淀 | 模板/方案复用数、复盘输出质量 | 知识库系统 |
个人层指标设计示例
| 类别 | 具体指标 | 评价方式 |
|---|---|---|
| 结果贡献 | 任务完成度、关键成果质量、专业贡献度 | 项目经理评价+交付物评审 |
| 过程行为 | 跨角色协作评价、风险反馈及时性、知识分享频次 | 同伴反馈+协作记录 |
| 能力成长 | 技能提升、任职资格进阶、方法沉淀 | 专业评审+能力档案 |
指标分层的关键原则
- 项目指标要体现协作属性:避免设计为某一个人能独立完成的指标,否则无法反映团队协作质量
- 个人指标不能只量化个人产出:对于高度协作岗位,应把同伴反馈、项目经理评价、专业评审和行为证据结合起来
- 指标数量宁少勿多:过细的指标会让员工把精力用于解释分数,而不是改善工作
- 建立证据标准:每个指标应有明确的采集方式和证据来源,减少主观印象分
常见误区提醒
- 误区1:把个人指标全部拆分为KPI数字——高度协作工作的价值难以线性拆解
- 误区2:项目指标与个人指标完全割裂——应建立从项目目标到个人行为的逐级拆解链路
- 误区3:所有项目使用同一套指标——不同类型项目的风险结构和价值重点不同
5. 如何实现项目管理与绩效管理的数据打通?
5.1 结论速览 数据打通是双轨落地的技术前提,需要完成三步:统一对象关系(员工-项目-角色)、统一指标口径、建立校准机制。缺少数据治理规则,数字化系统可能只是把原来分散的争议集中到一个平台上。
5.2 详细分析

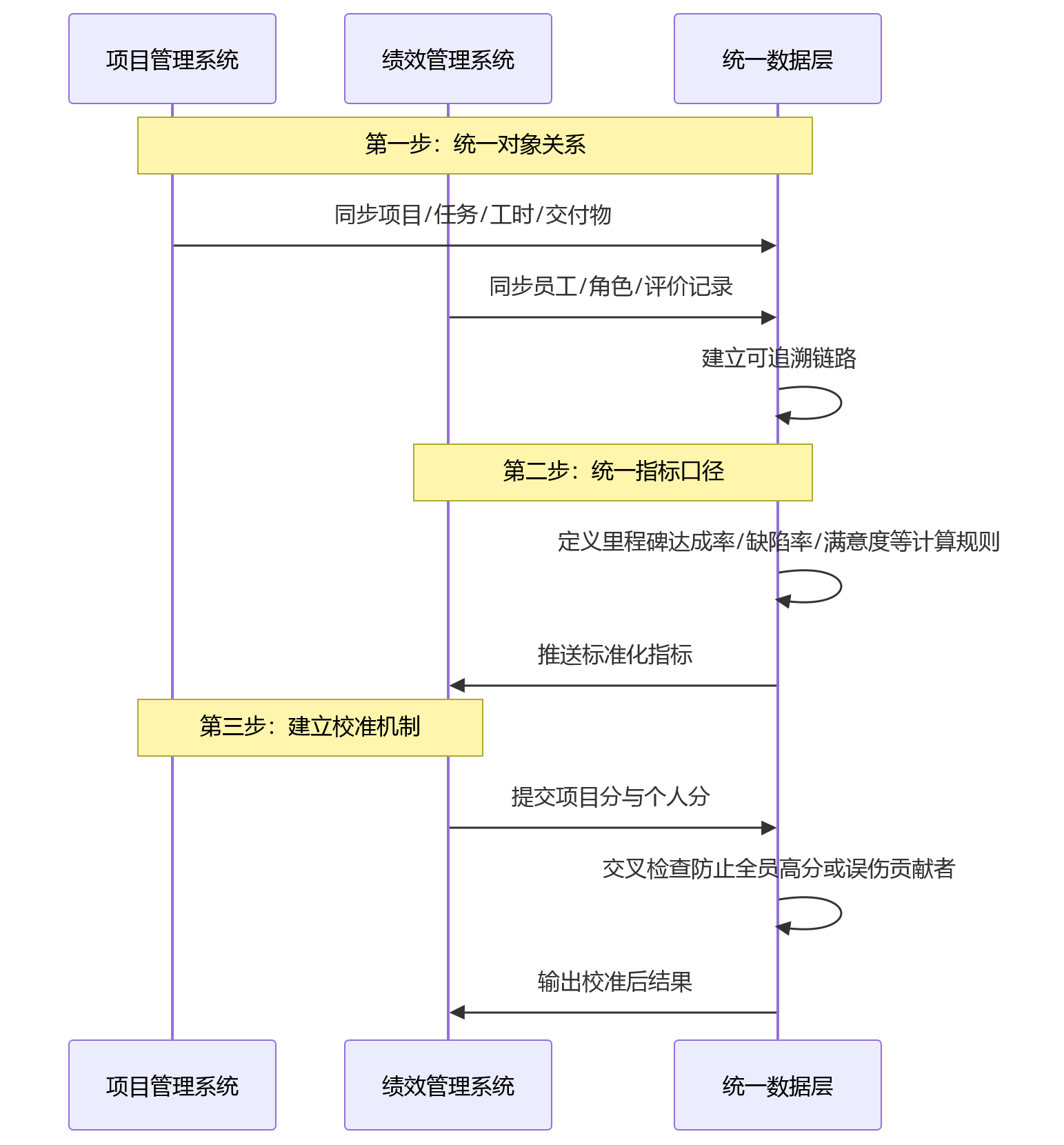

数据打通的三步走

统一对象关系的关键字段
| 数据项 | 说明 | 用途 |
|---|---|---|
| 员工参与项目列表 | 一名员工在周期内参与的所有项目 | 多项目贡献汇总 |
| 项目角色标识 | 在每个项目中承担的角色(PM/开发/测试等) | 差异化权重应用 |
| 投入时间分布 | 各项目的工时投入占比 | 贡献度拆分依据 |
| 关键交付物归属 | 员工负责的具体交付物及验收状态 | 结果贡献证据 |
| 项目结果数据 | 项目里程碑、质量、满意度等结果指标 | 项目绩效打分 |
统一指标口径的常见问题
- 里程碑达成率:是按计划节点还是按调整后的节点计算?
- 缺陷率:是按代码行数、功能点还是按交付物数量计算?
- 客户满意度:是项目结束时一次调查还是全流程多次调查?
- 工时投入:是按系统自动采集还是人工填报确认?
这些问题若不一致,绩效结果必然引发争议。
建立校准机制的设计要点
- 交叉检查:项目成功时不应全员高分,项目失败时不应全员低分
- 异常识别:AI可辅助提示投入结构与贡献度不匹配的异常情况
- 人工确认:隐性贡献、突发风险承担、客户关系修复等仍需管理者结合事实证据校准
- 申诉通道:员工对数据或结果有异议时应有明确申诉流程
数据治理规则清单
- 哪些数据可进入绩效评价,哪些只用于过程分析
- 哪些数据由系统自动采集,哪些需要人工确认
- 哪些指标可以跨部门比较,哪些只适合同类项目内部比较
- 数据权限如何分配,确保员工隐私与信任
三、问题解决类问题解答
6. 双轨绩效落地时最常见的问题有哪些?如何避免?
6.1 结论速览 双轨落地常见问题包括:权重一刀切、指标过度细化、数据割裂、校准缺失、员工抵触。避免方法是按角色和阶段差异化设计权重,精选核心指标而非堆砌,优先打通关键数据链路,建立公开透明的校准机制,并通过试点验证逐步推广。
6.2 详细分析
问题1:权重一刀切,所有角色用同一比例
- 表现:项目经理和后台支持人员都按50%/50%分配权重
- 后果:关键角色结果责任弱化,支持角色短期交付压力过大
- 对策:建立角色-项目类型-阶段三维度的权重矩阵,初期试点验证后再推广
问题2:指标过度细化,员工忙于解释分数
- 表现:个人指标超过10项,每项都要写证明材料和自评
- 后果:管理成本飙升,员工精力从工作转向填表
- 对策:优先选择3-5个与项目成败、人才发展强相关的核心指标
问题3:项目系统与绩效系统割裂
- 表现:项目数据在PM系统,绩效数据在HR系统,手工导表对账
- 后果:数据不一致、评价滞后、争议频发
- 对策:至少打通员工-项目-角色关系链,关键指标建立自动采集接口
问题4:缺乏校准机制,极端结果频发
- 表现:项目成功全员90分以上,项目失败全员60分以下
- 后果:高贡献者得不到认可,低投入者搭便车未被识别
- 对策:建立强制分布或交叉校准规则,防止项目结果完全覆盖个人差异
问题5:员工认为双轨就是双重负担
- 表现:员工抱怨要填两套表、参加两次评审、面对双重标准
- 后果:抵触情绪蔓延,制度执行走样
- 对策:强调双轨不是重复考核,而是不同维度的互补;简化流程,避免重复填报
问题6:忽视能力维度,员工只见项目不见人
- 表现:项目一个接一个推进,员工能力成长无连续反馈
- 后果:人才梯队断层,组织能力无法沉淀
- 对策:将能力指标纳入个人绩效,与任职资格体系联动
落地优先级建议
- 第一优先级:明确权重规则与核心指标框架
- 第二优先级:打通项目与绩效的关键数据链路
- 第三优先级:建立校准机制与申诉通道
- 第四优先级:引入AI辅助与多维度评价
7. 如何在双轨基础上进一步引入能力和协作维度?
7.1 结论速览 成熟的项目制绩效体系不会止步于项目与个人两维,需纳入能力维度(支撑长期人才发展)和协作维度(促进主动赋能)。能力指标应与任职资格体系联动,协作评价应围绕关键行为设置证据标准,避免变成人情分。
7.2 详细分析
能力维度的设计要点
| 职级 | 能力关注重点 | 证据形式 |
|---|---|---|
| 初级 | 任务执行质量、学习速度 | 任务交付记录、培训完成情况 |
| 中级 | 方案设计能力、复杂问题处理 | 方案文档、问题解决案例 |
| 高级 | 知识沉淀、带教能力、跨项目影响力 | 模板/课程/指导记录、任职资格评审 |
设计原则
- 能力指标不宜过于抽象,应转化为可验证的证据
- 与人才梯队、任职资格体系联动,形成人才发展通道
- 避免能力评价回到主观印象,需有客观材料支撑
协作维度的设计要点
协作不应只被理解为“不拖后腿”,更高层次的协作包括:
- 跨项目知识分享
- 导师带教
- 跨团队问题协调
- 标准化工具建设
协作评价的证据标准示例
| 行为类型 | 证据形式 | 频率要求 |
|---|---|---|
| 跨团队问题解决 | 协作记录+对方确认 | 每季度≥1次 |
| 知识库贡献 | 上传文档+被引用次数 | 每季度≥2篇 |
| 复盘输出 | 复盘报告+改进措施采纳 | 每项目结束后 |
| 同伴反馈 | 360度评价中协作项得分 | 每半年一次 |
协作评价的边界控制
- 不能变成泛化的人情分,需有明确行为标准
- 不能让幼儿为了获得好评而牺牲本职任务
- 较稳妥做法是围绕关键协作行为设置证据标准,如跨团队问题解决记录、知识库贡献、复盘输出、同伴反馈和项目经理确认

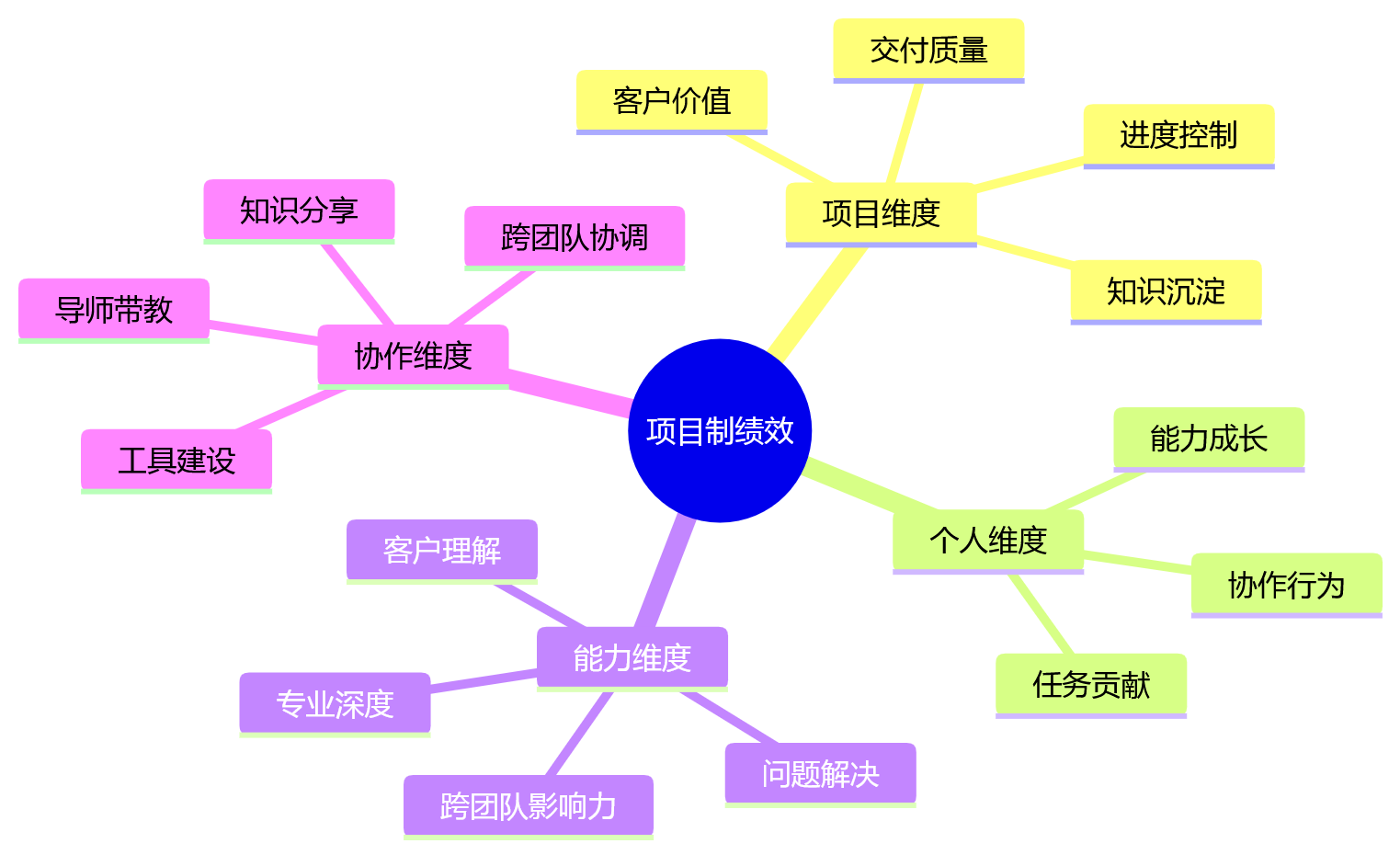

多维度绩效的结构示意

8. 数字化和AI在项目制绩效中能发挥什么作用?有什么风险?
8.1 结论速览 数字化让绩效评价从周期性填报走向过程性证据积累;AI可辅助识别贡献、提示风险、发现异常,但不能替代管理责任。风险包括数据边界不清、过度监控、数据误读伤害公平,需配套数据治理规则与申诉通道。
8.2 详细分析
数字化的核心价值
| 传统方式 | 数字化方式 | 价值提升 |
|---|---|---|
| 周期性填报 | 过程性证据积累 | 评价连续性增强 |
| 手工汇总 | 自动归集与计算 | 效率与准确性提升 |
| 局部视角 | 全量数据交叉验证 | 公平性与透明度提高 |
| 事后评分 | 实时预警与干预 | 管理主动性增强 |
AI的辅助应用场景
- 多项目工时自动归集:帮助判断员工投入结构是否合理,识别资源冲突
- 项目贡献度识别:基于任务记录、交付物贡献、协作反馈提示关键参与者
- 协作网络分析:发现组织中承担大量隐性协调工作的人
- 异常贡献识别:提示投入与产出不匹配的异常情况,供管理者核查
- 智能推荐:根据历史数据推荐适合的权重配置与指标组合
数字化与AI的风险点
| 风险类型 | 表现 | 应对策略 |
|---|---|---|
| 数据边界不清 | 员工担心被过度监控 | 明确哪些数据用于评价,哪些只用于分析 |
| 过度监控 | 员工感到压力与抵触 | 限制数据采集粒度,保护个人隐私 |
| 数据误读 | AI识别错误导致不公平 | 保留管理者最终判断权,建立申诉通道 |
| 系统割裂 | 数据来自多个系统口径不一 | 统一指标口径与数据标准 |
| 技术依赖 | 过度相信系统结果忽视事实 | 强调AI是辅助工具而非决策主体 |
数据治理必备规则
- 指标口径:每个指标的计算公式、数据来源、更新频率
- 数据权限:谁能看什么数据,谁能修改什么数据
- 解释机制:员工有权了解绩效数据的计算逻辑
- 申诉通道:对数据或结果有异议时的处理流程
实施建议
- 数字化是双轨落地的技术前提,但不是万能药
- AI只能作为辅助判断,不应替代管理责任
- 项目中的隐性贡献、突发风险承担、客户关系修复等内容,仍需要管理者结合事实证据进行校准
结语
项目制组织为何双轨,根本原因在于单轨制无法同时解决方向对齐与动力公平。项目绩效确保团队围绕组织目标交付结果,个人绩效识别贡献差异并支撑人才发展。
在实际应用中,最值得优先关注的三个重点是:
- 先明确双轨权重规则:按角色、项目类型和项目阶段设置权重,避免一套比例套用所有场景
- 再设计分层指标体系:项目层关注交付、进度、质量和客户价值;个人层关注任务贡献、协作行为和能力成长
- 同步推进数据打通:打通项目管理与绩效管理数据,让里程碑、工时、交付物和评价结果形成可追溯链路
项目制绩效不是把考核做复杂,而是让组织真正看见项目结果、个人贡献和长期能力之间的关系。数字化系统的价值,也正在于把这些关系沉淀为可治理、可校准、可持续优化的管理闭环。
