科技企业的价值创造越来越以项目为单位展开,但不少企业的绩效管理仍停留在年度、半年度或季度考核框架中。本文面向科技企业CEO、CHO、HRBP、研发与产品管理者,分析项目里程碑为何成节点,解释固定周期考核失灵的原因,并给出里程碑绩效体系的定义、评价、数据支撑与治理闭环。
过去十多年,科技企业的绩效管理经历了明显的压缩周期:从年度考核,到季度复盘,再到OKR、持续反馈、敏捷绩效。周期缩短的背后,并不只是企业希望更频繁地评价员工,而是业务节奏发生了变化。研发迭代、产品上线、客户交付、算法优化、平台重构,往往不按照自然年度推进,而是围绕一个个项目阶段完成价值兑现。
从公开研究与行业实践看,德勤、麦肯锡、Gartner等机构长期关注持续绩效管理、员工体验与敏捷组织议题。它们共同指向一个趋势:传统绩效评价如果只在固定时间窗口发生,容易错过员工贡献最清晰、团队协作最密集、业务结果最可验证的时点。尤其在科技企业,项目结束数月后再评价,管理者记忆会衰减,员工对反馈的接受度也会下降。
因此,2026年科技企业绩效管理真正要回答的问题,不是把考核从一年改成半年,或从季度改成月度,而是:当价值创造以项目为单位、以里程碑为节奏时,绩效评价为什么仍要停留在固定时段?项目里程碑成为关键评价节点,是临时补丁,还是绩效管理范式演进的必然方向?
一、错配:传统绩效周期为何在科技企业失灵
固定周期考核与科技企业项目制运作之间存在三重错配。它削弱的不只是评价准确性,还会影响反馈、激励、人才识别与组织信任。
1. 时间错配:项目周期与考核周期不同步
科技企业的项目周期天然不整齐。一个产品功能可能两周完成一轮迭代,一个平台重构可能跨越数个季度,一个客户交付项目可能在合同验收后才真正形成业务价值。传统绩效管理通常以季度、半年或年度为评价窗口,这种窗口适合相对稳定、流程重复、产出可按期汇总的岗位,但对项目制组织而言,它常常无法贴合真实节奏。
问题在于,项目不是在考核周期内均匀发生的。一个研发团队可能在第一季度投入大量基础设计,第二季度完成关键上线,第三季度才暴露稳定性问题。如果企业只按季度评价,第一季度可能看不到结果,第二季度容易过度奖励上线,第三季度又可能把前期架构问题集中归责。这种评价逻辑把连续项目切成片段,却没有还原价值形成的完整过程。
更常见的场景是项目已经结束,绩效评价尚未开始。管理者在几个月后回顾员工表现,往往依赖印象、结果和少数突发事件,而不是依据项目推进过程中的真实证据。反过来,如果项目正在进行中却遇到考核节点,评价又会被迫截断,尚未成熟的成果被提前判定,员工也可能为了短期考核牺牲长期质量。
时间错配的本质,是企业用日历管理绩效,而业务用事件创造价值。只要这两套节奏没有对齐,绩效管理就很难成为过程管理工具,只能退化为周期性记录。
2. 贡献错配:个人产出与团队成果难以拆解
科技项目通常依赖跨职能协作。产品经理定义需求,研发工程师实现功能,测试团队保障质量,数据团队验证效果,运维与安全团队处理上线风险。最终结果看似是一个项目成果,背后却包含多个角色、多个阶段、多个隐藏贡献。
传统个人KPI打分在这种环境中容易遇到两类偏差。第一类是贡献被稀释。某些员工承担了关键但不显眼的工作,例如架构设计、风险兜底、跨团队协调、线上故障预防。这些工作不一定直接体现在单个指标上,但对项目成败有决定作用。第二类是搭便车。团队成果较好时,个别低贡献成员可能借助整体结果获得相近评价;团队成果不佳时,高贡献成员也可能被项目失败拖累。
这并不意味着个人评价在项目制组织中不可能实现,而是说明评价必须回到贡献发生的具体场景。项目里程碑恰恰提供了这样的场景边界:在某个阶段,谁负责了哪些关键任务,谁解决了哪些风险,谁推动了哪些跨部门协同,哪些决策影响了结果,这些信息在里程碑附近最容易被还原。
如果缺少这种场景化评价,绩效管理会在公平性上持续失分。员工并不只关心自己得了什么等级,也关心组织是否看见了真实贡献。
3. 反馈错配:滞后评价丧失纠偏与激励功能
绩效反馈的价值取决于时效。一个项目中出现技术方案偏差、需求理解偏差或协作摩擦时,最有效的干预时点往往是在问题刚暴露、团队仍有调整空间的时候。如果等到年末绩效面谈才指出问题,员工可能已经忘记当时的上下文,项目也早已进入下一个阶段。
从管理机制看,反馈有两类功能:一是纠偏,帮助员工调整行为;二是激励,确认有效贡献并强化正向行为。滞后评价会同时削弱这两类功能。纠偏被延后,问题可能重复发生;激励被延后,员工无法及时感知组织认可,优秀行为也难以被复制。
这对科技人才尤其敏感。研发、产品、算法、数据等岗位普遍更关注成长反馈、专业认可和能力提升。如果绩效管理只在周期末给出等级,而缺少围绕项目过程的具体反馈,员工容易把绩效视为行政流程,而不是帮助自己成长的工具。
表格1:传统固定周期考核与项目里程碑评价的关键差异
| 对比维度 | 传统固定周期考核 | 项目里程碑评价 | 对科技企业的管理含义 |
|---|---|---|---|
| 时间对齐 | 按季度、半年、年度统一启动 | 按项目关键交付节点触发 | 评价更贴近价值创造节奏 |
| 贡献归因 | 依赖管理者印象与周期结果 | 结合阶段任务、交付物与协作证据 | 更容易还原真实贡献 |
| 反馈时效 | 反馈常滞后于项目过程 | 做完即评、评完即馈 | 有利于及时纠偏和成长辅导 |
| 激励效果 | 奖惩集中在周期末 | 阶段性认可与持续微激励 | 更适合敏捷迭代和高频协作 |
三重错配共同指向一个判断:科技企业绩效管理的难点,不只是考核频率不够高,而是评价节点没有落在价值最清晰的位置。项目里程碑之所以重要,正在于它把评价从固定时段拉回到真实事件。
二、重构:项目里程碑作为评价节点的内在逻辑
项目里程碑天然具备时间锚定、成果可验、行为可溯和激励即时四项属性。它不是把考核变得更频繁,而是让绩效评价找到更可靠的价值锚点。
1. 时间锚定:里程碑是项目节奏的自然切分点
里程碑不同于普通任务节点。普通任务可能只是某个成员完成的一项动作,而里程碑通常意味着一个阶段性成果已经形成,并且需要进入下一阶段决策。例如原型评审通过、核心模块开发完成、灰度上线、客户验收、性能测试达标等,都是具有阶段边界意义的节点。
把绩效评价嵌入里程碑,首先解决的是时点问题。评价既不提前截断项目,也不等项目过久后才回忆。它发生在成果刚刚形成、团队仍然掌握上下文、贡献证据仍然完整的时候。此时评价不是额外增加管理动作,而是与项目复盘、风险判断、资源配置自然结合。
这也解释了项目里程碑为何成节点。因为它处在业务决策与组织反馈的交汇处:一方面,项目需要判断是否进入下一阶段;另一方面,组织需要判断阶段贡献、能力表现与协作质量。两类判断在同一时点发生,可以减少重复会议和信息损耗。
但适用边界也需要明确。并非所有项目都适合高频里程碑评价。对于探索性极强、目标尚未清晰的早期创新项目,如果过早设置刚性评价,可能抑制试错。更可行的方式是设置轻量复盘型里程碑,以学习质量、假设验证和风险暴露作为主要评价依据,而不是简单按结果成败评分。
2. 成果可验:里程碑交付物为评价提供客观锚
传统绩效评价容易陷入印象打分,一个原因是评价缺少可验证对象。项目里程碑则通常对应明确交付物:功能上线、测试报告、客户确认、技术方案、运营数据、交付文档、合规审查结果等。这些交付物使评价从单纯主观判断转向证据驱动。
证据驱动并不意味着完全数字化打分。科技项目中的很多成果质量无法只用一个指标衡量。例如,一个技术方案可能短期上线速度快,但长期维护成本高;一个产品功能可能按时交付,却没有解决真实用户问题。因此,里程碑评价需要把可量化指标与专业判断结合起来。可量化指标负责提供事实边界,专业判断负责解释质量、难度和影响。
较成熟的做法,是在每个里程碑前明确交付标准。标准不宜过多,但必须清晰,包括完成范围、质量要求、验收方式和风险条件。评价时再对照标准检查,而不是事后重新定义成功。这可以减少管理者临场发挥,也能提高员工对评价结果的接受度。
对于科技企业而言,成果可验还有一个重要价值:它能让绩效沟通更具体。与其说某员工责任心不足,不如指出其在某次接口联调里对风险响应不及时;与其说某团队协作很好,不如说明其在灰度上线阶段如何协调产品、研发和运维共同解决问题。具体证据越充分,绩效反馈越能转化为行为改进。
3. 行为可溯:里程碑回顾还原真实贡献场景
项目成果只能说明结果,不能完全说明贡献。要解决贡献归因问题,还需要回到行为链条。里程碑回顾提供了一个相对完整的场景:阶段目标是什么,关键任务如何分配,谁承担了高难度工作,哪些风险被识别和处理,哪些协作行为影响了结果。
在数字化系统支持下,这种回溯可以更加客观。项目管理系统中的任务流转记录、需求变更记录、代码提交记录、缺陷处理记录、会议纪要、客户反馈、协作评论,都可以成为辅助证据。它们不能替代管理者判断,但能减少单纯依赖记忆造成的偏差。
需要警惕的是,数字痕迹不等于真实贡献。代码提交量高,不一定代表代码质量高;会议发言多,不一定代表协作贡献大;任务关闭快,也可能意味着复杂任务被转移给他人。因此,里程碑评价不宜把数据指标机械化,而应把数据作为问题线索,再由项目负责人、跨职能评委和员工本人共同解释。
行为可溯的管理价值在于,它把绩效评价从结果裁判转化为过程诊断。组织不仅知道项目是否成功,还能看见成功或失败是如何形成的。

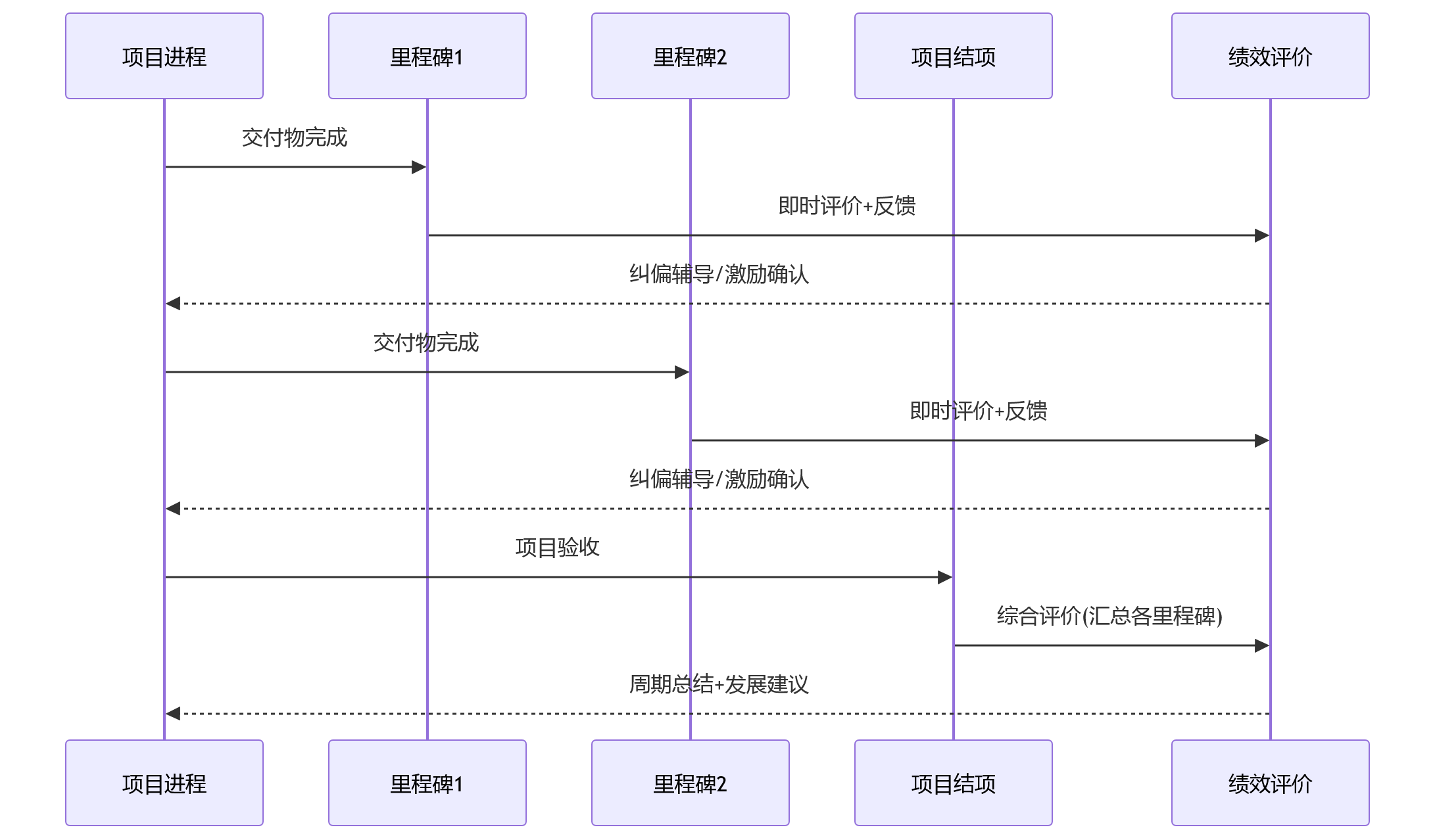

图表1:科技项目中里程碑评价的时序关系

4. 激励即时:里程碑评价激活小步快跑的正向循环
目标设置理论强调目标清晰度对行为牵引的重要性,反馈干预理论则提示反馈时点、反馈内容和反馈方式会影响员工后续表现。里程碑评价的优势,是把目标、结果和反馈压缩到同一个业务阶段中,让员工更快知道哪些行为有效、哪些能力需要提升。
对科技人才而言,即时反馈不仅是情绪激励,更是专业成长信号。一次关键上线后的及时认可,可能强化员工对复杂问题的处理信心;一次评审后的具体建议,可能帮助产品经理更早修正需求分析方式。相比年终等级,里程碑反馈更像连续校准,能让员工在项目过程中持续调整。
这种机制也有副作用。如果企业把每个里程碑都做成高压评分,员工可能转向短期行为:只选择容易完成的任务,回避高风险创新,甚至为了节点表现而掩盖问题。因此,里程碑评价必须区分发展性反馈与结果性评价。不是每次复盘都要直接影响薪酬,也不是所有偏差都应被视为扣分项。
里程碑评价的真正变化,是把评价锚点从时间刻度切换到价值刻度。它让绩效管理不再只是周期末的等级分配,而成为项目推进中的反馈、识别和发展机制。
三、落地:里程碑绩效体系的构建路径与关键机制
里程碑绩效体系要有效运行,不能只靠管理者临时复盘。它需要三层架构协同:里程碑定义层、评价执行层、数据支撑层,并通过校准与申诉形成治理闭环。
1. 里程碑定义层:如何科学设置评价节点
里程碑不能等同于所有项目节点。如果每一次需求讨论、每一个任务完成都被纳入绩效评价,系统会变得沉重,员工也会产生被过度监控的感受。科学设置里程碑,应遵循三项原则:可交付、可衡量、有决策意义。
可交付,意味着节点必须对应明确产出,而不是模糊状态。例如完成初版方案、通过技术评审、上线核心功能、获得客户验收,都比项目推进中更适合作为评价节点。可衡量,意味着组织能够判断完成程度、质量水平和风险状态。有决策意义,则意味着该节点会影响下一步资源投入、项目方向或业务承诺。
在实践中,还需要区分硬里程碑与软里程碑。硬里程碑通常面向外部交付或关键验收,结果约束更强,评价权重可以更高。软里程碑则多用于内部评审、迭代完成、方案确认,适合承载过程反馈、能力发展和风险识别。两者混用会带来误判:如果把软里程碑当成硬交付评价,创新团队会不敢暴露问题;如果把硬里程碑仅作为轻量复盘,组织又无法对关键结果建立责任。
表格2:硬里程碑与软里程碑的评价设计对照
| 类型 | 定义 | 典型场景 | 评价权重 | 评价主体 |
|---|---|---|---|---|
| 硬里程碑 | 对外部承诺、关键验收或业务结果具有明确约束的节点 | 客户验收、正式上线、性能达标、合规通过 | 权重相对较高,侧重结果质量与交付影响 | 项目负责人、业务负责人、质量或客户代表 |
| 软里程碑 | 对内部决策、过程优化或阶段复盘具有意义的节点 | 原型评审、技术方案评审、迭代复盘、需求冻结 | 权重相对适中,侧重过程贡献与能力成长 | 项目负责人、跨职能成员、员工自评 |
| 混合里程碑 | 同时影响内部决策和外部交付承诺的节点 | 灰度发布、试点交付、关键模块集成 | 根据项目重要性动态配置 | 项目委员会或跨部门评审小组 |
企业在试点阶段不宜一次性覆盖所有项目。更稳妥的路径,是先选择研发、产品、交付等项目边界较清晰的团队,建立里程碑字典和评价模板,再逐步扩展到数据、运营、平台支持等协作型岗位。
2. 评价执行层:谁评、评什么、怎么评
里程碑绩效评价首先要解决评价主体问题。单一直属上级评价,在项目制组织中往往信息不足;单纯同事互评,又容易受人际关系影响。较合理的方式是采用项目负责人、跨职能评委和员工自评相结合的多元评价结构。
项目负责人掌握项目目标、关键任务和阶段结果,是评价主责人;跨职能评委可以补充协作质量、接口配合和专业影响;员工自评则有助于说明任务背景、难度和个人反思。三类主体的价值不同,不能简单平均。对硬里程碑,项目负责人和业务验收方权重应更高;对软里程碑,跨职能反馈和自我复盘可占更重要位置。
评价内容也需要从单一结果达成扩展为三维:成果质量、协作贡献、能力成长。成果质量回答有没有完成、完成得如何;协作贡献回答个人如何影响团队结果;能力成长回答员工是否在复杂任务中形成新的能力。三维结构能避免只看结果带来的短期主义,也能避免只讲态度造成的主观化。
评价方式上,科技企业可以从单纯打分制转向等级、评语、证据链结合的复合制。等级用于结果应用,评语用于反馈发展,证据链用于提高可信度。若只有分数,员工难以知道如何改进;若只有评语,组织难以进行横向比较;若没有证据,评价容易陷入争议。
需要注意的是,评价执行层不应追求形式复杂。一个可运行的里程碑评价模板,通常只需要明确节点名称、交付标准、关键贡献、协作反馈、风险偏差、发展建议和结果等级。表单越长,管理者越可能敷衍填写。
3. 数据支撑层:数字化系统如何让里程碑评价可运行
里程碑绩效管理如果仅依赖人工记录,很容易在项目数量增加后失控。科技企业通常同时运行多个研发、产品、交付和平台项目,员工也可能跨项目贡献。如果没有数字化系统承接,HR很难及时掌握评价进度,管理者也难以追溯证据。
数据支撑层的关键,是把项目管理系统与绩效系统打通。项目管理系统负责记录任务状态、交付物、缺陷、变更、协作过程;绩效系统负责承接评价流程、反馈记录、校准结果、申诉处理和结果应用。当里程碑状态自动同步到绩效流程,管理者不需要手动发起大量考核动作,员工也可以在熟悉的业务场景中完成自评和反馈。

从数据治理角度看,企业需要建立统一字段和规则。例如项目编号、里程碑类型、责任角色、交付标准、评价维度、证据来源、结果等级,都应形成标准化映射。否则,不同团队用不同口径记录数据,后续校准、分析和AI辅助判断都会受到影响。
AI可以在这一层发挥辅助作用。它可以识别延期频发的节点,提取质量波动、需求变更、缺陷集中等风险信号,也可以帮助生成评价辅助报告。但AI不应直接替代管理者给出最终判断。原因很简单:项目价值往往包含复杂背景,某次延期可能是个人问题,也可能是需求变更、外部依赖或战略调整导致。AI提供的是信息质量,管理者承担的是判断责任。
4. 保障机制:校准与申诉闭环
里程碑评价要被员工信任,必须处理两个公平性问题:不同项目难度不同,不同管理者尺度不同。如果一个高风险平台重构项目与一个低风险功能迭代项目使用相同标准,评价结果可能失真;如果一个管理者评分严格、另一个管理者评分宽松,员工也会质疑制度公平。
跨项目校准会议正是为了解决这一问题。校准不是简单调整分数,而是比较项目复杂度、资源约束、外部依赖、技术难度和实际影响。它要求组织在结果输出前,先对评价尺度进行横向校正。对科技企业而言,校准会议最好由HR、业务负责人、项目负责人和必要的专业评审共同参与,避免单一视角造成偏差。
申诉机制同样不可缺少。员工对里程碑评价提出质疑,并不一定是对管理权威的挑战,也可能是组织发现信息遗漏的机会。有效申诉机制应明确申诉期限、受理条件、审议主体和修正路径。尤其在跨部门项目中,员工的贡献可能被直属上级低估,申诉可以帮助组织补全证据。
需要控制的是,申诉不能变成无限拉扯。企业应要求申诉基于事实证据,而不是情绪表达;同时也应保护员工合理质疑的权利。只有校准和申诉形成闭环,里程碑绩效体系才不会沦为新的主观评价。

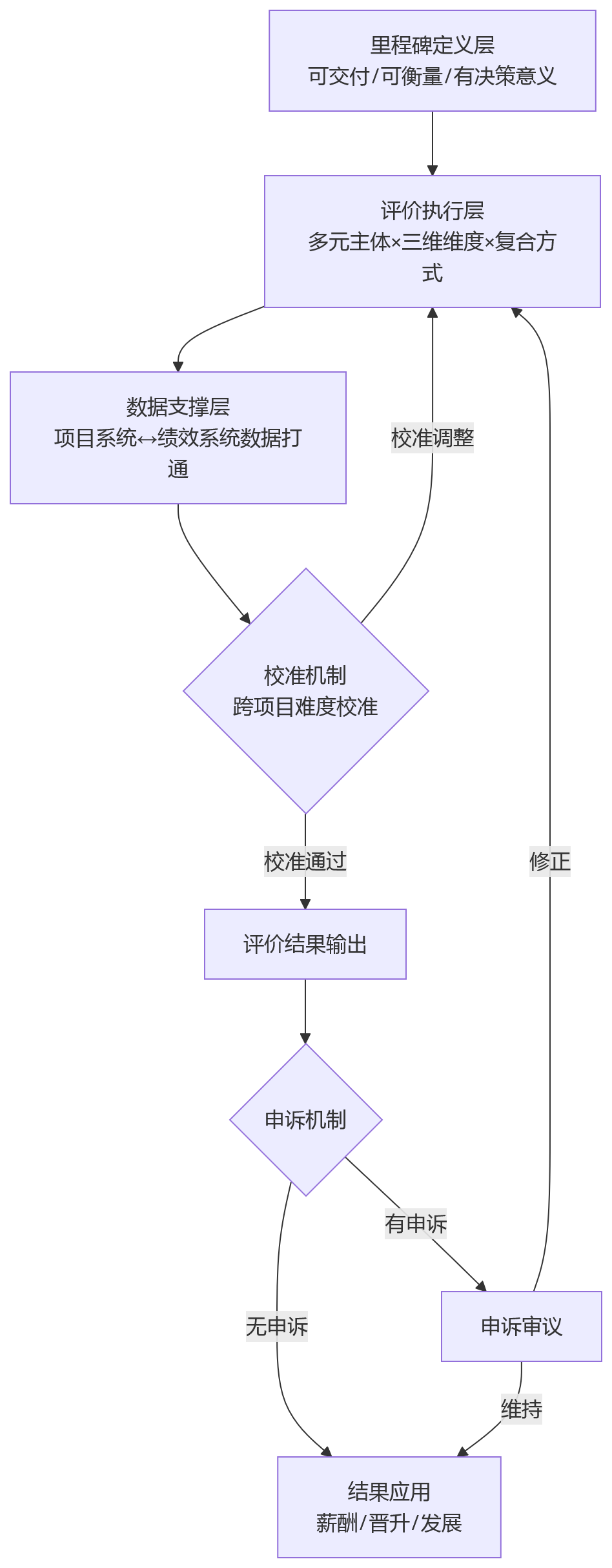

图表2:里程碑绩效体系三层架构与两大保障闭环

这套体系的落地重点,不是给管理者增加更多表格,而是让系统承担数据采集、流程提醒和证据沉淀,让管理者把精力放在评价判断、反馈沟通和人才发展上。
四、展望:AI与数据驱动的里程碑绩效管理新形态
2026年及未来,AI与数据治理将推动里程碑绩效管理从人工驱动走向智能辅助。变化的重点不是机器替代管理者,而是评价所依赖的信息更实时、更完整、更可解释。
1. AI实时识别里程碑达成与绩效信号
当项目管理系统、绩效系统、协作工具和人才数据逐步贯通后,AI可以围绕里程碑识别更多绩效信号。例如某类项目频繁延期,是否与需求变更有关;某个团队缺陷率上升,是否与资源配置或技术债有关;某位员工在多个项目中反复承担关键救火任务,是否说明其具备高潜力但也存在过载风险。
这些信号过去需要管理者凭经验发现,现在可以由系统提前提示。尤其在项目数量较多、员工跨项目参与普遍的科技企业,AI辅助能够降低信息遗漏。它可以生成阶段评价摘要、风险提示、贡献线索和反馈建议,帮助管理者更快进入有效沟通。
但AI识别必须有边界。绩效信号不是绩效结论。系统可以提示某节点延期,但不能简单判定责任人表现不佳;系统可以发现代码缺陷集中,但还需要结合需求复杂度、测试环境和上线压力判断原因。AI适合作为分析助手,而不是最终裁判。
2. 个性化绩效洞察与成长建议
里程碑数据连续沉淀后,绩效管理会具备更强的发展功能。企业不再只能在年末看到一个等级,而可以观察员工在不同项目、不同阶段、不同角色中的表现轨迹。一个工程师可能在技术攻坚中表现突出,但在跨部门沟通中反复受阻;一个产品经理可能需求定义能力强,但商业验证能力不足。这些洞察比单次考核等级更有发展价值。
AI可以基于多项目里程碑数据,辅助识别能力短板和成长路径。例如建议员工参与更复杂的跨部门项目,匹配导师,补充系统设计训练,或在下一阶段承担更高难度的项目角色。对组织而言,这意味着绩效管理与人才盘点、继任计划、学习发展之间的连接会更紧密。
这里同样存在不适用场景。对于数据基础薄弱、项目记录不完整、评价口径不统一的企业,过早使用AI生成成长建议,可能放大原有偏差。个性化洞察必须建立在数据标准化、评价透明化和员工知情基础上。
3. 数据治理保障评价的公平与可信
AI赋能里程碑绩效的前提是数据治理。没有治理的数据越多,偏差可能越大。科技企业需要明确哪些项目数据可以用于绩效评价,哪些数据只能用于过程分析;哪些数据需要员工知情,哪些涉及隐私和合规边界;评价模型如何解释,人工复核如何介入。
公平性也依赖数据口径统一。不同团队对完成、延期、缺陷、贡献、协作的定义如果不一致,AI分析就难以横向比较。企业应先建立数据字典、权限规则、评价标准和审计机制,再逐步引入智能辅助。
未来的里程碑绩效管理,很可能呈现人机协同形态:系统负责实时采集、风险识别和证据整理;管理者负责判断、沟通和发展决策;员工拥有自评、反馈和申诉权。这样的体系不会消除管理复杂性,但能显著提高绩效判断的信息质量。
红海云总结
固定周期考核与项目制运作的错配,本质是评价范式与价值创造范式的脱节。项目里程碑成为关键评价节点,并不是临时权宜,而是科技企业绩效管理从时段驱动转向事件驱动的必然选择。红海云认为,企业可从以下路径启动:
- 先做映射:梳理研发、产品、交付团队的关键项目里程碑,明确哪些节点适合进入绩效评价。
- 再定规则:区分硬里程碑与软里程碑,配置不同评价权重、主体和证据要求。
- 建立闭环:用定义、执行、数据三层架构承接流程,并配置校准与申诉机制。
- 谨慎引入AI:先统一数据口径和评价标准,再用AI辅助识别风险、生成洞察和支持发展决策。
- 优先试点推广:从项目边界清晰的团队开始,验证机制有效后再扩展到更复杂组织场景。
