本文从集团企业项目制绩效考核的真实痛点出发,筛选出10个高频搜索与决策问题,涵盖基础认知、架构设计、落地实施与结果应用四大维度。答案基于红海云智库对德勤、麦肯锡等机构人力资本研究的综合分析及企业内部实战案例沉淀整理而成,涉及时效性政策或平台规则时建议以最新官方公告为准。
一、基础认知类问题解答
1. 集团企业为什么需要做项目制考核而非沿用传统岗位考核?
1.1 结论速览 集团企业项目制考核不是对岗位考核的简单补充,而是因应组织交付方式从固定分工向灵活任务组合转变的结构性升级。当研发攻关、数字化转型、工程交付等关键成果由跨部门项目共同完成时,传统岗位考核在周期、主体、标准三个层面会出现系统性偏差,导致员工感知"项目很忙、考核另算",项目经理难以通过绩效机制驱动交付。
1.2 详细分析
核心矛盾来源
| 维度 | 传统岗位制考核 | 项目制考核需求 | 典型表现 |
|---|---|---|---|
| 考核周期 | 固定年度/半年度 | 随项目周期变动(1-12个月) | 项目结束时评价未启动,年末评价时细节难还原 |
| 考核主体 | 直属上级单一评价 | 项目经理+职能主管双线评价 | 主管不了解项目真实表现,项目经理忽视长期履职 |
| 评价标准 | 岗位说明书+KPI | 项目交付物+里程碑+角色贡献 | 不同项目类型无法横向比较 |
适用边界判断
并非所有项目都必须纳入复杂考核体系。临时性、低影响、纯支持类任务可采用轻量记录;只有对战略、客户、成本、创新或交付结果有明确影响的项目,才适合进入正式项目制绩效体系。
组织形态变化趋势
根据德勤、麦肯锡等机构近年人力资本研究,项目化组织、敏捷团队、跨部门任务群在大型集团中的占比正在上升。这一变化不抽象:越来越多关键成果不再由单一岗位完成,而是由跨部门、跨层级、跨区域项目共同交付。因此,2026年集团企业项目制考核的关键不在于多加一张项目评分表,而在于让短周期项目结果真正进入年度绩效,形成从战略、项目到个人的同一套管理语言。
2. 项目制考核面临的三大结构性困境具体是什么?
2.1 结论速览 项目制考核面临周期错配、主体冲突、标准碎片化三类结构性困境。周期错配表现为项目结束与年度评价时间脱节;主体冲突体现为项目经理与职能主管评价权不清;标准碎片化指不同类型项目缺乏统一可比的评价框架。这三者本质是组织形态已变但考核逻辑未变的系统性偏差。
2.2 详细分析
困境一:周期错配
项目周期短则1—3个月,长则6—12个月,年度绩效却通常按自然年度运行。如果把所有结果压到年末统一评价,短周期项目的及时反馈会被稀释;如果只在项目结束时单独评价,又可能与年度薪酬、晋升、人才盘点脱节。项目绩效"即时可得"却"无处归集",年度绩效"框架完整"却"颗粒度不足"。
困境二:主体冲突
项目成员的行政归属在职能部门,日常能力培养、工作纪律、岗位职责由职能主管管理;但在项目周期内,任务安排、交付质量、协作表现往往由项目经理最了解。若职能主管单独评价,项目贡献容易失真;若项目经理单独评价,可能忽视员工长期履职和专业能力建设。两套评价口径若缺乏权重规则,就会变成重复考核或相互抵消。
困境三:标准碎片化
集团内部项目类型差异大:制造集团可能同时存在研发项目、工程项目、产线改造项目、客户定制项目;服务型集团则可能同时推进咨询交付、市场拓展、数字化运营和组织变革。不同项目的交付物、周期、风险和价值并不一致,若采用同一套指标会造成考核失真;若完全放任各项目自定义指标,又会导致集团层面无法比较、无法归集、无法应用。
二、实操优化类问题解答
3. "双轨三层"项目制绩效协同框架具体如何设计?
3.1 结论速览 "双轨三层"框架是项目轨与年度轨并行、战略层与项目层与个人层贯通的绩效协同架构。项目轨以项目生命周期为主线解决过程证据问题,年度轨以组织战略目标为主线解决战略校准与结果应用问题。三层贯通确保战略决定项目优先级,项目定义短周期成果,个人评价识别真实贡献。
3.2 详细分析
双轨设计逻辑
| 轨道 | 主线 | 核心功能 | 关键节点 |
|---|---|---|---|
| 项目轨 | 项目生命周期 | 过程证据采集 | 启动定目标→中期检查→结项建档 |
| 年度轨 | 组织战略目标 | 战略校准与结果应用 | 目标拆解→项目组合→综合评价 |
项目轨的价值在于缩短反馈周期,让员工在项目完成后及时获得评价,而不是等到年末凭印象回顾。年度轨不只是汇总项目分数,还要判断项目对战略目标的支撑程度、员工在多个项目中的持续表现,以及职能履职与长期能力建设情况。
双轨之间的关系可概括为:项目轨是年度轨的数据源和过程证据,年度轨是项目轨的战略校准和结果应用。项目轨没有进入年度轨,就会停留在临时激励;年度轨没有项目轨支撑,就会退回主观印象。

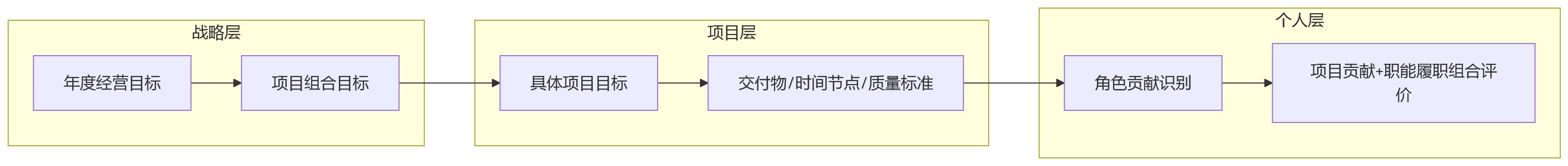

三层贯通路径

三层对齐要点
- 战略层:把年度经营目标转化为项目组合目标,对项目进行分类管理,明确哪些项目支撑年度战略、哪些支撑事业部经营、哪些只是局部改善
- 项目层:承接战略目标,明确项目交付物、时间节点、质量标准、成本约束、风险边界以及客户或内部用户评价方式
- 个人层:解决贡献识别问题,一个员工可能同时参与多个项目,也可能在项目之外承担职能工作,形成"项目贡献权重+职能履职权重"的组合评价
4. 项目绩效如何通过折算系数进入年度绩效?
4.1 结论速览 项目绩效进入年度绩效需通过三个维度设计折算系数:项目参与时长、角色重要性、项目战略权重。在多项目并行场景中,建议采用"加权汇总+峰值提取"双机制,既反映全年整体贡献,又识别员工在关键项目中的突出表现。年度绩效最终得分=Σ(项目绩效×项目权重×折算系数)+职能绩效×职能权重。
4.2 详细分析
折算系数设计示例
| 项目类型 | 战略权重 | 角色系数(核心/参与/支持) | 参与时长折算 | 计算示例 |
|---|---|---|---|---|
| A类(战略级) | 1.2 | 1.0/0.7/0.4 | 按实际参与月数/12 | 项目分×1.2×角色系数×时长折算 |
| B类(常规级) | 1.0 | 1.0/0.7/0.4 | 按实际参与月数/12 | 项目分×1.0×角色系数×时长折算 |
| C类(支持级) | 0.8 | 1.0/0.7/0.4 | 按实际参与月数/12 | 项目分×0.8×角色系数×时长折算 |
上述系数只是示例,企业不应机械套用。对于强项目制组织,可以提高项目权重;对于职能管控强、项目只是阶段性任务的组织,则应保留更高的职能绩效比例。算法应服务于组织管理意图,而不是把复杂贡献压缩成看似精确的数字。
加权汇总与峰值提取机制
在多项目并行场景中,两个员工的表现可能截然不同:一个员工全年参与多个一般项目表现稳定,另一个员工在一个战略级项目中承担关键角色并取得显著成果。两者不应被同一套平均分逻辑处理。
- 加权汇总:用于反映全年整体贡献,适合大多数员工的常规评价
- 峰值提取:用于识别员工在关键项目中的突出表现,避免简单平均抹平差异
权重配置原则
对不同岗位类型可配置不同权重:
- 项目交付导向强的岗位,项目贡献权重更高
- 职能管控职责重的岗位,年度履职权重应保留足够比例
- 专家型岗位可根据项目参与深度动态调整
5. 如何建立项目分类标准并匹配差异化考核流程?
5.1 结论速览 集团企业应按战略影响、资源投入、跨部门复杂度、客户影响、风险等级等维度,把项目划分为A/B/C三类。A类项目对应集团战略、重大客户或关键变革,B类项目对应常规经营改善或部门重点任务,C类项目多为支持型、局部优化型任务。分类之后,再匹配不同的考核流程、指标模板和结果应用强度,避免所有项目一刀切。
5.2 详细分析
项目分类标准
| 类别 | 战略影响 | 资源投入 | 跨部门复杂度 | 客户影响 | 风险等级 | 考核流程 |
|---|---|---|---|---|---|---|
| A类 | 高 | 高 | 高 | 高 | 高 | 重点校准,多层审批 |
| B类 | 中 | 中 | 中 | 中 | 中 | 联合校准,简化流程 |
| C类 | 低 | 低 | 低 | 低 | 低 | 轻量备案,抽样复核 |
差异化考核流程
- A类项目:纳入集团或事业部层面的重点校准,PMO提交项目进度与里程碑完成情况,HR检查评价流程与权重规则,业务线判断项目战略价值与优先级变化
- B类项目:由业务单元与HR联合校准,重点关注目标达成与交付质量
- C类项目:采用轻量备案与抽样复核,减少管理成本
指标模板差异化
不同项目类型应配置不同指标权重:
- 研发项目强调技术突破、阶段验证和知识沉淀
- 工程项目强调进度、质量、安全和成本控制
- 咨询交付项目强调客户满意度、知识转移和方案落地
- 组织变革项目强调变革接受度、行为改变和制度固化
但都应保留若干通用维度,如目标完成、里程碑达成、交付质量、协作贡献和风险控制,确保集团层面能够进行一定程度的横向比较。
6. 项目制绩效落地四步走的具体操作路径是什么?

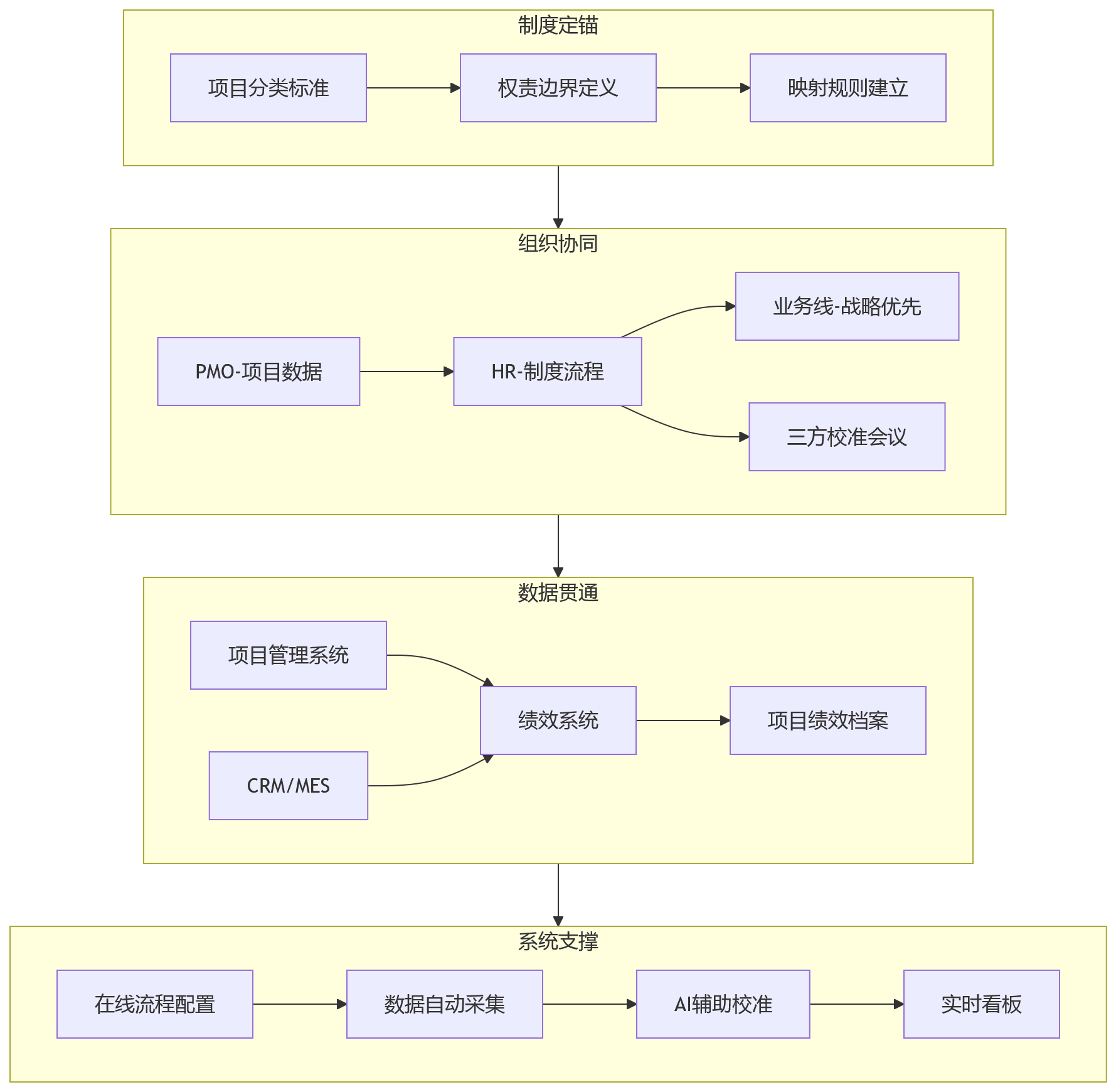

6.1 结论速览 项目制绩效有效落地通常需要四步递进:制度定锚、组织协同、数据贯通、系统支撑。任何一步缺失都会让协同停留在口径层面。其中数据贯通连接短周期与年度绩效,数字化系统让这种连接从人工拼接变为稳定运行。
6.2 详细分析
Step 1:制度定锚
建立项目制绩效管理制度基座,首先要解决项目分类,明确项目经理与职能主管的权责边界,建立项目绩效等级与年度绩效等级的映射规则。项目经理主导项目贡献评价,包括任务完成、交付质量、协作表现、问题解决和里程碑达成;职能主管主导能力与履职评价,包括专业能力、岗位职责、组织纪律、长期成长和团队协同。
Step 2:组织协同
打通"项目办-HR-业务线"三方协作。PMO掌握项目目标与里程碑,HR掌握绩效制度与结果应用,业务线掌握战略优先级与资源配置。建立项目绩效治理小组或季度校准会议,三方共同审议项目绩效与年度绩效的衔接,既能减少单一评价主体偏差,也能避免项目结果与战略目标脱节。
Step 3:数据贯通
从项目里程碑到年度绩效的数据流设计。项目管理系统中的里程碑完成率、交付质量评分、成本偏差率、风险关闭情况等数据,可按规则推送到绩效系统;CRM中的客户验收、商机转化、合同履约数据,也可以在符合数据治理要求的前提下成为项目绩效证据。建立"项目绩效档案"数据模型,一个员工一份档案,记录其参与过的项目、角色、周期、项目类型、评价结果、关键贡献、复盘反馈和能力标签。
Step 4:系统支撑
数字化平台实现在线流程与智能校准。支持项目绩效方案灵活配置,不同项目类型可匹配不同评估模板、指标权重和流程节点。支持绩效数据自动采集,与CRM、MES、项目管理系统、人力资源系统进行对接。AI可用于辅助绩效校准与偏差预警,识别某类项目普遍高分或低分、某项目经理评分显著偏宽或偏严等情况。

三、问题解决类问题解答
7. 项目经理与职能主管的双线评价权如何清晰界定?
7.1 结论速览 双线评价权不能靠临场协商,而要在制度中定义清楚:项目经理主导项目贡献评价,职能主管主导能力与履职评价,HR负责规则一致性与流程校准,PMO负责项目目标与里程碑证据的完整性。评价权重应根据岗位类型和项目参与度动态配置,避免重复考核或相互抵消。
7.2 详细分析
权责边界定义
| 评价主体 | 主导评价内容 | 评价依据 | 权重建议 |
|---|---|---|---|
| 项目经理 | 项目贡献 | 任务完成、交付质量、协作表现、问题解决、里程碑达成 | 40%-60% |
| 职能主管 | 能力与履职 | 专业能力、岗位职责、组织纪律、长期成长、团队协同 | 40%-60% |
| HR | 规则一致性 | 流程合规、标准可比、结果可追溯 | 监督角色 |
| PMO | 证据完整性 | 项目目标、里程碑、风险记录 | 数据支持 |
权重动态配置原则
- 项目交付导向强的岗位,项目经理评价权重可提高到60%-70%
- 职能管控职责重的岗位,职能主管评价权重应保持在50%-70%
- 专家型岗位可根据项目参与深度动态调整,项目期间项目经理权重提高,非项目期间职能主管权重为主
常见误区与避坑点
- 不要试图消除双线评价:双线管理是项目制组织的常态,试图消除只会导致评价失真
- 不要过度依赖单一评价主体:项目经理可能基于项目结果给出强烈评价,职能主管更关注年度岗位目标,两套评价口径需通过权重规则平衡
- 不要在制度外协商权重:每次协商都会消耗管理成本并产生不公平感,应在制度中预设规则
- 不要忘记HR的校准职责:HR不应直接替业务判断贡献,但要确保流程一致、标准可比、结果可追溯
8. 多项目并行时如何避免评价遗漏与贡献低估?
8.1 结论速览 多项目并行场景下,建议采用"加权汇总+峰值提取"双机制,通过项目绩效档案记录员工参与的所有项目、角色、周期、评价结果和关键贡献。年度汇总时,系统根据项目权重、角色系数、参与时长自动生成年度绩效建议分,再由管理者结合职能履职与特殊情况进行校准。同时需要管理项目机会分配,避免直接用项目绩效判断人才潜力产生机会偏差。
8.2 详细分析
项目绩效档案设计
一个员工一份档案,记录内容包括:
- 参与过的项目列表
- 在每个项目中的角色(核心/参与/支持)
- 项目周期与参与时长
- 项目类型(A/B/C类)
- 评价结果与关键贡献描述
- 复盘反馈与能力标签
加权汇总与峰值提取双机制
| 机制 | 适用场景 | 计算方法 | 目的 |
|---|---|---|---|
| 加权汇总 | 多数员工常规评价 | Σ(项目绩效×项目权重×折算系数) | 反映全年整体贡献 |
| 峰值提取 | 关键项目突出贡献 | max(战略级项目绩效×峰值系数) | 识别突出表现,避免平均抹平差异 |
项目机会分配管理
项目绩效档案持续沉淀可以成为人才画像的重要数据源,但存在机会不均等的风险。若某些员工长期被分配到高价值项目,另一些员工缺少项目历练机会,直接用项目绩效判断人才潜力可能产生机会偏差。因此,集团企业需要同时管理项目机会分配,让项目成为人才发展的平台,而不是少数人的资源通道。
避免遗漏的实践建议
- 建立项目登记制度,确保所有项目都被纳入管理体系
- 定期(季度)更新项目绩效档案,避免年末一次性汇总遗漏
- 对跨部门项目设置双向确认机制,确保双方都认可贡献
- 对短期项目设置快速评价通道,避免因流程过长导致评价延迟
9. 项目奖金与年度绩效薪酬如何合理衔接?
9.1 结论速览 项目制考核需要同时处理短周期激励和长周期激励。项目奖金适合与项目周期挂钩,在关键里程碑或结项后即时兑现,强化员工对项目交付的感知;年度绩效薪酬则适合基于全年综合评价发放,体现持续贡献、职能履职和长期价值。项目奖金占比30%—50%、年度绩效薪酬占比50%—70%可作为设计参考,但最终比例应依据行业特征、薪酬结构、项目收益可衡量程度和内部公平要求确定。
9.2 详细分析
双脉冲激励设计
| 激励类型 | 发放时机 | 评价依据 | 占比参考 | 功能定位 |
|---|---|---|---|---|
| 项目奖金 | 里程碑/结项后 | 项目绩效、交付结果 | 30%-50% | 即时反馈,强化项目感知 |
| 年度绩效薪酬 | 年度评价后 | 综合评价、职能履职 | 50%-70% | 持续贡献,长期价值 |
不同岗位的差异化配置
- 项目贡献显著的岗位:项目奖金占比可结合项目类型和角色设置在较高区间
- 职能职责较强的岗位:年度绩效薪酬应保持稳定权重
- 混合型岗位:根据年度项目参与度和职能工作量动态调整
约束机制设计
项目奖金不能只奖励短期冲刺。如果项目交付牺牲了质量、安全、合规或客户长期价值,即使短期结果达成,也应通过质量追溯、风险扣减或延迟兑现机制进行约束。例如:
- 质量问题在质保期内发现,扣减相应比例项目奖金
- 安全风险事件发生,取消当期项目奖金资格
- 客户投诉或合同违约,延迟兑现并进行责任追溯
内部公平性保障
不同项目类型的收益可衡量程度不同,可能导致奖金分配不公。需要通过以下方式保障内部公平:
- 建立项目价值评估模型,对不同类型项目进行标准化评估
- 设置奖金池上限和下限,避免极端差异
- 定期进行薪酬审计,发现并纠正系统性偏差
10. 如何利用项目绩效档案驱动人才发展与梯队建设?
10.1 结论速览 项目是观察人才的高密度场景,相比常规岗位履职,项目更容易暴露员工在不确定环境下的目标拆解、跨部门协同、问题解决、客户沟通和结果交付能力。项目绩效档案如果持续沉淀,就可以成为人才画像的重要数据源。对于高潜人才识别,应观察员工是否能在多个高战略权重项目中持续表现优异,是否能从参与者成长为核心贡献者,是否具备跨项目迁移能力。
10.2 详细分析
高潜人才识别维度
| 维度 | 观察要点 | 数据来源 |
|---|---|---|
| 持续表现 | 是否在多个高战略权重项目中持续优异 | 项目绩效档案历史数据 |
| 角色成长 | 是否从参与者成长为核心贡献者 | 角色系数变化轨迹 |
| 迁移能力 | 是否具备跨项目、跨领域的适应能力 | 项目类型多样性 |
| 协同水平 | 跨部门协作表现与影响力 | 协作贡献评价 |
| 问题解决 | 危机处理与创新探索能力 | 关键贡献描述 |
能力短板诊断
系统可以从项目评价中识别反复出现的问题,如计划管理薄弱、客户沟通不足、成本意识不强或协同响应较慢,并联动培训发展系统生成发展计划。例如:
- 多次出现进度延误→项目管理能力提升计划
- 多次客户评价偏低→客户关系管理能力提升计划
- 多次成本超支→成本意识与预算管理能力提升计划
项目激励的团队扩展
项目制绩效不能只考个人。项目成果通常由团队协作完成,若只强调个人分数,容易诱发抢功、甩锅和信息封闭。更合理的做法是把项目整体绩效与团队奖金包挂钩,再按照个人角色贡献系数进行分配。
团队层面:项目整体绩效应包括目标达成、交付质量、客户或内部用户评价、成本控制、风险管理和复盘质量
个人层面:分配可结合角色系数、贡献评价、关键任务完成情况和协同行为
项目复盘与绩效面谈结合
结项后不仅讨论分数,还要讨论哪些做法可以复制、哪些风险需要沉淀、哪些能力需要补齐。项目制绩效的终点不是一张成绩单,而是让每一次项目经历成为人才数据的采集点和组织能力的积累点。
结语
集团企业项目制考核的"两张皮"困境,根源在于组织形态已经项目化,绩效逻辑仍停留在岗位化、年度化和单线评价中。要让短周期与年度绩效真正协同,不能只新增项目打分表,而要重构"战略—项目—个人"的目标贯通机制,并建立"项目轨—年度轨"的数据归集规则。
在实际应用中,最值得优先关注的三个重点是:第一,先做项目分类,再谈考核复杂度,避免所有项目一刀切;第二,把双线评价写进制度,减少"谁来考、考什么"的反复争议;第三,建立项目绩效档案和折算规则,防止项目成果停留在临时记录中。随着AI与数字化绩效平台进一步成熟,项目绩效的实时评估、智能校准和预测性分析将逐步成为可能,但真正值得投入的不是把考核做得更繁琐,而是让每个项目的目标、过程、贡献和结果都能被记录、被校准、被应用。
