项目制组织已成为工程建设、IT研发、咨询服务、科研院所等行业的重要组织形态,但项目绩效与个人绩效如何协同,仍是HRD、CHRO与业务负责人共同面对的管理难题。本文从双线汇报、目标分解、权重设计、数据集成与系统落地出发,梳理HR系统支撑绩效协同的关键逻辑与实施路径。
从公开研究与大型企业实践看,矩阵式、项目制、跨职能团队正在成为组织运行的常态。德勤、麦肯锡等机构在组织变革与绩效管理相关研究中多次提到,传统按部门、岗位、年度周期设计的绩效体系,正在遭遇更高频的跨部门协作、更短周期的项目交付以及更复杂的人才调配压力。对企业来说,问题并不只是项目越来越多,而是评价逻辑没有同步变化。
在项目制组织中,一名员工可能行政上归属于研发中心、工程中心或咨询交付部,业务上同时参与一个甚至多个项目。项目经理关心的是进度、质量、成本、交付物和客户满意度;职能主管关心的是专业能力、岗位职责、人才梯队、规范遵守与长期成长。两套逻辑都合理,但如果缺少协同机制,绩效管理就会出现明显错位:干项目的人贡献看不清,管职能的人判断不完整,HR部门拿到的又往往是分散、滞后的数据。
因此,本文要回答的核心问题是:项目绩效与个人绩效如何协同,HR系统又如何在组织架构、绩效模型、数据流转三个层面把这种协同落到流程、规则和数据中? 这不是单纯上线一套系统的问题,而是项目制组织治理能力的一次重构。
一、项目制绩效管理的结构性困境:为什么协同如此之难
项目制绩效协同难,并不是因为企业不知道要评价项目贡献,而是因为组织运行方式已经变成双线甚至多线,而绩效规则仍停留在单一汇报关系和年度考核周期中。真正的障碍来自组织、目标、评价、数据四个维度的相互牵连。
1. 组织维度:双线汇报下的考核主体模糊
项目制组织的典型特征,是员工同时处在行政组织与项目组织之中。行政组织决定员工的岗位、职级、薪酬归属和长期发展;项目组织决定员工当期承担的任务、交付责任和协作关系。这种结构提高了资源配置效率,却也让绩效管理首先遇到一个基础问题:到底谁有资格评价员工?
按照传统逻辑,谁管理日常工作,谁就更接近绩效事实。但在项目制场景下,职能主管可能只掌握员工的专业能力和历史表现,并不清楚其在项目中的真实投入;项目经理虽然最了解项目贡献,却不一定掌握员工的岗位要求、能力短板和长期发展目标。若简单让职能主管主评,项目贡献容易被低估;若完全交给项目经理主评,又可能忽视专业成长、组织规范和跨项目一致性。
考核周期也会加剧这种模糊。职能绩效通常按季度、半年或年度运行,项目周期却可能是三个月、九个月,也可能跨年度。项目刚进入攻坚期时,年度绩效已经进入收口阶段;项目收尾复盘完成后,员工当期绩效窗口可能已经关闭。周期不一致,导致评价信息无法及时进入个人绩效结果。
多项目并行时,问题进一步复杂化。员工同时参与A项目、B项目和部门例行工作,不同项目经理对其贡献的感知并不一致。如果没有清晰的归属规则和权重配置,评价就容易变成意见汇总,而不是基于贡献事实的绩效判断。项目制下的谁用人、谁评价,需要从单一主体转向多主体协同,否则组织效率提升会反过来损害评价公平。
2. 目标维度:项目目标与职能目标的权重博弈
项目目标通常围绕交付展开,例如进度达成、质量控制、成本约束、客户验收、里程碑完成等;职能目标则更多指向专业能力、流程规范、知识沉淀、团队建设和长期能力提升。二者不是天然冲突,但在资源有限、时间紧张、考核权重不清晰的情况下,很容易形成博弈。
例如,某IT研发企业在重点项目攻关期间,项目经理希望核心开发人员将主要精力投入版本交付;职能负责人则要求其同步完成代码规范建设、技术文档沉淀和新人辅导。如果绩效表中没有明确项目目标与职能目标的比例,员工往往只能按照短期压力排序。最终表现为项目交付被突击完成,但组织能力建设被推迟;或者职能任务完成较好,项目节点却持续延期。
权重设计的难点在于,它不是一次性填表。不同项目阶段对员工的要求不同:启动阶段需要方案设计、资源协调和风险识别;执行阶段强调交付效率和问题闭环;收尾阶段则关注验收、复盘和知识沉淀。若全年固定项目权重,可能无法反映项目节奏变化。重大项目、战略项目与普通支撑项目对组织价值也不同,若一律按工时或参与时长配置权重,又会低估关键项目的战略贡献。
因此,权重博弈的本质不是项目目标重要还是职能目标重要,而是企业是否建立了可配置、可解释、可追溯的权重治理规则。没有规则时,权重只能依赖管理者经验;经验可以处理个案,却难以支撑规模化项目组织运行。
3. 评价维度:评价标准与评价信息的不对称
项目经理评价更接近事,关注员工是否按时完成任务、是否解决关键问题、是否支持项目目标达成;职能主管评价更接近人,关注员工的专业成熟度、行为方式、成长潜力和组织协同表现。二者评价对象不同,信息来源不同,判断标准也不同。
这种差异并非坏事。项目制绩效协同需要的正是两类视角的互补。但如果系统和流程没有把两类评价标准清楚区分,再用统一评分表要求双方打分,评价就容易失真。项目经理可能把项目延期全部反映到个人评分上,却没有区分外部需求变更、资源不足与个人责任;职能主管可能依据员工平时表现给出稳定评价,却忽略其在关键项目中的突破性贡献。
信息不对称还体现在评价颗粒度上。项目经理掌握具体任务、项目会议、客户反馈和交付记录,但不一定了解员工过往绩效、培训记录、岗位胜任力模型;职能主管掌握员工全貌,却不一定了解项目过程中的真实协作难度。如果绩效管理只在期末收集主观评价,双方很难在同一事实基础上讨论。
在工程建设、研发、咨询等行业,项目环境经常受到客户需求、供应链、预算审批和跨部门资源影响。若评价标准不能区分可控因素与不可控因素,项目绩效就可能对个人绩效造成过度传导。协同评价的边界在于:项目结果必须进入个人绩效,但不能把项目成败机械等同于个人能力高低。
4. 数据维度:项目数据与HR数据的割裂
项目制绩效协同最后会落到数据问题。项目管理系统中沉淀了工时、任务、里程碑、问题单、交付物、验收记录等信息;ERP或CRM系统中可能记录成本、收入、客户反馈与合同进展;HR系统则保存组织、岗位、人员、绩效、薪酬、培训、能力标签等数据。问题是,这些数据长期分散在不同系统中,缺少统一口径和关联关系。
当项目数据不能进入HR绩效流程时,个人评价只能依赖人工填报和管理者回忆。人工填报有两个风险:一是信息滞后,项目过程中的贡献被压缩成期末几句描述;二是口径不一,不同项目经理对工时、贡献、难度、质量的理解不同,导致绩效结果难以横向比较。
反过来,如果HR数据不能回到项目管理场景,项目经理也无法基于员工能力、历史绩效和发展需求进行更合理的任务分配。项目贡献无法沉淀为能力标签,绩效结果无法联动人才发展,项目复盘也难以反哺组织规则。所谓项目贡献到个人绩效,再到激励发展的闭环,就会停留在管理口号层面。
协同之难不是单点流程设计不足,而是组织、目标、评价与数据共同构成的系统性困境。只优化评分表,解决不了权重问题;只打通数据,解决不了评价主体问题;只强调项目经理负责,也无法替代职能线的人才治理责任。
二、项目绩效与个人绩效协同的逻辑框架:协同应该怎样
项目绩效与个人绩效协同,并不是把项目分和职能分相加得出一个总分。更合理的逻辑,是建立目标分解、权重设计、评价整合、结果应用的四环联动机制,让每一项评价都有来源、每一项权重有依据、每一个结果有去向。
1. 目标分解:从项目目标到个人目标的纵向贯通
目标分解是绩效协同的起点。项目目标通常来自企业战略、年度经营计划或客户合同要求,但员工无法直接对项目级指标负责。企业需要把项目目标逐级转化为项目角色目标,再进一步转化为个人目标。这一过程可以理解为项目WBS、角色RACI与个人KPI或OKR之间的贯通。
项目WBS负责回答项目要完成什么,RACI负责回答谁负责、谁审批、谁协作、谁知情,个人绩效目标则回答某名员工在特定角色下应交付什么、达到什么标准、在什么周期内完成。没有这一转换,项目目标就会停留在项目经理层面,无法成为个人绩效评价的有效依据。
例如,一个研发项目的项目级目标可能是完成某版本上线、缺陷率控制、关键客户验收通过。拆到角色层面,产品经理关注需求澄清与验收标准,架构师关注技术方案与关键风险,开发人员关注模块交付与代码质量,测试人员关注测试覆盖与缺陷闭环。再到个人层面,则要结合其参与比例、岗位职责、能力阶段和职能要求设置具体目标。
目标分解不是简单拆任务。若把项目任务清单直接复制为个人绩效目标,容易忽略职责边界和能力差异;若只写宏观目标,又无法评价真实贡献。适用的做法,是把项目目标中的关键产出转化为角色责任,再根据个人在项目中的承担程度形成绩效目标。对于临时支撑、专家评审、短周期参与者,目标可以更聚焦关键节点贡献,而不必完整承接项目全过程指标。

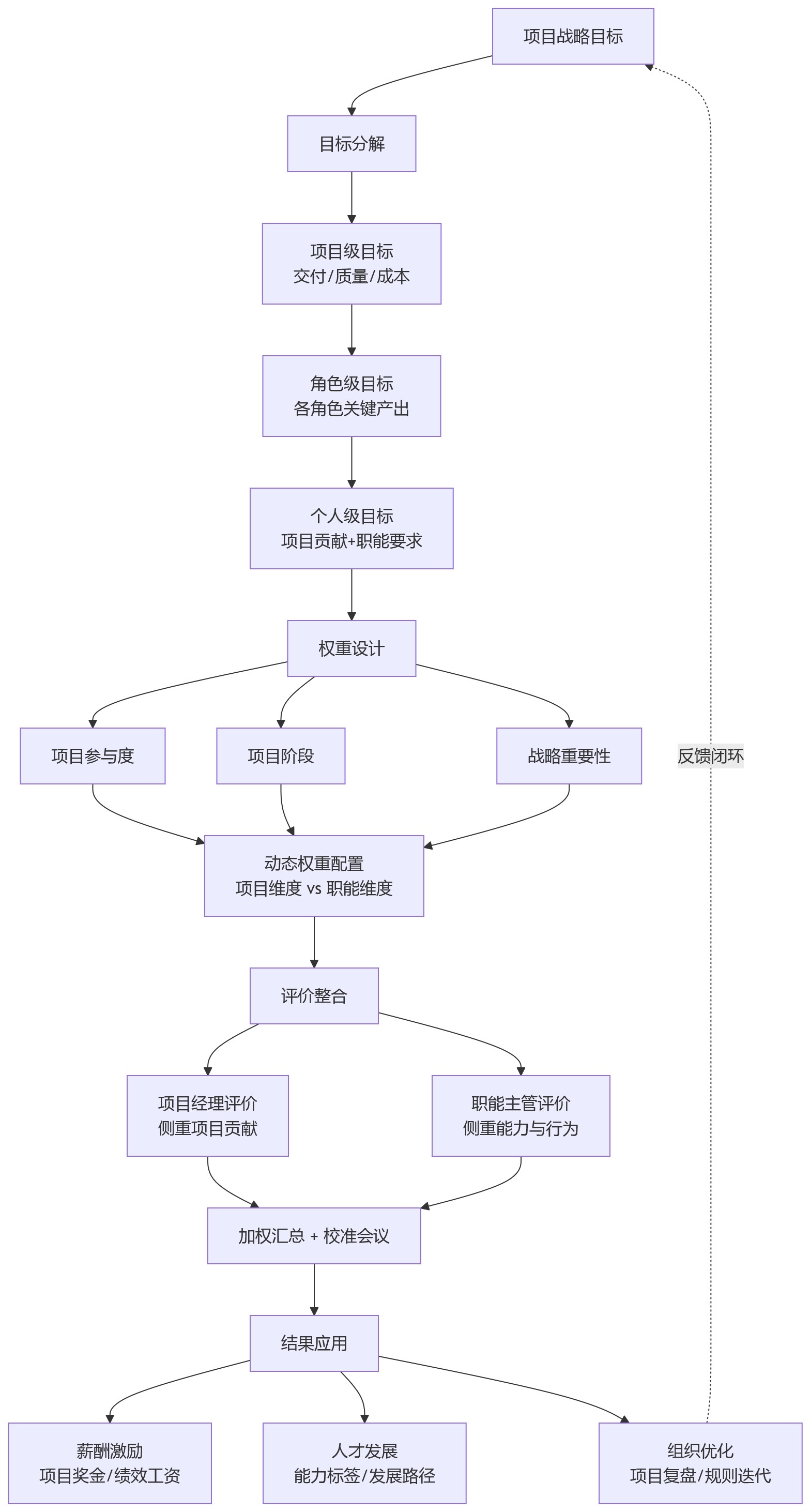

图表1:项目绩效与个人绩效协同的四环联动逻辑

2. 权重设计:项目维度与职能维度如何协同
权重设计决定了项目贡献在个人绩效中的位置。项目制组织不能只有一个固定比例,因为不同员工、不同项目、不同阶段的工作重心差异很大。比较稳健的设计,是围绕三个变量建立动态权重规则:项目参与度、项目阶段、项目战略重要性。
项目参与度决定员工对项目结果承担多大责任。全职投入单一项目的员工,项目绩效权重应明显高于职能绩效权重;兼职投入多个项目的员工,则需要按投入工时、角色责任和关键产出拆分项目权重;短期支撑型人员不宜被项目整体结果过度绑定,更适合评价其关键节点贡献。项目阶段决定权重调整节奏,启动、执行、收尾阶段对应不同贡献方式。项目战略重要性则决定同等投入下的组织价值差异。
权重设计还必须可审计。所谓可审计,不只是系统留痕,而是管理者能够解释为什么某员工项目权重为70%,而另一个员工为40%;为什么某项目进入收尾阶段后,职能沉淀权重提升;为什么某战略项目的贡献在年度绩效中被单独识别。没有解释机制,权重就会被员工理解为人为调节。
表格1:不同项目参与模式下的绩效权重配置参考
| 项目参与模式 | 项目绩效权重 | 职能绩效权重 | 典型场景 | 权重调整说明 |
|---|---|---|---|---|
| 全职投入单一项目 | 70%–80% | 20%–30% | 重大项目/攻关项目 | 项目收尾阶段可适度提升职能权重 |
| 兼职投入多项目 | 50%–60%(按项目拆分) | 40%–50% | 矩阵式研发/咨询 | 各项目权重按投入工时比例分配 |
| 短期支撑型参与 | 20%–30% | 70%–80% | 技术评审/专家支持 | 项目权重侧重关键节点贡献 |
| 职能主导型(项目为辅) | 10%–20% | 80%–90% | 职能部门负责人 | 项目权重侧重管理协调贡献 |
表中的比例更适合作为配置参考,而不是统一标准。对强交付行业,如工程建设、软件实施、咨询交付,全职项目成员的项目权重通常应更高;对研究型、平台型或强职能治理组织,职能能力建设不能被项目短期交付完全挤压。权重设计要避免两个极端:一是项目权重过低,导致项目贡献无法进入激励;二是项目权重过高,导致员工只追求短期交付,忽视专业沉淀和组织规范。
3. 评价整合:双线评价的汇聚与校准
评价整合要解决两个问题:不同主体如何打分,以及不同评价如何形成可信结果。项目经理与职能主管并行评价,是项目制组织更常见也更合理的模式。项目经理评价侧重项目贡献,职能主管评价侧重能力、行为和长期发展,HR则承担规则设计、流程监督和校准组织的角色。
在具体机制上,企业通常可以采用两类方法。第一类是加权汇总,即根据预设权重,将项目经理评分、职能主管评分和必要的协作评价进行计算。它的优点是规则清晰、效率较高,适合项目数量多、参与人员广、评价周期稳定的组织。风险在于,评分标准如果没有校准,不同管理者之间的宽严差异会被公式放大。
第二类是校准会议,即在初评结果形成后,由项目经理、职能主管、HRBP及必要的业务负责人共同讨论评分分布、关键人员表现和异常结果。校准会议不是为了平均主义,而是为了让评价回到事实和标准。对于高绩效、低绩效、争议绩效以及跨项目关键人才,校准机制尤为重要。
HR系统在这里的作用,是把评价信息汇聚到同一流程中,并提供可检查的证据链。例如,系统应能展示员工参与的项目、角色、目标、里程碑贡献、项目经理评价、职能主管评价、历史绩效和校准意见。只有当评价主体面对同一组事实,绩效讨论才可能从印象判断转向证据判断。
评价整合也有边界。并非所有项目都需要复杂校准,短周期、低风险、支撑型项目可以简化流程;但对于战略项目、跨部门资源密集型项目、奖金分配影响较大的项目,缺少校准会显著增加不公平感和组织摩擦。
4. 结果应用:从绩效评价到激励发展的闭环
绩效协同是否真正有效,取决于结果是否被使用。若项目贡献进入了个人绩效,却不影响奖金、晋升、发展机会和组织复盘,员工很快会把协同评价视为额外填表。项目制组织需要把绩效结果向三个方向延展:薪酬激励、人才发展和组织优化。
在薪酬激励上,项目绩效可以联动项目奖金、绩效工资或专项激励。关键是区分项目整体结果与个人贡献,不宜只按项目成败粗放分配。例如,项目整体延期但某关键成员完成了高难度技术攻关,其个人贡献仍应被识别;项目整体成功但部分成员贡献不足,也不应搭便车获得同等激励。
在人才发展上,项目经验应沉淀为能力标签。一个员工多次承担复杂项目中的关键角色,说明其具备跨部门协同、问题解决、客户沟通或技术攻关能力。若这些信息只停留在项目复盘文档中,就无法进入人才盘点、继任计划和发展路径。HR系统应把项目角色、绩效结果、关键贡献与能力模型关联起来,让项目成为识别人才的真实场景。
在组织优化上,项目绩效数据可以反哺项目管理规则。哪些类型项目容易出现资源冲突,哪些角色目标经常不清,哪些阶段评价争议最大,哪些部门之间协同成本最高,这些都应进入组织复盘。项目制绩效协同的价值不止在评个人,更在帮助企业看清组织运行的薄弱环节。
三、HR系统的数字化支撑路径:系统如何实现绩效协同
HR系统要支撑项目绩效与个人绩效协同,不能只承担记录评分的功能,而要把组织建模、绩效规则、数据集成和过程管理连接起来。它既是规则引擎,也是数据中枢,更是管理动作持续发生的流程载体。

1. 组织架构建模层:支持矩阵式与项目制组织的动态建模
项目制绩效协同的数字化基础,是系统能够同时理解行政组织和项目组织。传统HR系统多以部门、岗位、人员为主线,适合稳定层级组织;项目制场景则要求系统支持员工在行政部门之外,动态加入一个或多个项目团队,并在不同项目中承担不同角色。
这意味着HR系统需要具备双维组织架构建模能力。员工的行政归属、岗位序列、职级、汇报关系应保持稳定;项目归属、项目角色、参与周期、投入比例和项目经理关系则应可动态维护。系统还应支持项目组织的创建、变更、冻结、归档全生命周期管理,否则项目结束后,历史贡献和评价关系就可能丢失。
组织建模还关系到权限和流程。项目经理能看到哪些员工信息,能评价哪些目标,能否查看历史绩效,是否可以发起项目评价,这些都取决于系统对项目角色和管理权限的识别。若权限过宽,会带来数据安全和管理越权问题;若权限过窄,项目经理又无法完成有效评价。
在实践中,组织架构建模不适合一开始就追求过度精细。对于项目数量庞大、人员流动频繁的企业,可以先从战略项目、重点项目或高价值交付项目切入,建立项目组织与人员关系,再逐步扩展到一般项目。否则系统维护成本过高,容易让一线管理者产生抵触。
2. 绩效模型配置层:目标分解、权重引擎与多主体评价
绩效模型配置是HR系统支撑协同的核心。系统需要把目标分解、权重规则、评价主体、评分逻辑和校准流程配置成可执行流程,而不是让HR在线下反复收表、合并、计算。
首先,系统应支持项目目标到个人目标的可视化分解与关联。项目经理可以在系统中维护项目目标、里程碑和关键交付,进一步分解到角色目标,再关联到具体成员的个人绩效目标。职能主管则可以补充岗位职责、能力发展和规范要求。这样,个人目标就不再是孤立表单,而是能追溯到项目目标和职能要求的复合目标。

其次,系统需要具备权重引擎。权重引擎不是简单的百分比输入框,而应支持按项目参与度、项目阶段、项目重要性、角色类型等条件配置规则。例如,全职参与战略项目的成员默认项目权重较高;兼职参与多项目的成员按项目投入比例拆分;进入项目收尾阶段后,知识沉淀、复盘输出等职能化目标权重可提升。规则一旦确定,应在系统中留痕,便于审计和追溯。
再次,系统要支持多主体评价。项目经理、职能主管、协作方、员工本人可以在不同评价维度下完成评价,系统根据预设规则汇总。需要注意的是,多主体评价不等于评价主体越多越好。评价主体过多,会增加填报负担和噪音。更适合的做法,是围绕谁掌握关键事实来设计评价入口。
最后,校准流程应线上化。系统可以呈现评分分布、异常评分、同类岗位对比、项目间差异,并记录校准意见和调整原因。对HRD和业务负责人来说,这类信息比单一分数更有管理价值,因为它能帮助识别评分宽严不一、项目贡献低估或高估等问题。
3. 数据流转集成层:打通PM、ERP与HR的数据闭环
项目制绩效协同如果依赖手工录入,很难长期稳定运行。系统需要与项目管理工具、ERP、CRM等业务系统进行数据集成,把工时、里程碑、交付物、成本、业务产出等信息引入绩效流程,再把绩效结果回流到薪酬、人才发展和组织分析模块。
数据集成的第一步,是明确哪些数据真正有绩效价值。不是所有项目数据都应进入HR系统。工时可以反映投入,但不能直接代表贡献;里程碑完成可以反映进度,但需要结合质量和难度;成本数据可以反映项目经营结果,但个人绩效还要考虑角色责任。若未经筛选地堆积数据,反而会让绩效评价更复杂。
第二步,是建立数据口径。项目名称、人员编码、角色类型、任务分类、时间周期、成本口径等字段必须一致,否则数据无法关联。很多企业在系统集成时遇到困难,并不是技术接口无法实现,而是业务口径没有统一。HR系统要成为数据中枢,前提是组织、项目、人员和绩效字段之间有稳定映射。
第三步,是让数据进入流程。项目工时、任务完成、里程碑状态等信息应在目标回顾、过程辅导、期中检查和期末评价中被管理者看到,而不是只在后台报表中存在。数据只有进入管理动作,才会改变绩效质量。

图表2:PM、ERP与HR系统之间的数据流转闭环

从流程看,数据闭环不是单向采集,而是双向反馈。外部业务系统提供项目过程事实,HR系统完成绩效规则计算与评价整合,结果再进入薪酬、人才发展和组织优化。对于管理成熟度较高的企业,还可以进一步建立项目贡献分析、关键人才负荷分析和跨部门协同效率分析。
但数据集成也有适用边界。若企业项目管理工具本身使用不稳定,项目数据质量较差,过早接入HR绩效可能导致错误数据影响评价公平。更稳妥的路径,是先统一项目管理数据口径,再选择关键字段试点集成,最后扩展到完整闭环。
4. AI增强与智能预警:从事后评价走向过程协同
AI在项目制绩效管理中的价值,不在于替代管理者给员工打分,而在于提升过程可见性和决策质量。绩效协同过去常常发生在期末,管理者回顾项目表现、补充评价意见、调整评分结果。AI增强后的场景,更强调在项目过程中识别风险、提醒偏差、辅助校准。
第一类场景是绩效偏差预警。系统可以结合项目进度、任务延期、工时异常、问题单积压、里程碑风险等数据,提示项目经理和职能主管关注员工或团队的绩效偏差。这里的重点不是自动判定员工表现差,而是把潜在问题提前暴露出来,便于过程辅导。
第二类场景是绩效校准辅助。AI可以帮助识别评分分布异常、某管理者评分明显偏宽或偏严、同类岗位评分差异过大等情况。它提供的是校准线索,不是最终结论。绩效评价涉及项目难度、资源约束、外部变化和个人努力,最终仍需管理者结合事实判断。
第三类场景是人才画像生成。员工参与过哪些项目、承担过哪些角色、在哪类任务中表现稳定、在哪些能力项上获得高评价,这些信息可以被系统沉淀为能力标签,支持人才盘点、项目派工和继任管理。对项目制组织来说,真实项目经历往往比静态岗位说明更能反映人才能力。
AI应用也需要克制。若数据来源不完整、评价口径不稳定、算法逻辑不可解释,AI建议可能引发新的公平争议。企业应先明确AI只做辅助,不直接替代评价;同时建立数据权限、算法解释、人工复核和申诉机制,避免技术工具扩大管理偏差。
四、落地实施的关键考量:项目绩效与个人绩效如何协同才算做对
绩效协同能否落地,取决于企业是否同时处理好管理逻辑、系统承接和变革管理。只谈系统能力,容易把复杂治理问题工具化;只谈管理规则,又难以支撑项目制组织的规模化运行。
1. 管理逻辑先行:先理清规则,再上线系统
项目制绩效协同最常见的误区,是先采购系统,再在实施阶段临时讨论规则。这样做的结果往往是,系统流程已经搭好,项目分类、权重规则、评价主体、校准机制却没有形成共识,最终只能用大量例外处理维持运行。系统不会消除混乱的管理逻辑,只会把混乱更快、更大范围地呈现出来。
企业在上线系统之前,至少要回答四类问题。第一,项目如何分类。战略级项目、常规交付项目、支撑型项目、探索型项目,对绩效管理的影响不同,不宜用同一套规则。第二,员工如何归属。全职、兼职、多项目、短期支撑等参与方式,应对应不同权重和评价方式。第三,谁参与评价。项目经理、职能主管、HRBP、协作方分别评价什么,不能只写共同参与。第四,结果如何应用。项目评价进入奖金、晋升、发展还是仅用于复盘,不同用途决定流程严谨程度。
管理逻辑先行并不意味着一次设计到完美。更可行的方式,是先选择一类项目建立规则样板,例如战略研发项目或重点工程项目,在试点中验证权重、流程和数据口径,再逐步扩展。项目制绩效管理越复杂,越需要从小切口形成可复制规则。
2. 系统承接跟进:选择适配项目制场景的HR系统
当管理规则明确后,系统选型就不能只看传统绩效模块是否完整,而要看其是否适配项目制绩效协同场景。对HRD和信息化负责人来说,关键不是功能清单越长越好,而是系统能否把双线组织、动态权重、多主体评价和数据集成稳定承接下来。
表格2:项目制绩效协同场景下HR系统选型评估维度
| 评估维度 | 关键能力要求 | 重要性 | 验证方式 |
|---|---|---|---|
| 组织建模 | 支持行政组织+项目组织双维架构,项目全生命周期管理 | ★★★★★ | 演示矩阵组织下人员双归属配置 |
| 绩效模型 | 支持目标可视化分解、动态权重配置、多主体并行评价 | ★★★★★ | 演示项目目标→个人目标的分解路径 |
| 数据集成 | 对接PM/ERP/CRM等外部系统,自动采集项目进展数据 | ★★★★☆ | 确认已对接的系统类型与数据字段 |
| 评价校准 | 支持线上校准流程、评分偏差识别与审计追踪 | ★★★★☆ | 演示校准会议流程与偏差预警 |
| AI增强 | 绩效偏差预警、校准辅助、人才画像自动生成 | ★★★☆☆ | 确认AI场景的成熟度与可量化价值 |
选型时还要警惕两个偏差。其一,是只看演示界面,不验证复杂场景。供应商演示中的单项目、单员工、单流程往往很顺畅,但企业真实情况可能是一个员工参与多个项目、项目跨周期、评价主体跨部门、数据来自多个系统。因此,选型验证应使用企业自己的典型场景脚本。
其二,是过度追求定制化。项目制绩效确实需要灵活配置,但如果每类项目、每个部门都定制一套独立流程,后续维护成本会很高,也不利于组织统一评价。更合理的做法,是建立少数几类标准模型,在模型内通过权重、角色、周期和评价主体进行配置。
3. 变革管理护航:项目经理与职能主管的协同文化塑造
系统上线只是起点,真正影响绩效协同质量的,是项目经理与职能主管能否形成共建绩效的协作关系。项目经理不能只在期末要评分权,平时却不承担目标辅导和过程反馈;职能主管也不能只强调行政归属,而忽视员工在项目中的真实贡献。
企业需要明确双方权责边界。项目经理负责项目目标设定、过程反馈、项目贡献评价和项目复盘;职能主管负责职能目标设定、能力评价、发展建议和绩效结果综合判断;HR负责规则、流程、系统和校准机制。边界清楚,协作才有基础。
定期校准沟通也很重要。对重点项目,可以设置月度或阶段性绩效沟通,让项目经理和职能主管及时交换员工表现、资源冲突和风险事项,而不是等到期末集中争议。数据透明能够减少评价博弈,但不能替代管理对话。系统提供事实,管理者负责解释事实与形成判断。
变革管理还要关注员工感受。项目绩效进入个人绩效后,员工会关心权重是否公平、项目难度是否被识别、多个项目之间是否重复评价、项目失败是否会被简单归责。企业应提供规则说明、反馈渠道和申诉机制,让绩效协同从管理要求转化为可被理解的组织规则。
红海云总结
回到开篇的问题,项目绩效与个人绩效割裂,并不是某个评分表设计不够完善,而是项目制组织在治理规则、评价责任和数据流转上的系统性挑战。红海云认为,绩效协同的本质,是用清晰的组织规则定义责任,用HR系统承接流程和数据,用持续校准保障公平与改进。
对正在推进项目制绩效协同的企业,可从以下几项行动开始:
- 先定义项目分类与参与模式:区分战略级、常规级、支撑型项目,明确全职、兼职、多项目、短期支撑等参与方式对应的绩效规则。
- 建立一套可解释的权重规则:围绕项目参与度、项目阶段和战略重要性配置权重,并在系统中留痕,避免权重拍脑袋。
- 把双线评价做成流程,而非临时沟通:让项目经理评价项目贡献,职能主管评价能力与行为,再通过校准机制形成综合判断。
- 从一个试点项目类型切入系统验证:优先选择重点项目或典型矩阵团队,验证目标分解、权重引擎、数据集成和结果应用,再逐步推广。
- 谨慎引入AI增强能力:先用于偏差预警、评分分布识别和人才标签沉淀,不宜直接替代管理者评价。
2026年,项目制组织形态仍会继续深化。谁能更早把项目贡献转化为可识别、可评价、可激励、可发展的个人绩效,谁就更可能在人才激励精准度和组织敏捷性上形成优势。
