在研发组织中,OKR与项目里程碑考核并行运行却各自为政是普遍痛点。本文基于行业实践与HCM系统实施经验,围绕"如何协同考核"这一核心议题,提炼出10个高价值问题,涵盖双轨失联诊断、协同框架构建、系统落地路径与差异化适配策略。答案均来自公开研究、行业报告及红海云内部实战沉淀,具体规则以企业实际场景与最新官方公告为准。
一、基础认知类问题解答
1. 为什么研发组织会出现OKR与项目里程碑考核"双轨失联"现象?
1.1 结论速览 双轨失联并非工具天然相斥,而是因为两者在节奏、指标和激励上服务于不同管理目的。OKR承载战略探索与技术突破,里程碑约束交付节奏与阶段成果。若缺乏系统化映射,二者会在同一组织内形成并行却互不解释的评价体系。
1.2 详细分析
节奏错位 OKR通常以季度、双月或月度为周期,强调动态复盘;研发项目里程碑则以立项、开发完成、测试验收、版本发布等交付节点为锚点,节奏取决于技术路线和外部承诺。业务节奏很少正好落在OKR周期边界上,导致OKR更新时部分里程碑已过期,里程碑汇报时OKR尚未复盘。
指标割裂 KR描述方向性成果(如提升算法精度、降低响应延迟),里程碑强调可交付物(如完成V2.0版本发布、通过联调测试)。两套系统分别记录数据,表面上完整,合在一起却缺乏数据血缘。一个KR由哪些里程碑支撑,一个里程碑服务于哪个Objective,往往无法从系统中直接追溯。
激励冲突 OKR鼓励冒险和探索,允许未完全达成仍有价值;里程碑要求严肃兑现承诺,强调延期和质量缺陷的责任边界。当两者独立计分,员工会形成现实的行为选择:要么降低OKR挑战度求稳保分,要么压缩测试赶工交差。
| 对比维度 | OKR考核 | 项目里程碑考核 | 可能产生的协同风险 |
|---|---|---|---|
| 周期节奏 | 季度/双月/月度,强调迭代复盘 | 项目阶段/版本节点/交付窗口 | OKR复盘与里程碑评审不同步 |
| 指标特征 | 关注方向性成果、能力提升、战略贡献 | 关注交付物、节点完成、阶段验收 | KR无交付支撑,里程碑无目标牵引 |
| 评价逻辑 | 强调目标贡献、挑战程度与结果质量 | 强调承诺兑现、进度控制与交付质量 | 一高一低时缺少解释机制 |
| 激励导向 | 鼓励挑战、探索和跨团队协同 | 鼓励按期、稳定和可控交付 | 员工在OKR上求稳,在里程碑上赶工 |
2. OKR与项目里程碑考核的本质区别是什么?
2.1 结论速览 OKR关注"目标是否推进",回答方向性成果是否产生预期变化;里程碑关注"承诺是否兑现",回答承诺事项是否完成。前者适合承载战略探索与技术突破,后者适合约束交付节奏与资源投入。
2.2 详细分析
管理目的差异 OKR的核心目的是战略对齐与能力建设,鼓励团队提出挑战性目标,持续寻找技术或产品突破。它接受不确定性,允许在过程中调整方向。里程碑的核心目的是交付管控与风险控制,要求团队按期兑现项目节点,对客户、市场和内部业务负责。
适用场景边界 基础研究、算法探索等工作本身存在高度不确定性,不宜用刚性交付节点切割,更适合OKR主导。产品工程、客户定制、版本发布类研发必须把OKR周期与里程碑窗口建立对齐关系,确保交付承诺不被忽视。
量化对象不同 KR量化的是目标是否产生了预期变化,例如核心算法精度提升了多少百分比、系统响应延迟降低了多少毫秒。里程碑量化的是承诺事项是否完成,例如是否完成了V2.0版本发布、是否通过了联调测试。两类指标都可量化,但回答的问题完全不同。
常见误区 很多团队误以为可以简单把OKR权重和里程碑权重相加,得到最终绩效分数。这种做法掩盖了关键偏差:OKR贡献高但里程碑延期,可能说明探索成果显著但交付管理不足;里程碑达成高但OKR贡献低,可能说明交付很多却偏离战略重点。正确做法是建立二维评价矩阵,帮助识别不同类型的绩效事实。
3. 企业是否需要同时使用OKR和项目里程碑考核?
3.1 结论速览 对于大多数研发型企业,单一绩效工具很难覆盖研发工作的全部复杂性。建议同时使用,但关键在于构建跨工具、跨周期、跨评价逻辑的协同机制,而非让两者简单并行。
3.2 详细分析
为什么不能只用一种 如果只用OKR,交付承诺容易被忽视,版本发布和客户验收可能延期。如果只用里程碑,战略目标容易失焦,团队忙于完成大量节点却无法证明对组织的战略贡献。研发组织天然背负两类压力:一类来自战略探索,要求敢于提出挑战性目标;另一类来自交付承诺,要求按期兑现项目节点。
协同机制比工具选择更重要 Gartner、德勤等机构关于绩效管理、研发组织效能与目标管理实践的研究显示,企业并不缺工具,缺的是跨工具、跨周期、跨评价逻辑的协同机制。真正困难的是让二者在目标、交付和评价上形成闭环,而不是把它们放进两套流程、两套数据、两套评价口径之后。
何时可以简化 对于小型研发团队或早期创业公司,如果项目周期短、战略目标清晰、交付压力不大,可以先用一种工具为主,另一种为辅。但随着组织规模扩大、业务复杂度增加,双轨协同会成为必然选择。关键是提前规划协同机制,避免后期修补成本过高。
二、实操优化类问题解答

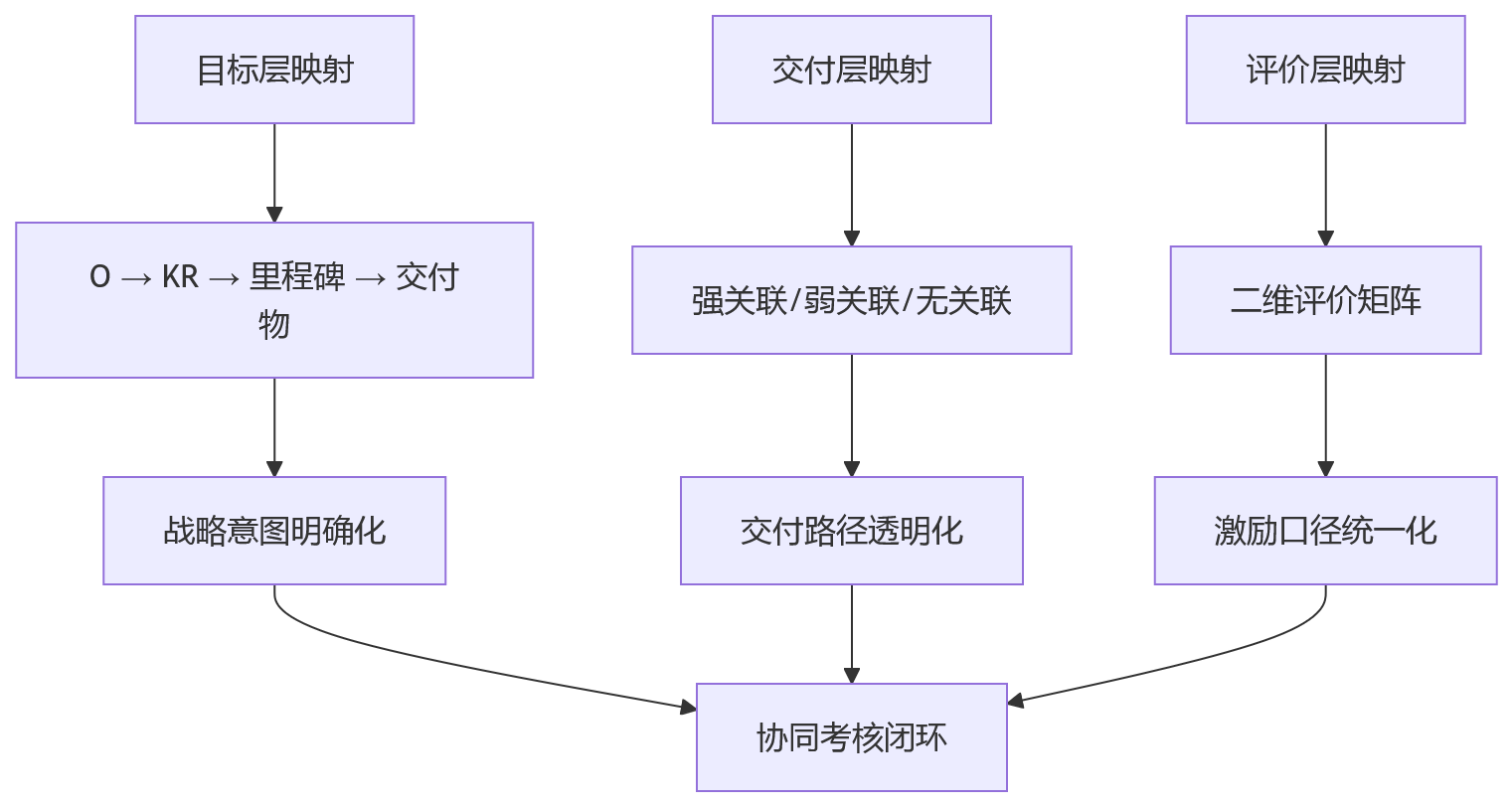

4. 如何在HCM系统中建立OKR与里程碑的"三层映射"模型?
4.1 结论速览 三层映射包括目标层映射(O→KR→里程碑→交付物的纵向对齐)、交付层映射(KR与里程碑的双向锚定)、评价层映射(二维矩阵替代简单加权平均)。只有战略意图、项目承诺和绩效评价在系统中相互解释,协同考核才可能从管理口号变成可执行机制。
4.2 详细分析
目标层映射:纵向穿透 在HCM系统中建立"O→KR→里程碑→交付物"的纵向穿透关系。每一个项目群或重点项目应至少能关联到一个Objective或KR;每一个关键里程碑也应能说明其对KR的贡献方式。这并不意味着所有任务都必须挂到OKR上,日常维护性、合规性、支持性工作可以保持轻量记录。
目标层映射可通过目标树、项目标签、责任人关系和周期字段实现。目标树承接战略分解,项目标签识别研发类型,责任人关系连接组织与个人,周期字段用于判断目标与里程碑是否处于同一管理窗口。
交付层映射:双向锚定 区分不同类型的KR,设置不同的里程碑关联方式。承诺型KR(如完成核心模块开发、通过性能测试)适合与里程碑强绑定,系统应要求其关联对应里程碑并同步进度信息。挑战型KR(如探索新技术路线、验证某类算法方案)可以与验证节点弱关联,但不宜用刚性交付节点完全约束。
HCM系统中的KR与里程碑关联应支持强关联、弱关联和无关联三类配置。强关联用于承诺型成果,弱关联用于探索性验证,无关联则用于暂不适合纳入项目约束的目标。
评价层映射:二维矩阵 建立"OKR贡献度×里程碑达成率"的二维评价矩阵。横轴反映里程碑达成情况(节点按期率、交付质量、延期影响、风险控制),纵轴反映OKR贡献(目标挑战度、KR达成度、组织战略相关性、跨团队协同贡献)。评价不是为了生成更复杂的分数,而是帮助绩效校准会议识别不同类型的绩效事实。

5. 不同研发形态的团队应该如何配置OKR与里程碑权重?
5.1 结论速览 协同不是统一配比,而是分类适配。基础研究型团队OKR权重应显著高于里程碑(约70:30),产品研发型团队里程碑权重应更高(约40:60),平台中台型团队二者相对均衡(约50:50),并可引入内部客户评价作为补充维度。
5.2 详细分析
基础研究与前沿探索型团队 工作特点是不确定性高、成果周期长、失败信息同样具有价值。OKR更适合承载战略方向和探索价值,里程碑应更多用于阶段性验证而非商业交付承诺。系统可配置探索型OKR模板,允许KR在周期内基于研究发现动态调整,并将里程碑设置为柔性节点。柔性节点要求团队在调整时记录原因、证据和影响范围,而非随意延期。
产品研发与工程交付型团队 承担更明确的市场或业务承诺,绩效风险通常在于交付延期、质量波动、需求变更和资源冲突。里程碑在评价中应占更高权重,OKR则更适合承载能力提升、流程优化和关键质量指标。KR与里程碑的强关联比例应相对较高,没有交付支撑的KR很可能只是过程愿望。
平台与中台型团队 处在探索与交付之间,既要持续建设底层能力,又要稳定支撑业务团队。OKR与里程碑权重通常更适合保持相对均衡。难点在于交付物并不总是直接面对外部客户,目标贡献也不一定能用短期业务结果衡量。因此除了OKR和里程碑,内部客户评价常常需要作为第三评价维度。
| 研发形态 | OKR:里程碑权重配比 | KR关联类型偏好 | 里程碑柔性度 | HCM系统模板选择 |
|---|---|---|---|---|
| 基础研究/前沿探索型 | OKR显著高于里程碑,约70:30 | 弱关联与验证型关联较多 | 高,允许基于证据调整节点 | 探索型OKR模板、柔性里程碑配置 |
| 产品研发/工程交付型 | 里程碑高于OKR,约40:60 | 强关联比例较高 | 中低,关键节点需严格管控 | 交付型OKR模板、强关联监控规则 |
| 平台/中台型 | 二者相对均衡,约50:50 | 强弱关联并存 | 中,需平衡服务稳定与能力建设 | 双轨校准模板、内部客户评价维度 |

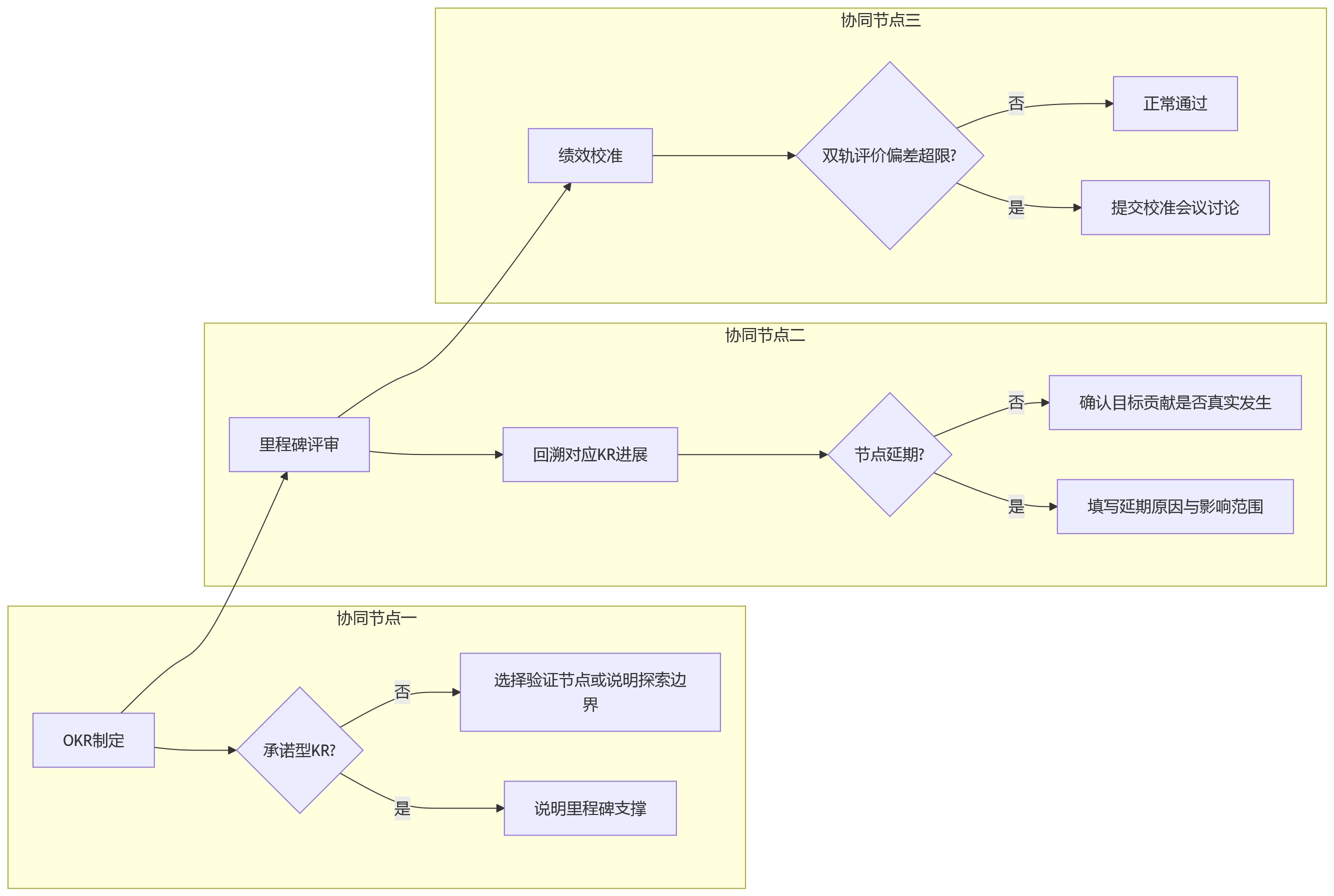

6. 如何将OKR制定与里程碑评审流程嵌入协同节点?
6.1 结论速览 协同节点应前置到三个关键时间点:OKR制定时做里程碑对齐检查,里程碑评审时做OKR贡献回溯,绩效校准时做双轨一致性校验。这样可以避免对齐总发生在事后,让目标和交付之间的因果关系提前透明。
6.2 详细分析
第一类协同节点:OKR制定流程 团队设定Objective和KR时,系统自动提示当前OKR周期内关联项目的里程碑分布,要求承诺型KR说明里程碑支撑,提示挑战型KR选择验证节点或说明探索边界。这样可以避免目标设定阶段只写愿景、不写承接路径。当一个KR被设为强关联,团队就必须同步说明其里程碑支撑。
第二类协同节点:里程碑评审流程 项目节点评审时,系统自动回溯该里程碑对应的KR及其进展,提示评审人员不仅看节点是否完成,也看它对目标贡献是否真实发生。对于延期节点,系统可要求填写延期原因、影响范围和对OKR贡献的调整说明,避免项目风险在绩效周期末集中暴露。当一个里程碑没有对应OKR牵引,项目负责人需要解释该节点是否属于维护性工作、合规要求或低战略相关事项。
第三类协同节点:绩效校准流程 系统可标记OKR评价与里程碑评价偏差超过阈值的案例,提交校准会议讨论。这里的阈值不应被设计成机械扣分规则,而应作为风险提示:为什么目标贡献高但节点延期,为什么节点达成好但目标贡献低,是否存在资源错配、目标设定偏差或项目价值下降。权重模板不能替代管理判断,系统应提供事实、偏差和追溯链条,而不是替管理者自动给出无法解释的最终结论。

7. HCM系统如何实现OKR与里程碑的数据打通与分析诊断?
7.1 结论速览 需要在架构层打通数据流(统一人员、组织、项目、周期和目标编码),在流程层嵌入协同节点,在分析层形成可预警、可复盘、可校准的双轨看板。AI辅助诊断可作为校准会议的事实输入,但不宜直接等同于绩效裁决。
7.2 详细分析
架构层:数据打通与指标映射引擎 OKR进度通常来自绩效目标管理模块,里程碑状态可能来自项目管理系统、研发管理平台、工时系统或缺陷管理工具。系统需要建立数据接口,把KR进度、里程碑完成率、责任人、周期、项目类型和交付物状态纳入统一数据模型。
指标映射引擎不是简单把字段合并,而是支持KR与里程碑之间的灵活关联配置。一个KR可关联多个里程碑,一个里程碑也可能支撑多个KR;强关联、弱关联、无关联应有不同的数据规则。数据治理在这里不是后台技术问题,而是管理口径问题,需要统一人员、组织、项目、周期和目标编码,形成可追溯的数据血缘。
分析层:双轨看板与AI辅助诊断 HCM系统可以构建OKR-里程碑协同看板,呈现目标对齐度、里程碑覆盖率、强弱关联分布、悬空KR数量、孤岛里程碑数量、双轨评价一致性等指标。看板不应只服务高层展示,更应服务HRBP、研发负责人和项目经理的过程管理。
AI辅助诊断可根据历史周期、项目类型、KR关联强度和里程碑状态识别高风险组合。例如OKR进展滞后但关键节点临近、强关联KR缺少交付更新、里程碑延期集中在同一资源池等。AI可以生成风险提示和调整建议,帮助管理者提前讨论目标修正、资源调配或节点重排。但要警惕AI诊断的副作用,研发项目包含大量上下文信息,算法很难完全理解技术不确定性、客户需求变化和组织资源博弈。
三、问题解决类问题解答
8. 如何解决"悬空KR"和"孤岛里程碑"问题?
8.1 结论速览 悬空KR指目标写得很有挑战性却没有任何项目、任务或里程碑承接;孤岛里程碑指团队按期完成大量节点但这些节点并未指向组织级OKR。解决之道是在HCM系统中自动计算覆盖率,识别这两类问题,并在OKR制定或项目评审时提示管理者处理。
8.2 详细分析
悬空KR的成因与危害 悬空KR通常出现在目标设定阶段过于理想化,没有考虑交付承接路径。这类KR最后复盘只能靠主观描述,无法验证目标是否真正推进。长期存在悬空KR会让OKR失去可信度,员工会觉得这只是形式主义的填表游戏。
解决方法是在OKR制定流程中嵌入里程碑对齐检查。承诺型KR必须说明里程碑支撑,否则系统不予通过。挑战型KR可选择验证节点或说明探索边界,但至少要有阶段性证据。系统可以基于关联关系自动计算覆盖率,识别悬空KR并提示处理。
孤岛里程碑的成因与危害 孤岛里程碑通常出现在项目管理成熟度较低的组织,项目计划频繁变动或战略目标不够清晰。团队忙于完成大量节点,交付越忙,越难证明战略贡献。长期存在孤岛里程碑会让研发工作失去方向感,资源可能被低战略相关事项占用。
解决方法是在里程碑评审流程中嵌入OKR贡献回溯。当一个里程碑没有对应OKR牵引,项目负责人需要解释该节点是否属于维护性工作、合规要求或低战略相关事项。系统可以标记此类里程碑,提交校准会议讨论,避免低价值需求挤占战略资源。
优先级建议 先诊断关联覆盖率:盘点当前OKR中有多少KR能追溯到项目里程碑,识别悬空KR;同时盘点关键里程碑是否能对应组织或部门OKR,识别孤岛里程碑。再建立三层映射关系:在HCM系统中配置"O→KR→里程碑→交付物"的穿透关系,区分强关联、弱关联和无关联,避免把所有目标机械绑定到交付节点。
9. OKR贡献高但里程碑延期,这种情况该如何评价?
9.1 结论速览 这种情况不应简单视为绩效失败,而应进入"目标贡献高、交付节奏偏差"的校准讨论。可能是探索成果显著但交付管理不足,也可能是关键技术路线判断避免了后续重大投入偏差。评价系统应提供事实、偏差和追溯链条,帮助管理者结合业务背景作出判断。
9.2 详细分析
可能的正面解释 某技术团队未能按原计划完成验证节点,但形成了关键技术路线判断,为后续项目避免重大投入偏差。这类成果在当前周期没有形成可交付版本,却为后续项目节省大量试错成本。若评价系统只做分数相加,就会掩盖这种质量差异。
可能的负面解释 某团队完成了版本发布,但该版本主要服务临时需求,对年度战略目标贡献有限。或者某团队OKR进展良好但版本节点延期,可能是因为过度追求目标挑战度而忽视了交付风险管理。这两种情况都需要在绩效校准会议中进一步讨论。
评价建议 建立"OKR贡献度×里程碑达成率"的二维评价矩阵,帮助识别不同类型的绩效事实。对于OKR贡献高但里程碑延期的情况,应重点考察:延期原因是什么,是否属于不可抗力或技术不确定性,是否有阶段性成果或学习收获,是否影响了后续项目或客户承诺。
权重模板不能替代管理判断,系统应提供事实、偏差和追溯链条,而不是替管理者自动给出无法解释的最终结论。绩效校准会议应邀请HRBP、研发负责人、项目经理共同参与,结合业务背景综合评估,避免一刀切。
10. 试点落地OKR与里程碑协同时应该遵循什么路径?
10.1 结论速览 建议先选取重点项目、关键团队和高价值KR试点,再逐步扩大数据接口和映射规则覆盖范围。若企业项目管理成熟度较低,项目计划本身频繁失真,直接上线复杂映射反而会制造大量脏数据。用数据看板推动试点迭代,依据反馈扩展到更大范围。
10.2 详细分析
第一阶段:诊断与准备 先诊断关联覆盖率,盘点当前OKR中有多少KR能追溯到项目里程碑,识别悬空KR;同时盘点关键里程碑是否能对应组织或部门OKR,识别孤岛里程碑。根据诊断结果确定试点范围,建议选择项目管理成熟度较高、战略目标较清晰的重点团队先行。
第二阶段:小范围试点 在HCM系统中配置"O→KR→里程碑→交付物"的穿透关系,区分强关联、弱关联和无关联。把协同节点前置到流程中:在OKR制定时做里程碑对齐检查,在里程碑评审时做OKR贡献回溯,在绩效校准时做双轨一致性校验。按研发形态配置模板,基础研究型团队保留探索空间,产品交付型团队强化节点承诺。
第三阶段:数据驱动迭代 用数据看板推动试点迭代,呈现目标对齐度、里程碑覆盖率、强弱关联分布、悬空KR数量、孤岛里程碑数量、双轨评价一致性等指标。依据数据反馈调整权重配置、关联规则和校准流程。待试点稳定后,再扩展到更大范围。
第四阶段:全面推广 将成功经验沉淀为标准模板和操作流程,培训HRBP、研发负责人和项目经理掌握协同机制。建立定期复盘机制,持续优化数据质量和流程效率。最终目标是让OKR与里程碑从并行双轨转为协同双轴,在创新不确定性与交付确定性之间建立稳定的管理能力。
结语
研发组织OKR与项目里程碑考核的双轨失联,本质不是工具选择问题,而是战略对齐与交付管控在组织治理层面的结构性张力。能够把战略目标、项目交付和绩效评价放进同一套可追溯机制的组织,才更有机会在创新不确定性与交付确定性之间建立稳定的管理能力。
在实际应用中最值得优先关注的三个重点是:先诊断关联覆盖率,识别悬空KR和孤岛里程碑;再建立三层映射关系,在HCM系统中配置目标层、交付层、评价层的穿透关系;按研发形态配置模板,避免一套权重管所有团队。2026年前后,研发绩效管理的难点已不只是"用不用OKR",而是能否让OKR与里程碑真正协同。
