400-100-5265

预约演示

首页 > HR管理知识 > 大型企业项目绩效如何对齐组织目标?核心问题清单

大型企业项目绩效如何对齐组织目标?核心问题清单

2026-06-12

红海云

本文系统梳理了大型企业在项目绩效与组织目标对齐中的高频决策痛点,筛选出10个最具实战价值的问题,覆盖误区诊断、框架搭建、工具应用与趋势应对。答案包含直接结论、判断依据、操作步骤与避坑建议,帮助企业从任务单元升级为组织目标实现单元。

内容来源说明:本文基于红海云绩效管理实践沉淀与行业研究整理,结合战略执行、项目组合管理、绩效管理成熟度等通用方法论,部分涉及2026年趋势判断的内容以公开研究与前瞻分析为依据,具体政策与平台规则以最新官方公告为准。

一、基础认知类问题解答

1. 大型企业为什么会出现项目达标但战略落空的情况?

1.1 结论速览 项目达标但战略落空并非偶然失误,而是目标体系、项目组合、绩效考核和数据反馈之间未形成闭环的系统性问题。根本原因在于企业将"目标拆解"等同于"目标对齐",缺乏项目产出与组织目标之间的因果验证,导致局部最优但全局次优。

1.2 详细分析

核心症结:战略执行鸿沟

咨询机构围绕战略落地、组织执行力、绩效管理成熟度的研究反复指出,企业的战略目标在层级传递、跨部门协同和项目执行过程中容易发生失真。对于大型企业而言,这种失真不是简单的沟通不畅,而是四个维度的系统性认知偏差:

偏差维度 典型表现 对战略执行的影响
目标体系设计 机械拆解数字,缺乏因果链验证 项目完成指标但不贡献组织价值
分解机制 按部门边界分配,受预算惯性影响 指标易统计却非真实驱动因素
动态校准 年初设定后全年固化不变 资源持续投入过时目标
数字化支撑 依赖人工汇总追踪 信息衰减,纠偏滞后

深层逻辑:两个未经验证的假设

许多企业在年度经营会后迅速进入目标拆解环节——集团目标分配到事业部,事业部分配到部门,部门转化为项目KPI。这个过程隐含两个危险假设:

  1. 只要数字被拆下去,组织目标就自然实现了对齐

    实际上,目标拆解解决的是"谁承担多少"的问题,并不等于回答了"为什么这个项目能推动该目标"的问题。例如,企业设定"提升市场份额"的组织目标,某区域项目被分配客户拜访量、活动场次、系统上线率等指标。如果这些指标与客户转化、渠道效率、产品竞争力之间没有明确因果链,项目即便完成,也只是制造过程繁忙而非组织价值。

  2. 考核表越细,执行质量越高

    若误区不被识别,后续再完善考核表、增加指标数量,往往只会让管理成本上升,而不是提升战略执行质量。

实践启示

纠正这一认知偏差是重构项目绩效管理方法的前提。企业不应把对齐视为一次性动作或管理艺术,而应作为系统工程来建设,确保每一层输出都成为下一层输入,缺少任何一层都会出现断点。

2. 项目绩效与组织目标脱钩的四大常见误区是什么?

2.1 结论速览 四大误区分别是:"目标拆解即对齐""项目绩效与组织绩效两张皮""一次对齐全年不变""靠人治而非数治"。其共同本质是把对齐视为一次性动作而非持续闭环,把对齐视为管理艺术而非系统工程。

2.2 详细分析

误区一:目标拆解即对齐

  • 典型表现:将组织目标按部门或项目机械分配为KPI
  • 根因分析:只关注数字分摊,缺乏项目产出与组织目标之间的因果验证
  • 后果影响:项目达标但组织目标未实现,形成局部最优

误区二:项目绩效与组织绩效两张皮

  • 典型表现:PMO与HR分别设计、考核和应用指标
  • 根因分析:指标口径、权重规则、结果应用缺乏统一语言
  • 后果影响:高管难以反查项目贡献,团队激励方向混乱

当两套体系没有穿透关系时,管理者会遇到两个反向盲区:项目团队不知道自己的绩效结果如何影响组织目标,只能围绕项目管理口径争取高分;高管也无法从组织绩效波动中反查哪些项目真正贡献了结果,哪些项目只是消耗资源。长此以往,绩效管理容易变成分散的考核活动,而不是统一的战略执行机制。

误区三:一次对齐,全年不变

  • 典型表现:年初设定项目绩效后全年固化
  • 根因分析:缺少季度或里程碑复盘,无法响应战略优先级变化
  • 后果影响:资源错配,项目继续执行过时目标

现实中的组织目标会受到市场需求、政策环境、供应链波动、竞争格局、资本开支安排等因素影响。某些项目在年初具有较高战略价值,到年中可能因业务方向调整而变成次优选择;另一些项目原本只是支撑型任务,却可能因外部变化成为关键抓手。

误区四:靠人治而非数治

  • 典型表现:依赖会议、表格、人工汇总追踪项目状态
  • 根因分析:缺乏目标穿透、过程监控和数据反馈机制
  • 后果影响:信息失真,对齐质量随组织规模扩大而下降

集团型企业、大型制造企业、连锁服务企业中,项目分布在多个区域、业务单元和职能条线,依赖会议、Excel、邮件和人工汇总来追踪对齐状态,信息衰减几乎不可避免。更值得注意的是,人工追踪通常滞后于业务变化,管理者往往在月度汇报、季度复盘甚至年终考核时才发现项目与组织目标偏离,而此时纠偏成本已经显著上升。

综合对比表

误区名称 典型表现 根因分析 后果影响
目标拆解即对齐 将组织目标按部门或项目机械分配为KPI 只关注数字分摊,缺乏因果验证 项目达标但组织目标未实现
项目绩效与组织绩效两张皮 PMO与HR分别设计考核应用指标 指标口径、权重规则、结果应用缺乏统一语言 高管难反查项目贡献,激励混乱
一次对齐全年不变 年初设定项目绩效后全年固化 缺少季度或里程碑复盘 资源错配,执行过时目标
靠人治而非数治 依赖会议表格人工汇总追踪 缺乏目标穿透和过程监控机制 信息失真,纠偏滞后

3. 什么是真正的"项目绩效对齐"?与目标拆解有何区别?

3.1 结论速览 真正的对齐是从"战略解码—项目组合—绩效契约—动态校准"的四层递进闭环,每一层都需要明确输入、过程、输出和验证标准。对齐不是"对数字",而是对逻辑、对价值、对节奏;目标拆解只是数字分摊,不保证因果成立。

3.2 详细分析

核心差异对比

维度 目标拆解 真正的项目绩效对齐
关注点 谁承担多少数字 为什么这个项目能推动该目标
逻辑链条 自上而下分配 双向穿透:目标→项目→结果→目标
验证方式 指标完成率 项目产出与组织目标的因果关系验证
时间维度 年初一次性动作 全周期滚动校准
责任主体 HR或经营管理部门 HR+PMO+业务多方协同
数据支撑 人工汇总为主 系统化数据联动与智能预警

四层递进框架概述

  1. 第一层:战略解码 — 从组织目标到战略主题的逻辑翻译

    组织目标通常是结果性表达(收入增长、利润改善、市场份额提升),项目团队无法直接执行这些抽象目标,必须通过战略解码找到中间层逻辑。关键产出是"战略主题—关键成功因素—项目方向"的映射关系,验证标准是每个项目方向都能解释其对组织目标的贡献路径。

  2. 第二层:项目组合对齐 — 以价值贡献度筛选与排序项目

    大型企业的项目数量远超管理者可深度关注的范围。项目至少可分为三类:战略驱动型(直接服务组织关键目标)、运营支撑型(提升效率和质量)、合规保障型(风险控制和监管满足)。管理重点是回答:项目是否与年度战略主题相关?是否对关键成功因素产生影响?投入资源是否与预期价值匹配?

  3. 第三层:绩效契约 — 建立项目绩效与组织绩效的双向穿透机制

    "契约"不是增加一份文档,而是明确项目交付成果、过程指标、组织目标之间的对应关系,并约定权重、责任主体、数据来源和结果应用方式。至少包括两条穿透路径:自上而下(组织目标分解到项目和角色)和自下而上(项目结果聚合回溯到组织绩效)。

  4. 第四层:动态校准 — 以里程碑为节点的滚动对齐与纠偏机制

    在季度、关键里程碑或重大外部变化发生时,复盘项目与组织目标之间的匹配度,并根据战略优先级调整指标、权重或资源配置。应避免两种极端:指标频繁变化导致团队无所适从,或指标全年不变导致偏离战略仍被机械执行。

关键理解

四层框架的关键不是让流程变复杂,而是让每一层输出都成为下一层输入。缺少任何一层,战略到项目的链条都会出现断点。对齐的质量取决于最薄弱的一层,而非最完善的一层。

二、实操优化类问题解答

4. 如何建立"战略解码"机制,确保项目方向真正支持组织目标?

4.1 结论速览 战略解码的核心是将组织目标翻译为可执行的战略主题与关键成功因素,建立因果链而非简单指标拆分。关键产出是"战略主题—关键成功因素—项目方向"的映射关系,验证标准是每个项目都能解释其对组织目标的贡献路径。

4.2 详细分析

第一步:明确组织目标的结果性表达

组织目标通常是结果性表达,例如:

  • 收入增长X%
  • 利润改善Y%
  • 市场份额提升至Z%
  • 客户体验优化(NPS提升)
  • 组织能力升级(人才梯队、数字化能力等)

这些目标是项目团队无法直接执行的抽象目标,必须通过战略解码找到中间层逻辑。

第二步:运用工具建立因果链

可借鉴平衡计分卡、战略地图、OKR等工具,但工具本身不是重点。重点在于建立因果链:

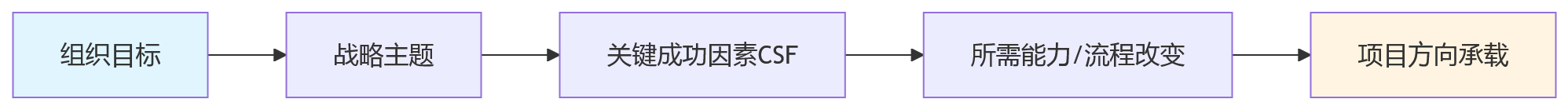

流程图 - 大型企业项目绩效如何对齐组织目标?核心问题清单

例如,若组织目标是提升客户续约率:

  • 战略主题:客户成功能力建设、服务响应效率提升、重点客户分层运营
  • 关键成功因素:客户满意度、服务时效、客户健康度评分
  • 项目方向:客户成功平台开发、服务SLA优化、客户分级管理体系建设

第三步:输出映射关系并验证

战略解码的关键产出是"战略主题—关键成功因素—项目方向"的映射关系。验证标准不是指标数量是否充分,而是每个项目方向都能解释其对组织目标的贡献路径。

边界说明

对于合规、基础设施、风险控制类项目,价值贡献不一定表现为短期经营增长,但仍需说明其对组织韧性、风险降低或运营连续性的作用。例如,数据安全项目可能不直接带来收入增长,但它是业务连续性的前提条件。

实践建议

  1. 不要跳过战略解码直接进入KPI设计 — 这是最常见的错误路径
  2. 邀请业务负责人参与解码过程 — 避免HR闭门造车
  3. 保留战略主题的灵活性 — 外部环境变化时允许主题调整
  4. 记录解码逻辑文档 — 便于后续追溯和审计

5. 不同类型的项目应该如何分类并设置不同的对齐深度?

5.1 结论速览 项目应按价值贡献分为三类:战略驱动型(高穿透、强绑定)、运营支撑型(中度关联、效率导向)、合规保障型(底线要求、风险控制)。不是所有项目都要强绑定经营增长,但所有项目都应说明价值贡献。

5.2 详细分析

项目分类与对齐规则

项目类型 定义 典型示例 对齐深度 考核权重 复盘频率
战略驱动型 直接服务组织关键目标 新业务增长、核心系统升级、重大市场突破 高:指标双向穿透 高:占个人绩效30%-50% 月度/季度
运营支撑型 提升效率、质量和成本水平 流程优化、IT维护、内部培训 中:与流程指标关联 中:占个人绩效15%-30% 季度
合规保障型 风险控制和监管满足 安全合规、审计整改、制度完善 低:体现底线要求 低:占个人绩效5%-15% 半年度/年度

战略驱动型项目

  • 对齐要求:较高程度的目标穿透和绩效绑定
  • 指标设计:既要有交付进度指标,也要有价值结果指标(如客户转化率、收入贡献)
  • 资源配置:优先保障人力、预算和管理关注度
  • 适用场景:年度战略主题直接相关的重大项目

运营支撑型项目

  • 对齐要求:与流程效率、服务质量、单位成本等指标关联
  • 指标设计:侧重效率提升幅度、质量改善程度、成本节约额
  • 资源配置:按常规优先级配置,不占用战略资源
  • 适用场景:日常运营优化、内部能力建设

合规保障型项目

  • 对齐要求:体现底线要求、风险降低和组织稳健性
  • 指标设计:不能简单套用增长指标,应关注风险事件发生率、合规通过率、审计问题整改率
  • 资源配置:按最低必要原则配置
  • 适用场景:监管要求、风险控制、安全保障

分类管理要点

  1. 价值贡献度评估 — 企业需要回答:项目是否与年度战略主题相关?是否对关键成功因素产生直接或间接影响?投入资源是否与预期价值匹配?
  2. 动态调整机制 — 项目分类不是一成不变的。随着战略优先级变化,某些运营支撑型项目可能升级为战略驱动型,反之亦然。
  3. 避免一刀切 — 如果一个项目无法说明其价值贡献,即便执行团队能力强,也不应被放入高优先级组合。反过来,一些短期产出不明显但对战略能力建设关键的项目,应通过组合管理获得合理权重,避免被短期考核挤出。

6. 如何建立项目绩效与组织绩效的双向穿透机制?

6.1 结论速览 双向穿透机制包括两条路径:自上而下(组织目标逐层分解到业务单元、部门、项目和关键角色)和自下而上(项目绩效结果聚合回溯到组织绩效)。需要HR与PMO协同,明确指标映射、权重规则、责任矩阵和数据来源。

6.2 详细分析

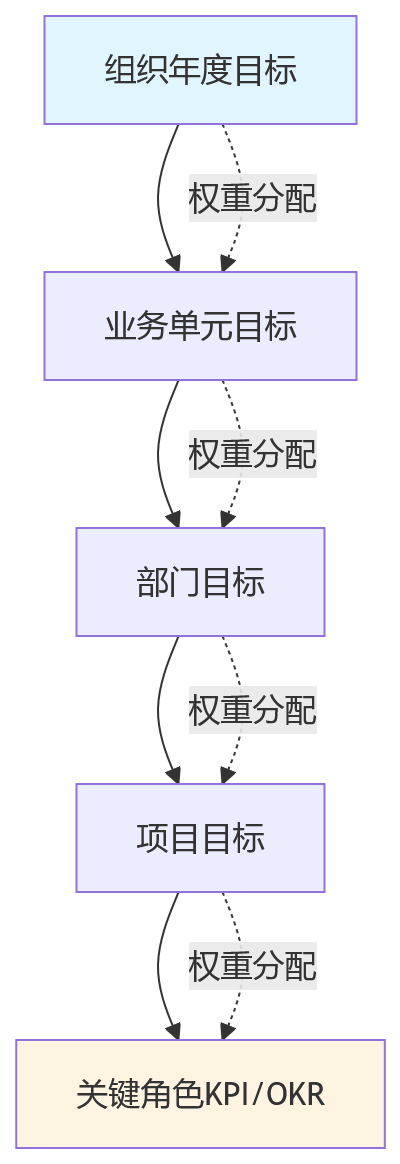

第一条路径:自上而下分解

流程图 - 大型企业项目绩效如何对齐组织目标?核心问题清单

  • 输入:组织目标、年度战略主题
  • 过程:逐层分解,每层明确承接比例和权重
  • 输出:项目级指标、角色级指标
  • 验证:项目团队理解自己的指标来源和逻辑

第二条路径:自下而上回溯

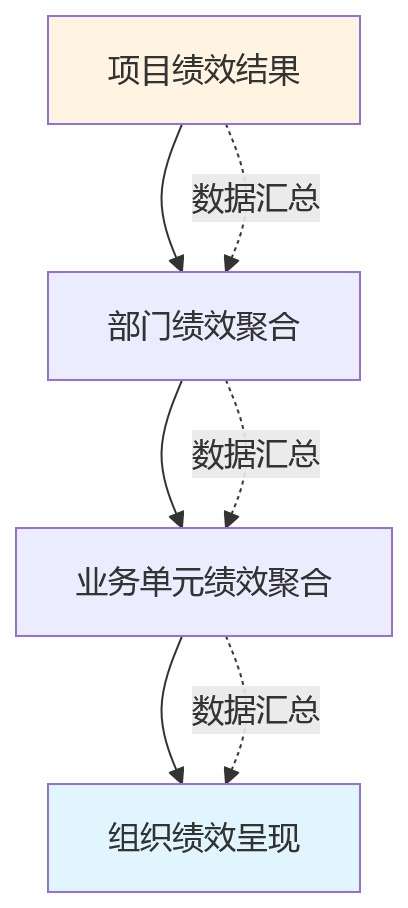

流程图 - 大型企业项目绩效如何对齐组织目标?核心问题清单

  • 输入:项目里程碑达成率、交付质量、价值结果
  • 过程:按预定义规则聚合、加权计算
  • 输出:组织层面可看到的项目贡献视图
  • 验证:管理层能够看到哪些项目贡献了增长、效率、质量或能力建设

绩效契约的核心要素

绩效契约至少应包括以下内容:

要素 说明 示例
指标映射 项目指标与组织指标的对应关系 项目客户转化率→组织市场份额
权重规则 各指标在项目绩效中的占比 交付进度40%、价值结果40%、团队协作20%
责任主体 指标的第一责任人及协同方 项目负责人、业务代表、技术负责人
数据来源 指标的采集系统和校验方式 CRM系统、财务系统、项目管理系统
结果应用 绩效结果如何用于激励和发展 奖金分配、晋升参考、项目复用资格

HR与PMO协同要点

  • PMO熟悉:项目管理逻辑、里程碑、交付物、风险和资源约束
  • HR熟悉:绩效管理逻辑、指标权重、评价周期、激励约束和人才发展
  • 协同价值:避免项目考核偏过程、组织绩效偏结果,中间缺少价值链连接

适用条件与边界

并非所有项目都适合强绑定绩效激励。对探索性创新项目,应保留一定容错空间,避免团队因过度考核而降低试错意愿。建议在绩效契约中设置"创新容错条款",明确在特定条件下可豁免部分考核要求。

7. 如何进行项目绩效的动态校准?触发条件和操作流程是什么?

7.1 结论速览 动态校准是在季度、关键里程碑或重大外部变化发生时,复盘项目与组织目标之间的匹配度,并根据战略优先级调整指标、权重或资源配置。应建立明确的触发条件,避免指标频繁变化或全年固化的两个极端。

7.2 详细分析

触发条件清单

当发生以下情况之一时,应启动对齐复盘:

触发类型 具体条件 响应时限
组织目标调整 年度战略主题变更、经营目标重新设定 2周内完成校准
项目范围重大变更 项目范围增减超过30%、关键交付物调整 1个月内完成校准
关键资源变化 核心人员离职、预算削减超过20% 2周内完成校准
进度偏差预警 进度偏差超过15%、里程碑延期超过30天 即时预警、2周内决策
外部条件显著变化 政策法规调整、市场竞争格局变化、供应链中断 1个月内完成校准

动态校准操作流程

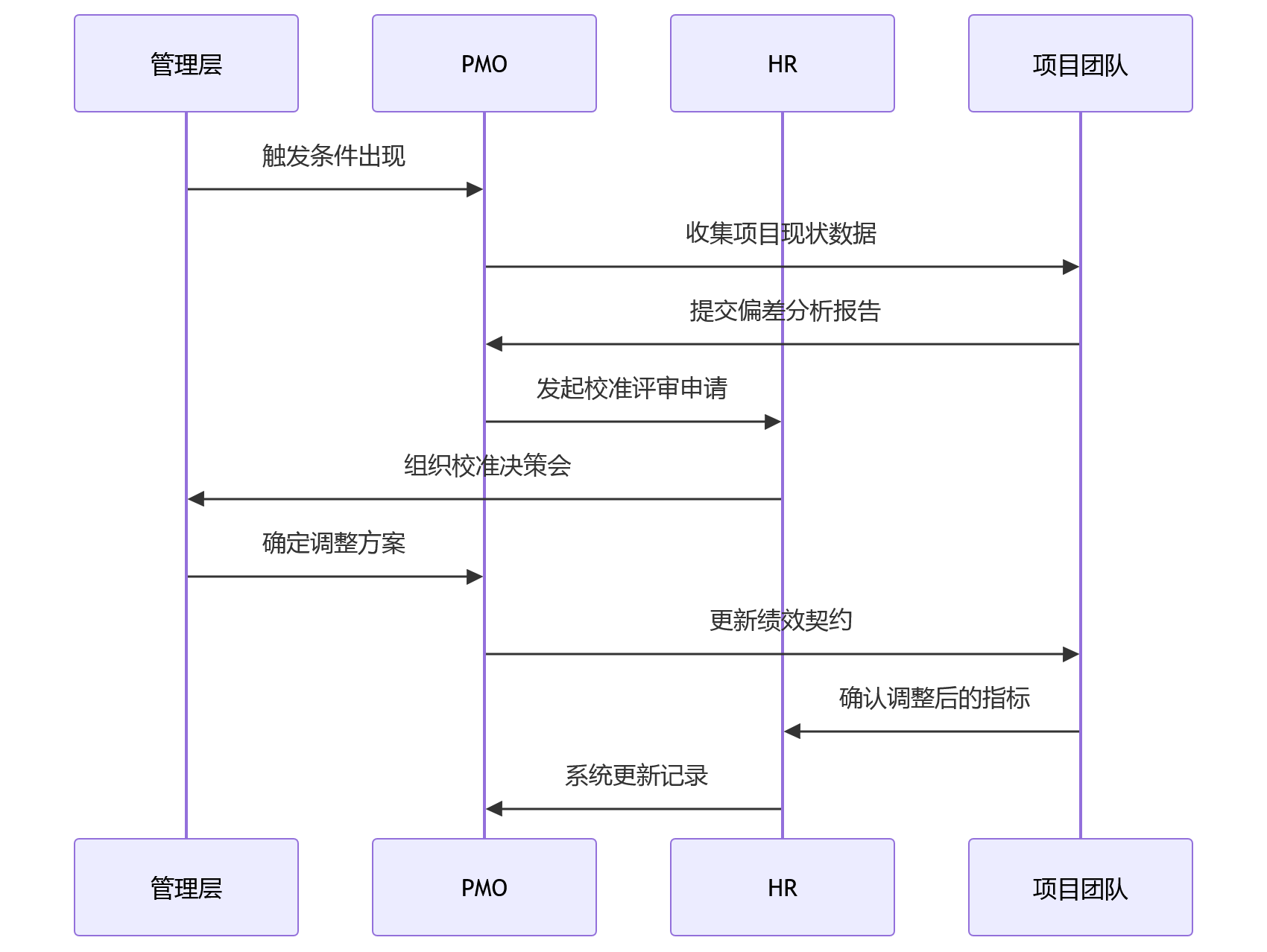

时序图 - 大型企业项目绩效如何对齐组织目标?核心问题清单

校准内容维度

  1. 指标调整 — 替换不再适用的指标,新增反映当前战略重点的指标
  2. 权重重配 — 根据新的优先级重新分配各指标权重
  3. 资源重配 — 调整人力、预算和管理关注度
  4. 目标修正 — 在合理范围内调整目标值(需谨慎,避免随意放宽)

应避免的两个极端

极端做法 问题表现 正确做法
指标频繁变化 团队无所适从,绩效承诺失去稳定性 建立触发条件,控制调整频次
指标全年不变 项目偏离战略仍被机械执行 定期复盘,及时响应重大变化

2026年AI辅助方向

AI可以在动态校准中发挥更大作用。基于项目进度、预算消耗、风险事件、绩效指标和组织目标数据,系统可辅助识别对齐健康度异常,例如:

  • 目标覆盖不足
  • 指标重复
  • 权重失衡
  • 进度偏差与绩效结果不匹配

但AI不应替代管理判断,尤其在战略取舍、组织政治成本、跨部门资源冲突等复杂场景中,算法只能提供预警和建议,最终仍需管理层完成决策。

三、问题解决类问题解答

8. 2026年AI如何辅助项目绩效与组织目标对齐?有哪些前提条件?

8.1 结论速览 AI的价值不是自动打分,而是辅助目标分解和逻辑校验。可在目标设定阶段发现逻辑断裂、指标冗余、权重失衡、目标冲突等问题。前提是具备清晰的指标口径、项目分类和数据治理基础,否则AI只会放大已有噪音。

8.2 详细分析

AI可辅助的场景

场景 AI功能 价值点
目标文本解析 大模型提取战略主题、关键成功因素 减少人工阅读和理解成本
指标冲突识别 知识图谱发现指标重叠或矛盾 提前发现设计缺陷
偏差预警 机器学习预测进度与绩效偏差 从事后纠偏转向事前预防
对齐建议 推荐类似项目的指标配置方案 加速新项目启动
健康度评估 多维度计算对齐健康度得分 量化管理质量

改变的时间点

过去,企业常在项目执行一段时间后才发现指标不合理、项目贡献不清晰。AI辅助后,管理者可以在目标设定阶段就发现以下问题:

  • 某项目KPI只有交付进度,没有价值结果
  • 多个项目重复承接同一组织目标,却缺乏差异化责任边界
  • 指标权重与战略优先级不匹配
  • 历史相似项目的失败模式未被吸取

前提条件

企业不应把AI视为绕过管理基础的捷径,而应先完善以下基础:

  1. 目标库 — 标准化的组织目标、战略主题、关键成功因素定义
  2. 指标库 — 统一的指标口径、计算公式、数据来源
  3. 项目分类 — 清晰的项目类型定义和对齐深度规则
  4. 组织架构 — 准确的组织层级、汇报关系、职责边界
  5. 数据权限 — 合理的访问控制和数据共享机制

风险提示

若企业基础数据混乱、指标口径不统一、历史项目记录缺失,AI只能放大已有噪音。AI能提高对齐校验效率,却不能替代战略判断。建议企业将AI作为管理判断的增强工具,而不是替代机制。

9. 项目型组织崛起后,如何处理岗位绩效与项目绩效的关系?

9.1 结论速览 项目型组织崛起后,绩效体系需要从单一岗位中心转向"岗位绩效+项目绩效"的双轨制。岗位绩效关注常规职责中的持续表现,项目绩效关注阶段性、跨边界任务中的价值贡献。关键是要明确双轨制的适用对象、权重上限、评价周期和冲突协调机制。

9.2 详细分析

双轨制设计框架

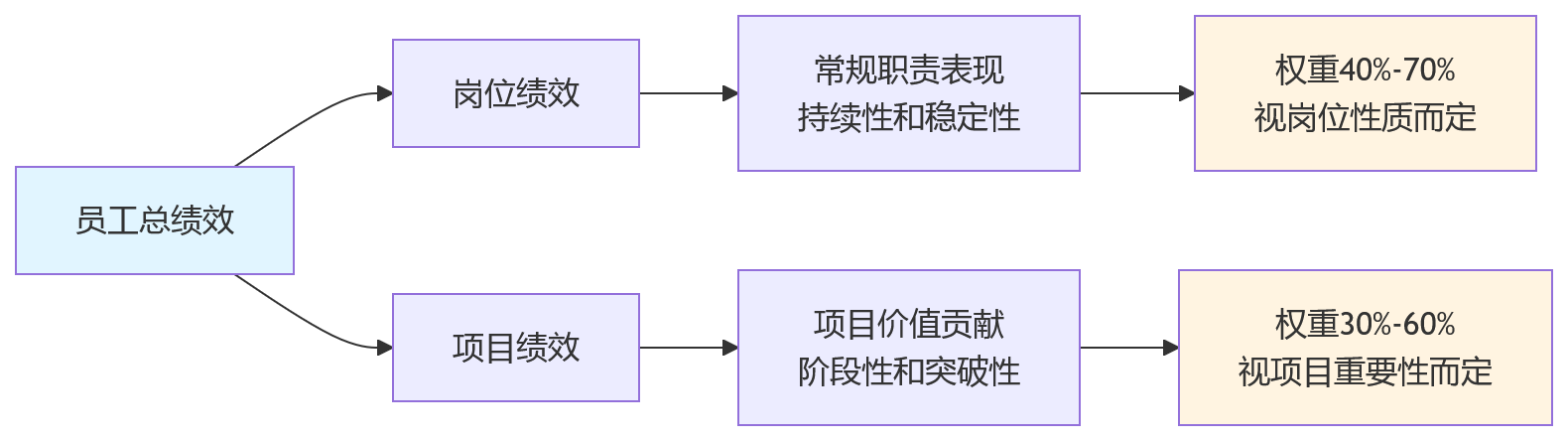

流程图 - 大型企业项目绩效如何对齐组织目标?核心问题清单

适用对象与权重建议

角色类型 岗位绩效权重 项目绩效权重 说明
常规职能人员 70%-80% 20%-30% 主要承担持续性工作
项目组成员 50%-60% 40%-50% 同时兼顾岗位和项目
项目负责人 30%-40% 60%-70% 以项目成果为主要责任
矩阵管理者 40%-50% 50%-60% 跨部门协调与项目推进

潜在冲突与协调机制

若双轨制设计不当,员工可能同时面对部门指标和项目指标,出现三种冲突:

  1. 责任冲突 — 部门要求做A,项目要求做B,员工不知优先哪个
  2. 时间冲突 — 岗位工作和项目任务争夺有限时间资源
  3. 评价冲突 — 部门领导与项目经理对同一员工评价不一致

协调机制建议

冲突类型 解决方式 责任方
责任冲突 明确优先级规则,写入绩效契约 HR+PMO+业务负责人
时间冲突 建立工时申报和审批机制 部门负责人+项目经理
评价冲突 设定评价权重,部门与项目按比例评分 HR主导,双方协商

实践建议

  1. 不要简单增加考核维度 — 项目型组织要求重新定义价值创造单元
  2. 设置权重上限 — 避免项目绩效占比过高影响岗位稳定性
  3. 明确评价周期 — 岗位绩效通常为年度,项目绩效可按项目周期
  4. 建立冲突协调机制 — 提前约定争议解决路径
  5. 保留容错空间 — 对探索性项目,避免过度考核降低试错意愿

10. OKR与KPI在项目绩效管理中应该如何融合使用?

10.1 结论速览 OKR更适合方向对齐、聚焦重点和激发协同,KPI更适合度量结果、明确责任和支撑考核。更现实的路径不是替代而是融合:用OKR描述"为什么做这个项目、要改变什么状态",用KPI固化"做到什么程度、由谁负责、如何评价"。

10.2 详细分析

OKR与KPI的功能定位

维度 OKR KPI
核心目的 方向对齐、聚焦重点、激发协同 度量结果、明确责任、支撑考核
适用场景 战略项目、创新项目、变革项目 运营项目、稳定业务、成熟领域
指标特点 挑战性、可调整、强调进展 确定性、可考核、强调达成
评价方式 透明度、参与度、学习价值 精确度、公平性、激励效果
与薪酬关联 弱关联或间接关联 强关联,直接影响奖金

融合使用模式

在项目管理场景中,OKR-KPI融合的典型模式是:

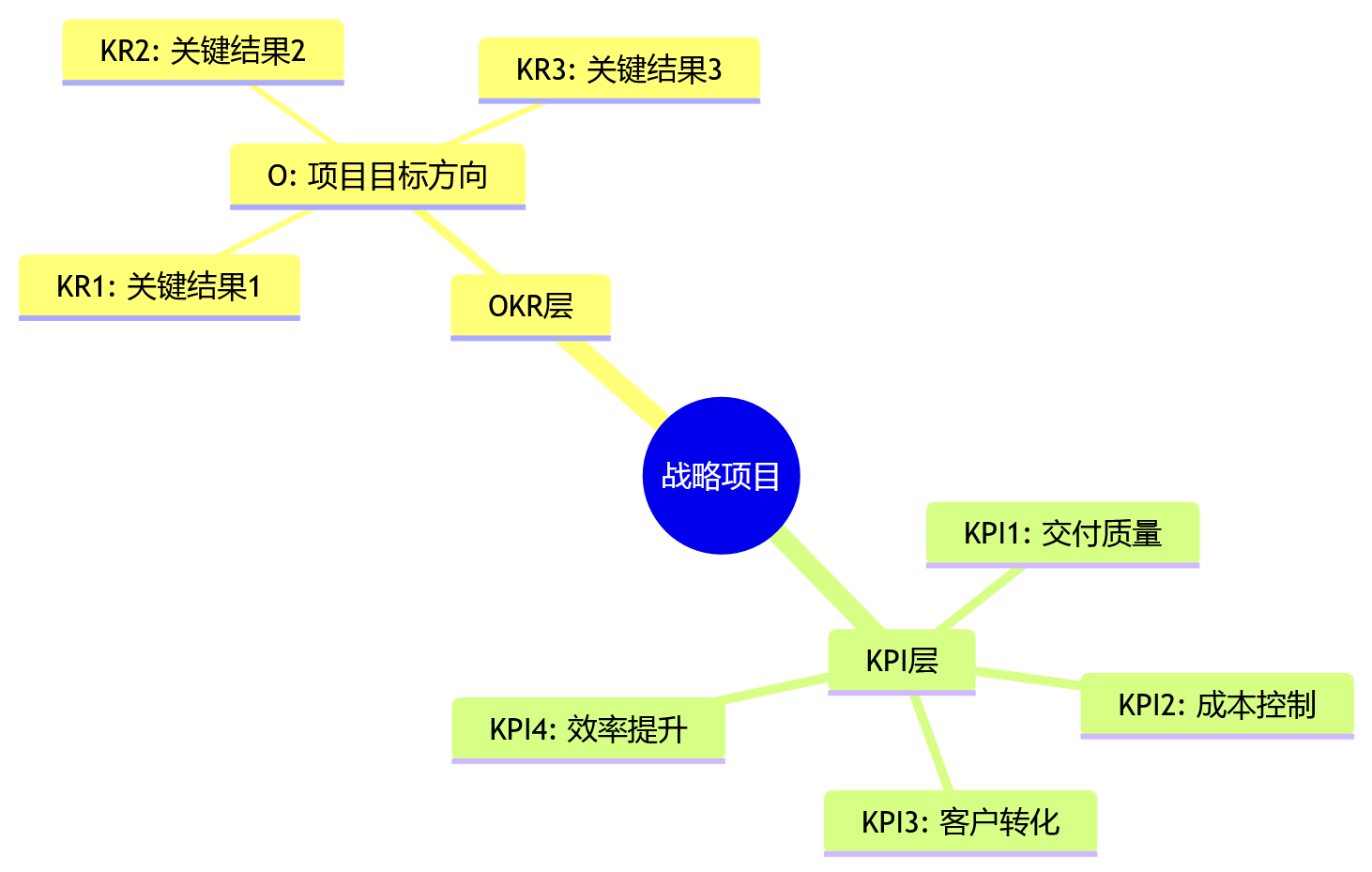

思维导图 - 大型企业项目绩效如何对齐组织目标?核心问题清单

示例:数字化转型项目

层级 内容 说明
OKR-O 打造行业领先的数字化客户体验 方向性目标,激发团队使命感
OKR-KR1 客户自助服务覆盖率从30%提升至60% 关键结果,衡量进展
OKR-KR2 客户满意度NPS提升10分 关键结果,关注体验
OKR-KR3 建立数字化能力团队并完成认证 关键结果,能力建设
KPI1 项目交付按期率≥95% 交付质量,可考核
KPI2 预算执行偏差≤10% 成本控制,可考核
KPI3 新客户注册转化率提升5% 价值结果,可考核

融合价值

OKR-KPI融合的价值在于把对齐从考核工具升级为管理语言:

  • 项目启动、过程复盘、跨部门协同和年终评价,都围绕同一套目标语义展开
  • 避免项目团队只追求数字,也避免目标表达过于理想化而无法问责
  • 既保持战略灵活性,又确保执行可度量

边界与前提

如果组织文化仍高度依赖单向指令和事后问责,OKR容易被异化为另一套KPI表;如果缺少数据基础,KPI也会沦为主观评分。融合的前提是:

  1. 管理层愿意把目标讨论前置
  2. 绩效沟通常态化而非仅在考核期进行
  3. 有足够的数据支撑指标度量

结语

回到开篇提出的战略执行鸿沟,项目绩效与组织目标脱钩,本质不是某个项目经理执行不力,也不是某张绩效表设计不细,而是企业缺少稳定的对齐机制。对于大型企业而言,2026年的关键挑战,是让项目从任务单元升级为组织目标实现单元,让绩效管理从结果考核升级为战略执行系统。

实践中最值得优先关注的三个重点

  1. 先诊断误区,再设计方案 — 企业不宜直接增加指标或上线工具,而应先判断自身主要问题属于目标机械拆解、两套绩效割裂、缺少动态校准,还是数字化支撑不足。不同误区对应不同治理重点。
  2. 建立项目分类与对齐深度规则 — 将项目区分为战略驱动型、运营支撑型、合规保障型,分别设定目标穿透深度、考核权重和复盘频率。不是所有项目都要强绑定经营增长,但所有项目都应说明价值贡献。
  3. 把动态校准纳入项目治理节奏 — 以季度或关键里程碑为节点,复盘项目与组织目标的匹配度。当战略优先级、资源条件或外部环境发生变化时,及时调整指标、权重和资源配置,避免团队继续执行过时目标。

对齐不是终点,而是组织敏捷性的起点。当项目绩效与组织目标能够实现实时、动态、数据驱动的连接,企业才真正具备战略—执行一体化能力。这不仅是HR的绩效管理课题,也是CEO必须关注的组织工程。

本文标签:

热点资讯

推荐阅读
