双周期绩效管理关键问题清单:项目周期与年度周期如何并行?

2026-06-13

红海云

本文聚焦大型组织在推进项目制、矩阵式管理后遇到的绩效管理痛点:项目周期灵活多变,年度周期刚性固定,两者如何有效并行? 问题筛选基于高频搜索、实战复盘、常见误区与决策痛点,答案提供直接结论、判断依据、操作步骤与避坑建议。内容参考红海云人力资源数字化实践材料、行业报告及公开研究,结合2026年组织敏捷化发展趋势整理而成,具体规则以最新官方公告/原文为准。

一、基础认知类问题解答

1. 什么是双周期绩效管理?为什么大型组织会遇到这个问题?

1.1 结论速览 双周期绩效管理是指将项目周期绩效与年度周期绩效进行系统化融合的管理机制。大型组织遇到这一问题,是因为组织运行方式已从稳定分工转向动态协作,而绩效制度仍以相对稳定的岗位、年度、部门为基本假设。双周期并行不是让员工多接受一次考核,而是建立一套能把项目目标、岗位职责、过程数据、年度结果连接起来的管理机制。

1.2 详细分析

概念定义双周期绩效管理包含两个核心周期:

  • 项目周期绩效:随项目启动、里程碑、结题变化,围绕交付物、进度、质量、成本、客户反馈展开
  • 年度周期绩效:以自然年或财年为主,围绕岗位KPI、能力发展、团队协作、组织价值观展开

产生原因

  1. 组织形态演进:大型企业推进敏捷组织、项目制运营、矩阵式协同后,业务项目增多,跨部门协作频繁
  2. 制度滞后:绩效评价仍沿用自然年固定节奏,无法捕捉项目灵活节奏
  3. 权责分离:项目经理掌握过程表现,职能主管掌握年度评价权,两套视角难以汇合

典型症状

  • 员工对两套目标反复权衡,选择性投入
  • 跨年项目贡献在年度评价中被低估或高估
  • 年底集中回忆导致评价记忆失真,退化为主观排序
  • 项目经理评价被弱化,真实贡献无法充分影响年度结果

1.3 核心判断 双周期错位的本质是"组织已敏捷、制度仍刚性"。如果继续只依赖单一年度时间轴,就无法支撑多项目、多角色、多协同的大型组织运行方式。

2. 项目周期绩效和年度周期绩效有哪些关键差异?

2.1 结论速览 项目周期绩效与年度周期绩效在时间维度、目标维度、评价主体、评价方式和结果应用五个方面存在系统性差异。理解这些差异是设计双周期并行机制的前提,否则容易出现双重加分、双重扣分或贡献遗漏等问题。

2.2 详细分析

对比维度 项目周期绩效 年度周期绩效 错位风险
时间维度 随项目启动、里程碑、结题变化 以自然年或财年为主 项目完成时间与年度评价节点不一致
目标维度 交付物、进度、质量、成本、客户反馈 岗位KPI、能力、职责、价值观 项目成果难以映射到年度目标
评价主体 项目经理、PMO、项目相关方 职能主管、绩效委员会 掌握信息者不掌握最终评价权
评价方式 里程碑评价、交付物评审、项目复盘 年中回顾、年终评分、综合校准 项目过程数据年底遗失或被弱化
结果应用 项目奖金、复盘改进、人员调配 薪酬、晋升、发展、人才盘点 双重加分、双重扣分或贡献遗漏

时间维度差异

  • 项目周期灵活:产品迭代可能以两周或一个月为冲刺周期;工程建设项目按里程碑推进;数字化转型项目可能跨越多个年度
  • 年度周期刚性:年初设目标,年中回顾,年末评价,流程稳定但边界固定

目标维度差异

  • 项目看交付:强调员工在特定任务中的结果表现
  • 年度看持续贡献:关注员工在一个较长周期内的综合表现
  • 同一员工在两个维度上的绩效画像可能不一致

评价主体差异

  • 项目经理最了解员工在项目中的真实表现,包括承担难度、协作质量、问题解决能力和交付稳定性
  • 职能主管拥有年度评价权,却未必参与项目过程,只能通过汇报或第三方反馈了解

评价方式差异

  • 项目评价强调即时性:里程碑达成时触发评价,结题后进行终评
  • 年度评价强调综合性:需要整合全年多维度表现

结果应用差异

  • 项目绩效直接影响项目奖金、复盘改进、人员调配
  • 年度绩效决定薪酬调整、职级晋升、发展方向、人才盘点

2.3 实践提示 理解差异不是为了区分优劣,而是为了找到融合点。项目绩效不应变成临时评价,年度绩效也不应继续沿用纯岗位评价,关键是建立映射关系而非简单叠加。

3. 双周期错位会带来哪些具体风险?

3.1 结论速览 双周期错位会引发三类具体风险:阶段性成果难以进入年度评价导致贡献被低估或高估;评价记忆失真使绩效退化为主观排序;权责错位导致掌握信息者不掌握评价权。这些风险会降低员工参与长期项目的积极性,削弱绩效管理的解释力和公信力。

3.2 详细分析

风险一:阶段性成果难以进入年度评价

跨年项目在当年尚未完全交付时,年度绩效评价容易出现两种偏差:

偏差类型 表现 后果
贡献被低估 因未结题而忽略阶段进展 削弱员工参与长期项目的积极性
贡献被高估 因阶段进展看似良好而提前认定 年度结果与最终交付结果脱节

风险二:评价记忆失真

项目在Q1完成,但年度绩效到Q4才集中回顾,中间经历多个任务转换,管理者只能依赖印象、汇报材料或零散记录。项目越多,年底集中回忆的误差越大,越容易使绩效评价退化为主观排序。这不是个别管理者的问题,而是流程设计没有捕捉项目节奏造成的系统性损耗。

风险三:权责错位导致评价失真

角色 优势 劣势 失真表现
项目经理 了解真实表现 缺少薪酬分配权、年度评级权 项目过程中的真实贡献无法充分影响年度结果
职能主管 拥有年度评价权 缺少项目过程信息 根据岗位表现或历史印象进行判断

风险四:员工选择性投入

当项目目标和年度目标缺乏映射关系时,员工会在两套目标之间选择对自己更有利的一套。这会导致:

  • 重点项目无人愿意承担(因不影响年度评价)
  • 日常职责被忽视(因过度追求项目高光表现)
  • 绩效体系失去引导作用

3.3 应对思路 双周期错位的解决不能靠HR执行层面的修补,需要从时间轴、目标轴、权责轴三个维度重新定义绩效管理。只有当项目绩效能被及时记录、合理加权、纳入年度校准,双周期才不会变成双重负担。

二、实操优化类问题解答

4. 如何将项目目标嵌入年度目标而不形成两套体系?

4.1 结论速览 项目目标应嵌入年度目标,而不是与年度目标平行存在。对于年初可预见的重点项目,应在年度目标设定阶段纳入个人年度目标;对于年中临时启动的项目,可通过目标池机制动态补充。借鉴OKR思维,年度目标更接近Objectives,项目目标更接近Key Results,在同一目标体系下承担不同时间尺度的任务。

4.2 详细分析

两类处理策略

项目类型 处理方式 适用场景
年初可预见项目 年度目标设定阶段直接纳入 集团数字化转型、重点客户交付、重大工程节点等
年中临时启动项目 通过目标池机制动态补充 战略调整产生的项目、突发专项任务等

嵌入方法

  1. 作为岗位目标的动态子集:重点项目在年初明确其与岗位职责的关系,写入个人年度目标卡
  2. 采用OKR嵌套逻辑:年度目标回答"组织和岗位在本年度要实现什么",项目目标回答"通过哪些关键项目和交付结果证明目标达成"
  3. 设置纳入门槛:并非所有项目都适合纳入年度目标,需考虑项目级别、资源投入、战略相关性、跨部门复杂度等因素

边界说明低价值、短时长、支持性任务如果全部进入绩效体系,会增加管理成本,也会让员工感到被过度追踪。因此需要设置项目纳入标准,例如:

  • 项目级别达到公司/事业部级
  • 资源投入超过一定阈值
  • 具有明确的战略相关性
  • 涉及跨部门复杂协作

4.3 常见误区 最容易失败的做法是年初设一套年度目标,项目启动后再设一套项目目标,两套目标各自运行。员工表面上接受双线考核,实际却会不断判断哪套目标更影响结果,进而产生选择性投入。

5. 项目绩效在年度综合评价中应该占多少权重?

5.1 结论速览 项目绩效权重不宜固定,应建立浮动区间机制。对于项目密集型岗位,项目绩效权重可以较高;对于项目与职能并重岗位,可以设置中等权重;对于纯职能型岗位,项目绩效更多作为补充评价。30%-70%可作为制度设计时的参考方向,但实际比例应结合企业业务属性、岗位族群和薪酬结构进行校准。

5.2 详细分析

权重浮动区间设计

岗位类型 项目绩效权重 职能绩效权重 适用说明
纯项目型 60%-70% 30%-40% 岗位价值通过项目交付体现
项目+职能型 40%-60% 40%-60% 既看项目贡献也看岗位职责
纯职能型 10%-30% 70%-90% 项目评分不宜过度影响年度评价

权重设计原则

  1. 考虑员工角色

    • 纯项目型员工的年度绩效应主要由项目结果构成
    • 项目+职能型员工应采用加权融合
    • 纯职能型员工即使偶尔参与项目,也不宜让项目评分过度影响年度评价
  2. 警惕双重加分与双重扣分

    • 某员工在项目中表现优秀,项目奖金已体现一次,如果年度绩效中再次全额加权,可能造成结果放大
    • 项目失败既扣项目绩效,又在年度中重复扣减,也会造成过度惩罚
    • 稳妥方式是将项目绩效作为年度绩效的组成部分,而不是年度绩效之外的额外奖惩项
  3. 进行归一化处理 项目结果进入年度综合评价时,应进行归一化处理和权重折算,确保不同项目之间的可比性。

权重动态调整因素

调整因素 影响方向 说明
业务阶段 创业期/扩张期提高项目权重 项目密度大、交付压力大时适当倾斜
岗位族群 研发/销售项目权重高于行政/财务 不同岗位对项目依赖度不同
项目密度 个人参与项目数量影响权重 项目过多时需控制总占比避免过载
战略优先级 战略项目权重高于常规项目 体现组织战略导向

5.3 实践建议 权重设计需要同时考虑员工角色、业务属性和薪酬结构。固定比例看似简单,却很难适应不同岗位、不同阶段、不同业务单元的差异。建议在制度中给出浮动区间,允许业务单元在一定范围内自主调整。

6. 如何实现项目结题即绩效归集的流程设计?

6.1 结论速览 项目结题即绩效归集,年度汇总即综合校准,是连接两条时间轴的关键机制。项目绩效评价应在项目结题或关键里程碑达成时完成,评价内容覆盖结果和过程贡献。年度绩效流程中需设置项目绩效归集校准环节,回答数据完整性、评价口径一致性、贡献重复计算或遗漏等问题。

6.2 详细分析

项目侧评价触发节点

项目类型 评价触发时机 评价方式
短周期项目 结题时一次性评价 里程碑打分、交付物评审、项目复盘
长周期项目 关键里程碑达成时 阶段评价+结题终评
跨年项目 年度节点前完成阶段性认定 明确当年贡献可纳入年度评价的部分

评价内容维度项目绩效评价不应只看最终结果,也要覆盖过程贡献:

  • 任务承担难度
  • 协作质量
  • 风险处理能力
  • 客户反馈
  • 知识沉淀

年度侧归集校准环节

年度绩效流程中需要设置专门的项目绩效归集校准环节,回答三个核心问题:

  1. 项目绩效数据是否完整?

    • 检查是否有遗漏的项目评价记录
    • 确认项目状态(已完成/进行中/终止)
    • 验证评价主体是否齐全
  2. 项目评价口径是否一致?

    • 不同项目评分量纲是否统一
    • 不同项目经理给分宽严度是否校准
    • 项目难度系数是否考虑
  3. 项目贡献与岗位目标之间是否存在重复计算或遗漏?

    • 检查项目目标是否与年度目标重叠
    • 识别同一成果是否在多处计分
    • 确认未纳入项目的工作是否被遗漏

双向追溯机制

  • 员工年度绩效中某一部分来自项目贡献,应能追溯到对应项目、里程碑、评价主体和评价记录
  • 项目绩效评价影响年度结果,也应能说明其权重和折算逻辑
  • 没有追溯机制,双周期绩效很容易在申诉、复盘和人才盘点时失去解释力

流程时序图

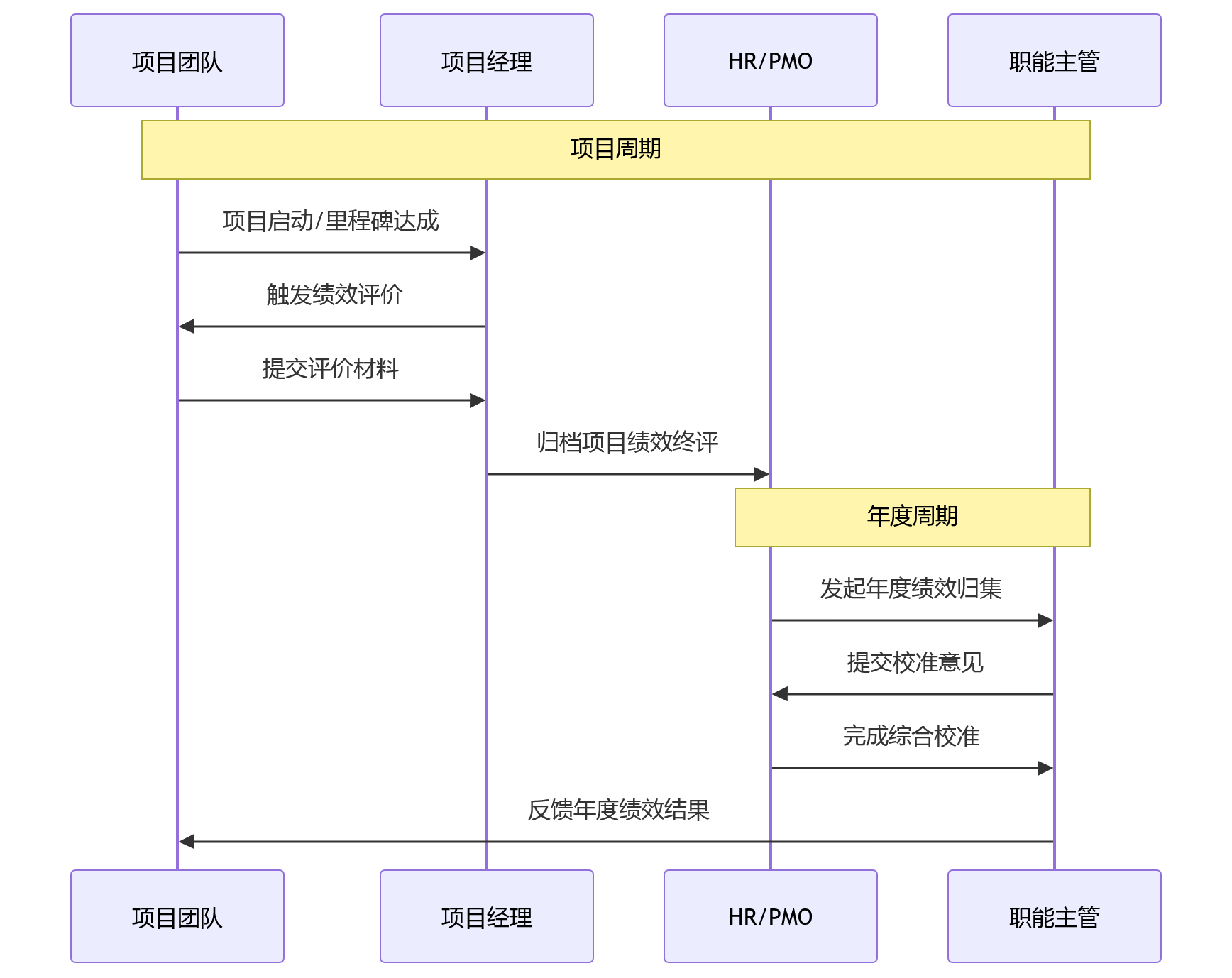

时序图 - 双周期绩效管理关键问题清单:项目周期与年度周期如何并行?

6.3 注意事项 对于跨年项目,应在年度绩效节点前完成阶段性成果认定,明确当年贡献可以被纳入年度评价的部分,避免等到项目最终结束才处理全部绩效。

7. 双周期绩效管理制度应该如何设计评价主体和周期?

7.1 结论速览 制度设计首先要明确项目绩效评价的主体,可根据项目类型设置项目经理、PMO、项目委员会或关键相关方共同参与评价。评价周期不应完全依附年终评价,而应随项目结题、阶段里程碑或关键交付节点启动。制度还需写清年度归集规则,包括范围、权重计算方式、跨年项目认定、争议处理等。

7.2 详细分析

评价主体设计

角色 职责 适用场景
项目经理 负责过程表现和交付贡献评价 所有项目必备
PMO 负责流程规范和项目数据核验 重大项目、跨部门项目
项目委员会 负责重大项目终评 战略级项目
职能主管 负责将项目贡献与岗位职责连接 所有项目必备
关键相关方 提供客户反馈、协作反馈 外部客户项目、跨部门协作项目

这样既避免项目经理一人说了算,也避免职能主管脱离项目过程评价。

评价周期设计

周期类型 触发条件 评价内容
里程碑评价 关键里程碑达成 阶段成果、进度偏差、风险处理
结题评价 项目正式结题 最终交付、整体表现、经验总结
年度认定 年度绩效节点前 跨年项目阶段性成果认定

年度归集规则要点

  1. 纳入范围:明确哪些级别的项目纳入双周期绩效归集
  2. 权重计算方式:规定项目绩效折算为年度绩效的具体公式
  3. 跨年项目认定:明确未完成项目的阶段性评价方式
  4. 项目争议处理:提供清晰的申诉与复核路径
  5. 异常评价复核:对极端高分或低分设置复核机制

常见误区 制度只规定项目要评分,却没有规定评分如何影响年度结果。这样做会导致项目评价表面存在,实质悬空。制度框架必须把项目评价、年度评价、结果应用三者连成一条链路。

7.3 制度文档结构建议双周期绩效管理制度应包含以下章节:

  • 总则(目的、适用范围、基本原则)
  • 评价主体与职责
  • 评价周期与触发机制
  • 评价维度与指标
  • 权重设计与动态调整规则
  • 年度归集与校准流程
  • 结果应用与申诉机制
  • 附则(解释权、生效日期等)

三、问题解决类问题解答

8. 如何解决项目经理有信息但无评价权的问题?

8.1 结论速览 解决项目经理有信息但无评价权的问题,需要通过制度赋予项目经理过程评价权,通过流程实现评价信息向职能主管的有效传递,通过系统保证评价数据的可追溯性。核心是让掌握信息者的评价能够实质性地影响年度结果,而不是停留在参考层面。

8.2 详细分析

问题根源 在矩阵式组织中,项目经理往往最了解员工在项目中的真实表现,但未必拥有薪酬分配权、年度评级权或晋升建议权。职能主管拥有年度评价权,却未必参与项目过程,对员工在项目中的贡献只能通过汇报或第三方反馈了解。

解决方案一:制度赋权

授权类型 具体内容 实施要点
过程评价权 项目经理对项目成员的过程表现打分 明确评价维度和标准
权重否决权 项目绩效低于阈值时触发复核 防止职能主管忽略项目问题
推荐权重 项目经理可建议年度评级区间 作为职能主管的重要参考

解决方案二:流程传递

  1. 强制传递机制:项目绩效评价完成后,系统自动推送至职能主管,年度评价时必须查看项目评价记录
  2. 校准会议参与:项目绩效归集校准环节,项目经理与职能主管共同参与讨论
  3. 申诉通道开放:员工对年度评价有异议时,可申请调阅项目评价原始记录

效果保障

  • 项目评价记录成为年度评价的必要输入
  • 项目评价权重在系统中预设,不可人为绕过
  • 评价偏差超出阈值时触发系统预警
  • 员工可随时查询自己的项目评价历史和年度折算逻辑

8.3 实施建议 不要试图让项目经理完全取代职能主管的评价权,而是建立"项目经理评价+职能主管校准"的双层机制。项目经理负责过程贡献评价,职能主管负责综合平衡和岗位目标连接。

9. 如何处理跨年项目的绩效认定问题?

9.1 结论速览 跨年项目绩效认定的核心是在年度绩效节点前完成阶段性成果认定,明确当年贡献可以被纳入年度评价的部分。处理方式包括:按年度切分里程碑、按工作量比例折算、按价值贡献评估。关键是要避免等到项目最终结束才处理全部绩效,导致员工年度评价时项目贡献被遗漏。

9.2 详细分析

三种处理方式对比

方式 操作方法 优点 缺点 适用场景
按年度切分里程碑 将项目里程碑按年度划分,每年评价当年完成部分 清晰可操作 需要提前规划里程碑 计划性强的大型项目
按工作量比例折算 根据当年投入工时占总工时的比例折算 简单易行 无法反映价值贡献差异 工时记录完善的项目
按价值贡献评估 由PMO和业务主管评估当年贡献价值 更贴近实际贡献 主观性较强 创新性、不确定性高的项目

操作流程

  1. 年度节点前触发:在年度绩效启动前1-2个月,触发跨年项目阶段性认定
  2. 明确当年贡献范围:列出当年已完成的工作包、里程碑、交付物
  3. 评估贡献程度:由项目经理、PMO、职能主管共同评估当年贡献占项目总价值的比例
  4. 确定折算权重:根据贡献比例确定该项目在年度评价中的权重
  5. 预留调整空间:在项目最终结题时,对前期认定进行回溯调整(如有必要)

注意事项

  1. 避免重复计算:当年认定过的成果,在后续年度不要再计入
  2. 保留调整机制:如果项目中途终止或发生重大变更,需要对前期认定进行调整
  3. 透明化规则:提前告知员工跨年项目的认定规则,减少不确定性
  4. 系统支持:绩效系统应支持跨年项目的分段记录和累计计算

示例场景某数字化转型项目预计历时3年,2025年完成需求分析和方案设计,2026年完成开发测试,2027年上线验收。2025年年度绩效时:

  • 按里程碑方式:认定"需求分析完成"和"方案设计通过评审"两项里程碑
  • 按工作量方式:若2025年投入30%工时,则项目绩效按30%折算
  • 按价值方式:评估认为需求分析和方案设计占项目总价值的40%,按此比例认定

9.3 最佳实践 建议采用"里程碑+价值评估"组合方式:首先确认当年完成的里程碑,然后由PMO和业务主管评估这些里程碑的价值占比。这样既有客观依据,又能反映实际贡献。

10. 如何避免双周期绩效变成双重考核压力?

10.1 结论速览 避免双周期绩效变成双重考核压力的关键在于透明化规则、提升项目经理评价能力、建立反馈与申诉机制。员工必须相信项目绩效不是变相增加考核压力,而是让自己的项目投入被看见、被记录、被合理评价。

10.2 详细分析

员工焦虑来源 许多组织推行项目绩效时,员工的第一反应是被双重考核:项目要评分,年度还要评分;项目失败可能被扣一次,年终又被扣一次。这种焦虑如果得不到回应,制度越精细,抵触越强。

对策一:透明化规则

透明内容 具体做法 预期效果
哪些项目纳入绩效 公布项目纳入标准和名单 消除不确定性
项目评分如何进入年度 公开权重计算公式和案例 理解评价逻辑
权重如何计算 说明不同岗位的权重区间 知道自身定位
跨年项目如何认定 明确阶段性认定规则 减少猜测
争议如何处理 提供申诉流程和时限 增强安全感

透明不是把制度文件发给员工就结束,而是要让管理者能够解释规则,让员工理解自己的项目投入如何被看见、被记录、被合理评价。

对策二:提升项目经理评价能力

项目经理如果只会看交付结果,不会区分成员贡献差异,项目绩效容易变成人情分或平均分;如果过度强调进度压力,又可能忽略协作、创新和风险处理等隐性贡献。组织需要对项目经理进行培训:

培训内容 核心要点
评价标准 如何区分成员贡献差异,避免平均主义
反馈沟通 如何在评价前后进行有效沟通
证据记录 如何保存评价依据,便于追溯
偏差识别 如何识别自身评价宽严度偏差

对策三:建立反馈与申诉机制

  1. 及时反馈:项目结束后不只给一个分数,要解释贡献判断的依据
  2. 申诉通道:年度校准后如果结果变化较大,要有说明渠道
  3. 定期回访:HR定期回访员工,了解对双周期绩效的真实感受

绩效管理系统功能支持

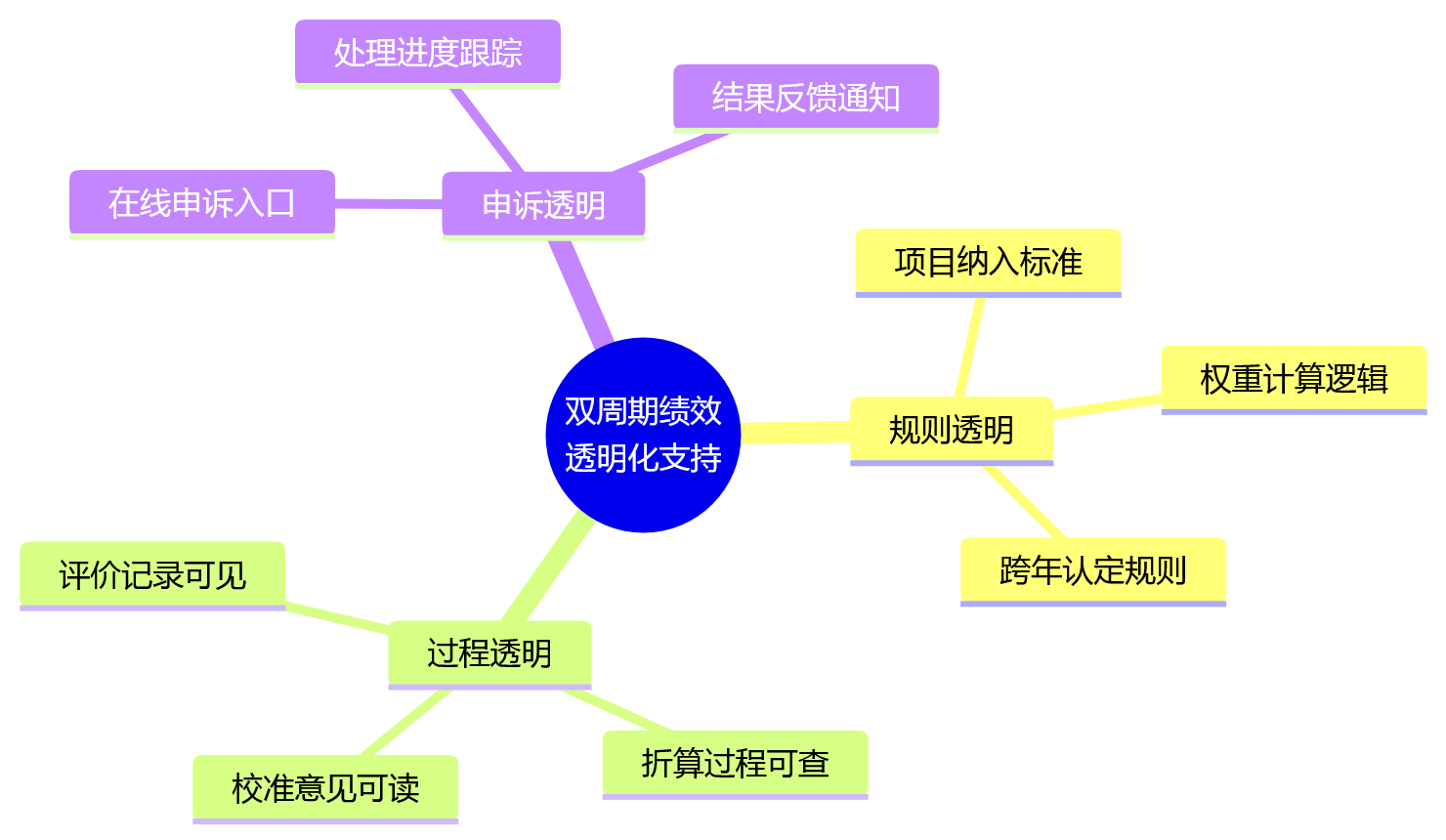

思维导图 - 双周期绩效管理关键问题清单:项目周期与年度周期如何并行?

10.3 文化护航要点 绩效管理的稳定运行,依赖制度公平,也依赖过程信任。双周期绩效要真正运行,员工必须相信它不是变相增加考核压力,而是让自己的贡献被更全面地看见。

11. 数字化系统如何支撑双周期绩效自动化运转?

11.1 结论速览 数字化系统需要支持多周期并行架构,使年度周期、项目周期能够独立启动、独立评价、自动归集。项目管理系统与绩效系统的打通尤为重要:项目启动时目标同步进入绩效目标管理,里程碑达成时自动触发评价,结题后归档项目绩效并写入员工绩效档案。系统还应支持权重动态配置和双向追溯。

11.2 详细分析

核心功能要求

功能模块 具体要求 价值
多周期并行 支持年度周期与项目周期独立运行 避免耦合导致的灵活性丧失
目标同步 项目目标同步进入绩效目标管理 减少手工录入错误
自动触发 里程碑达成时自动触发评价 确保及时性
数据归档 项目结题后自动归档绩效终评 保证数据完整性
权重配置 支持不同角色的权重动态配置 适应差异化需求
自动归集 年度节点自动汇总项目绩效 减少人工计算
双向追溯 可追溯项目到年度、年度到项目 增强解释力

系统架构示意

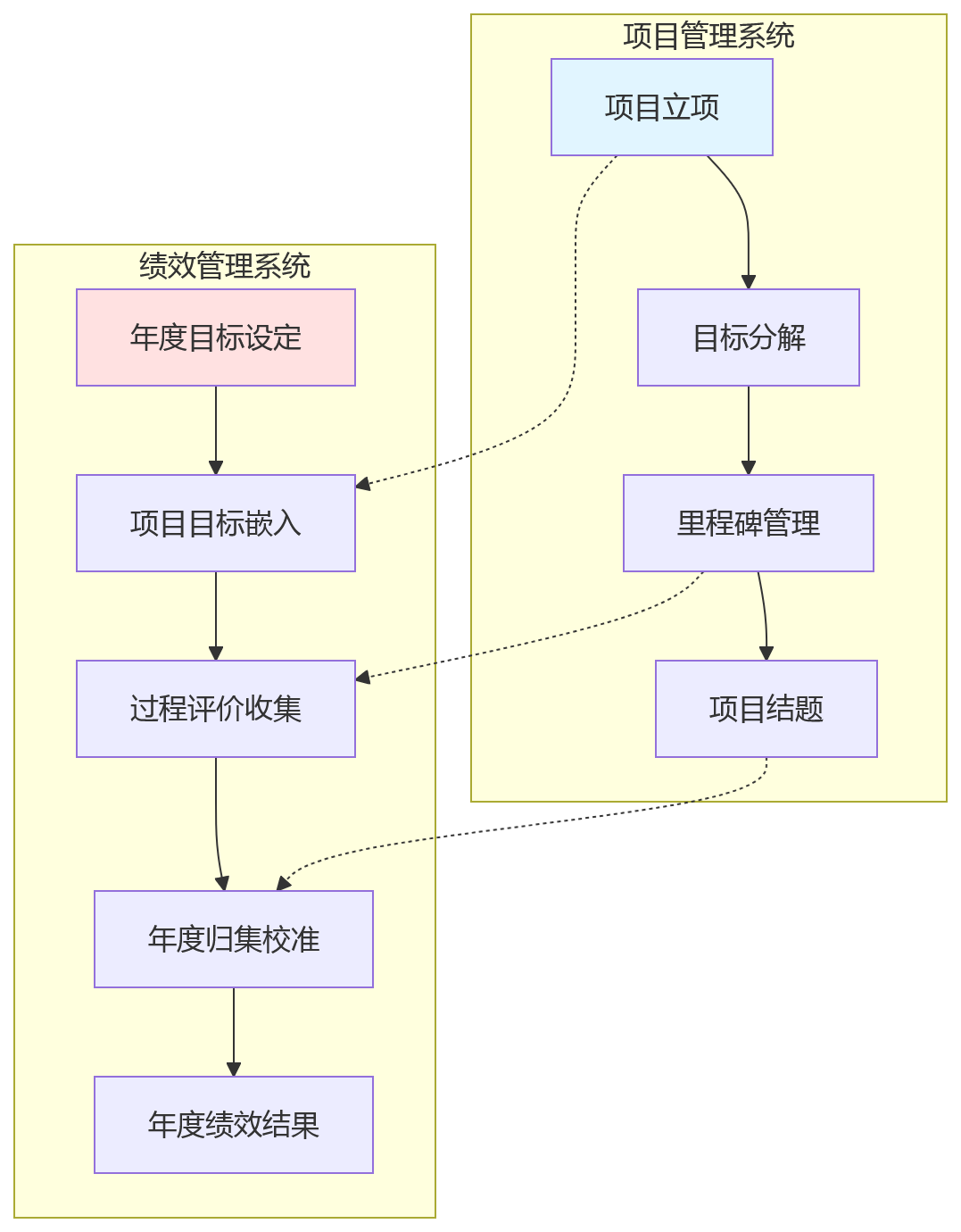

流程图 - 双周期绩效管理关键问题清单:项目周期与年度周期如何并行?

关键集成点

  1. 项目启动时:项目目标、成员角色、任务分工同步进入绩效目标管理
  2. 里程碑达成时:系统自动触发阶段评价提醒
  3. 项目结题后:系统归档项目绩效终评,将相关数据写入员工绩效档案
  4. 年度节点时:系统自动汇总项目绩效,提示需要校准的内容

数据治理要求

治理维度 具体措施
统一评价维度 将项目绩效拆解为结果、过程、协作、改进等维度
统一评分量纲 将不同项目评分转化为统一等级或标准分
统一绩效档案 建立绩效数据中台,归集各系统数据
异常识别 AI辅助识别评价偏差、异常分布

11.3 实施边界 数字化系统不能替代管理判断。它可以帮助组织记录数据、触发流程、控制口径、提示异常,但项目贡献是否真正具有高价值,仍需要业务管理者结合项目难度、环境变化和资源约束进行判断。把系统当作自动评分机器,会使绩效管理失去必要的人本判断。

12. 双周期绩效未来的演进方向是什么?

12.1 结论速览 双周期绩效并行只是起点。未来将向三个方向演进:从双周期到多周期自适应(项目、季度、年度、战略周期逐层嵌套);从人工校准到AI驱动(智能绩效归集与校准成为标配);从绩效评价到绩效赋能(目标是持续改进而非单纯打分)。

12.2 详细分析

方向一:从双周期到多周期

周期层级 时间跨度 管理目的 评价重心
短周期 周/月/项目 反馈与纠偏 快速发现问题、及时调整
中周期 季度/半年度 经营节奏管理 业务复盘、资源调配
长周期 年度/任期/战略 价值沉淀和人才决策 综合评估、发展路径

多周期并不意味着评价越频繁越好,要根据任务价值和管理目的选择评价频率,而不是追求全量记录。

方向二:从人工校准到AI驱动

AI在绩效管理中的应用会优先出现在以下环节:

应用场景 AI能力 边界说明
数据归集 自动聚合多源数据 不替代人工审核
异常识别 发现评价偏差、异常分布 提供建议而非决定
校准建议 基于历史数据提出校准方案 管理者保留最终判断权
趋势预测 观察项目对年度绩效的影响规律 辅助优化权重模板

AI可以提供建议,管理者必须保留解释权和最终判断权。尤其在涉及晋升、调薪、淘汰等高影响决策时,组织需要确保数据来源透明、评价逻辑可解释、员工拥有申诉渠道。

方向三:从绩效评价到绩效赋能

双周期绩效的价值不只是让项目贡献进入年度结果,更重要的是提升反馈密度:

传统年度绩效 双周期绩效
年底集中讨论问题 项目周期提供即时反馈
错过改进窗口 更早发现问题、更快调整资源
评价分配为主 辅导改进为主
静态年度制 动态自适应制

这种转变会推动绩效管理从评价分配转向辅导改进。对管理者而言,绩效不再只是年末给分,而是持续观察、反馈和调整;对员工而言,项目评价不是一次性评分,而是理解自己贡献结构和能力短板的机会。

12.3 组织准备建议

准备领域 具体动作
系统升级 投资支持多周期并行的绩效系统
数据治理 建立统一绩效数据标准和档案
能力建设 培训管理者AI工具和数据分析能力
文化转型 从评价文化转向改进文化

2026年,组织敏捷已不是选择题,绩效敏捷也不应停留在口号层面。双周期绩效并行,是让绩效管理跟上组织节奏的一道必答题。

结语

双周期绩效管理的核心不在于增加评价次数,而在于让每一次评价都能回到目标、证据和改进。对于正在推进项目制、矩阵式组织和敏捷运营的大型企业,最值得优先关注的三个重点是:

  1. 先明确目标关系:将可预见项目嵌入年度目标,将不可预见项目纳入目标池,避免员工在两套目标之间反复权衡
  2. 再设计动态权重:根据员工角色、项目密度和业务阶段调整项目绩效占比,避免固定比例造成激励失真
  3. 把信任机制放在同等重要位置:透明规则、训练项目经理、开放反馈与申诉通道,减少员工对被双重考核的焦虑

真正有效的绩效管理,不是增加评价次数,而是让每一次评价都能回到目标、证据和改进。

信源说明:本文基于红海云人力资源数字化实践材料、行业公开研究报告及组织敏捷化发展趋势整理,结合2026年绩效管理演进方向编写。涉及政策、平台规则、年份趋势等内容,具体以最新官方公告/原文为准。
