本文聚焦项目制组织中"项目目标与个人绩效如何联动"这一核心命题,从高频搜索、实战复盘、常见误区三个维度筛选出10个关键问题。每个问题均提供直接结论、判断依据与操作建议,帮助企业在推进项目制转型时减少绩效争议、提升管理效率。
内容基于红海云智库对工程、咨询、IT研发等行业的项目制实践梳理,结合公开研究与行业案例总结而成。涉及具体政策或平台规则的内容以最新官方公告为准。
一、基础认知类问题解答
1. 项目制组织为什么让绩效管理变得更复杂?
1.1 结论速览 项目制打破了传统绩效管理的三大前提假设:稳定归属、单一评价主体、线性贡献归因。员工可能同时参与多个项目、汇报线多头、贡献嵌入团队协作,导致责任主体模糊、评价口径不一、隐性贡献难衡量。
1.2 详细分析
结构性根源剖析
| 对比维度 | 职能制组织 | 项目制组织 | 对绩效管理的影响 |
|---|---|---|---|
| 组织归属 | 部门归属稳定,汇报线清晰 | 人员随项目动态流动,可能多项目并行 | 绩效责任主体容易模糊 |
| 评价主体 | 直线经理为主 | 项目经理、职能经理、客户等多元参与 | 评价权重与口径需协调 |
| 贡献归因 | 岗位职责相对稳定,KPI可线性分解 | 团队协作强,个人贡献嵌入项目成果 | 隐性贡献与协作贡献难以衡量 |
| 时间周期 | 多以年度、季度为主要周期 | 项目周期长短不一,阶段性强 | 项目节奏与绩效周期容易错配 |
| 指标设计 | 岗位指标相对固定 | 指标需随项目类型、角色、阶段变化 | 固定指标容易失真 |
三个关键变化
- 动态归属打破稳定边界:员工可能同时服务两个以上项目,全周期投入与阶段性介入并存。谁来布置目标、谁观察过程、谁承担评价责任变得不再清晰。
- 临时周期打破统一窗口:项目可能在年中冲刺、年底验收,或跨越多个年度。按固定年度考核会错过最有管理价值的评价时点,把项目不确定性错误转嫁给个人。
- 协同贡献打破线性归因:项目成功可能来自计划控制、技术攻关、风险预警等多方协作。既不能放弃团队结果,也不能机械分摊到个人,需同时回答"项目是否成功""个人贡献了什么""是否符合角色要求"三个问题。
常见误区:将问题简单归结为"HR执行不细"或"项目经理不配合",而忽视这是组织运行方式改变带来的系统性挑战。

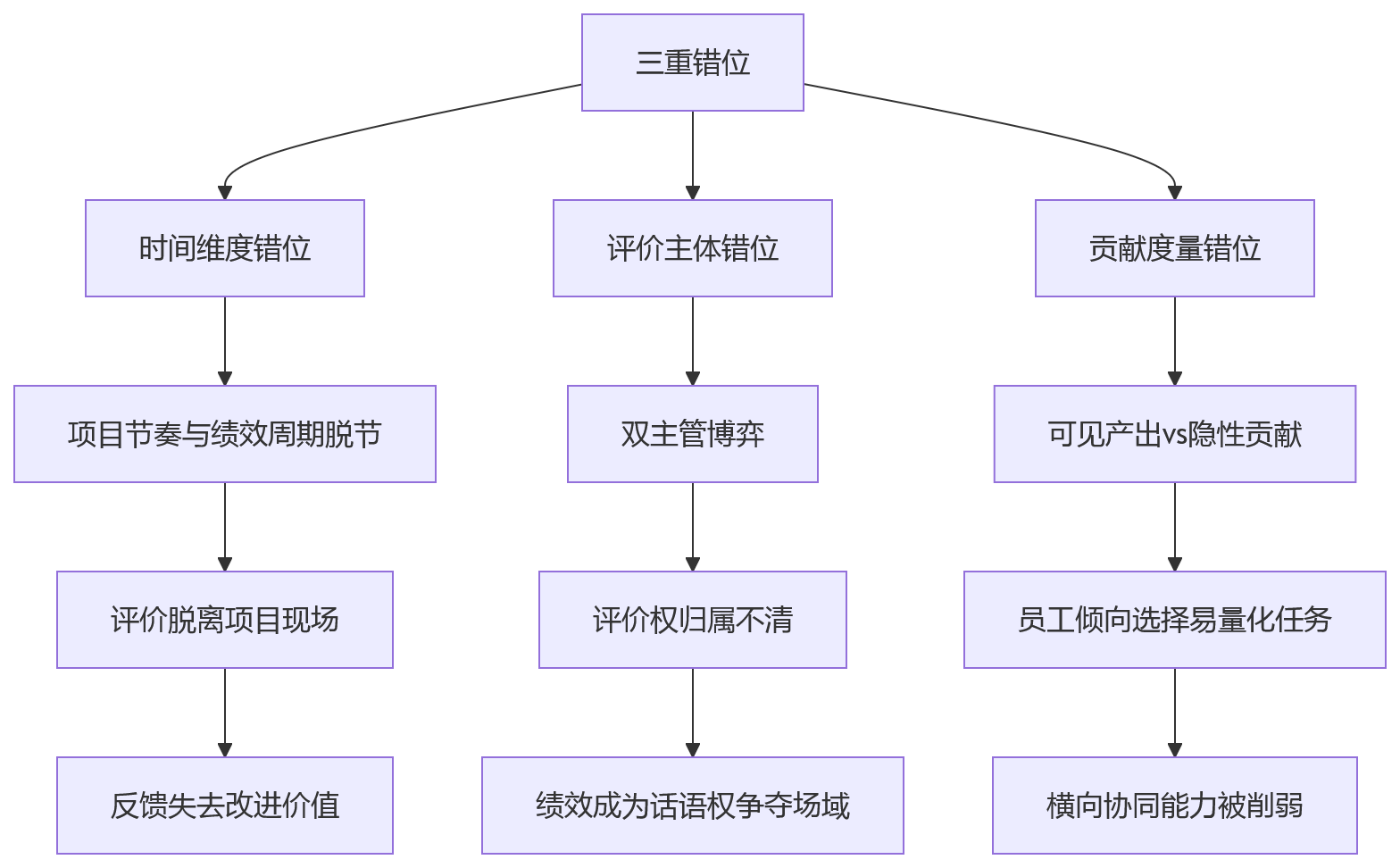

2. 项目目标和个人绩效常见的三重错位是什么?
2.1 结论速览 三重错位是时间维度、评价主体、贡献度量的叠加矛盾。项目按任务推进而绩效按周期结算导致评价滞后;项目经理与职能经理关注点不同引发权责博弈;可见产出易记录而隐性贡献被忽略造成激励偏差。
2.2 详细分析

时间维度错位详解
- 现象:项目关键冲刺期落在两个考核周期之间,短项目结束时绩效考核尚未开始
- 后果:评价依赖结果印象而非过程证据;"按旧目标考核新任务"导致目标失效
- 解法方向:把项目里程碑纳入绩效检查点,形成"启动确认+节点反馈+结束复盘+年度合成"的组合机制
评价主体错位详解
- 现象:项目经理关注交付结果,职能经理关注专业成长,两者关注点不同但评价权分配不清
- 后果:成员优先响应部门任务而非项目任务,或职能经理不认可项目评价
- 解法方向:明确分工——项目经理评价项目贡献度(交付质量、进度响应、协作表现),职能经理评价专业能力度(技能提升、方法沉淀、岗位胜任)
贡献度量错位详解
- 现象:代码提交、图纸完成等可见产出易记录,跨组协调、风险预警、关键时刻补位等隐性贡献无稳定指标承载
- 后果:员工回避耗时复杂但难以证明价值的协作事项,或主观评价变成关系评分
- 解法方向:在可量化指标与行为证据间建立平衡,如将关键协作事项纳入项目日志、将风险预警记录沉淀到项目管理系统
3. 项目制绩效管理中项目经理和职能经理如何分工评价?
3.1 结论速览 项目经理评价项目贡献度,包括交付质量、节点达成、协作表现、风险响应;职能经理评价专业能力度,包括技能提升、专业标准、知识沉淀和岗位胜任。双方只评价其有能力、有证据、有责任评价的部分,HR与PMO负责规则与校准机制。
3.2 详细分析
评价分工原则
| 评价主体 | 评价维度 | 核心关注点 | 适用证据来源 |
|---|---|---|---|
| 项目经理 | 项目贡献度 | 交付质量、进度响应、问题解决、协作配合、风险意识 | 项目日志、里程碑记录、变更记录、客户反馈 |
| 职能经理 | 专业能力度 | 专业标准、方法沉淀、能力提升、岗位胜任 | 技能认证、知识库贡献、培训记录、岗位评估 |
| 协作方 | 协同体验 | 沟通效率、支持响应、冲突处理、信任建立 | 360度评价、协作满意度调查 |
| 客户 | 交付反馈 | 服务质量、需求响应、满意度 | 客户验收报告、满意度问卷(慎用) |
避免两种极端
- 项目经理无权:成员认为绩效主要由职能经理决定,优先响应部门任务而非项目任务,项目交付受影响
- 项目经理全权:项目经理未必了解成员专业成长背景,也不一定具备跨专业评价能力,职能经理不认可评价结果
三方确认机制
个人绩效承诺必须由个人、项目经理和职能经理共同确认。价值不在于增加签字流程,而在于提前暴露冲突:时间是否足够、目标是否可衡量、个人是否同时承担过多项目、评价证据能否被记录。
边界提示:对于高度标准化、周期极短、个人任务边界清晰的项目,过度设置多源评价可能增加管理成本,此时更适合采用轻量化记录与项目结束即评机制。
二、实操优化类问题解答
4. 项目目标如何分层分解到个人绩效承诺?
4.1 结论速览 采用"三层分解"框架:第一层将战略目标分解到项目组合,第二层将项目目标分解到角色和团队,第三层将角色目标分解到个人绩效承诺。每一层都要明确目标、权重、证据和责任主体,并保留可追溯关系。

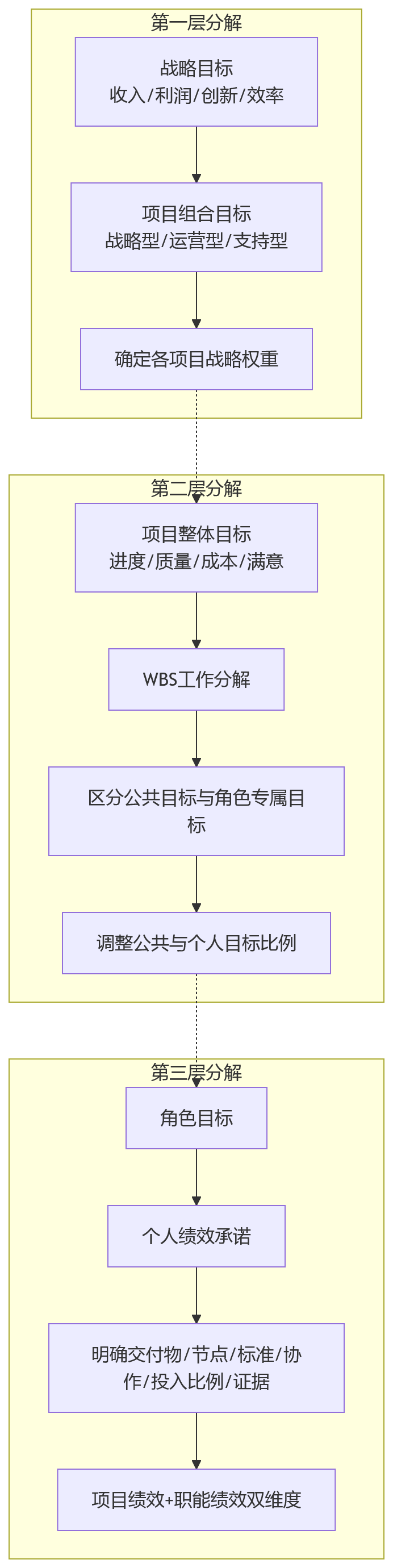

4.2 详细分析

第一层:战略目标到项目组合目标
- 参与者:高层、PMO、财务、业务负责人
- 核心任务:明确哪些项目承担收入增长、哪些承担利润改善、哪些承担标杆客户突破、哪些承担能力建设
- 关键点:战略型项目短期利润不高但对市场进入和技术能力建设意义重大,绩效权重不应完全相同
第二层:项目目标到角色和团队目标
- 参与者:项目经理主导,职能经理协同确认
- 核心任务:通过WBS将任务拆解为角色、子团队和阶段里程碑
- 关键点:区分项目公共目标(所有成员共同承担)与角色专属目标(与岗位职责相关),根据项目类型调整比例
第三层:角色目标到个人绩效承诺
- 参与者:个人、项目经理、职能经理三方确认
- 核心任务:明确个人在项目中的交付物、时间节点、质量标准、协作要求、投入比例和评价证据
- 关键点:多项目并行场景下必须记录投入比例,否则绩效评价天然失真;成熟组织项目维度权重可不低于60%
边界提醒:探索性、试验性、前期研究类任务不宜过早绑定刚性绩效指标,更适合设置阶段性学习目标、关键假设验证目标和知识沉淀目标。
5. 项目制绩效的权重应该如何动态配置?
5.1 结论速览 告别一刀切固定权重,根据项目类型、个人角色、项目阶段三类变量动态配置。战略型项目提高创新与客户价值权重,运营型项目强调效率与成本,支持型项目关注响应与服务。核心成员项目结果权重更高,支持角色职能绩效权重更高。
5.2 详细分析
项目制绩效权重动态配置矩阵
| 项目类型 | 核心角色建议权重 | 参与角色建议权重 | 支持角色建议权重 | 配置重点 |
|---|---|---|---|---|
| 战略型项目 | 项目绩效70%-80%,职能绩效20%-30% | 项目绩效60%-70%,职能绩效30%-40% | 项目绩效40%-50%,职能绩效50%-60% | 强调战略贡献、关键突破、跨部门协同 |
| 运营型项目 | 项目绩效60%-70%,职能绩效30%-40% | 项目绩效50%-60%,职能绩效40%-50% | 项目绩效30%-40%,职能绩效60%-70% | 强调成本、效率、质量、稳定交付 |
| 支持型项目 | 项目绩效50%-60%,职能绩效40%-50% | 项目绩效40%-50%,职能绩效50%-60% | 项目绩效20%-30%,职能绩效70%-80% | 强调响应、服务、协作满意度 |
三类配置变量
-
项目类型变量
- 战略型项目:提高创新突破、客户价值、关键里程碑权重
- 运营型项目:强调效率、质量、成本和稳定交付
- 支持型项目:更关注响应及时性、协作满意度和服务质量
-
个人角色变量
- 核心成员:承担更高项目结果权重,对项目成败负有更大责任
- 参与成员:根据实际投入比例和项目参与度评价
- 支持角色:侧重支持质量和服务体验,项目结果权重相对较低
-
项目阶段变量
- 启动阶段:关注计划与风险识别
- 执行阶段:关注进度与质量
- 收尾阶段:关注验收、复盘与知识沉淀
过渡期注意事项
- 刚从职能制转向矩阵制的企业:项目权重不宜一步拉高,否则可能造成职能经理失控感和员工适应压力
- 已经高度项目化的企业:项目权重过低会削弱项目经理的管理权威
- 数字化系统价值:可根据项目类型、角色、投入比例、阶段状态自动推荐权重方案,再由三方确认
6. 如何实现项目绩效的过程追踪而非期末算账?
6.1 结论速览 把项目里程碑与绩效检查点关联起来,实现"启动明确目标、执行中按节点记录、结束后复盘评价、阶段性结果汇入年度绩效"。打通项目看板与绩效看板,让两套数据连通,使绩效反馈更接近现场,在项目仍可调整时发现偏差。
6.2 详细分析
不同类型项目的关键节点示例
| 项目类型 | 关键节点示例 | 应记录的绩效证据 |
|---|---|---|
| 研发项目 | 需求评审、开发完成、测试通过、上线复盘 | 代码提交量、缺陷发现数、技术方案质量、上线稳定性 |
| 工程项目 | 设计交付、采购节点、施工关键节点、验收阶段 | 质量达标率、安全零事故、进度偏差、客户确认单 |
| 咨询项目 | 方案确认、阶段汇报、客户验收、知识沉淀 | 方案采纳率、汇报通过率、验收意见、知识文档贡献 |
系统层面打通要求
- 项目看板:记录进度、任务、风险、问题和里程碑
- 绩效看板:记录目标、权重、评价、反馈和校准
- 连通价值:如果两套数据互不连通,HR看到的是考核表,项目经理看到的是项目进度,双方难以对同一事实形成共同判断
成本效益权衡
不适用的场景也需要说明:对于高度标准化、周期极短、个人任务边界清晰的项目,过度设置里程碑绩效检查可能增加管理成本。此时更适合采用轻量化记录与项目结束即评机制,而不是复制复杂项目的评估流程。
7. 如何利用数字化系统支撑项目制绩效管理?
7.1 结论速览 数字化系统不是替代管理判断,而是让复杂协同具备可记录、可计算、可校准的基础。核心功能包括目标分解承接、过程记录沉淀、多源评价汇总、权重智能推荐、异常分歧预警。AI适合做证据整理、模式识别和风险提示,不适合直接替代管理者进行绩效裁决。
7.2 详细分析
四大数字化支撑功能
-
目标分解承接
- 功能:承接从战略目标到项目组合、再到角色团队、最后到个人绩效承诺的分解关系
- 价值:避免目标只存在于文档、会议纪要和个人理解中,确保可追溯
- 关键字段:项目编号、人员编码、角色类型、投入比例、里程碑状态
-
过程记录沉淀
- 功能:将项目里程碑与绩效检查点关联,自动抓取项目系统中的交付、协作、风险和变更记录
- 价值:减少人工填报负担,保证评价证据接近真实工作场景
- 关键集成:项目管理工具、工时系统、协作平台
-
多源评价汇总
- 功能:支持多源评价的加权汇总、异常分歧识别和冲突预警
- 价值:项目经理评价明显低于职能经理评价时触发校准,评分与项目结果严重不一致时触发HR复核
- 关键算法:置信度评分、离群值检测、一致性检验
-
权重智能推荐
- 功能:根据项目类型、角色、投入比例、阶段状态自动推荐权重方案
- 价值:减少人工博弈,保留管理判断空间
- 关键参数:历史数据学习、同类项目对标、组织策略约束
AI应用场景边界
| 适合AI的场景 | 不适合AI的场景 |
|---|---|
| 辅助识别项目贡献度 | 直接替代管理者进行绩效裁决 |
| 生成阶段反馈建议 | 涉及晋升、奖金和淘汰等高影响决策 |
| 发现权重配置异常 | 缺乏充分数据基础的快速决策 |
| 提示评价分歧与风险 | 需要承担组织后果的责任判断 |
实施路径建议
分阶段推进数字化能力:先实现目标分解、过程记录和多源评价,再逐步引入智能权重推荐、项目贡献识别和实时反馈。对于数据基础较弱的组织,不建议一开始就追求复杂算法或AI评价,否则会把低质量数据放大为低质量结论。
三、问题解决类问题解答

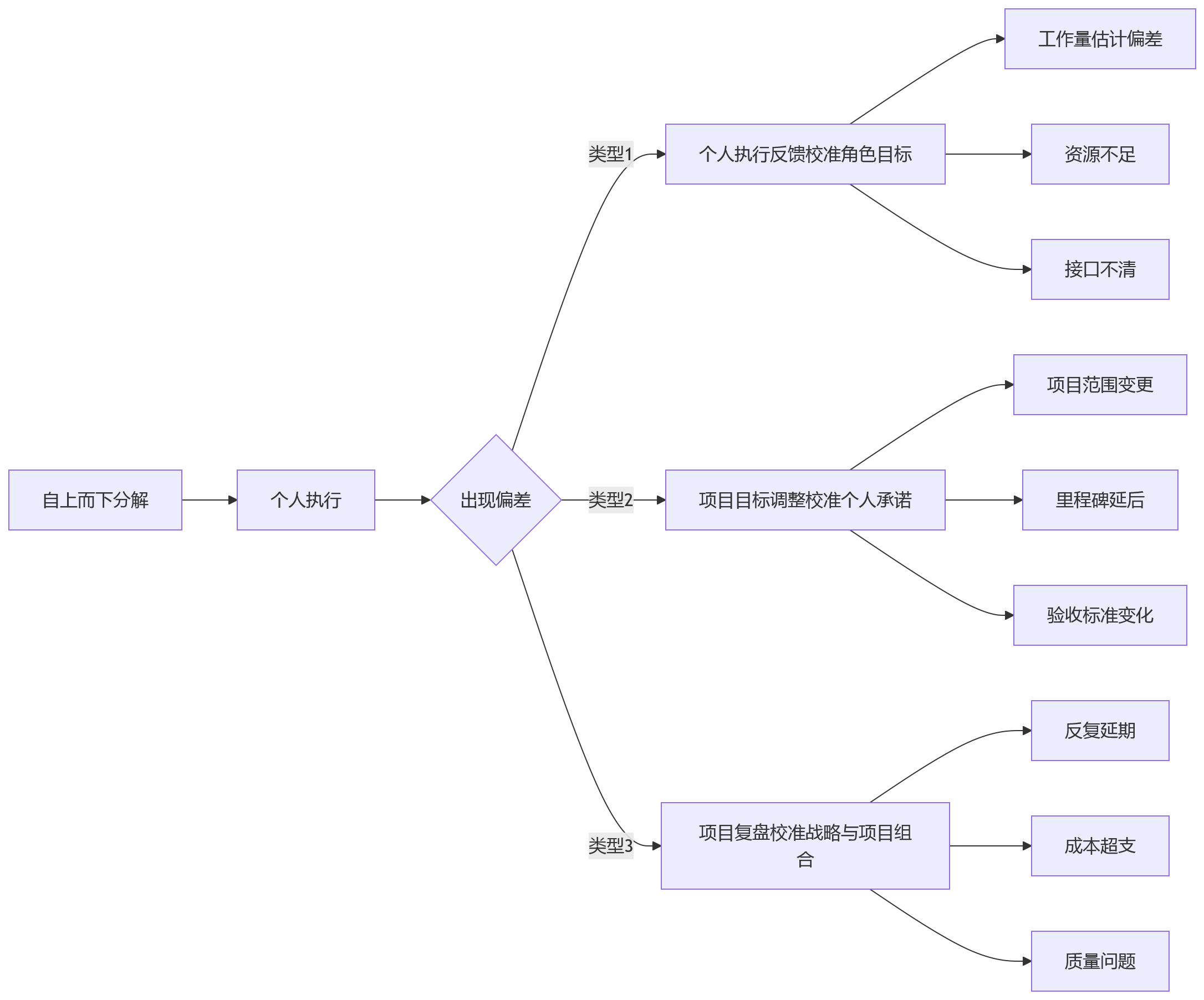

8. 项目制绩效中出现评价冲突时如何进行双向校准?
8.1 结论速览 建立绩效校准会议制度,围绕季度、项目里程碑或项目结束节点进行。会议讨论证据、权重、异常情况和评价一致性,参与方包括项目经理、职能经理、HR,必要时引入PMO。校准包括三类机制:个人执行反馈校准角色目标、项目目标调整校准个人承诺、项目复盘校准战略与项目组合。
8.2 详细分析
双向校准三类机制

校准会议操作要点
- 会议不应只讨论分数,更应讨论证据、权重、异常情况和评价一致性
- 项目经理提供项目贡献证据(交付质量、进度响应、问题解决记录)
- 职能经理提供专业发展判断(技能提升、方法沉淀、岗位胜任评估)
- HR保证规则一致(权重口径、评价标准、程序合规)
- PMO关注项目目标与组织目标的连接(战略对齐、资源配置合理性)
常见冲突类型与解法
| 冲突类型 | 典型表现 | 解法方向 |
|---|---|---|
| 权重分歧 | 项目经理认为某成员贡献大,职能经理认为一般 | 回归项目日志与里程碑记录,用事实说话 |
| 评价尺度 | 项目经理打分普遍偏高或偏低 | 引入横向校准,与同类项目、同类型角色对标 |
| 多项目叠加 | 员工在A项目突出、B项目一般,年度合成争议大 | 按投入比例加权,保留项目级评价记录供追溯 |
| 目标变更 | 项目中途范围调整,原绩效承诺失效 | 保留调整记录,新旧目标分别评价或协商替换 |
校准制度落地关键
- 把校准做成制度,而非临时协调
- 设定固定的校准节点(季度、里程碑、项目结束)
- 要求所有评价分歧必须有书面证据支持
- 校准结果需三方签字确认,避免事后翻案
9. 项目制绩效的数据治理应该从哪些关键字段做起?
9.1 结论速览 数据治理应成为项目制绩效体系建设的前置任务,而不是事后补丁。先从关键字段统一做起:项目编码、人员编码、角色类型、投入比例、里程碑状态。再逐步建立数据口径、权限规则、质量校验和留痕机制。没有可信数据,权重配置、过程追踪和多源评价都会失去基础。
9.2 详细分析
五大主数据类别
| 数据类别 | 关键字段 | 用途 | 常见问题 |
|---|---|---|---|
| 项目主数据 | 项目编号、项目类型、周期、预算、负责人、成员清单、状态 | 项目识别、分类统计、组合管理 | 编号规则不统一、类型定义模糊、状态更新不及时 |
| 人员主数据 | 组织归属、岗位、职级、技能标签、任职关系 | 人员画像、能力匹配、评价对象识别 | 归属频繁变动未同步、技能标签缺失、任职关系不明确 |
| 项目参与数据 | 角色、投入比例、参与阶段、变更情况 | 权重配置、贡献归因、多项目合成 | 投入比例靠估算、参与阶段记录不全、变更无留痕 |
| 绩效结果数据 | 评分、等级、评价主体、校准意见、最终结果 | 评价追溯、历史对比、分析洞察 | 评分标准不一、校准意见缺失、结果无法回溯 |
| 过程证据数据 | 交付物、里程碑、变更记录、风险日志、协作记录 | 评价依据、异常追溯、贡献识别 | 证据分散在多个系统、记录不完整、格式不统一 |
数据治理三步走
-
第一阶段:关键字段统一
- 统一项目编码规则(如部门码+年份+序号)
- 统一人员编码规则(与企业HR系统对接)
- 统一角色类型定义(项目经理、核心成员、参与成员、支持角色)
- 统一投入比例口径(按工时、按人天、按百分比)
- 统一里程碑状态定义(计划、进行中、已完成、延期、取消)
-
第二阶段:口径与规则建立
- 建立数据口径说明书,明确每个字段的定义、取值范围和计算逻辑
- 建立权限规则,明确谁能查看、修改、删除哪些数据
- 建立质量校验规则,如投入比例总和不能超过100%、项目周期不能早于启动日期
- 建立留痕机制,所有重要变更需记录操作人、时间和原因
-
第三阶段:质量监控与持续改进
- 定期抽查数据质量,发现异常及时纠正
- 收集用户反馈,持续优化数据字段和录入体验
- 建立数据责任人制度,每类数据有明确维护责任人
- 将数据质量纳入相关人员考核,形成正向激励
避坑建议
- 不要一开始就追求复杂算法或AI评价,先把基础数据做扎实
- 不要让数据治理成为纯IT项目,业务部门必须深度参与
- 不要试图一次性解决所有问题,优先解决影响绩效联动的关键字段
- 不要把数据治理和系统建设割裂,应在系统设计时就考虑数据规范
10. 刚转向项目制的企业如何避免绩效改革引发组织震荡?
10.1 结论速览 分阶段推进,不要急于修改考核表。先诊断三重错位的主要矛盾,再建立三层分解机制,把校准做成制度,优先治理绩效数据。项目权重不宜一步拉高,否则可能造成职能经理失控感和员工适应压力。先实现目标分解、过程记录和多源评价,再逐步引入智能功能。
10.2 详细分析
第一步:先诊断三重错位
- 不要急于修改考核表,先判断主要矛盾来自时间周期、评价主体还是贡献度量
- 不同错位对应不同解法:时间错位要嵌入项目里程碑,评价主体错位要明确分工规则,贡献度量错位要建立行为证据机制
- 混合施策容易增加流程却无法解决关键问题,找准痛点再发力
第二步:建立三层分解机制
- 将战略目标分解到项目组合,再分解到角色和团队,最后形成个人绩效承诺
- 每一层都要明确目标、权重、证据和责任主体
- 保留可追溯关系,战略目标可追溯到项目组合,个人绩效可追溯到项目贡献
第三步:把校准做成制度
- 围绕季度、项目里程碑或项目结束节点建立绩效校准会议
- 让项目经理、职能经理、HR与PMO在同一套证据上讨论评价
- 校准结果需三方签字确认,避免事后翻案
第四步:优先治理绩效数据
- 统一项目、人员、角色、投入比例、评价记录等基础数据
- 没有数据治理,数字化系统只能提高填报效率,难以提高管理质量
- 先从关键字段统一做起,再逐步建立口径、规则和留痕机制
第五步:分阶段推进数字化能力
- 先实现目标分解、过程记录和多源评价
- 再逐步引入智能权重推荐、项目贡献识别和实时反馈
- 项目权重不宜一步拉高,应根据组织成熟度逐步调整
组织变革管理要点
- 沟通先行:向全员解释为什么要改、怎么改、对个人有什么影响,减少猜测和抵触
- 试点先行:选择1-2个项目团队试点,积累经验后再推广
- 培训跟进:对项目经理、职能经理、HR进行专项培训,确保理解一致
- 反馈循环:定期收集试点反馈,及时调整方案,避免闭门造车
- 激励机制:将数据质量、评价质量、协作效果纳入管理者考核,形成正向引导
风险提示:若企业刚从职能制转向矩阵制,项目权重不宜一步拉高,否则可能造成职能经理失控感和员工适应压力。建议从50%左右起步,根据运行情况逐步调整到合理水平。
结语
项目制让组织更敏捷,也让绩效管理面对更高复杂度。复杂性的根源不在执行层,而在结构层:员工不再只有单一归属,项目不再服从统一考核窗口,个人贡献也不再能被线性归因。
在实际应用中最值得优先关注的三个重点是:先诊断三重错位再动手修改考核表、把绩效校准做成制度而非临时协调、优先治理数据基础而非盲目追求智能化。只有当管理共识与系统能力同步提升,项目制绩效才可能从复杂的人工协调,走向更清晰、更公平、更可持续的人机协同管理。
