本文聚焦项目制组织中“专项考核与阶段考核怎么衔接”这一高频痛点,围绕三重困境、两种逻辑差异、四大衔接支点、四步落地路径,提炼10个真实搜索场景下的核心问题。答案基于行业报告、红海云服务企业的绩效数字化实践及通用管理方法论整理,具体制度细节以企业实际为准。
一、基础认知类问题解答
1. 项目制组织为什么难以做绩效?
1.1 结论速览 项目制组织绩效难在组织形态本身带来的管理复杂性,临时性团队、多重汇报关系、跨期价值产出共同造成目标、过程、结果三个层面的断裂。不是指标不精细,而是项目逻辑追求交付效率与职能逻辑追求专业沉淀之间存在天然张力。
1.2 详细分析
核心矛盾:双轨博弈 员工通常同时服务于项目目标和职能目标。研发工程师既要完成专业能力提升和年度重点任务,也要承担新产品项目的节点交付;市场人员既负责区域销售目标,也可能被抽调参与重点客户专项。当项目进入冲刺阶段,员工时间被项目占用;但阶段考核时,职能经理仍可能按原有岗位目标评价其表现。
三大困境拆解
| 困境类型 | 核心问题 | 典型表现 |
|---|---|---|
| 目标对齐之难 | 项目目标与职能目标的优先级模糊 | 员工不知道先保项目还是先完成职能指标 |
| 过程管控之难 | 项目进度与绩效周期节奏脱节 | 关键阶段投入无法被记录承认 |
| 结果归因之难 | 团队成果难以拆分到个人绩效 | 搭便车与贡献不均被掩盖 |
根源分析 项目逻辑强调短期交付、任务闭环;职能逻辑强调长期能力、专业标准。如果绩效体系仍只沿用单一岗位周期评价,就无法把两类价值放到同一坐标系中。
2. 专项考核和阶段考核有什么区别?
2.1 结论速览 专项考核以项目/任务为对象,回答“这件事做得怎样”,关注交付质量、时间节点、成本控制;阶段考核以人/岗位为对象,回答“这个人在这段时间表现怎样”,关注业绩、能力、态度、协同等综合维度。两者不能互相替代,必须建立输入关系。
2.2 详细分析
六维度差异矩阵
| 对比维度 | 专项考核 | 阶段考核 | 衔接启示 |
|---|---|---|---|
| 考核对象 | 项目、专项任务、关键交付 | 员工、岗位、部门 | 先评价事,再映射到人 |
| 颗粒度 | 细,围绕任务和里程碑 | 相对粗,围绕周期综合表现 | 项目数据需转化为阶段评价输入 |
| 周期 | 灵活,随项目阶段变化 | 固定,多为季度/半年度/年度 | 需设置对齐规则 |
| 评价标准 | 质量、进度、成本、验收、客户反馈 | 业绩、能力、态度、协同、发展 | 项目指标不能机械替代岗位指标 |
| 权重逻辑 | 受项目重要性和角色责任影响较大 | 受岗位职责和组织绩效框架约束 | 项目贡献权重应动态配置 |
| 数据来源 | 项目系统、工时、评审、交付物 | HR系统、主管评价、360、能力数据 | 需要统一数据口径和归集路径 |
适用边界判断 对于工作高度项目化、员工主要围绕项目交付创造价值的组织,专项考核应占据更高权重;对于职能稳定、项目只是辅助任务的岗位,阶段考核仍应保持主导。判断依据不是组织名称是否叫项目制,而是员工价值创造是否主要发生在项目场景中。
二、实操优化类问题解答
3. 项目考核占阶段考核多少比例合适?
3.1 结论速览 没有统一固定比例,应根据员工角色、项目投入度、项目战略重要性动态调整。全职投入型建议50%-80%,多项目并行型30%-60%,项目支持型10%-30%,临时参与型0%-15%。权重应在项目启动或阶段开始时确认,不应考核末期临时改变。
3.2 详细分析
动态权重模型三维度判断
- 角色责任:项目经理、核心成员还是支持人员
- 时间资源占比:全职投入、半投入还是临时参与
- 项目战略重要性:公司级重点项目、部门级项目还是一般改进项目
权重建议区间表
| 场景类型 | 建议权重 | 关键调节因子 | 注意事项 |
|---|---|---|---|
| 全职投入型 | 50%-80% | 项目角色、战略级别、交付责任、周期覆盖度 | 需保留少量职能能力指标,避免只看交付不看能力沉淀 |
| 多项目并行型 | 30%-60% | 各项目投入比例、复杂度、阶段贡献度、跨项目协同 | 需按项目分别评价后加权汇总 |
| 项目支持型 | 10%-30% | 支持频率、响应质量、专业风险影响、协同反馈 | 不宜过度提高项目权重,避免削弱岗位主责 |
| 临时参与型 | 0%-15% | 参与时长、任务关键性、成果可验证性 | 可作为加分项或过程记录,不宜作为主要考核依据 |
反例处理 某员工工时投入高但任务质量反复返工;某支持人员投入不多却解决关键合规风险。此时应将投入度作为基础权重参考,把交付质量、角色责任和关键贡献作为调节因子。
4. 如何把项目指标映射到岗位KPI?

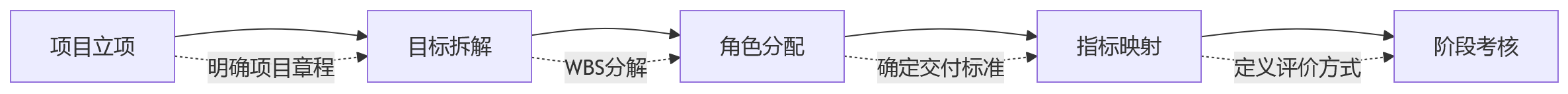

4.1 结论速览 在项目立项阶段同步完成绩效映射,将项目WBS工作分解结构、里程碑计划与岗位职责、年度目标、OKR或KPI体系建立对应关系。关键是识别对项目成败具有实质影响的关键任务,每个项目角色只保留少量关键指标。
4.2 详细分析
映射三步法

角色-指标对应示例
- 项目经理:项目整体进度、资源协调、风险闭环
- 核心研发:关键模块交付质量、技术问题解决
- 支持岗位:响应时效、专业合规、协同满意度
避坑要点
- 指标过多→员工陷入填表和举证
- 指标过少→项目贡献无法被看见
- 明确哪些指标进入专项考核、哪些进入阶段考核、哪些只作为过程记录
5. 项目绩效数据从哪里来怎么归集?
5.1 结论速览 建立项目绩效数据池,连接项目进度、工时投入、交付评审、项目角色、阶段节点、人员组织关系和考核周期等信息。数据治理基础是统一标识:人员ID唯一、项目编码统一、组织单元和岗位信息能随时间追踪、考核周期标识能与项目节点对应。
5.2 详细分析
数据归集四大核心字段
- 人员ID:唯一标识,支持跨系统关联
- 项目编码:统一规范,便于聚合查询
- 考核周期:与项目节点对应的时间标识
- 组织关系:随时间追踪的汇报线记录
边界意识并非所有项目数据都适合进入绩效评价:
- 工时可反映投入,但不能直接等同于贡献
- 交付物数量可反映产出,但不能替代质量判断
- 项目延期可能与个人表现有关,也可能由需求变更、外部审批、资源不足导致
数据贯通路径 优先打通核心字段(人员ID、项目编码、项目角色、里程碑状态、专项评价结果、阶段考核周期),等闭环跑通后再逐步引入工时、交付物质量、客户反馈、协同评价等更复杂数据。
6. 项目经理和职能经理谁来评价员工绩效?
6.1 结论速览 采用双线评价、单一归集原则:项目经理重点评价项目交付、协同表现、里程碑贡献和风险处理;职能经理重点评价专业能力、岗位职责、长期成长和组织行为。职能经理或绩效委员会负责阶段评价归集与校准,HR负责规则、流程和数据治理。
6.2 详细分析
权责分配矩阵
| 评价主体 | 评价重点 | 评价时机 | 输出形式 |
|---|---|---|---|
| 项目经理 | 交付质量、里程碑达成、协同配合、风险处置 | 项目节点/结束时 | 专项考核得分+评语 |
| 职能经理 | 专业能力、岗位职责履行、长期成长、组织行为 | 阶段考核周期末 | 综合评价+发展建议 |
| HR/绩效委员会 | 规则制定、数据治理、争议复核、结果校准 | 全流程 | 制度文件+校准意见 |
两个极端要避免
- 项目经理没有评价权→项目考核沦为材料补充
- 项目经理完全决定个人绩效→职能建设和长期能力被忽略
争议复核机制 当项目经理与职能经理评价分歧较大时,应启动复核程序,由绩效委员会结合项目文档、交付证据、多方反馈进行最终裁定。
三、问题解决类问题解答
7. 跨周期项目如何在年度考核时评价?
7.1 结论速览 跨周期项目应采用分阶段确认的方式,在每个考核周期结束时对已完成里程碑进行阶段性评价,并在最终项目收尾后进行复盘修正。避免只看当期可见结果忽略长期价值,也避免用年度平均表现稀释关键项目贡献。
7.2 详细分析

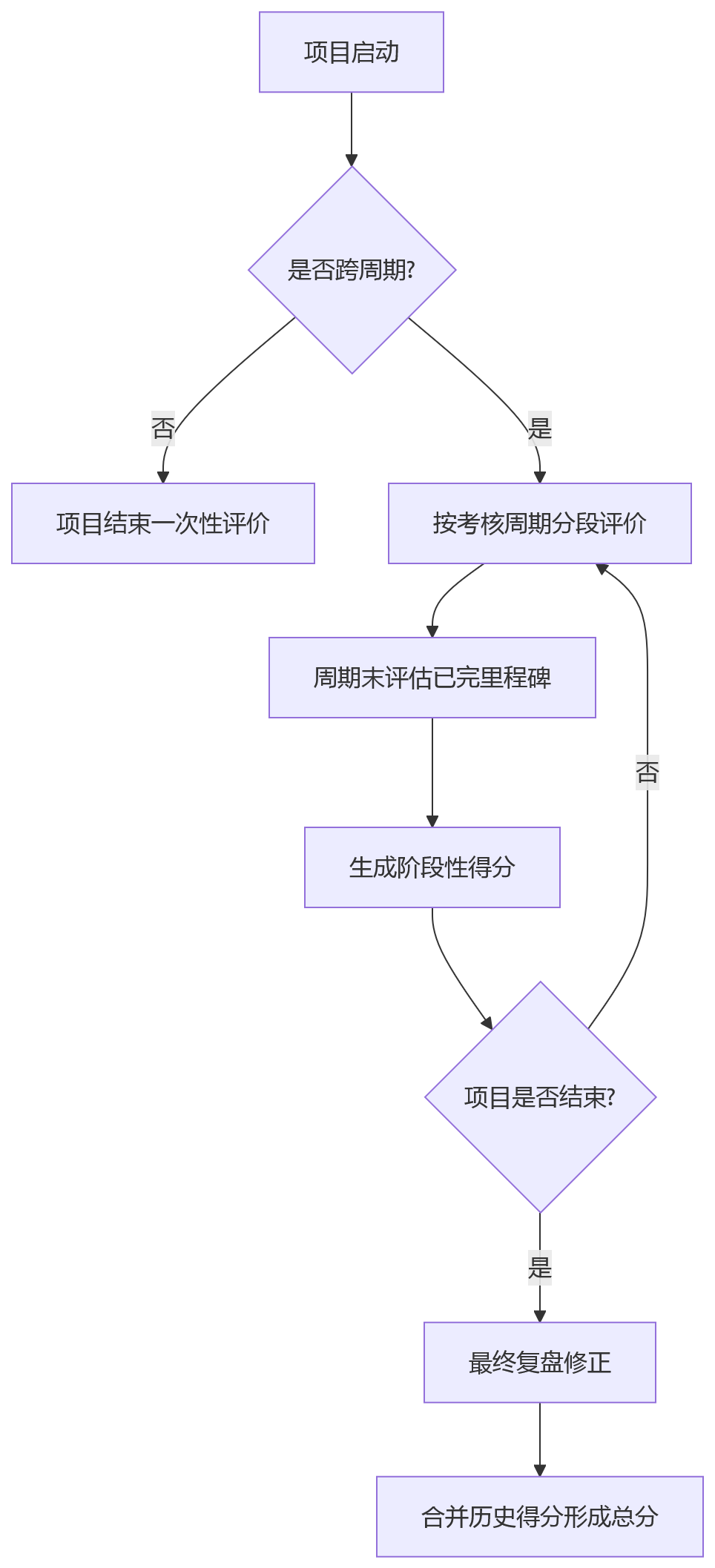

分阶段评价策略

常见偏差及应对
- 偏差1:只看当期可见结果,忽略项目长期价值→ 应对措施:设置延期确认机制,允许项目结束后补充价值评估
- 偏差2:用年度平均表现稀释关键项目贡献 → 应对措施:对关键项目设置加分项或权重倾斜
制度前置要求 在项目立项文件中应明确跨周期项目的评价规则:如何分阶段确认、各阶段权重如何分配、最终如何合并、范围变更如何处理。
8. 一人多项目时如何拆分绩效贡献?
8.1 结论速览 缺少统一的项目编码、人员身份、工时记录、阶段标识和评价口径时,项目贡献难以拆分加权和回溯。应按项目分别评价后加权汇总,权重依据各项目投入比例、项目复杂度、阶段贡献度和跨项目协同程度动态确定。
8.2 详细分析
拆分五要素
- 项目编码:每个项目唯一标识
- 人员身份:员工在各项目中的角色定位
- 工时记录:各项目实际投入时间
- 阶段标识:各阶段完成状态和时间戳
- 评价口径:统一的评分标准和尺度
加权计算公式参考
个人项目绩效 = Σ(单项目得分 × 该项目权重)
该项目权重 = f(投入时长占比, 项目战略级别, 角色责任系数)
防作弊机制
- 防止某一项目评价覆盖全部表现
- 防止工时虚报(需交付物佐证)
- 防止角色重叠导致重复计分
9. 项目延期了绩效怎么算?
9.1 结论速览 项目延期不能简单等同于个人绩效扣分,需区分原因:若由需求变更、外部审批、资源不足导致,个人绩效不应受影响;若由个人执行不力、沟通不畅、风险预警缺失导致,则应承担相应责任。系统应提供证据链,管理者仍需进行情境判断。
9.2 详细分析
延期归因分类表
| 延期类型 | 主要原因 | 个人责任判定 | 绩效处理方式 |
|---|---|---|---|
| 外部因素 | 客户需求变更、第三方延迟、政策调整 | 低/无责任 | 不影响绩效或适度减分 |
| 资源因素 | 预算不足、人力调配困难、设备短缺 | 中/部分责任 | 视预警及时性酌情处理 |
| 内部因素 | 技术方案缺陷、沟通协调不到位、进度管控失效 | 高/主要责任 | 按影响程度扣减绩效 |
| 混合因素 | 多种原因叠加 | 需具体分析 | 分项评估后综合判定 |
证据链建设
- 需求变更记录
- 资源申请与审批日志
- 风险预警邮件/会议纪要
- 进度汇报与纠偏措施
- 延期说明与复盘报告
制度建议 阶段考核办法应提前说明项目延期如何判责,包括:延期阈值、归因流程、申诉渠道、调整权限。制度越早说明,后期争议越少。
10. 项目绩效结果如何应用到人才发展?
10.1 结论速览 项目专项考核结果应回流到个人能力画像中,作为人才盘点、培训发展、岗位任用和继任计划的输入。项目是观察人才能力的高密度场景,谁能拆解复杂问题、协调跨部门资源、在压力下稳定交付、把经验沉淀为方法,这些信息比单次述职更接近真实工作表现。
10.2 详细分析

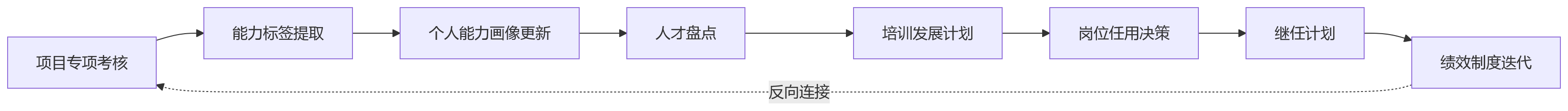

结果应用闭环链路

四类关键信息提取
- 项目推进中:谁拆解复杂问题的能力突出
- 资源协调中:谁跨部门协作效率高
- 压力场景下:谁能稳定交付不慌乱
- 复盘总结时:谁能把经验沉淀为方法
制度迭代机制 项目结束后不仅问项目是否完成,还应复盘考核机制是否有效:指标是否过度强调进度而忽视质量,权重是否与实际投入匹配,项目经理评价是否存在偏差,数据是否能支持争议处理。
结语
项目制组织绩效衔接的本质是让"事的评价"合理转化为"人的评价"。企业应优先抓住三项动作:在项目立项时同步设计考核规则、用指标映射打通目标链路、用数据归集提升可追溯性。对于正在推进项目制转型的企业,建议从重点项目、核心岗位、关键项目经理群体先跑通闭环,再逐步扩展到更多项目类型和组织单元。技术不会替代管理者对公平、价值和责任的判断,企业更需要先想清楚什么值得考、怎么公平考、结果如何用,再让数字化系统把流程跑稳、把数据留痕、把管理闭环固化下来。
