员工调岗后绩效怎么衔接?10个关键问题清单解析

2026-06-16

红海云

当企业频繁进行内部人才流动时,一个反复出现却又常被忽视的问题是:员工调岗后绩效怎么衔接? 调岗审批通过了,但原岗位KPI还没结算、新岗位方案还没配置,这个过渡期的贡献算谁的?

本文基于红海云多年HR数字化服务经验与大型企业实践,提炼出调岗绩效衔接中最关键的10个问题。筛选依据来自三个维度:一是企业内部高频咨询场景,二是HR系统落地中的常见卡点,三是容易引发公平争议的决策节点。答案不仅给出直接结论,还提供判断依据、操作步骤和避坑建议,可直接用于制度修订或系统配置参考。

需要说明的是,涉及具体政策条款、绩效考核周期设置等内容,应结合企业实际制度与最新官方规定执行。

一、基础认知类问题解答

1. 员工调岗后当月绩效应该按哪个岗位方案评价?

1.1 结论速览 调岗生效日前按原岗位方案评价,生效后按新岗位方案评价,不能简单套用单一方案。最佳做法是按调岗日期拆分绩效周期,分别评价后再按规则合并为当期综合结果。这样做既保证评价连续性,也避免对任何一方不公平。

1.2 详细分析

问题根源 多数企业的绩效考核按月、季、半年度或年度运行,而调岗由业务需要触发,不会等到绩效周期结束。这种周期错配导致三种常见错误做法:

做法 优点 缺点
按原岗位考完整个周期 操作简单 无法反映调岗后实际贡献
按新岗位覆盖整个周期 与当前岗位一致 对调岗前工作不公平
拆分为两段分别评价 符合贡献逻辑 对规则和系统要求高

推荐处理方式 采用分段评价+加权合并的方式:

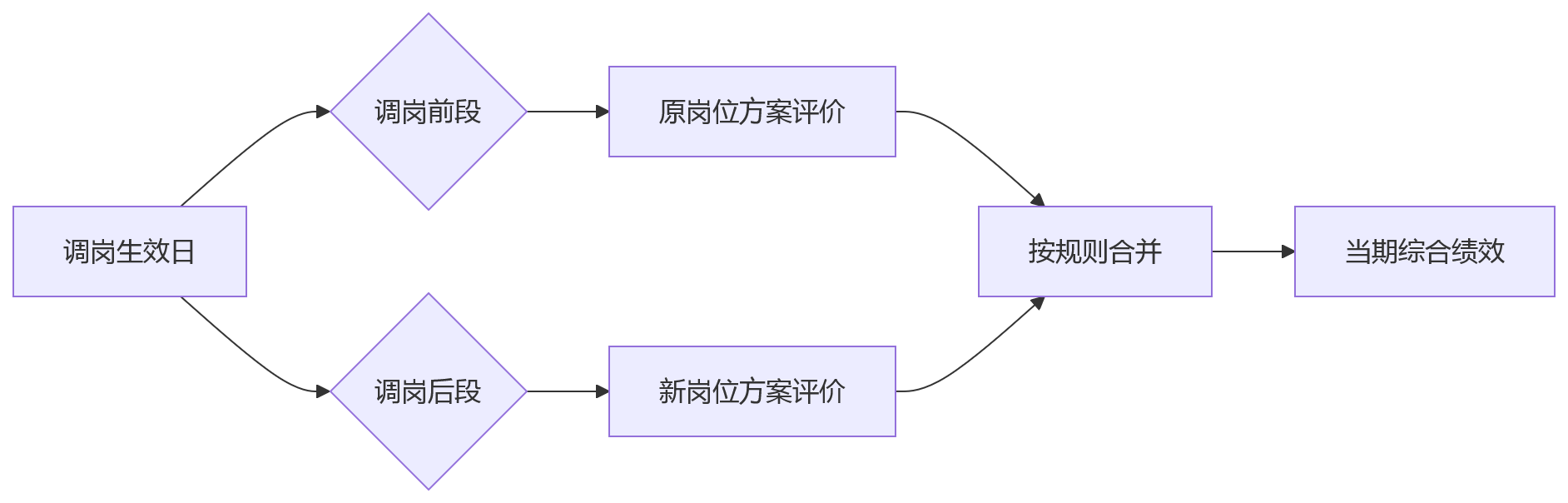

流程图 - 员工调岗后绩效怎么衔接?10个关键问题清单解析

合并规则可根据岗位性质选择:

  • 职能岗位:更多采用在岗天数加权,因为工作产出相对连续
  • 销售/项目岗位:不能只按天数,需考虑结果节点与关键任务完成度
  • 强结果导向岗位:保留关键任务清单,避免调岗后原项目贡献被低估

边界提醒 规则必须提前定义,不能在考核期末临时选择最有利算法。系统应记录调岗日期、原方案版本、新方案版本、评价主体、合并规则与审批痕迹,使员工和管理者都能回看绩效如何形成。

2. 什么是调岗绩效衔接中的"三断"现象?

2.1 结论速览 "三断"指指标断档、周期断裂、数据断层,是调岗绩效问题的三层表现。表层是评价口径不一致,深层是人事变动与绩效管理之间缺少自动联动。只要这两者没有稳定连接,评价争议就会反复出现。

2.2 详细分析

三断的具体含义

"断"类型 典型表现 后果
指标断档 原岗位指标未闭环,新岗位指标未就位 员工不确定感增加,主管补录式管理削弱过程约束
周期断裂 绩效周期与调岗时间点错配 单纯按完整周期评价任一端都可能失真
数据断层 历史绩效数据无法跨岗位归集 人才盘点只能看到碎片化结果,影响继任计划

本质原因 企业把调岗视为人事事件,却没有同步把它识别为绩效事件。调岗审批流程与绩效考核制度往往各自独立运行,两者之间缺少自动联动机制。

解决方向

  • 将调岗审批作为绩效方案切换的触发器
  • 建立岗位与绩效模板的自动映射关系
  • 实现历史数据按个人维度的持续归集

只有把人事变动与绩效方案绑定起来,才能让每次调岗后的评价都有规则、有记录、有边界。

3. 晋升、平调、降职的绩效衔接规则有什么区别?

3.1 结论速览 三类调岗背后的组织意图、员工预期和风险不同,不能用一套规则处理所有情形。晋升重点在承上启下,平调重点在方案切换,降职/调整重点在规则透明与沟通前置。

3.2 详细分析

三类调岗的核心差异

维度 晋升型调岗 平调型调岗 降职/调整型调岗
绩效结算规则 原岗位截至晋升生效日结算,作为晋升依据归档 按调岗生效日切换方案,遗留任务单独确认 原岗位绩效需形成明确记录,与调整原因保持一致
过渡期评价方式 原主管完成阶段性评价,新主管承接新目标 调岗前后分段评价并按规则合并 与PIP或改进目标联动,保留沟通与确认记录
首周期适应期安排 可适当提高过程指标权重,降低短期结果压力 根据岗位差异设定短期适应目标 需明确改进周期、支持措施与复盘节点
系统适配复杂度 中等,重点在生效日与首周期规则 较高,涉及模板映射与跨部门数据 较高,重点在规则透明与证据留痕

各类型的注意事项

  • 晋升型:首周期不宜简单套用成熟任职者标准,员工需要适应新角色。若结果指标权重过高,可能导致"晋升即受挫"。
  • 平调型:绩效方案差异可能大于职级变化,关键是何时切换、如何映射、过渡期如何评价。
  • 降职/调整型:敏感度最高,绩效衔接风险不仅在于评分公平,还涉及员工关系、合规证据和沟通记录。

二、实操优化类问题解答

4. HR系统如何实现调岗绩效的模板自动适配?

4.1 结论速览 模板自动适配的基础是建立岗位与绩效模板之间的映射关系。当调岗审批通过后,系统根据新岗位、组织单元、职级、岗位族等字段自动识别对应模板并生成新绩效方案。这减少人为判断链条,让方案切换成为调岗流程的自然后续。

4.2 详细分析

核心机制

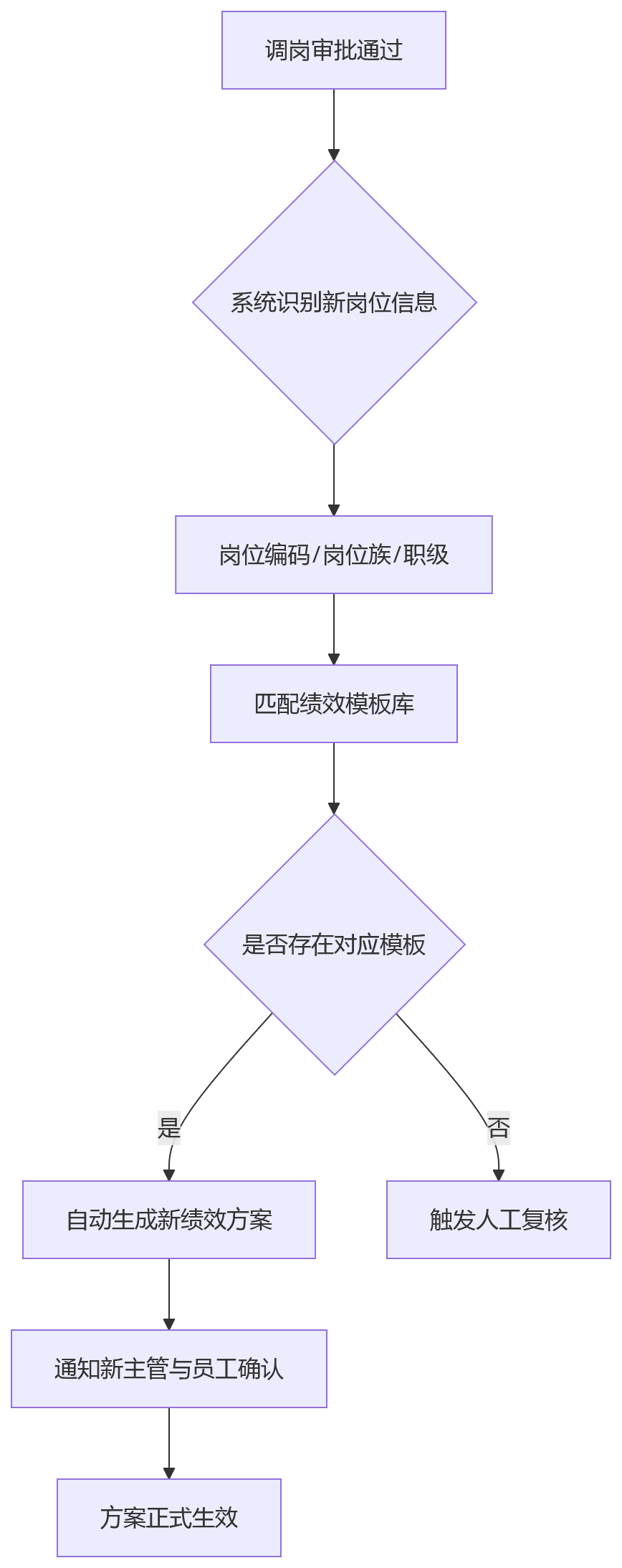

流程图 - 员工调岗后绩效怎么衔接?10个关键问题清单解析

四项关键能力

能力项 描述 业务价值
事件触发与映射 调岗审批通过后,系统按新岗位自动匹配绩效模板 减少人工配置遗漏,缩短绩效空窗
过渡期分段计算 按调岗日期拆分周期,分别评价后合并计算 保持绩效连续性,降低评价争议
历史数据归集 将不同岗位阶段绩效统一沉淀至个人档案 支撑人才盘点、晋升、薪酬调整
AI辅助校准 推荐新岗位指标与权重,提示首评偏差 提升目标设定质量,减少新岗评价失真

例外规则预设 自动适配不等于完全自动决策。特殊项目岗、临时借调、双重汇报岗位、矩阵组织角色等可能需要人工确认或多模板组合。成熟的系统设计应允许标准场景自动执行,复杂场景进入异常处理。

5. 调岗发生在季度中段,绩效周期该如何拆分?

5.1 结论速览 系统应按调岗生效日自动拆分绩效周期:调岗前段按原岗位方案评价,调岗后段按新岗位方案评价,再根据预设规则合并为当期综合绩效。拆分规则应提前定义并在系统中固化,避免期末临时选择算法。

5.2 详细分析

合并规则的选择逻辑

岗位类型 推荐合并规则 理由
职能支持类 在岗天数加权 工作产出相对连续,时间权重合理
销售类 目标贡献权重加权 结果可能集中在某个节点产生
项目制岗位 关键任务完成度加权 避免调岗后原项目贡献被低估
管理类 混合加权(时间+关键任务) 兼顾日常管理与里程碑达成

系统记录要求为确认可追溯性,系统应保存以下信息:

  • 调岗生效日期
  • 原岗位绩效方案版本
  • 新岗位绩效方案版本
  • 分段评价的评价主体
  • 采用的合并规则
  • 各环节审批痕迹

这些数据既是绩效公平的证据链,也是后续规则优化的基础。

6. 如何构建全职业周期的员工绩效画像?

6.1 结论速览 调岗不应意味着绩效归零。员工在不同岗位上的表现应统一沉淀到个人绩效档案中,支持按岗位、时间段、指标类型、评价主体等维度穿透查询。这样企业才能从一次次调岗中识别人才能力的迁移规律。

6.2 详细分析

数据归集的价值场景

决策场景 数据需求 应用价值
人才盘点 多岗位阶段表现稳定性 而非只看当前岗位结果
晋升与继任 跨岗位承担复杂职责的能力证据 判断是否具备迁移能力
薪酬激励 调岗后绩效波动的背景信息 不简单解释为能力下降

治理要求不同岗位的绩效指标口径不同,不能简单把分数相加比较。系统需要保留:

  • 指标类型
  • 岗位背景
  • 评分规则版本

绩效画像不是把所有分数放在一起,而是让管理者理解每个分数产生的场景。

7. 调岗后首周期是否需要设置适应期?

7.1 结论速览 晋升型调岗建议在首周期设置适应期权重调整,提高过程指标、团队建设指标、关键任务推进指标的权重,对最终经营结果给予合理缓冲。但适应期不是降低要求,而是让评价周期与能力迁移规律相匹配。

7.2 详细分析

适用边界

调岗类型 是否建议适应期 理由
晋升型 职责扩展、管理半径增大、协同对象变化
平调型 视岗位差异而定 若岗位差异大则设置短期适应目标
降职/调整型 不适用 应与改进目标强关联,明确改进周期

权重调整示例

原岗位(成熟期):
- 结果指标:60%
- 过程指标:30%
- 能力发展:10%

晋升首周期(适应期):
- 结果指标:40%
- 过程指标:40%
- 能力建设:20%

注意事项 对关键经营岗位或强结果导向岗位,缓冲机制应谨慎使用,并与岗位责任书保持一致。适应期时长一般为1-2个绩效周期,过长的适应期会削弱激励机制。

三、问题解决类问题解答

8. 企业构建调岗绩效衔接能力的四步路径是什么?

8.1 结论速览 较稳妥的路径是先定义规则,再建立模板,然后配置系统,最后用运营机制持续校准。顺序不能倒置:没有规则,模板失去依据;没有模板,系统无法自动适配;没有运营机制,自动化可能变成僵硬流程。

8.2 详细分析

四步落地框架

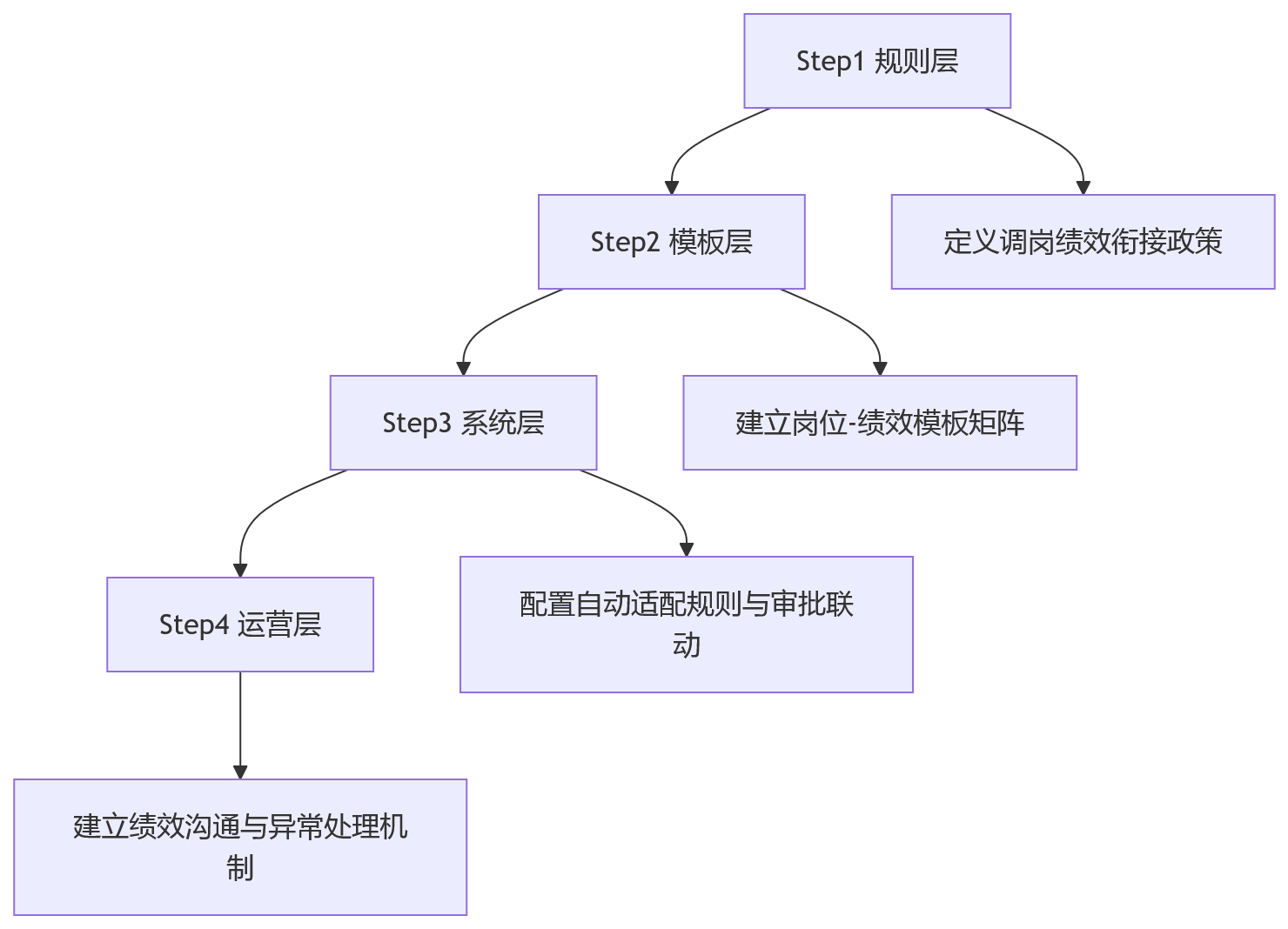

流程图 - 员工调岗后绩效怎么衔接?10个关键问题清单解析

各层核心任务

层级 核心任务 输出物
规则层 明确哪些变动属于衔接范围、不同调岗类型如何结算、周期中段如何分段评价 调岗绩效衔接管理制度
模板层 梳理岗位与绩效模板的三级映射关系(岗位族—岗位—绩效模板) 岗位-绩效模板矩阵
系统层 配置触发条件、映射逻辑、切换规则、分段算法与审批联动 系统配置文档
运营层 设计沟通模板、申诉通道、首周期复盘机制 沟通记录、复盘报告

关键控制点

  • 规则层要兼顾统一性与差异性,同时写清楚不适用场景
  • 模板层确保每个岗位在某一时间点有且仅有一个主生效方案
  • 系统层重视异常处理,如模板缺失、日期冲突等情况触发人工复核
  • 运营层保留审计痕迹,包括审批时间、方案版本、员工确认记录等

9. 调岗绩效衔接中哪些情况最容易引发争议?

9.1 结论速览 最容易引发争议的场景包括:季度中段调岗的分段评价规则不明确、原岗位遗留任务归属不清、降职/调整型调岗的新目标设定不透明、跨业务线平调的指标映射不合理。这些都需提前定义规则并通过系统固化。

9.2 详细分析

高风险场景及应对

争议场景 风险点 应对措施
季度中段调岗 分段评价规则不明 提前定义合并算法并写入制度
遗留任务归属 跨期任务计入哪端 单独确认遗留任务清单与归属方
降职/调整型调岗 新目标被视为事后调整 调岗前明确改进周期与支持措施
跨业务线平调 指标体系完全不同 区分可继承指标与不可继承指标
临时借调 是否触发主方案切换 明确不适用的短期支援场景

争议预防原则

  • 规则提前定义,不在期末临时选择
  • 所有环节保留书面或系统记录
  • 高敏感调岗HR参与沟通并留存记录
  • 员工有异议时有明确申诉通道和处理时限

10. 调岗后历史绩效数据如何跨岗位归集与追溯?

10.1 结论速览 历史绩效数据应按个人维度统一归集,而非按部门或岗位分散存放。系统需保留指标类型、岗位背景、评分规则版本,避免跨岗位数据被误读。这样才能支撑人才盘点、继任计划和薪酬调整的连续判断。

10.2 详细分析

归集维度设计

维度 用途 示例
按岗位 查看某岗位整体表现 该员工在销售岗的平均绩效
按时间段 追踪特定时期状态 2024年Q1-Q2绩效趋势
按指标类型 分析能力结构 结果指标vs过程指标得分分布
按评价主体 了解评价一致性 不同主管评分差异分析

数据治理要点

  • 保留原岗位绩效记录的完整性,不因调岗而覆盖或删除
  • 记录每个分数对应的岗位职责、考核周期、评分规则版本
  • 支持穿透查询,从汇总结果追溯到原始评价表
  • 避免跨岗位分数直接对比,需结合岗位难度与指标口径说明

长期价值 连续的数据积累能帮助组织回答:哪些类型的调岗成功率更高?跨业务线平调后首周期绩效是否普遍波动?晋升型调岗是否需要更长适应期?这些问题都需要连续数据支撑,而不是依赖个别管理者印象。

结语

调岗绩效衔接的本质,是把人事变动与绩效方案之间的联动从"人工补丁"升级为"系统驱动"。企业在评估自身能力时,不应只看是否有调岗审批流程,更要看审批通过后绩效方案是否能同步切换、过渡期是否能分段评价、历史数据是否能持续归集。

实际应用中最值得优先关注的三个重点是:

  1. 先盘点高频调岗场景:区分晋升、平调、降职调整等类型,明确哪些场景最容易引发绩效争议,优先建立规则。
  2. 建立岗位-绩效模板矩阵:确保岗位、绩效方案、指标权重、考核周期之间有清晰映射关系,为HR系统自动适配提供基础。
  3. 保留过渡期评价证据链:对分段评价、合并计算、员工确认、主管评分形成可追溯记录,降低后续争议。

下一次组织调整时,不妨先问一个具体问题:调岗审批通过的那一刻,员工的绩效方案是否已经自动切换?如果答案是否,调岗绩效衔接的数字化闭环,就应成为HR系统建设的下一个优先项。
