本文针对研发项目制企业在绩效管理中的高频痛点,围绕绩效偏差成因、系统打通路径、落地实施策略三大方向,提炼出10个最具实战价值的关键问题。答案基于行业实践案例、公开研究报告及红海云内部培训材料整理而成,涉及的数据口径与平台规则具体以最新官方公告为准。
一、基础认知类问题解答
1. 研发项目制企业绩效偏差的典型表现有哪些?
1.1 结论速览 研发项目制企业绩效偏差主要表现为三类场景:项目贡献看不见(工时与产出数据未进入HR系统)、跨项目人员无人认领(多项目骨干综合贡献被低估)、项目周期与考核周期错位(评估时点缺乏过程数据)。这三类偏差共同导致绩效评价从"基于事实"退化为"基于记忆"。
1.2 详细分析
| 偏差场景 | 具体表现 | 根因归类 | 影响程度 |
|---|---|---|---|
| 项目贡献看不见 | 工时/产出数据未流入HR系统,评估依赖主观打分 | 数据断层 | ★★★★★ |
| 跨项目人员无人认领 | 多项目骨干综合贡献被低估,评价真空 | 管理错位 | ★★★★ |
| 项目周期与考核周期错位 | 评估时点缺乏中间里程碑数据,已结束项目数据未回溯 | 时间断层 | ★★★★ |
项目贡献看不见的核心问题是:项目管理系统通常记录了任务拆解、工时投入、版本节点、缺陷关闭、需求响应、代码提交等信息,但这些数据没有进入HR绩效系统。评估者在绩效周期末只能看到岗位说明、部门目标、个人自评与上级评价,贡献需要被口头解释、反复证明,评价结果自然容易受表达能力、管理者印象、部门资源位置影响。
跨项目人员无人认领由两个机制造成:项目经理只对项目结果负责,未必拥有最终绩效评价权;部门经理掌握绩效名额与等级分布,却不一定掌握员工在各项目中的真实投入。多项目骨干因此陷入悖论:项目越多,贡献越分散;贡献越分散,越难在单一评价主体那里被完整看见。
项目周期与考核周期错位源于两套周期天然不一致。研发项目周期可能是3个月到18个月,绩效周期却按季度、半年或年度运行。如果项目尚未结束,绩效评估缺少最终交付结果;如果项目已经结束,复盘数据又可能没有及时回流至HR系统。
2. HR系统与项目管理系统未打通会带来什么根本性影响?

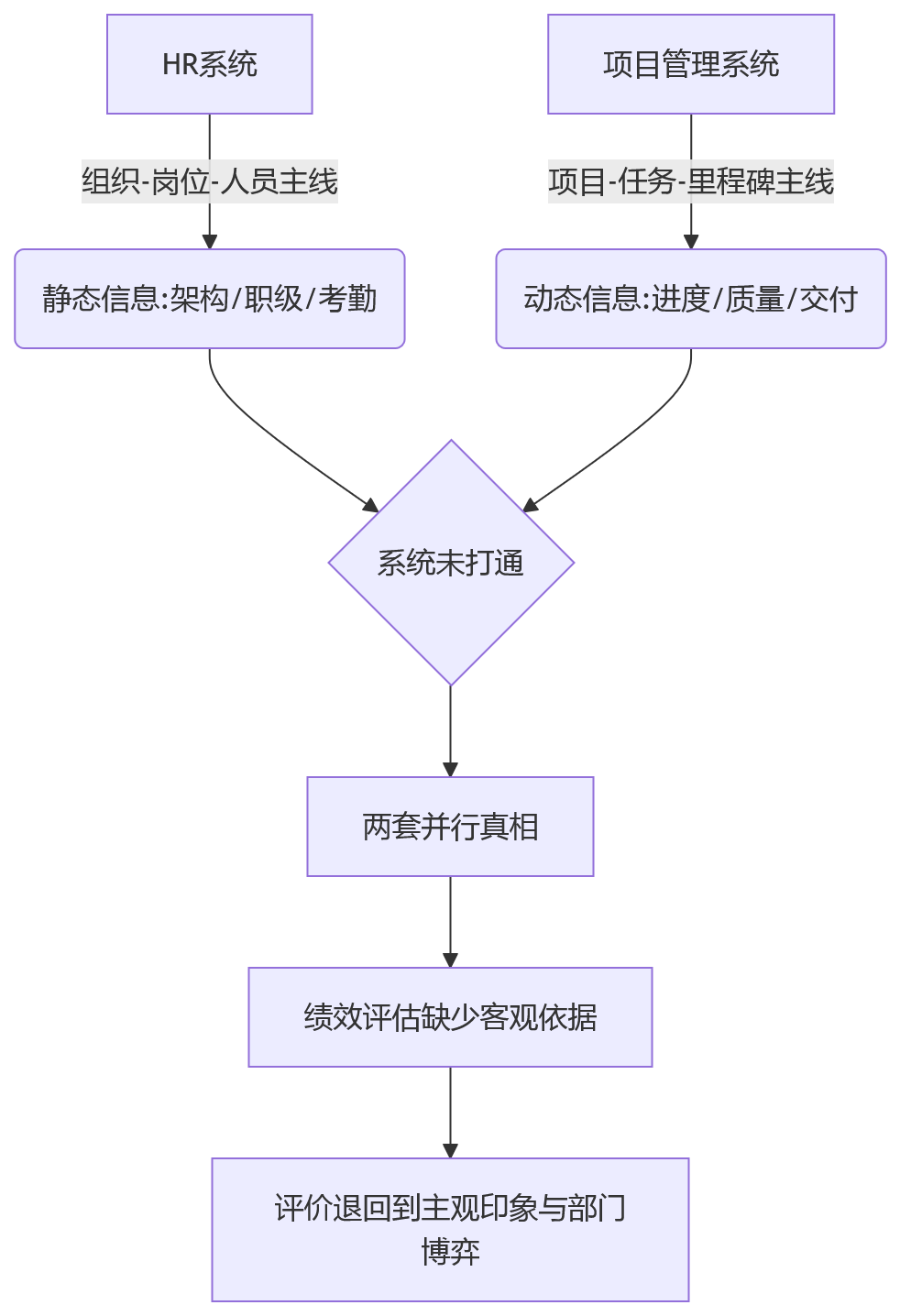

2.1 结论速览 HR系统与项目管理系统未打通的根本影响是形成两套并行真相:HR系统以"组织—岗位—人员"为主线,强调组织架构、职位序列、绩效周期等管理维度;项目管理系统以"项目—任务—里程碑"为主线,强调进度、资源、成本、质量等业务维度。缺少映射关系会导致绩效评价缺少稳定、连续、可追溯的客观依据。
2.2 详细分析

数据层断裂:同一人在两套系统中的人员ID、部门归属、岗位名称、项目角色可能不一致;项目名称、阶段口径、任务分类、工时规则也可能不同。即使后续做接口对接,数据也可能"接得上、用不了"。
流程层断裂:绩效管理本应是目标设定、过程辅导、评估实施、结果校准、改进发展的闭环。但在很多企业中,项目数据只存在于项目过程,绩效流程只存在于HR系统,两条线直到评估时才临时汇合。这个汇合点太晚也太脆弱——目标设定时无法引用项目WBS中的任务分解,过程辅导时无法获取里程碑进展和质量异常,结果校准时只能收集自评、上级评价和少量结果材料。
管理层断裂:矩阵式组织中研发人员既要向项目经理负责保证项目交付,也要向部门经理负责维持能力成长与专业标准。这种"双重忠诚"本身不是问题,问题在于两条评价逻辑没有在HR系统中被融合。如果绩效结果最终由部门拍板而项目贡献没有足够数据权重,员工就会感受到"项目忙归项目忙,绩效还是部门说了算"。
3. 为什么简单把工时和代码量接入系统也会制造新的偏差?
3.1 结论速览 工时和代码提交量并不天然等于绩效。简单把数据接入系统、机械计算排名会制造新偏差,因为架构设计、技术攻关、跨团队协调、质量兜底等工作,未必能用单一数量指标衡量。真正的问题不是缺少某一个指标,而是缺少可被校验、可被追溯、可与业务结果关联的项目数据链。
3.2 详细分析
不同类型研发工作的量化难度差异很大:
| 工作类型 | 典型活动 | 量化可行性 | 建议评价方式 |
|---|---|---|---|
| 交付型开发 | 功能编码、缺陷修复 | 高 | 任务完成度、代码行数、缺陷率 |
| 技术攻关 | 架构设计、关键技术突破 | 低 | 专家评审、技术文档、知识沉淀 |
| 探索性研究 | 前沿技术预研、POC验证 | 极低 | 阶段性成果、技术报告、专利 |
| 跨团队协作 | 接口协调、需求对齐、风险沟通 | 中 | 协作方评价、问题解决记录 |
边界需要明确:并非所有研发活动都适合高度量化。探索性研究、前沿技术预研、长期平台建设等工作,短期产出不稳定,应结合专家评审、阶段成果、知识沉淀等方式评价,不能简单套用交付型项目指标。
常见误区包括:将工时等同于贡献(实际可能存在磨洋工现象)、将代码量等同于价值(重构和删除代码同样有价值)、忽视质量因素(快速交付但缺陷率高反而增加后期成本)。正确做法是建立多维度的评价体系,让不同类型工作都能找到合适的度量方式,同时保留必要的专家判断空间。
二、实操优化类问题解答
4. 如何打通HR系统与项目管理系统的集成?

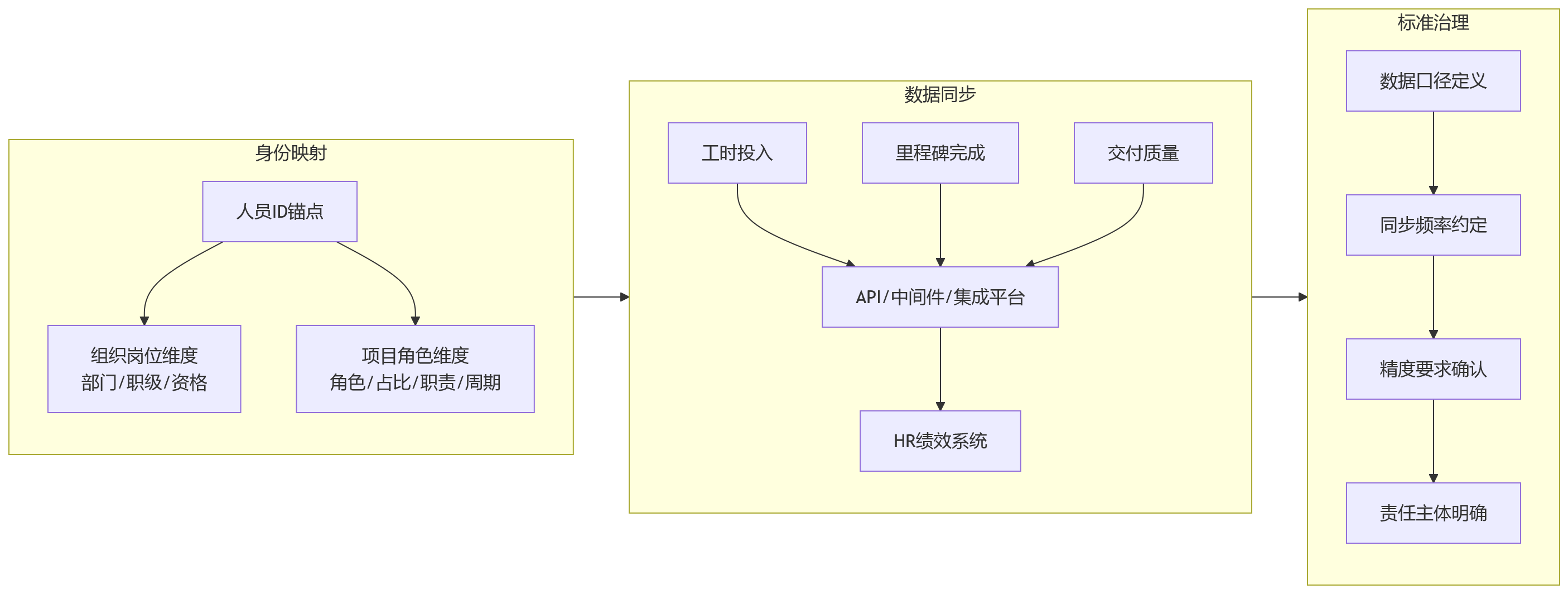

4.1 结论速览 系统打通需三步走:第一步统一主数据(以人员ID为锚点建立"组织岗位—项目角色"双维度档案)、第二步同步关键数据流(优先打通工时投入、里程碑完成、交付质量三类数据)、第三步治理数据标准(明确口径、频率、精度和责任人)。系统打通的第一步不是写接口,而是统一主数据与指标口径。
4.2 详细分析

身份映射是企业应以人员ID为锚点,建立"组织岗位—项目角色"的双维度人员档案:同一个员工在HR系统中保留部门、岗位、职级、任职资格等信息,在项目管理系统中同步项目角色、参与比例、任务职责、项目周期等信息。只有身份统一,后续工时、任务、质量、里程碑数据才有归属对象。
关键数据流同步对研发项目制绩效而言,优先级最高的通常不是全部数据,而是三类数据:工时用于判断参与度,里程碑用于判断过程结果,交付质量用于判断成果可靠性。企业可以通过API、中间件或数据集成平台,将这些数据按约定频率推送至HR绩效系统,避免绩效周期末集中补录。
数据标准治理必须明确口径、频率、精度和责任人。例如,工时是按自然日、工作日还是任务粒度记录;里程碑完成是由项目经理确认,还是由系统状态自动触发;交付质量来自缺陷率、验收结果,还是项目复盘评分。没有这些标准,实时同步只会把混乱更快地传递到绩效系统。
5. 项目绩效如何分解到个人绩效?
5.1 结论速览 推荐采用**"项目绩效→组织绩效→个人绩效"三层分解模型**:项目绩效层以项目交付成果为输入形成整体得分;组织绩效层按部门参与比例拆解为部门贡献度;个人绩效层结合个人角色权重、工时占比、任务完成度、质量表现等系数,从项目绩效中分解个人项目绩效。对于多项目人员,需根据项目参与度、角色重要性和任务贡献形成跨项目综合绩效。
5.2 详细分析
项目绩效层以项目交付成果为输入,综合进度、质量、成本、风险处理、客户或内部需求方反馈等因素,形成项目整体绩效得分。这是最顶层的结果指标,反映项目整体成败。
组织绩效层将项目绩效按部门参与比例、资源投入、关键角色承担情况拆解为部门贡献度。例如某项目总绩效得分为85分,A部门投入了60%的人力和承担了核心技术角色,B部门投入了40%的人力主要负责辅助支持,则两部门的贡献度分配应体现这种差异。
个人绩效层则结合个人角色权重、工时占比、任务完成度、质量表现等系数,从项目绩效中分解个人项目绩效。一个员工在A项目投入60%、B项目投入30%、C项目投入10%,三个项目的绩效结果与其角色权重不同,不能简单平均。系统应根据项目参与度、角色重要性和任务贡献形成跨项目综合绩效,再与职能维度评价共同进入个人绩效总评。
这个模型的价值在于,它让项目结果、部门贡献和个人贡献之间建立可追溯关系。管理者不再只讨论"谁表现好",而是可以追问:好在哪里、来自哪个项目、对应什么角色、由哪些数据支撑。绩效沟通因此从观点争论转向事实校验。
6. 如何将项目数据嵌入绩效管理全周期?
6.1 结论速览 真正有效的闭环应当让项目数据参与绩效管理的五个环节:目标设定(从项目WBS提取个人目标)、过程辅导(实时推送里程碑进展和质量异常)、评估实施(自动汇总客观数据与主观评价)、结果校准(项目数据成为共同锚点)、改进计划(绩效短板关联培训与发展)。关键在于让校准会议看到同一套数据事实。
6.2 详细分析
| 管理环节 | 传统做法 | 数据嵌入后的改进 |
|---|---|---|
| 目标设定 | 写成部门通用目标或岗位职责描述 | 从项目WBS中提取个人目标,转化为可跟踪的绩效目标 |
| 过程辅导 | 周期末追溯责任 | 实时推送里程碑进展、任务延期、质量异常,触发check-point提醒 |
| 评估实施 | 只能收集自评、上级评价和少量材料 | 系统自动汇总工时、任务完成度、交付质量、项目评价等数据 |
| 结果校准 | 演变成部门之间的名额平衡 | 项目客观数据成为共同锚点,帮助识别明显偏离事实的评价 |
| 改进计划 | 绩效与能力发展脱节 | 绩效短板关联培训、导师辅导、岗位发展和人才盘点 |
目标设定阶段,HR绩效系统可以从项目WBS中提取个人目标,将项目任务、阶段交付、关键里程碑转化为可跟踪的绩效目标。这避免了目标写成泛泛的职责描述,确保目标有项目颗粒度和可衡量性。
过程辅导阶段,项目管理系统实时推送里程碑进展、任务延期、质量异常等信息,HR系统据此触发check-point提醒,帮助管理者在问题发生时进行反馈,而不是在周期末追溯责任。
评估实施阶段,系统自动汇总工时、任务完成度、交付质量、项目评价等数据,并与主观评价一起形成多维绩效档案。这样既保留了管理者的判断空间,又提供了客观数据支撑。
结果校准阶段,项目客观数据成为共同锚点,帮助识别明显偏离事实的评价。管理者仍然需要判断,但判断应建立在可追溯的项目数据、角色权重和过程证据上,而不是依赖临场印象。
改进计划阶段,绩效短板可以关联到培训、导师辅导、岗位发展和人才盘点,形成"绩效—能力—发展"的联动。例如某员工在跨项目协作上的得分偏低,系统可以推荐相关软技能培训或安排资深员工作为导师。
三、问题解决类问题解答
7. 多项目参与人员的绩效如何公平评价?
7.1 结论速览 多项目人员评价需建立加权汇总规则:根据各项目的时间投入比例、角色重要性权重、任务贡献系数,计算跨项目综合绩效。同时要明确规则共识:哪些项目数据进入绩效、权重如何设定、异常情况如何处理、项目中途变更如何回溯、跨项目冲突如何裁决。没有规则共识,系统会成为争议的新载体。
7.2 详细分析

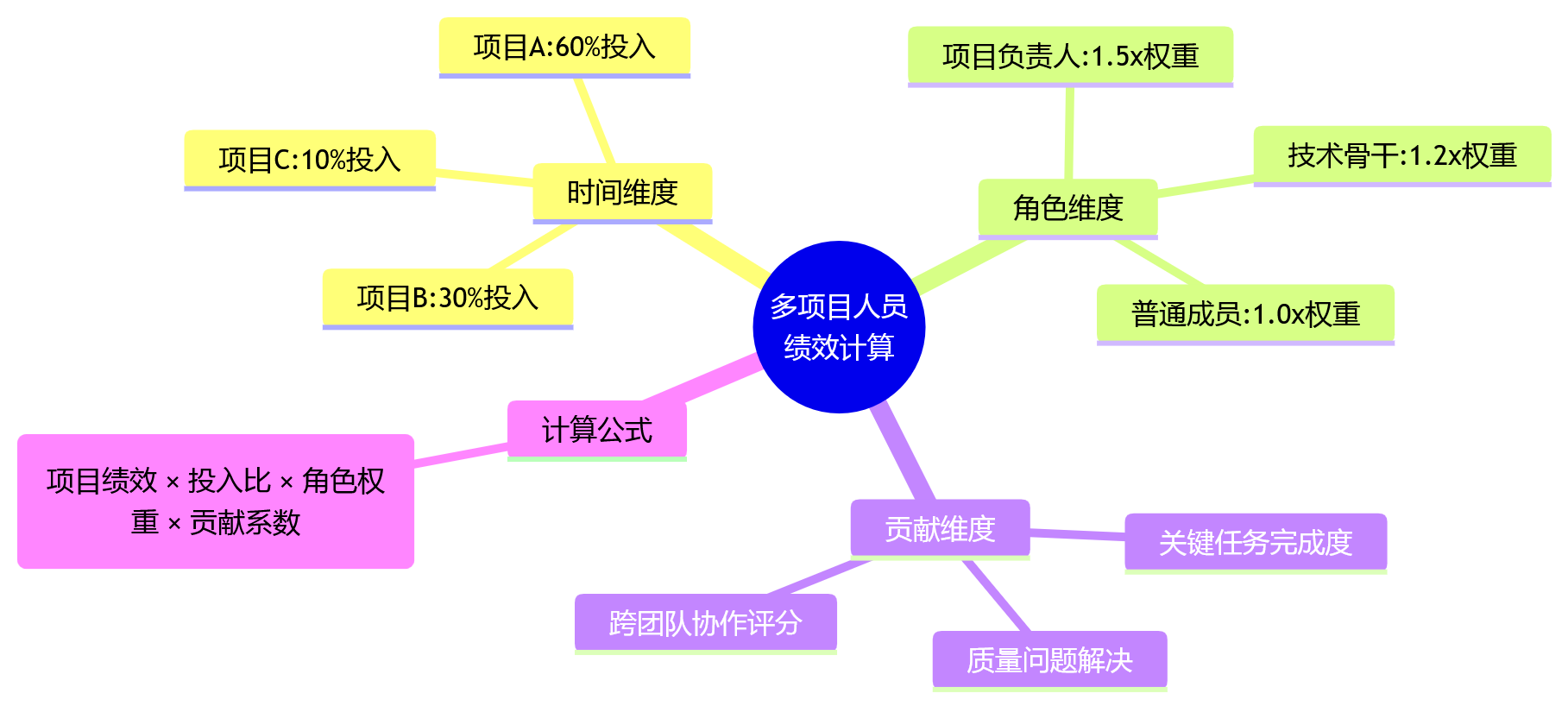

时间投入比例是最基础的权重因子。一个员工在A项目投入60%工作时间、B项目30%、C项目10%,这三个项目的绩效结果应按此比例加权,而不是简单平均。
角色重要性权重反映不同角色的贡献差异。项目负责人要看项目结果与协同效率,技术专家要看关键问题解决能力,普通成员要看任务质量与交付稳定性。项目负责人通常设置1.5倍权重,技术骨干1.2倍,普通成员1.0倍。
任务贡献系数捕捉超越常规预期的表现。例如主动解决关键阻塞问题、提前完成重要里程碑、获得客户特别认可等,都可以设置正向系数;反之,因个人原因导致重大延误或质量事故,则设置负向系数。
规则共识至关重要。项目经理、部门经理、HR、员工需要明确:哪些项目数据进入绩效,权重如何设定,异常情况如何处理,项目中途变更如何回溯,跨项目冲突如何裁决。有了规则共识,系统才能降低沟通成本;没有规则共识,系统会成为争议的新载体。
8. 项目周期与考核周期不一致如何处理?
8.1 结论速览 解决周期错位的关键是在项目里程碑上形成过程记录,而非仅依赖周期末的一次评价。里程碑、阶段验收、风险处置、质量反馈等数据,只有在发生时被采集、沉淀、同步,才能在绩效评估时成为可靠依据。同时要在绩效流程中区分可控因素与不可控因素,区分过程努力、问题解决和最终结果。
8.2 详细分析
典型情形包括:某项目在年度绩效评估前只完成了需求澄清和技术预研,真正的交付成果出现在下一年度;或者某项目在上半年完成关键交付,但年底评估时过程数据已经散落在项目周报、会议纪要和项目工具中,无法形成系统证据。
里程碑数据采集是核心解决思路。企业应在项目启动时就定义清楚关键里程碑节点,如需求冻结、技术方案评审、原型验证、Alpha/Beta发布、正式上线、上线后稳定期等。每个里程碑完成后,系统应自动记录完成时间、质量状态、客户或内部验收结果。这样即使项目在绩效周期结束时未完成,也能基于已完成的里程碑数据进行阶段性评价。
区分可控与不可控因素同样重要。研发工作存在不确定性,需求变更、技术风险、外部依赖都可能影响项目结果。绩效流程不能把项目延期简单等同于个人低绩效,而应区分:
- 可控因素:个人工作效率、代码质量、沟通及时性
- 部分可控因素:技术方案选择、风险预判能力
- 不可控因素:客户需求变更、第三方服务故障、政策调整
灵活调整评价窗口也是一种补充策略。对于长周期项目,可以在绩效周期内设置中期检查点,允许管理者基于当前可见成果给出初步评价,待项目结束后再进行修正。这需要HR系统支持绩效等级的临时标记和后续更新功能。
9. AI在绩效校准中应该扮演什么角色?有什么边界?
9.1 结论速览 AI在绩效管理中的定位应是偏差识别、证据整理和校准辅助,而非自动替代管理者打分。AI可以识别系统性偏差(如某项目经理长期评分偏高、某类岗位持续被低估),提示结果是否偏离基准区间,生成绩效面谈建议。但必须有边界:模型质量取决于数据质量、绩效评价涉及组织价值判断不能完全交给算法、企业需要建立可解释机制。
9.2 详细分析
AI适合做的三件事:
- 偏差预警:基于历史绩效数据、项目结果、评分分布和角色信息,识别人工难以及时发现的系统性偏差。例如某项目经理长期评分偏高或偏低,某类岗位在跨项目评价中持续被低估,某部门在校准会议中绩效等级显著偏离项目贡献数据。
- 证据整理:自动生成员工绩效档案,汇总其项目贡献数据、关键事件记录、同行评价等,帮助管理者在绩效面谈时有据可依。
- 校准建议:基于"项目贡献—绩效等级"的历史关系,提示某个结果是否偏离基准区间,并生成面谈话术建议,帮助管理者把反馈从笼统评价转向具体事实。
AI不适合做的三件事:
- 直接打分:绩效评价涉及组织价值判断,不能完全交给算法。不同企业对"优秀"的定义可能不同,这种价值取向应由管理者决定。
- 掩盖数据质量问题:若项目数据本身不完整,AI只会放大旧偏差。必须先解决数据源头问题,再谈AI增强。
- 替代申诉渠道:员工应知道关键评价依据来自哪里、如何申诉、如何纠偏。AI输出需要有可解释机制,不能是黑箱决策。
可解释性是关键。校准会议需要知道系统为何预警:是评分分布异常、项目贡献与等级不匹配,还是跨项目权重计算存在偏差。只有解释清楚,管理者才愿意使用,员工也更容易接受。
10. 研发项目制绩效数字化重构应分几个阶段推进?
10.1 结论速览 推荐分三阶段推进:第一阶段(0–3个月)数据可见,打通关键数据接口,建立项目绩效数据看板;第二阶段(3–9个月)流程闭环,将项目数据嵌入绩效管理全周期;第三阶段(9–18个月)智能校准,引入AI辅助的绩效偏差识别与校准。过早追求一步到位,往往会让项目陷入系统改造复杂、业务部门抵触、数据质量不足的三重压力。
10.2 详细分析
| 推进阶段 | 时间周期 | 关键任务 | 核心交付物 | 成功标准 |
|---|---|---|---|---|
| 数据可见 | 0–3个月 | 打通工时/里程碑/交付评分数据接口 | 项目绩效数据看板 | HR可实时查看项目维度绩效数据 |
| 流程闭环 | 3–9个月 | 项目数据嵌入绩效全周期 | 项目制绩效评估流程 | 评估结果包含项目客观数据维度 |
| 智能校准 | 9–18个月 | AI偏差识别与校准建议 | 智能校准预警模型 | 偏差预警覆盖率≥80% |
**第一阶段(数据可见)**的目标不是完成绩效体系重构,而是让HR和业务管理者第一次稳定看见项目维度的绩效数据。企业可优先打通工时、里程碑、交付评分三条核心数据流,并完成人员主数据统一映射。这样做的好处是投入边界清晰,业务部门也更容易理解价值。项目绩效数据看板应服务管理决策,而不是堆砌指标。建议围绕项目、部门、个人三个视角设计。这一阶段的风险是把"可见"误认为"可考核"。数据刚刚打通时,口径可能还不稳定,员工记录习惯也需要培养。更稳妥的做法是先用于复盘、校验和管理对话。
**第二阶段(流程闭环)**要把项目数据从"看板展示"推进到"流程使用"。企业需要改造绩效目标设定流程,引入项目目标自动提取机制;在绩效评估环节增加项目客观数据维度,与主观评价并行;同时建立跨项目绩效汇总规则,解决多项目人员评价问题。这一阶段最重要的是规则共识。企业也应保留管理弹性,研发工作存在不确定性,绩效流程不能把项目延期简单等同于个人低绩效。
**第三阶段(智能校准)**适合在数据积累相对稳定后推进。企业可以建立绩效评分基准模型,识别项目贡献与绩效等级之间的异常偏离;上线智能校准建议功能,为校准会议提供数据证据、偏差提醒和历史对比;再将绩效数据反哺培训、人才发展和继任计划。智能校准的关键不是追求算法复杂,而是让模型能够解释。
结语
研发项目制企业的绩效偏差,表面是考核方案问题,实质是HR系统与项目管理系统的数据断层问题。不解决数据流,再优化方案也只是"在真空中调参数"。在实际应用中,最值得优先关注的三个重点是:先统一主数据再谈系统集成(以人员ID为锚点打通组织岗位与项目角色)、先让项目贡献可见再调整考核权重(工时、里程碑、交付质量先进入看板和复盘)、建立项目—组织—个人三层分解模型(让项目结果能被拆解到部门贡献和个人贡献)。2026年,HR数字化的竞争正在从功能覆盖转向数据贯通,对于研发项目制企业而言,HR系统与项目管理系统的打通不再是锦上添花,而是绩效管理可信度的基础设施。
