本文聚焦项目制、矩阵式组织中员工跨部门调动后的绩效连续管理难题,筛选出高频决策痛点与实战常见问题,直接给出可执行的判断依据、操作步骤与避坑建议。内容基于红海云智库对多家企业敏捷组织转型案例的复盘总结,结合行业通用实践形成方法论框架,涉及时效性强的政策或平台规则以最新官方公告为准。
一、基础认知类问题解答
1. 跨部门调动后绩效管理为什么会断裂?
1.1 结论速览 跨部门调动后绩效管理断裂,核心在于传统绩效体系仍以静态部门边界为基础,而组织流动速度已超过绩效目标更新速度。目标、过程、结果三个环节同时发生断点,导致员工贡献被稀释甚至消失。
1.2 详细分析
目标断点:两套目标体系缺少转换机制 员工在项目组承担阶段性目标(如系统上线、客户交付),调入新部门后原项目目标悬空,新部门从自身节奏出发重新设定岗位目标。两套目标之间无衔接规则,员工处于双重不确定中:担心原贡献无法进入绩效,又要快速适应新目标。
过程断点:辅导记录与关键事件随调动归零 许多企业已转向过程管理,但过程记录常绑定在部门或主管账号下。员工调走后,原主管不再跟进,新主管看不到完整历史,过程辅导退回到重新认识。典型场景是季度中调动,原项目的评审、辅导、关键事件记录无法沉淀到新部门视图中。
结果断点:评价权重在部门与项目间拉扯 考核期末,评价主体至少包括原部门主管、项目经理和新部门主管。谁拥有最终评价权、项目贡献占多大权重、不同阶段如何折算,如果事前没有规则,期末容易变成部门协商甚至争议。项目经理了解实际贡献但未必有评价权限,职能主管掌握考核权却可能不了解项目现场。
| 断点类型 | 具体表现 | 核心影响 | 典型场景 |
|---|---|---|---|
| 目标断点 | 原项目目标悬空,新部门目标空降 | 员工方向模糊,绩效风险增加 | 项目中期核心成员调回职能部门 |
| 过程断点 | 过程记录随调动归零 | 新主管无从了解历史表现 | 季度中调动,原主管不再跟进 |
| 结果断点 | 项目贡献难以量化,评价权重拉扯 | 评价失真,员工积极性受挫 | 跨周期调动,两段贡献如何折算 |
三类断点共同指向结构性矛盾:组织流动性越来越强,绩效管理却仍以静态归属为基础。这不是简单的执行不到位,而是制度和系统尚未为"流动中的人"做好设计。
2. 传统绩效体系接不住调动场景的根本原因是什么?

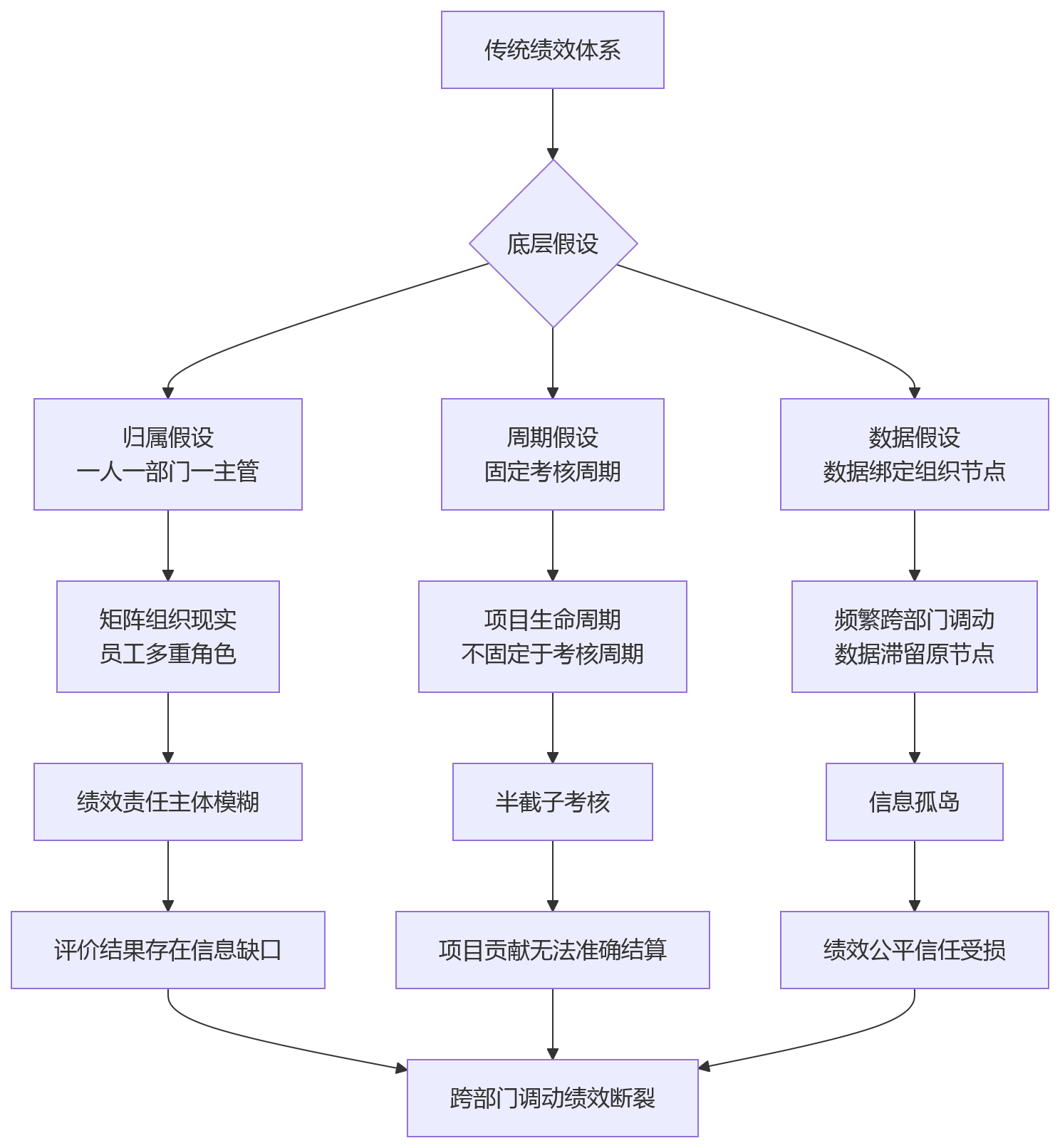

2.1 结论速览 传统绩效体系接不住调动场景,根源在于三大底层假设失效:归属假设(一人一部门一主管)、周期假设(固定考核周期)、数据假设(绩效数据绑定组织节点)。这些假设在稳定组织中有效,但在矩阵式、项目制组织中无法匹配现实。
2.2 详细分析
归属假设失效:一人一部门一主管难以匹配矩阵现实 传统绩效默认员工有明确归属部门、固定岗位职责和唯一直接主管。但在矩阵式组织中,员工可能行政上属于研发部,业务上参与客户项目,阶段性接受项目经理管理。其贡献不完全发生在行政部门边界内,绩效责任主体变得模糊。职能主管负责员工发展和岗位胜任,项目经理负责交付结果和协作表现,两者都掌握部分事实,也都只看到绩效的一面。
周期假设失效:固定考核周期与项目生命周期错配 年度、半年度或季度考核周期服务于部门管理节奏,便于统一目标分解、预算联动、薪酬发放。但项目生命周期并不服从这一节奏:有的项目跨季度推进,有的在周期中途启动,有的结束时尚未到统一考核节点。当员工在考核周期中间调动时,部门考核表只记录当前岗位目标,项目中已完成阶段成果缺少正式结算点。
数据假设失效:绩效数据绑定组织节点而非员工本人 许多企业的绩效系统围绕部门管理搭建。目标由部门分解,过程记录由主管维护,评价结果按组织架构汇总。一旦发生跨部门调动,数据可能留在原组织节点下。员工到了新部门,系统视图随组织关系更新,历史过程数据却没有完整呈现。这带来信息孤岛:原主管掌握过程事实,新主管掌握当前评价权,HR负责制度解释,三方看到的数据口径不同。

如果继续在旧假设上修补,企业只能不断增加例外审批和人工协调。真正可持续的方案,是从底层重构以人为中心、以贡献为纽带的绩效连续管理框架。
3. 什么是绩效连续管理的"三锚定"模型?
3.1 结论速览 "三锚定"模型是解决跨部门调动绩效断裂的方法论框架,包含目标锚定、过程锚定、结果锚定三个维度。它让绩效在流动场景下仍然可迁移、可追溯、可整合,不依赖管理者个人记忆或HR事后协调。
3.2 详细分析
目标锚定:双轨目标制与调动衔接规则 承认员工在项目制组织中可能同时承担部门目标和项目目标。部门目标体现岗位职责、专业能力和职能贡献,项目目标体现跨部门协作、专项交付和阶段成果。两类目标不能互相替代,应在绩效周期内并行存在,并根据员工参与项目的深度设置权重。例如全职进入项目组的员工,项目目标权重可高于部门目标;短期支持项目的员工,项目目标权重则应相对较低。
调动发生时,未完成项目目标分为三类处理:一是可由员工继续远程支持或跨部门承担的目标,随人迁移并保留项目评价权;二是必须由原项目组接续完成的目标,进行正式交接并按调动前完成度折算;三是因组织安排变化而取消或重构的目标,应由HR与业务负责人确认,不宜简单视为员工未完成。
过程锚定:绩效数据随人走与双线过程辅导 过程数据应包括目标进度、关键事件、里程碑反馈、辅导记录、协同评价和问题闭环。数字化系统层面,绩效过程数据应绑定员工ID而不是只绑定当前部门或主管。员工发生调动时,历史记录不应被隐藏在原部门视图中,而应进入员工绩效全景档案。管理机制层面,建立原主管交接与新主管承接的双边辅导过渡机制,过渡期内原主管完成目标进度说明、关键事件确认、风险事项提示和阶段性评价。
结果锚定:双线评价权重与跨周期结果整合 跨部门调动人员的绩效不能简单由当前主管拍板,要建立双线评价和跨部门校准机制。双线评价的基本逻辑是:部门主管评价岗位职责、专业成长和长期贡献,项目经理评价项目交付、协同质量和专项结果。权重可以根据项目参与度动态调整,例如职能部门与项目组可采用60%与40%的基准结构。调动发生在考核周期中间时,结果整合要同时考虑时间占比和贡献占比,设计"双维折算"规则。
| 锚定维度 | 制度设计要点 | 数字化支撑要求 |
|---|---|---|
| 目标锚定 | 双轨目标制、调动衔接规则、新目标基于既有完成度设定 | 系统支持多源目标并行、目标迁移与进度继承 |
| 过程锚定 | 双边辅导过渡机制、项目里程碑评价、绩效交接流程 | 绩效数据绑定员工ID、调动自动触发交接提醒 |
| 结果锚定 | 双线评价权重规则、时间+贡献双维折算、跨部门校准机制 | 多评价主体并行评价、动态权重配置、校准辅助 |
三锚定模型的管理价值在于,它不把"减少调动"作为解决方案,而是承认组织流动不可避免,并通过目标可迁移、过程可追溯、结果可整合来降低绩效断裂风险。
二、实操优化类问题解答
4. 如何设计跨部门调动的双轨目标衔接规则?
4.1 结论速览 双轨目标衔接规则的核心是区分部门目标与项目目标的权重,并在调动发生时明确未完成目标的处理方式。企业应设置少量可操作档位(轻度参与、中度参与、深度参与),避免每个项目重新谈判比例,同时将调动原因纳入新目标设定的考量因素。
4.2 详细分析
双轨目标制的设计要点 员工在项目制组织中可能同时承担两类目标:部门目标体现岗位职责、专业能力和职能贡献;项目目标体现跨部门协作、专项交付和阶段成果。两类目标不能互相替代,应在绩效周期内并行存在。权重设置应根据员工参与项目的深度动态调整,但档位不宜过多。企业可设置三档:轻度参与(项目目标权重20%-30%)、中度参与(项目目标权重40%-50%)、深度参与(项目目标权重60%-80%)。全职进入项目组的员工适用深度参与档,短期支持项目的员工适用轻度参与档。
调动时的目标衔接规则 调动发生时,目标衔接规则比目标设置本身更关键。未完成项目目标应分类处理:第一类是可由员工继续远程支持或跨部门承担的目标,随人迁移并保留项目评价权,这类目标通常具有延续性且员工具备独立完成条件;第二类是必须由原项目组接续完成的目标,进行正式交接并按调动前完成度折算,折算比例应基于已完成工作量和剩余工作量评估;第三类是因组织安排变化而取消或重构的目标,应由HR与业务负责人确认,不宜简单视为员工未完成,可给予一定豁免或转为其他形式认可。
新目标设定的衔接原则 调入部门设定新阶段目标时,不能简单覆盖历史目标。更合理的做法是基于员工既有完成度、项目贡献和调动原因制定新目标。如果调动是组织需求导致(如项目结束、组织调整),企业应避免员工同时背负原项目未结算目标和新部门完整目标,给予一定的过渡缓冲期;如果调动是岗位发展安排(如轮岗培养、能力提升),则需要把上一阶段能力证据纳入新目标设定,使目标衔接成为发展路径的一部分,帮助员工在新岗位上更快产生价值。
常见误区与避坑点 一是权重设置过于复杂,让每个项目都重新谈判比例,导致目标锚定变成新的管理内耗。二是忽视调动原因对目标衔接的影响,无论何种调动都采用同一套规则。三是新目标完全从零开始,不参考员工历史完成度和能力证据。四是缺乏正式交接流程,目标变更仅靠口头沟通,后续容易产生争议。
5. 绩效过程数据如何实现随人迁移不丢失?
5.1 结论速览 绩效过程数据随人迁移的关键是系统层面将数据绑定员工ID而非部门或主管,机制层面建立双边辅导过渡机制和项目里程碑评价。这样调动不是管理信息的断点,而是绩效档案中的一个事件节点,新主管可以按时间线查看员工在不同项目、不同部门中的完整表现。
5.2 详细分析
系统层面:绩效数据绑定员工ID 数字化系统层面,绩效过程数据应绑定员工ID,而不是只绑定当前部门或主管。员工发生调动时,历史记录不应被隐藏在原部门视图中,而应进入员工绩效全景档案。这个档案涵盖员工在所有部门、所有项目中的目标、过程、评价与结果应用数据,既保留员工当前组织归属,也保留历史项目背景,使绩效事实能够跨组织边界连续呈现。对新主管而言,可以按时间线查看员工上一阶段目标完成度、项目经理反馈、关键事件记录和待跟进事项;也可以按项目维度了解其在不同任务中的表现差异。
机制层面:双边辅导过渡机制 管理机制层面,企业需要建立原主管交接与新主管承接的双边辅导过渡机制。过渡期可以根据岗位复杂度设置,一般不宜过长(如2-4周),否则责任不清;也不宜完全取消,否则新主管难以接住历史信息。过渡期内,原主管应完成目标进度说明、关键事件确认、风险事项提示和阶段性评价;新主管则需要基于这些信息启动新阶段辅导,而不是重新从零观察。双方可通过系统完成交接确认,确保关键信息不遗漏。
项目里程碑评价的补充作用 项目里程碑评价也是过程锚定的重要抓手。项目在需求确认、方案评审、上线交付、复盘验收等节点,都应形成阶段性贡献记录。这样即使员工在项目结束前调离,其阶段贡献也不会随着组织关系变化而消失。边界在于,里程碑记录要聚焦事实和贡献,不宜变成频繁打分;过度评价会增加项目负担,并可能干扰正常协作。建议每个项目设置3-5个关键里程碑即可,聚焦对组织目标有实质性影响的节点。
权限边界与合规平衡 这类数据治理需要明确权限边界。并非所有历史数据都应向所有管理者开放,涉及敏感评价、薪酬结果或组织决策的信息应分层授权。系统设计应在连续性和合规性之间取得平衡:业务管理者看到管理所需事实,HR保留完整数据治理权限,员工可以查看与自身绩效相关的关键记录和反馈。对于跨部门共享的历史数据,应标注数据来源和发生时间,避免新主管误判上下文。
常见误区与避坑点 一是过程数据仍绑定部门或主管账号,员工调动后原主管账号下的数据无法访问。二是缺乏正式的交接流程,依赖邮件或聊天记录补充,既增加管理成本也难以保证证据完整性。三是里程碑评价过于频繁,变成形式主义打卡,反而增加项目负担。四是权限设置不合理,要么全部开放导致信息过载,要么过度限制导致新主管无法获取必要信息。
6. 跨部门调动人员的绩效评价权重如何分配?
6.1 结论速览 跨部门调动人员的绩效评价权重应基于项目参与度动态调整,采用双线评价(部门主管+项目经理)和双维折算(时间占比+贡献占比)相结合。企业应先明确权重档位和校准规则,再通过系统实现灵活配置,避免机械套用固定比例。
6.2 详细分析
双线评价的基本逻辑 双线评价的基本逻辑是:部门主管评价岗位职责、专业成长和长期贡献,项目经理评价项目交付、协同质量和专项结果。权重可以根据项目参与度动态调整。例如职能部门与项目组可以采用60%与40%的基准结构,但不应机械套用。若员工在周期内主要时间投入项目,项目权重应提高至50%-70%;若只是提供阶段支持,则项目权重应降低至20%-30%。关键是评价内容与评价主体相匹配,避免一方评价自己不了解的内容。
时间占比与贡献占比的双维折算 调动发生在考核周期中间时,结果整合要同时考虑时间占比和贡献占比。时间占比回答员工在哪个阶段投入了多少时间,贡献占比回答该阶段产出对组织目标的价值。只看时间,可能低估短期高强度项目贡献;只看贡献,可能忽视岗位基础职责。因此,企业可以设计"双维折算"规则:先按调动前后阶段形成分段评价,再结合项目关键性、目标完成度和投入程度进行校准。例如某员工在A部门工作3个月完成常规任务,调入B部门后参与核心项目2个月,虽然时间短但贡献强度大,项目阶段权重可适当上浮。
跨部门绩效校准机制 跨部门绩效校准是防止结果失真的最后一道机制。HR应牵头组织原主管、新主管、项目经理及相关业务负责人,对调动人员的绩效等级进行共同校准。校准会议不是重新评价员工,而是对事实证据、权重规则和等级分布进行一致性检查。适用条件是调动影响较大、项目贡献占比较高或评价主体存在分歧;对于短期、低影响的临时支持,可以采用简化流程,避免管理成本过高。校准记录应保存备查,作为后续争议解决的依据。
权重配置的边界与注意事项 双线评价也有边界。如果企业没有清晰的评价标准,系统配置越灵活,争议可能越多。因此,在上线数字化功能前,企业应先明确评价维度、权重档位和校准规则。系统不能替代管理判断,只能把判断所需的数据和流程稳定呈现出来。另外,权重设置不宜过于复杂,建议设置3-5档即可(如20%、30%、40%、50%、60%),每档对应明确的参与度定义,避免每个案例单独计算。
| 项目参与度 | 建议权重范围 | 适用场景 | 评价重点 |
|---|---|---|---|
| 轻度参与 | 20%-30% | 短期支持、辅助角色 | 协作质量、响应速度 |
| 中度参与 | 40%-50% | 阶段性核心任务 | 交付结果、专业能力 |
| 深度参与 | 60%-80% | 全职进入项目组 | 整体贡献、领导潜力 |
常见误区与避坑点 一是机械套用固定比例,不考虑实际参与度和贡献强度。二是只看时间不看贡献,低估短期高价值项目成果。三是多个评价主体重复加分或相互让渡责任,导致绩效等级失真。四是缺乏校准机制,评价主体间信息不对称时结果容易出现偏差。五是系统配置过于复杂,每档权重都需要手动计算,增加管理成本。
7. 数字系统应如何支持绩效连续管理落地?
7.1 结论速览 数字系统支持绩效连续管理落地的关键是建立以员工ID为主键的绩效全景档案,支持多评价主体并行评价和动态权重配置,并提供智能提醒与校准辅助。制度可以定义规则,但系统决定规则能否稳定执行。
7.2 详细分析
绩效数据全景档案:一人一档,跨组织可追溯 数字化支撑的基础,是建立以员工ID为主键的绩效全景档案。这个档案不只是存放绩效等级,而应涵盖员工在所有部门、所有项目中的目标、过程、评价与结果应用数据。它既保留员工当前组织归属,也保留历史项目背景,使绩效事实能够跨组织边界连续呈现。对新主管而言,绩效全景档案解决的是接手成本问题。员工调入后,主管可以按时间线查看其上一阶段目标完成度、项目经理反馈、关键事件记录和待跟进事项。对于HR而言,全景档案有助于识别人才的真实能力,而不是只看某个部门给出的单次评价。
双线评价引擎:灵活配置评价主体与权重 跨部门项目制下,评价主体的灵活配置是系统能力的关键。系统应支持同一周期内多个评价主体并行评价,包括部门主管、项目经理、协作方负责人,必要时还可以引入客户反馈或内部服务对象评价。不同主体的评价内容、权重和节点应按角色动态配置,而不是所有人填写同一张表。调动场景下,系统还应能自动识别组织关系变化,并触发评价规则调整。例如员工在周期中由A部门调入B部门,系统可以提示原主管完成阶段评价,提示项目经理确认项目贡献,提示新主管启动新阶段目标设定。权重切换、节点衔接和待办提醒由系统驱动,可以减少HR反复催办和管理者遗漏。
智能提醒与校准辅助:AI驱动过程连续性保障 AI在绩效连续管理中的价值,不应被理解为替管理者打分,而是帮助识别断点、提醒动作、提供校准参考。调动事件发生后,AI可以基于组织异动信息自动识别风险:是否存在未结项项目目标,是否缺少原主管阶段评价,是否有关键里程碑尚未确认,是否需要发起跨部门校准。在过程管理中,智能提醒可以推动原主管完成绩效交接,新主管完成承接访谈,项目经理补充阶段反馈。对于HR而言,系统可以形成调动绩效风险清单,优先关注高影响岗位、核心项目成员和跨周期调动人员。在结果校准中,AI可以基于历史绩效轨迹、同类岗位评价分布、项目贡献记录等信息提供辅助建议,帮助校准会议发现异常评价、过度宽松或过度严格的情况。
实施优先级与分步推进 数字化升级不必一步到位。建议分三步推进:第一步先在系统中实现绩效数据绑定员工ID,确保历史数据可追溯;第二步上线双线评价引擎,支持多评价主体和动态权重配置;第三步引入智能提醒和校准辅助,提升管理效率和准确性。每一步都要配合相应的制度规则调整,避免系统功能超前但管理习惯跟不上。
常见误区与避坑点 一是系统功能强大但制度规则滞后,导致新功能无法有效使用。二是权限设置不合理,历史数据要么全部开放要么完全不可见。三是智能提醒过于频繁,造成管理者疲劳和忽视。四是AI建议缺乏可解释性,变成黑箱决策,管理者不敢采信。五是忽视移动端适配,管理者无法随时随地完成评价和交接。
三、问题解决类问题解答
8. 考核周期中途发生人员调动如何处理?
8.1 结论速览 考核周期中途发生人员调动,应采用分段评价加双维折算的方式:先按调动前后阶段分别评价,再结合时间占比和贡献占比进行整合。同时要在调动节点完成目标、过程、评价责任的正式交接,避免期末集中爆发争议。
8.2 详细分析
分段评价的实施要点 员工在考核周期中间调动时,不应简单按当前部门或单一主管评价。更合理的做法是先按调动前后阶段形成分段评价。调动前的阶段由原部门和原主管负责评价,重点关注该阶段目标完成度、关键事件和行为表现;调动后的阶段由新部门和新主管负责评价,重点关注新岗位适应情况、新目标进展和协作表现。两个阶段的评价结果分别记录,作为后续整合的基础。分段评价的时间节点应以调动生效日为准,确保权责清晰。
双维折算的整合方法 分段评价完成后,需要进行结果整合。整合时要同时考虑时间占比和贡献占比。时间占比回答员工在哪个阶段投入了多少时间,贡献占比回答该阶段产出对组织目标的价值。具体做法可以是:先计算各阶段的时间权重(如调动前3个月占周期60%,调动后2个月占周期40%),再根据项目关键性、目标完成度和投入程度对各阶段贡献进行校准系数调整(如调动前参与核心项目可上浮10%-20%)。最后用时间权重乘以校准后的贡献值,得出各阶段的综合得分,再加权汇总得到最终绩效结果。
调动节点的正式交接流程 为了避免期末争议,调动节点应完成目标、过程、评价责任的正式交接。目标交接包括:未完成项目目标的分类处理(随人迁移、正式交接、取消重构)、新阶段目标的设定依据、目标权重调整说明。过程交接包括:关键事件确认、辅导记录转移、风险事项提示、待跟进事项清单。评价责任交接包括:原主管阶段评价提交时限、新主管承接访谈安排、项目里程碑评价节点确认。这些交接内容应通过系统记录并双方确认,形成可追溯的证据链。
特殊场景的处理建议 对于某些特殊场景,需要额外注意:一是紧急调动(如突发业务需求),可先口头确认核心事项,后续补全系统流程;二是多次调动(一个周期内调动超过2次),建议简化评价主体,以主要贡献场景为主;三是项目型岗位(专职项目组),可直接按项目周期评价,不受固定考核周期限制。对于上述特殊场景,HR应提前制定例外处理规则,避免每次临时协商。
常见误区与避坑点 一是等到期末才处理调动人员绩效,平时缺乏过程记录和交接。二是单纯按时间占比计算,忽视贡献强度的差异。三是多个评价主体各自打分后简单平均,不考虑权重合理性。四是缺乏正式交接流程,依赖口头沟通,后续产生争议时无据可查。五是对多次调动人员评价过于复杂,反而失去评价意义。
9. 原主管与新主管之间如何完成绩效交接?
9.1 结论速览 原主管与新主管之间的绩效交接应建立双边辅导过渡机制,过渡期一般2-4周,期间原主管完成目标进度说明、关键事件确认、风险事项提示和阶段性评价,新主管基于这些信息启动新阶段辅导。交接内容应通过系统记录并双方确认,确保关键信息不遗漏。
9.2 详细分析
过渡期的时长与责任划分 过渡期可以根据岗位复杂度设置,一般不宜过长(2-4周为宜),否则责任不清;也不宜完全取消,否则新主管难以接住历史信息。过渡期内,原主管仍是绩效事实的主要提供者,负责整理和移交员工的历史表现数据;新主管是绩效管理的承接者,负责接收信息并启动新阶段辅导。过渡期结束后,新主管全面接管绩效评价权,原主管不再承担后续评价责任,但可在需要时提供补充信息。
交接内容的结构化清单 交接内容应结构化,建议包含以下模块:目标进度说明(当前目标完成情况、未完成原因、后续建议)、关键事件确认(重大成就、重大失误、典型行为事例)、风险事项提示(待解决问题、潜在风险、需关注领域)、阶段性评价(过渡期内的表现总结、能力评估、改进建议)、待跟进事项(需要持续关注的工作、承诺事项、协作关系)。每个模块应有明确的填写要求和示例,避免交接流于形式。
交接流程的系统化支持 交接流程应通过系统支持,提高效率并确保可追溯。系统可提供标准化的交接模板,原主管填写后提交给新主管,新主管确认后完成交接。系统应记录交接时间、参与人、关键内容和确认状态,形成完整的证据链。对于未及时完成交接的情况,系统应自动提醒相关人员,HR也可定期监控交接完成率。交接完成后,相关信息应自动融入员工的绩效全景档案,供后续查询和使用。
交接后的持续沟通机制 交接完成后,原主管与新主管之间仍应保持适度沟通。对于复杂岗位或关键人才,建议在过渡期后1-2个月内进行一次回访,确认新主管是否充分理解历史背景、是否有需要补充的信息。这种沟通不是重新评价员工,而是确保绩效管理的连续性和准确性。沟通内容应简洁,聚焦关键信息,避免占用过多管理精力。
常见误区与避坑点 一是交接流于形式,只填模板不深入沟通,关键信息遗漏。二是过渡期过长,导致责任不清、双方都不愿主动推进。三是交接后原主管完全失联,新主管遇到问题无法获得补充信息。四是交接内容过于主观,缺乏事实证据支撑。五是忽视系统记录,依赖线下沟通,后续无据可查。
10. 项目贡献被低估时如何解决争议?
10.1 结论速览 项目贡献被低估时的争议解决,关键在于事前建立清晰的权重规则和证据标准,事中保留完整的过程记录,事后通过跨部门校准机制进行一致性检查。争议本质不是管理者主观不公平,而是评价权重和贡献归因缺少制度化安排。
10.2 详细分析
事前预防:明确权重规则和证据标准 大多数争议可以通过事前规则设计来预防。企业应在绩效制度中明确规定:项目参与度的定义和权重档位、项目贡献的评价维度和证据要求、调动发生时未完成任务的处理方式、跨部门评价的校准流程和决策机制。规则越清晰,期末争议越少。例如可以规定:全职参与项目的员工,项目权重不低于60%;关键里程碑必须有书面记录;调动后原项目贡献按完成度折算,最低不低于已完成部分的80%等。
事中留痕:保留完整的过程记录 项目贡献的争议往往源于证据不足。因此,事中留痕非常重要。项目过程中应形成可追溯的记录:目标设定和确认文件、阶段性评审会议纪要、关键事件记录(正面和负面)、协作方反馈、里程碑验收材料等。这些记录应保存在系统中,按项目ID和时间节点归档,确保随时可调取。特别是员工在项目中的关键贡献,应有明确的证据链支撑,避免仅凭印象或口头陈述。
事后校准:跨部门校准机制 当争议已经发生时,跨部门绩效校准是解决问题的最后一道机制。HR应牵头组织原主管、新主管、项目经理及相关业务负责人,对争议人员的绩效等级进行共同校准。校准会议不是重新评价员工,而是对事实证据、权重规则和等级分布进行一致性检查。校准过程中,各方应基于系统记录的事实数据进行讨论,而不是凭主观印象。校准结果应形成书面记录,包括争议焦点、证据分析、最终结论和理由说明,作为后续类似案例的参考。
争议分级处理策略 不是所有争议都需要复杂的校准流程。建议采用分级处理策略:一级争议(轻微分歧,如权重±10%以内)由HR与双方主管沟通解决;二级争议(中等分歧,如权重±20%以内)召开小型校准会,邀请相关人员参加;三级争议(重大分歧,如涉及绩效等级变动)召开正式校准会,HR负责人和业务负责人共同决策。分级处理可以避免管理资源浪费,同时确保重大问题得到充分重视。
常见误区与避坑点 一是事前规则缺失,每次争议都临时协商,效率低且不公平感强。二是过程记录不完整,争议时无法提供证据支撑。三是校准会变成重新评价,偏离了事实核查的初衷。四是争议处理不透明,员工不了解决策过程和依据。五是忽视争议模式分析,同样的问题反复发生却不改进规则。
结语
跨部门调动后的绩效连续管理,表面是目标没接上、评价说不清,深层是传统制度与系统仍按静态部门逻辑运行。对于正在推进矩阵式组织、项目制运作或内部人才市场建设的企业,最应优先关注的三个重点是:第一,在绩效制度中明确调动衔接条款,规定未完成目标、阶段贡献、评价主体和权重调整的处理方式;第二,建立三锚定框架,围绕目标锚定、过程锚定、结果锚定形成管理闭环;第三,升级数字化系统能力,以员工ID为主键建设绩效全景档案,支持多评价主体和动态权重配置。
2026年,流动中的绩效连续性将从管理难题变为组织必修课。企业越早从部门归属逻辑转向人本贡献逻辑,越能在人才流动、项目协同与组织效能之间建立更稳固的连接。
