400-100-5265

预约演示

首页 > HR管理知识 > 跨法人项目组绩效系统配置能力评估问题清单

跨法人项目组绩效系统配置能力评估问题清单

2026-06-17

红海云

本文针对集团型企业跨法人项目组增多的现状,梳理了绩效系统在组织建模、方案配置、流程适配、数据贯通四个维度的评估要点,并通过关键检验场景帮助识别系统真实能力。内容基于红海云在绩效数字化领域的实战经验沉淀,结合行业通用方法论整理而成,涉及时效性规则建议以最新官方公告为准。

一、基础认知类问题解答

1. 什么是跨法人项目组,它对绩效管理有什么特殊要求?

1.1 结论速览 跨法人项目组是指成员来自不同法人实体(如总部、子公司、区域公司)的项目团队。其特殊要求在于绩效系统需支持"人事归属"与"考核归属"分离,允许员工同时接受原部门主管和项目经理的评价,且能按项目周期独立配置绩效方案。

1.2 详细分析

概念界定跨法人项目组是集团型企业推进战略项目、技术攻关和区域协同的常见组织形态。典型特征包括:

  • 成员人事关系分散在不同法人主体
  • 项目目标由牵头法人或集团下达
  • 日常工作仍向本部门汇报,成果由项目经理判断

对绩效管理的三大挑战

挑战类型 传统假设 跨法人现实 系统影响
组织归属 员工只有一个稳定人事归属 一人多考核主体并行 需支持多重评价关系
考核权责 直属上级全权负责评价 项目经理+法人主管共同评价 需拆分评价权限
数据权限 按法人隔离数据 项目数据需跨法人可见 需双维度权限模型

核心管理原则

  • 组织归属与考核归属必须解耦
  • 项目绩效不能简单套用任一法人的既有规则
  • 权限控制要兼顾"看得见"与"管得住"

若系统仍以法人实体作为唯一考核单元,会导致项目经理看得到贡献却无法评价,法人主管掌握考核权却不掌握过程信息,最终使跨法人协作变成"责任在项目、评价在法人"的错位状态。

2. 为什么传统绩效系统难以支持跨法人项目组?

2.1 结论速览 传统绩效系统默认"法人实体=考核单元",底层架构绑定法人组织树,导致指标库、审批流、数据权限无法与项目维度解耦。当组织变化速度超过系统响应速度时,业务会绕开系统,造成规则不可追溯、数据不可复用、评价不可校验三类成本。

2.2 详细分析

四大结构性矛盾

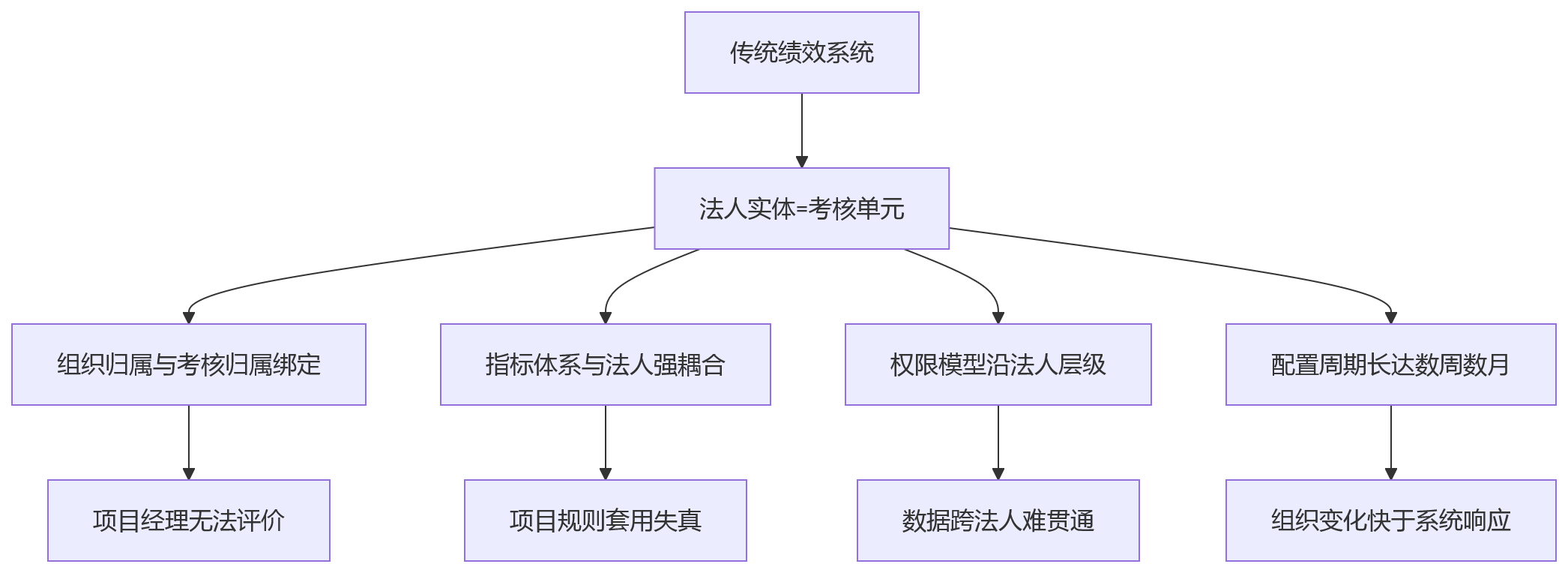

流程图 - 跨法人项目组绩效系统配置能力评估问题清单

具体表现

  1. 组织建模粒度不足系统只能按"法人—部门—岗位"建模,项目组仅作为临时标签存在,无法成为独立考核单元。项目负责人、成员、周期、目标缺少稳定数据承载对象。
  2. 方案配置高度耦合指标库、权重、周期、等级规则挂在法人下面,项目组需借用某法人规则。每次新项目要么套用失真,要么重新开发,响应跟不上项目节奏。
  3. 权限边界过于刚性权限绑定法人组织树而非业务场景。跨法人项目要求项目负责人看到成员目标进展,但系统要么开放全部数据(突破合规),要么完全隔离(无法评价)。
  4. 配置响应速度滞后 专项项目可能两周内立项、一个月扩员、三个月后调整负责人。传统配置需需求确认、开发排期、测试验证、上线审批,周期以周甚至月计算。业务自然先用表格跑起来,系统沦为结果存档工具。

本质问题 这不是单一功能缺失,而是系统架构的组织建模粒度规则耦合方式无法适配矩阵式组织的动态需求。评估时必须从底层架构出发,而非只看界面能否新增项目组字段。

3. 什么是双轨绩效模式,它与单轨绩效有什么区别?

3.1 结论速览 双轨绩效指"法人绩效+项目绩效"在同一套数字化架构中并行运转的模式。与单轨绩效相比,双轨绩效承认组织归属与考核归属的分离,支持项目绩效按权重折算计入法人绩效或作为独立维度并列呈现,更贴近跨法人协作的实际价值创造。

3.2 详细分析

两种模式的对比

维度 单轨绩效(传统) 双轨绩效(推荐)
考核单元 法人实体 法人+项目组双维度
评价主体 直属上级 项目经理+法人主管
周期对齐 财年/季度 项目生命周期
指标来源 岗位职责 公共指标+项目目标
数据归集 按法人汇总 按项目/法人/人员多口径
适用场景 职能制组织 矩阵式/项目制组织

双轨关系的两种方式

  1. 折算计入型项目绩效×权重 + 法人绩效×权重 = 年度总分

    • 适用:项目投入占比高、目标清晰、贡献可量化
    • 优势:激励导向明确,便于薪酬晋升挂钩
    • 前提:需有项目投入比例确认机制
  2. 并列呈现型项目绩效与法人绩效分别记录,人才盘点时综合参考

    • 适用:探索性项目、短周期任务、贡献难直接量化
    • 优势:降低规则争议,保留历史追溯
    • 前提:管理者具备综合判断能力

实施建议 企业不宜一开始就追求全自动折算,应根据项目类型和管理成熟度逐步推进。初期可采用并列呈现,待规则清晰后再尝试折算,避免一步到位带来规则混乱和评价争议。

二、实操优化类问题解答

4. 如何评估绩效系统的快速配置能力?

4.1 结论速览 评估绩效系统快速配置能力应从组织建模灵活性、方案配置解耦度、流程适配敏捷性、数据贯通深度四个维度同时观察。单点功能可以解决局部问题,但跨法人项目组要求的是一套可连续运转的配置体系。

4.2 详细分析

四维评估框架详解

评估维度 核心能力要求 关键评估问题 量化指标
组织建模灵活性 支持法人维度与项目组维度并行建模,项目组可独立成为考核单元 是否支持一人多考核主体?项目组能否快速创建、调整、归档? 从项目组成立通知到系统完成考核单元建模的时长
方案配置解耦度 指标、权重、周期、等级规则与法人实体解耦,可模板化复用 项目绩效方案能否独立配置?是否支持模板复制与差异化调整? 从方案设计到配置完成并上线的平均耗时
流程适配敏捷性 目标设定、评估、面谈、确认流程可视化编排,并支持版本管理 审批流是否可按项目组配置?负责人变更后流程能否同步更新? 流程变更从提出到生效的平均时长
数据贯通深度 跨法人绩效数据可统一归集、折算、查询,并具备精细权限控制 项目绩效能否进入法人绩效或人才档案?权限能否项目可见、法人隔离? 跨法人绩效报表从需求提出到交付的平均时长

评估方法建议

  1. 不要只看功能清单很多系统宣称支持"项目管理",但只是增加几个字段。应追问:从收到项目组成立通知到系统内完成考核单元建模,需要多少时间?
  2. 关注配置自主权项目成员调整是否可以由授权人员在系统内配置,还是必须提交厂商开发?这决定项目制绩效能否进入日常管理。
  3. 验证历史数据追溯历史项目组归档后,成员绩效数据是否仍能追溯?这关系到项目经验能否沉淀为组织资产。
  4. 测试跨法人报表 跨法人绩效报表从需求提出到交付的平均时长,以及是否依赖人工拼接,直接反映数据贯通的真实水平。

判断逻辑 快速配置的本质不是功能多,而是模型灵活、规则解耦、流程自主、数据贯通。任何一个维度存在短板,都会成为跨法人项目组绩效落地的瓶颈。

5. 跨法人项目绩效方案应该如何配置?

5.1 结论速览 跨法人项目绩效方案应与法人实体解耦,通过指标库、权重、周期、评分方式、等级规则等组件独立组合,支持模板复制与差异化调整。研发、市场、内部数字化等不同类型项目应有不同模板,并与外部业务系统数据连接以降低手工录入。

5.2 详细分析

方案配置的三个层次

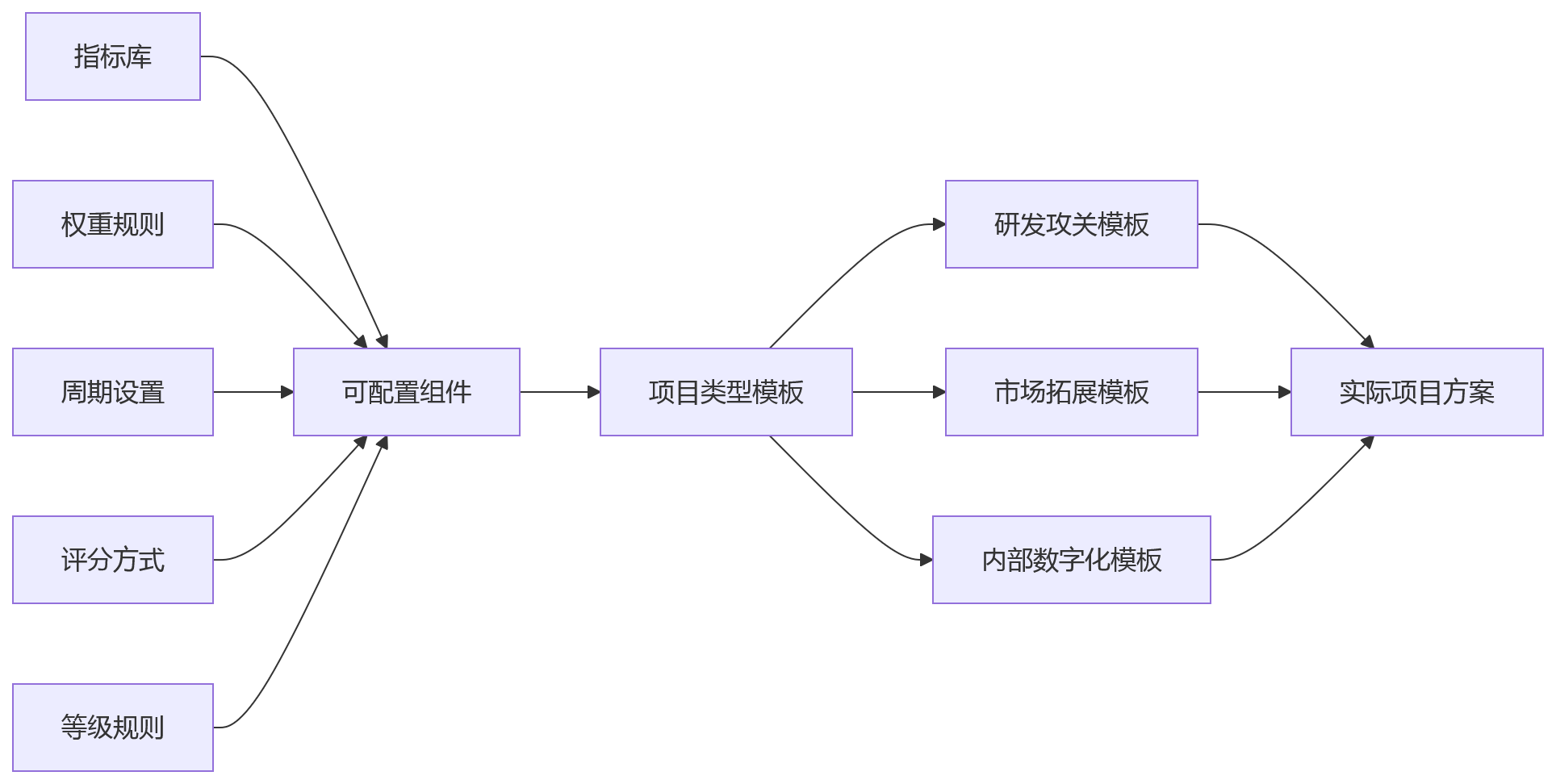

流程图 - 跨法人项目组绩效系统配置能力评估问题清单

不同类型项目的配置重点

项目类型 核心关注点 推荐指标示例 周期建议
研发攻关 里程碑、技术突破、协作贡献 技术节点达成率、专利数量、协作满意度 按里程碑
市场拓展 客户开发、回款节点、区域协同 新客户数量、回款达成率、跨区协作次数 按月度/季度
内部数字化 上线质量、用户覆盖、流程效率 系统可用性、活跃用户数、流程缩短比例 按阶段验收

关键配置能力

  1. 方案独立挂接绩效方案可直接挂接项目考核单元,而非必须借用某一法人规则。HR可根据项目类型配置不同模板。
  2. 模板复制与调整同类项目可复制已有模板,仅需微调差异化部分。例如同一产品线的新旧项目,可共享大部分指标,仅调整目标值。
  3. 外部数据对接项目管理系统中的里程碑完成情况、工时投入、交付验收结果,若能自动进入绩效指标,将显著降低手工录入与事后争议。
  4. 指标分层设计 支持"集团公共指标+法人履职指标+项目业务指标"分层配置,既满足集团管控,又保留项目差异化空间。

避坑建议

  • 不要试图用一套方案覆盖所有项目类型
  • 不要过度依赖手工录入,优先对接业务系统数据
  • 不要忽视指标权重的事前确认,否则后期易引发争议

6. 一人参与多个项目时,绩效权重如何分配?

6.1 结论速览 一人多项目并行考核时,系统应支持"项目绩效×权重+法人绩效×权重"的规则配置,允许不同岗位、人员、项目类型采用不同折算方式。权重分配需经项目经理、法人主管、HR三方确认,避免系统自动折算引发争议。

6.2 详细分析

权重分配的三层考虑

  1. 工作量维度根据员工在各项目及本岗位的预计投入时间分配权重。例如:项目A占40%、项目B占30%、本职岗位占30%。
  2. 价值贡献维度根据各项目的战略优先级和员工角色重要性调整权重。核心攻关项目的权重可高于常规支持项目。
  3. 管理可控维度 权重规则需事先明确确认责任:项目经理确认项目内贡献、法人主管确认总体投入、HR确认规则一致性。

系统配置要求

能力项 具体要求 常见缺失
权重配置 支持按比例自定义各项目权重 只能平均分配或单选一个项目
折算规则 支持不同岗位/人员采用不同规则 全员强制同一折算方式
重算机制 规则变更后已录入数据可追溯重算 无法重算或重算无留痕
有效期管理 按成员加入/退出时间自动调整范围 强制全周期考核

操作建议

  1. 事前明确规则在项目启动时就确定该员工的各项目权重,写入项目章程或绩效协议,避免期末临时协商。
  2. 中期动态调整若项目优先级变化,可在中期调整权重,但需保留变更记录和审批痕迹。
  3. 期末综合评估 即使折算为总分,也应保留各项目原始得分,便于人才盘点时追溯具体贡献。

边界提醒 如果企业尚未形成项目投入比例确认机制,系统自动折算可能引发争议。此时建议先采用"并列呈现"方式,待规则成熟后再推进自动折算。

7. 如何设计跨法人项目的绩效考核流程?

7.1 结论速览 跨法人项目考核流程应支持可视化编排,审批流、评价流、提醒节点、反馈路径可按项目组维度独立配置,而非绑定法人组织树。流程版本管理很重要,确保规则变更可追溯,历史数据可界定适用版本。

7.2 详细分析

流程设计的四个关键点

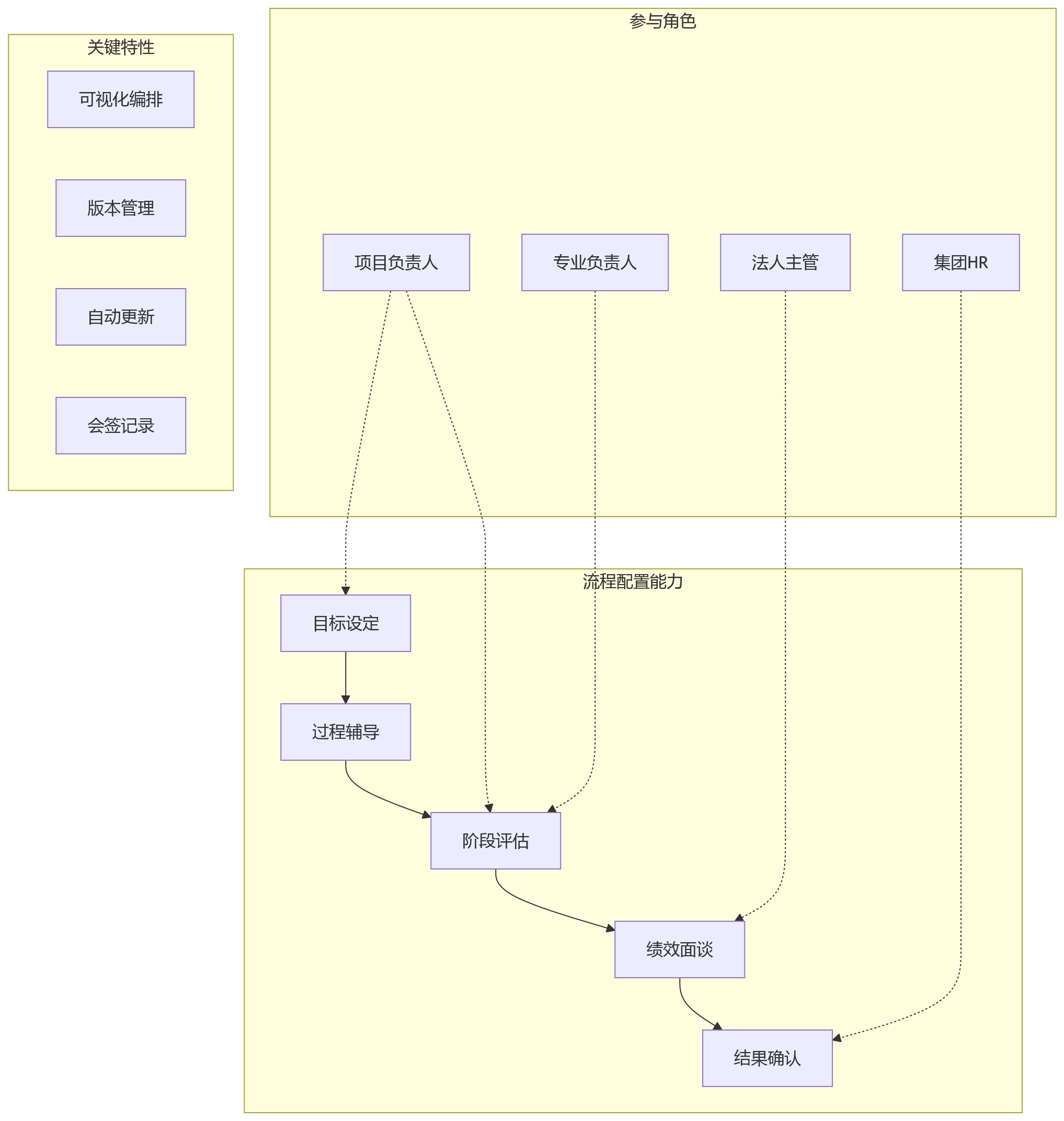

流程图 - 跨法人项目组绩效系统配置能力评估问题清单

流程适配的具体要求

  1. 审批流独立配置跨法人项目组不一定沿法人层级审批,可能由项目负责人、专业负责人、法人主管、集团HR共同参与。系统应支持按项目组配置审批流。
  2. 流程节点自动更新项目负责人更换时,流程节点应自动更新;项目周期调整时,目标设定和评估节点应同步变更。
  3. 多人会签记录跨法人评审会需要多人会签时,系统应能记录不同角色的意见与权责,便于后续争议追溯。
  4. 版本管理能力 许多项目会在推进过程中调整考核规则。系统若无版本记录,后续争议很难界定:某项指标是按旧规则还是新规则评价?

评估指标

  • 流程变更从提出到生效的平均时长
  • 变更后历史数据是否可追溯
  • 是否需要开发介入才能完成流程调整

最佳实践 对于高频变更的场景,建议建立"标准流程模板+例外配置"机制。大多数项目使用标准模板,特殊需求通过低代码配置实现,个性化高风险场景再进入开发流程。

三、问题解决类问题解答

8. 项目组中途换帅或成员调整,绩效数据如何处理?

8.1 结论速览 项目组中途换帅或成员调整时,系统应支持由授权角色在系统内完成变更,变更自动影响流程节点,历史数据保留原责任人记录。较好的做法是支持有效期管理和部分周期考核,系统按成员进入、退出时间自动调整目标、权重和评价范围。

8.2 详细分析

换帅场景的处理要点

问题 错误做法 正确做法
旧负责人评价数据 删除或作废 保留原记录,标记有效期间
新负责人查看权限 无法查看前期进展 自动继承查看权限,可接续评价
评价权重划分 重新发起全套考核 按时间段自动拆分权重
流程节点更新 手动修改多处配置 系统自动同步更新

成员调整的三种情况

  1. 中途加入

    • 系统按加入日期后的剩余周期生成目标
    • 权重按实际参与时间折算
    • 评价范围仅限参与期间的成果
  2. 中途退出

    • 触发阶段性评价和结果确认
    • 已完成目标按实际贡献评价
    • 未完成指标标注原因,不影响原岗位考核
  3. 角色变更

    • 保留原角色的历史数据
    • 新角色按变更日期重新设目标
    • 两个角色的评价权重可分开配置

系统能力要求

  • 变更可由授权角色(如项目经理、HR)在系统内完成,无需开发介入
  • 变更自动触发相关流程节点调整
  • 历史数据保留原责任人记录,可追溯谁在何时做了什么评价
  • 支持按时间段拆分目标和权重

避坑建议 若每次变更都需要重新发起一套考核或线下补充说明,说明系统并未真正适应项目制组织。这类频繁变更场景应作为选型或升级时的压力测试重点。

9. 项目解散后,未完成的绩效如何收尾?

9.1 结论速览 项目解散不等于绩效管理结束。成熟的绩效系统应支持项目归档流程,触发阶段性评价、结果确认和数据封存;项目绩效数据自动归集到成员所属法人,同时保留项目维度的历史记录。若系统只能删除项目组或停止流程,项目制经验将难以沉淀为组织资产。

9.2 详细分析

项目收尾的常见问题

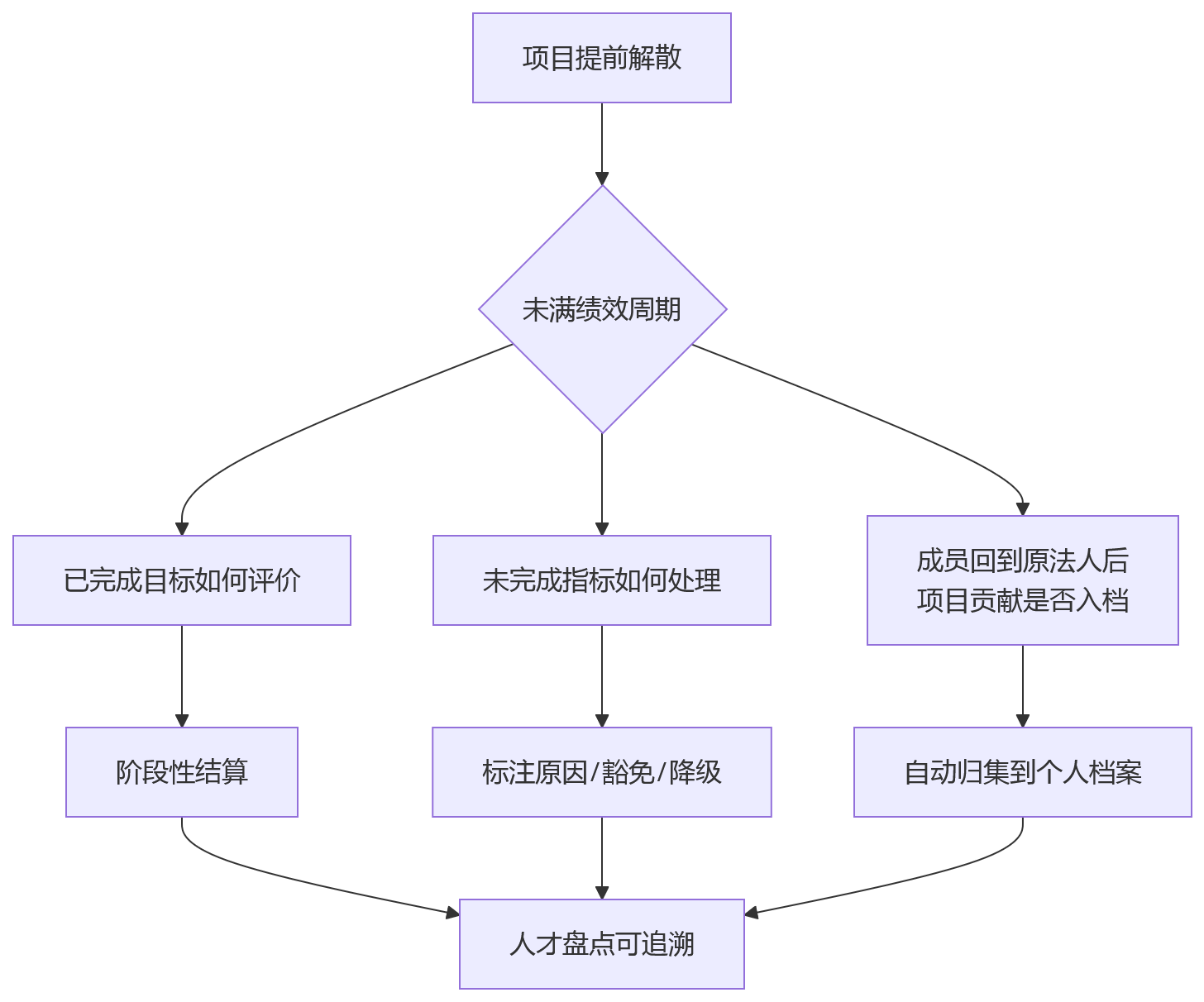

流程图 - 跨法人项目组绩效系统配置能力评估问题清单

收尾流程的关键步骤

  1. 触发归档流程项目结束时,系统自动触发收尾流程,提示项目负责人完成阶段性评价和结果确认。

  2. 未完成指标处理

    • 因项目取消导致的未完成:标注原因,可豁免或降级处理
    • 因个人原因导致的未完成:按实际贡献评价,不给予额外宽容
    • 需保留决策依据,便于后续争议追溯
  3. 数据归集与封存

    • 项目绩效数据自动归集到成员所属法人
    • 同时保留项目维度的历史记录
    • 后续人才盘点、晋升评审时可追溯具体贡献
  4. 权限与访问控制

    • 归档后普通用户只读,不可修改
    • 授权人员可查看明细
    • 集团层面可按项目汇总分析

评估要点

  • 项目解散是否有标准收尾流程
  • 未完成周期是否支持按阶段结算
  • 历史绩效是否可按项目和个人双口径查询

组织价值 良好的收尾机制能让项目制经验沉淀为组织资产。管理者在进行人才盘点、干部选拔时,可以看到员工在跨法人项目中的具体贡献,而不是只看到一个年度总分。这对识别关键人才、规划职业发展路径至关重要。

10. 集团统一考核与项目差异化考核如何并存?

10.1 结论速览 集团统一考核与项目差异化考核可通过指标分层实现:集团层配置公共指标,法人层保留必要的岗位履职指标,项目层配置业务目标和协作贡献指标。不同层级指标按规则组合,最终形成员工个人绩效视图。这要求系统同时识别指标来源、权重归属、评价主体和数据权限。

10.2 详细分析

指标分层配置模型

层级 指标类型 示例 配置主体 权重范围
集团层 公共指标 价值观、合规、安全、廉洁 集团HR 20%-40%
法人层 履职指标 岗位职责、部门目标 法人HR 30%-50%
项目层 业务指标 里程碑、交付质量、协作贡献 项目经理 20%-50%

配置实现的三个要点

  1. 指标来源标识每个指标需明确标记来源层级,便于追溯和调整。例如某员工的目标中,哪些是集团要求、哪些是项目特有。
  2. 权重归属清晰不同层级指标的权重由对应管理层级配置。集团公共指标权重由集团HR设定,项目业务指标权重由项目经理提议、HR审核。
  3. 评价主体分离 集团公共指标可由集团或法人HR评价,项目业务指标由项目经理评价,岗位履职指标由直属上级评价。系统需支持多人评价结果的自动汇总。

系统能力检验这一场景尤其适合检验方案配置解耦度和数据贯通深度。系统需要同时识别:

  • 指标来源(集团/法人/项目)
  • 权重归属(谁配置权重)
  • 评价主体(谁来打分)
  • 数据权限(谁能看到什么)

实施建议

  • 初期可从"集团公共指标+项目业务指标"两层开始,法人履职指标暂不纳入
  • 待规则稳定后再扩展为三层结构
  • 权重分配需事先明确各方职责,避免期末互相推诿
  • 定期复盘指标有效性,及时淘汰过时指标

核心价值 这种共存模式既能满足集团统一管理的要求,又能保留项目差异化的灵活性。若能在这类场景中实现天级响应,才说明系统具备面向复杂集团组织的快速配置能力。

结语

跨法人项目组绩效管理的核心矛盾,是组织形态已进入矩阵式、项目制和跨法人协同,而绩效系统仍把法人实体默认为唯一考核单元。解决这一矛盾需要从"法人单轨"走向"法人绩效+项目绩效"的双轨模式。

实际应用中最值得优先关注的三点:

  1. 用四维框架评估系统能力不要只看功能清单,要从组织建模灵活性、方案配置解耦度、流程适配敏捷性、数据贯通深度四个维度评估,任何一维短板都会成为落地瓶颈。
  2. 用关键场景做压力测试项目换帅、一人多项目、项目解散收尾、统一与差异化指标共存,这些边缘场景才是检验系统真实能力的"试金石"。
  3. 分阶段建设双轨绩效 先实现项目组独立建模和方案模板化,再推进规则折算、跨法人数据归集和智能推荐,避免一步到位带来的规则混乱和管理争议。

下一次跨法人项目组成立时,不妨直接计时:从组建通知发出,到绩效方案在系统中配置完成并上线,需要多少天?这个数字,就是企业绩效系统配置能力的体温计。

本文标签:

热点资讯

推荐阅读
