本文围绕生产型企业绩效系统升级的高频决策问题展开,涵盖目标对齐、过程穿透、结果归因、改进闭环四大维度,提炼出12个可独立检索的高价值问答。答案基于制造业数字化转型实战经验与红海云行业研究沉淀,为HRD、CHRO、生产运营及数字化负责人提供可直接参考的判断依据与操作路径。
信源说明:内容综合自红海云智库对生产型企业的绩效系统能力建设研究,结合智能制造与新型工业化政策背景下的行业实践总结。涉及时效性较强的技术趋势以最新官方公告为准。
一、基础认知类问题解答
1. 生产型企业为什么要升级绩效系统?传统绩效管理面临什么挑战?
1.1 结论速览 生产型企业升级绩效系统的根本原因是生产协同复杂度上升与传统静态评估模式的错配。传统绩效管理停留在"年初定目标、年底打分"的周期模式,无法应对多线程任务、矩阵式组织和多系统数据分散的现实,导致评价公平性下降、过程不透明、改进难落地。
1.2 详细分析
(1)管理逻辑的结构性冲突
| 维度 | 传统绩效模式 | 生产协同现实 |
|---|---|---|
| 目标设定 | 年度一次性表单 | 订单变更、设备检修、物料延迟频繁调整 |
| 责任归属 | 单一汇报线 | 车间主任既对生产副总负责也对项目经理负责 |
| 数据来源 | HR系统结果报表 | MES、ERP、质量管理、设备管理等异构系统 |
| 评价时机 | 周期性集中评估 | 需要实时风险预警与过程干预 |
(2)满意度下降的三大表现
公开研究与行业实践显示,生产协同复杂度越高,管理者对以下三方面的满意度越容易下降:
- 绩效评价公平性:跨部门协作贡献无法拆分,搭便车现象削弱协作意愿
- 过程透明度:绩效数据分散在各业务系统,HR只能看到事后结果
- 改进有效性:评估结束即流程终结,绩效结果未进入生产优化链条
(3)升级的必要性与紧迫性
2025—2026年,围绕智能制造、新型工业化的政策持续推进,生产型企业的组织形态持续变化。一个交付结果往往同时受计划、工艺、采购、质量、设备、项目和一线班组影响。此时企业真正要回答的问题是:绩效系统能否让目标对得上、过程看得见、结果分得清、改进落得下去?
如果绩效系统仍用静态目标、单一归属和周期评估来理解组织贡献,就会逐渐失去指挥意义,变成评估时才被重新打开的文档。
2. 生产协同复杂性具体带来哪四重绩效难题?

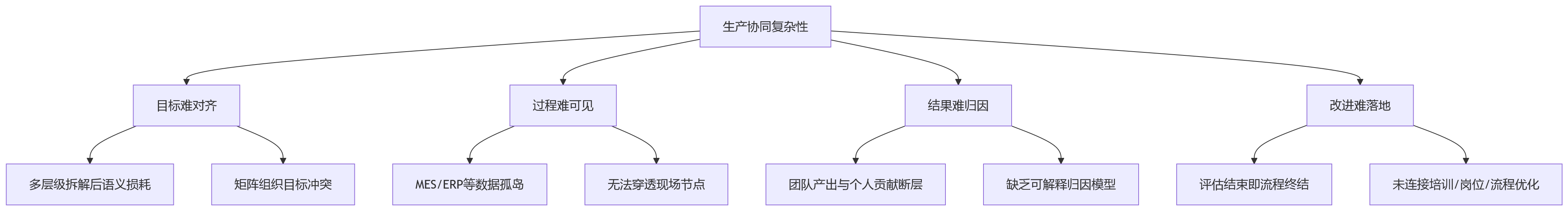

2.1 结论速览 生产协同复杂性不是任务数量增加,而是组织关系、数据链条和责任边界发生结构性变化,带来目标难对齐、过程难可见、结果难归因、改进难落地四重难题。这四重难题冲击的不是评分表,而是绩效系统背后的管理逻辑。
2.2 详细分析

(1)目标难对齐:个人目标与交付节点脱节
集团层面强调交付周期、质量稳定和成本优化;到了车间层面转化为产量、良率、设备利用率;再到个人层面变成相对孤立的岗位任务。目标每经过一次拆解就可能发生一次语义损耗。
矩阵式组织进一步放大矛盾:某车间主任既承担日常产线管理又参与重点客户项目交付;生产副总关注产能利用,项目经理关注节点兑现,质量负责人关注返工率。如果系统只允许一个目标归属和一条汇报链,目标冲突就会被转移到个人身上。
(2)过程难可见:生产数据分散,系统无法穿透现场
交付是否延期、质量是否波动、工序是否返工、异常是否及时关闭等信息往往存在于MES、ERP、项目管理、质量管理、设备管理系统中。但很多企业绩效系统与这些系统之间没有稳定连接,HR看到的是结果报表,生产管理者看到的是现场台账,员工感受到的是事后评价。
过程不可见带来的后果是绩效判断容易被最后结果覆盖。某班组在交付节点上出现延迟,表面看是执行不力,但进一步追溯可能发现前序工序返工、物料到货延迟、设备停机共同造成了偏差。
(3)结果难归因:团队产出与个人贡献之间缺少可解释关系
生产交付很少由单个人独立完成。一个项目的准时交付,可能来自计划排程、工艺优化、质量控制、采购保障和一线执行的共同作用。如果缺乏归因模型,团队绩效与个人绩效之间就会出现断层。
这种断层引发两个副作用:贡献较大的员工觉得额外投入未被识别,长期削弱协作意愿;贡献不足者借助团队成果获得相近评价,形成搭便车现象。在高协同场景下,公平感不只来自评分高低,更来自评价路径是否可解释。
(4)改进难落地:绩效结果没有进入生产优化链条
很多企业的绩效管理止步于评级和奖金分配。评估会议结束后,绩效结果被归档,员工收到反馈,管理者完成流程,改进动作却没有真正进入系统化跟踪。这意味着绩效管理没有充分连接能力提升、岗位调整、培训发展和流程优化。
深层原因是绩效系统没有把"评价"与"生产问题诊断"打通。某类岗位连续几个周期在质量指标上表现不佳,可能不是员工态度问题,而是培训不足、作业指导书不清晰、设备状态不稳定或工序设计不合理。
二、实操优化类问题解答
3. 生产型企业的绩效系统应该具备哪些核心能力?
3.1 结论速览 面对生产协同复杂性,绩效系统应覆盖动态目标拆解、多源数据采集、跨组织归因、智能校准、改进行动闭环、数据治理与集成六项核心能力,形成从目标设定到持续改进的闭环。这六项能力不是孤立功能清单,少了任何一环都可能退回到结果记录工具。
3.2 详细分析
| 核心能力 | 关键功能 | 业务价值 |
|---|---|---|
| 动态目标拆解与对齐 | 逐级拆解联动、OKR+KPI混合、双线目标权重配置 | 目标从战略到岗位一贯到底,变更实时同步 |
| 多源数据实时采集与穿透 | MES/ERP/项目系统打通、节点追踪预警、AI异常识别 | 过程透明可控,风险早发现早干预 |
| 跨组织绩效归因与贡献拆分 | 归因模型配置、共享/独立目标拆分、可追溯归因路径 | 公平评价协作贡献,减少主观争议 |
| 智能校准与多维度评估 | 多维评价体系、AI偏差识别、灵活分布模式 | 评估公平可信,适配不同管理成熟度 |
| 绩效结果到改进行动闭环 | PIP关联、培训/岗位联动、绩效反哺生产优化 | 评估驱动改进,绩效成为生产力放大器 |
| 数据治理与系统集成 | 指标标准化、HR模块一体化、权限分级与合规审计 | 数据可信可用,支撑多法人多工厂管控 |
(1)动态目标拆解与对齐能力
生产型企业的目标管理不能只解决年初填报问题,而要解决目标在多层级、多项目、多角色之间如何持续对齐的问题。系统应支持从组织战略到工厂、车间、班组、项目和个人的逐级拆解,并让每一级目标都能看到上游来源和下游承接关系。
在复杂协同场景中,系统还应支持OKR与KPI混合模式:KPI适合承接稳定、可量化、周期性强的生产指标(如良率、交付达成率、返工率、设备稼动率);OKR更适合承接改善型、探索型或跨部门目标(如缩短新品导入周期、降低某类质量异常)。
(2)多源数据实时采集与过程穿透能力
生产协同中的大量绩效信号并不在HR系统里,而在生产系统里。绩效系统要与MES、ERP、项目管理、质量管理、设备管理等系统建立数据连接,自动采集关键过程指标。这样,交付进度、异常关闭、返工情况、质量波动、工时投入等信息才能成为绩效管理的依据。
过程穿透的关键是数据放到正确的管理颗粒度上:集团层看趋势,工厂层看产线和项目,车间层看班组和工序,班组长看具体任务和人员。若系统只提供汇总数据无法下钻到责任节点,管理者仍然难以及时干预;若过度下钻将所有细节纳入绩效,又可能造成一线员工被过度监控。
(3)跨组织绩效归因与贡献拆分能力
生产型企业要解决结果难归因,关键在于建立可配置、可解释、可追溯的贡献拆分机制。系统应支持将团队绩效拆分到个人贡献,可以按工时投入、工序权重、任务难度、交付质量、异常处理贡献等维度建立模型。
较好的做法是区分共享目标与独立目标,让共同成果体现协作方向,让个人贡献体现差异责任。不过归因模型并非越精细越好,过度复杂的权重设计会增加管理成本,也可能让员工把注意力放在算分上而不是交付上。
(4)智能校准与多维度评估能力
生产绩效评价既需要数据也需要管理判断。系统应支持上级评价、同级评价、下级评价、自评以及项目评价等多维度评估,尤其是在矩阵组织中,应允许项目负责人、职能负责人和协作方共同参与评价。
智能校准的价值在于识别评分分布异常和评价偏差。比如某管理者长期给出明显偏高或偏低的评分,某类岗位在不同车间评分差异过大,某些项目评价与过程数据明显不一致,系统都可以提示校准。
(5)绩效结果到改进行动的闭环能力
绩效管理的价值不应停在结果记录,而应进入改进行动。系统应能根据评价结果自动关联改进计划,如PIP、专项辅导、技能培训、轮岗安排、岗位调整和管理者跟进任务。对生产型企业而言,改进计划不能只写在员工个人发展表里,还要与工序问题、质量异常和交付瓶颈连接。
(6)数据治理与系统集成能力
数据治理是六大能力的底座。没有统一的数据口径,动态目标会失真,过程穿透会混乱,归因拆分会引发争议,智能校准也难以建立可信基础。企业首先要统一指标定义、计算规则、数据来源和更新频率。
对于多法人、多工厂、多基地企业,权限分级与合规审计不可忽视。不同层级管理者能看什么数据、能改什么规则、能导出哪些报表,都需要清晰授权。
4. 如何实现从静态目标到动态目标的转变?
4.1 结论速览 实现从静态目标到动态目标的转变,关键是建立目标随生产变化实时联动的机制。这需要绩效系统支持逐级拆解联动、OKR与KPI混合模式、矩阵组织双线目标设定与权重配置。上线前应先统一目标分类、权重规则和变更审批机制,否则系统只能放大目标混乱。
4.2 详细分析
(1)目标拆解的多层级联动
| 层级 | 典型指标类型 | 数据来源 | 更新频率 |
|---|---|---|---|
| 集团/公司 | 战略交付周期、质量稳定性、成本优化 | 财务/经营系统 | 季度 |
| 工厂 | 产量、良率、设备利用率、交付达成率 | MES/ERP | 月度/周 |
| 车间 | 班次产出、返工率、异常关闭时间 | 生产管理系统 | 日/班次 |
| 班组/个人 | 任务完成量、质量达标率、工时效率 | 工单/考勤系统 | 实时/日 |
每一级目标都应能看到上游来源和下游承接关系,这样管理者才能判断某个岗位指标是否真正服务于交付节点,而不是仅仅服务于部门内部考核。
(2)OKR与KPI的混合应用策略
两者不是替代关系,而是分别处理确定性任务与改进性任务:
-
KPI适用场景:稳定、可量化、周期性强的生产指标
- 产品良率 ≥ 98%
- 订单交付达成率 ≥ 95%
- 设备稼动率 ≥ 85%
- 返工率 ≤ 2%
-
OKR适用场景:改善型、探索型或跨部门目标
- O:缩短新品导入周期 → KR:从45天降至30天
- O:降低某类质量异常 → KR:A类异常月均≤3起
- O:提升关键客户项目交付稳定性 → KR:TOP5客户零延期

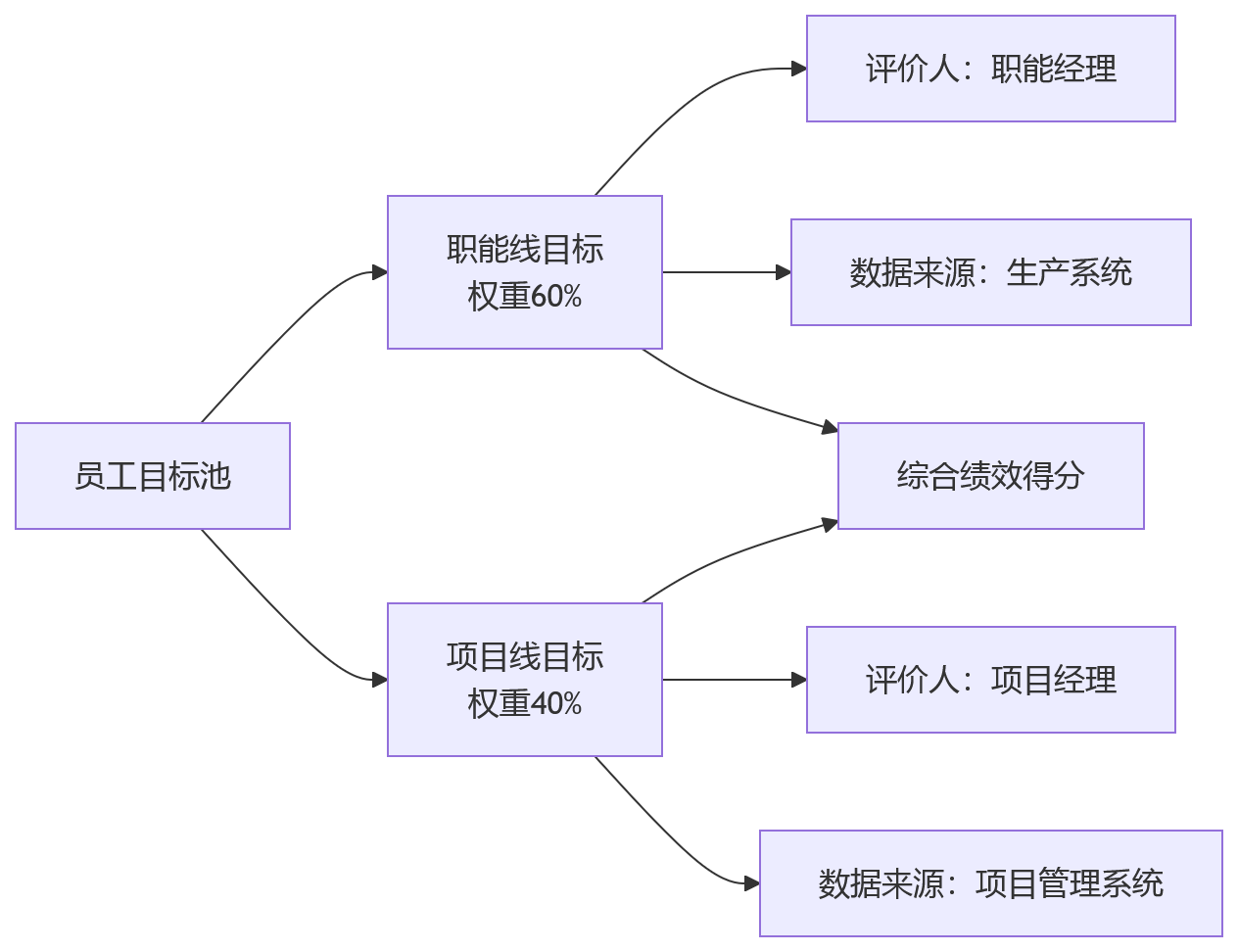

(3)矩阵组织的双线目标配置
一名工艺工程师既服务车间日常改善,也参与重点项目攻关。绩效系统应允许其目标同时归属于职能线和项目线,并明确权重、评价人和数据来源。

当项目范围发生变化时,系统应自动提示相关目标调整,避免员工仍按旧目标被评价。这类能力的价值在于把目标从静态承诺变为协同契约。
5. 如何打通MES、ERP等系统与绩效系统的数据连接?
5.1 结论速览 打通数据连接的核心是建立稳定的接口通道与统一的数据口径。绩效系统需与MES、ERP、项目管理、质量管理、设备管理等系统对接,自动采集关键过程指标。过程中要注意管理颗粒度的设计,避免过度监控抑制协作意愿,同时确保AI辅助异常识别定位为辅助判断而非自动定责。
5.2 详细分析
(1)数据集成架构建议
| 源系统 | 关键指标 | 采集方式 | 更新频率 |
|---|---|---|---|
| MES | 工序完成时间、返工次数、设备停机时长 | API接口/数据库中间表 | 实时/分钟级 |
| ERP | 订单进度、物料到位情况、库存周转 | API接口 | 小时级 |
| 项目管理系统 | 里程碑达成、任务完成度、资源投入 | API接口 | 日级 |
| 质量管理系统 | 检验合格率、异常报告数、整改完成率 | API接口 | 实时/日级 |
| 设备管理系统 | 故障次数、维修响应时间、预防性维护完成率 | API接口 | 实时/日级 |
(2)管理颗粒度的分层设计
过程穿透不是简单展示更多数据,而是把数据放到正确的管理颗粒度上:
- 集团层:看趋势、同比环比、整体健康度
- 工厂层:看产线对比、项目进度、区域分布
- 车间层:看班组排名、工序瓶颈、异常分布
- 班组长层:看具体任务、人员负荷、即时预警
若系统只提供汇总数据无法下钻到责任节点,管理者仍然难以及时干预。若系统过度下钻、将所有细节都纳入绩效,又可能造成一线员工被过度监控,反而抑制协作与主动暴露问题的意愿。
(3)AI辅助异常识别的边界
AI可以在这一环节发挥作用。比如某工序质量异常频率突然上升,系统可以结合历史水平、同类产线表现和当前交付计划,提示管理者关注绩效风险。但AI提示应定位为辅助判断,而不是自动定责。
生产现场存在设备、物料、环境和工艺等多重变量,如果没有人工复核,异常识别可能导致错误归因。例如,质量异常可能是由于原材料批次问题而非员工操作失误,自动化定责会严重打击士气。
6. 如何解决跨部门协作中的绩效归因问题?
6.1 结论速览 解决跨部门协作绩效归因问题的关键是建立可配置、可解释、可追溯的贡献拆分机制。系统应支持按工时投入、工序权重、任务难度、交付质量、异常处理贡献等维度建立归因模型。较好的做法是区分共享目标与独立目标,让共同成果体现协作方向,让个人贡献体现差异责任。
6.2 详细分析
(1)归因模型的常见维度
| 维度 | 说明 | 适用场景 |
|---|---|---|
| 工时投入 | 各成员在项目中的实际工作时间占比 | 通用协作任务 |
| 工序权重 | 不同工序对最终结果的贡献程度预设权重 | 流水线生产 |
| 任务难度 | 基于技能要求、资源消耗的任务复杂度评分 | 技术攻关项目 |
| 交付质量 | 个人负责部分的质量达标情况 | 质量控制环节 |
| 异常处理贡献 | 解决问题、消除瓶颈的实际贡献 | 紧急事件响应 |
不同业务场景可以使用不同模型,而不是全企业套用单一公式。
(2)共享目标与独立目标的区分
一个跨部门改善项目涉及工艺、质量、设备和生产班组。项目结果可以作为共享目标,但每个角色的贡献来源并不相同:
- 工艺人员:贡献方案设计、标准制定
- 设备人员:贡献故障排查、维护保障
- 班组:贡献执行稳定性、现场配合
- 质量人员:贡献验证标准、结果确认
系统如果能够记录任务分配、节点完成、异常处理和评价反馈,就能形成相对清晰的归因路径。
(3)归因模型的边界控制
归因模型并非越精细越好。过度复杂的权重设计会增加管理成本,也可能让员工把注意力放在算分上,而不是交付上。适合的边界是:
- ✅ 关键协作场景精细化:争议高、价值高、跨部门程度高的任务优先纳入模型
- ⚠️ 一般岗位保持简洁化:常规岗位采用简化归因,避免过度管理
在没有归因能力时,企业容易在两种极端之间摇摆:要么只看团队结果忽视个人差异,要么过度强调个人指标破坏跨部门协同。
7. 如何让绩效结果真正驱动业务改进?
7.1 结论速览 让绩效结果驱动业务改进的关键是建立从评价到改进行动的闭环机制。绩效系统应根据评价结果自动关联改进计划(如PIP、专项辅导、技能培训、轮岗安排),并将绩效数据反哺生产优化。改进计划设定后需跟踪阶段目标、过程反馈和最终改善效果,避免变成流程性任务。
7.2 详细分析

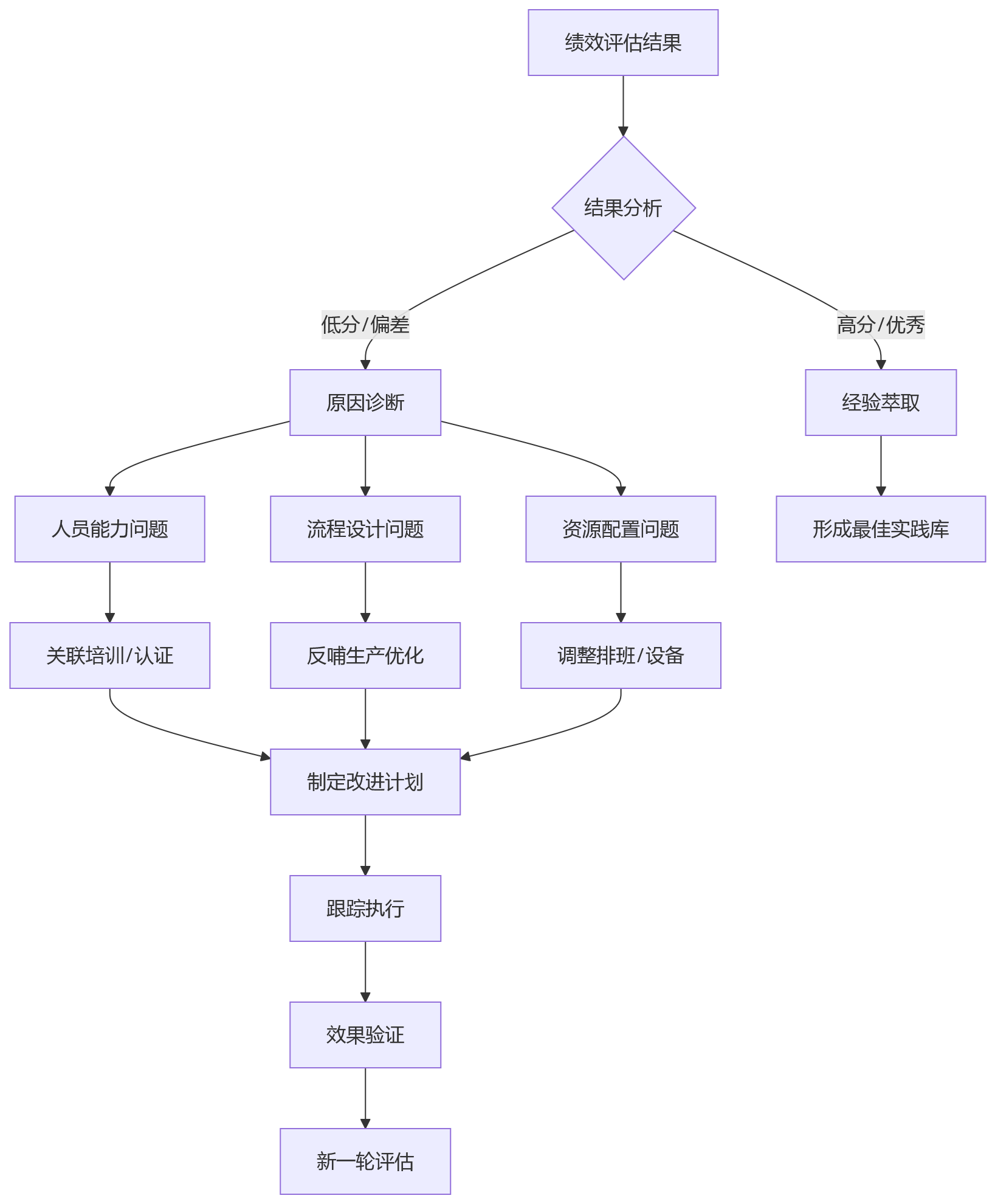

(1)绩效结果与改进行动的关联路径

(2)改进计划的场景化设计
某班组连续多个周期在交付稳定性上表现不足,系统可以提示管理者分析原因:
| 可能原因 | 改进方向 | 系统联动动作 |
|---|---|---|
| 排班不足 | 人力资源调配 | 关联排班系统、申请增员 |
| 技能结构不均衡 | 针对性培训 | 关联培训系统、推送课程 |
| 设备故障频发 | 维护优化 | 关联设备管理系统、启动预防性维护 |
| 前序计划波动过大 | 流程优化 | 触发流程评审会议、调整计划逻辑 |
如果问题主要来自人员能力,改进计划应连接培训与认证;如果问题来自流程设计,绩效数据则应反哺生产优化,而不是简单要求员工承担后果。
(3)闭环验证的三个要素
真正有效的闭环,是把评价、辅导、资源支持和生产改善放在同一条链上:
- 阶段目标跟踪:改进计划要有明确的阶段性里程碑
- 过程反馈机制:定期收集执行进展与遇到的障碍
- 最终效果验证:用下一周期的绩效数据验证改进是否有效
如果改进行动没有验证,就容易变成流程性任务;如果只有验证没有辅导,员工会感到绩效管理只是压力传导。
三、问题解决类问题解答
8. 绩效系统升级应该按什么顺序推进?
8.1 结论速览 绩效系统升级应按照诊断→分步建设→试点验证→推广迭代的路径推进,不宜一次性追求全功能上线。从实践看,建议优先落地动态目标拆解与多源数据采集两项能力,因为目标对齐解决方向问题,过程穿透解决证据问题。这两项基础能力不足,后续归因、校准和改进都会缺少稳定输入。
8.2 详细分析
(1)四步落地路径
| 阶段 | 核心任务 | 输出成果 | 周期建议 |
|---|---|---|---|
| 诊断先行 | 识别目标、过程、归因、改进四类能力缺口 | 能力成熟度评估报告、优先级排序 | 2-4周 |
| 分步建设 | 优先解决目标对不上和过程看不见 | 动态目标规则、数据接口方案 | 4-8周 |
| 试点验证 | 1-2个生产单元试点运行 | 试点总结、规则修正、用户反馈 | 4-6周 |
| 推广迭代 | 扩展到更多组织单元,建立迭代机制 | 全面上线、季度回顾机制 | 持续 |
(2)诊断阶段的四个评估维度
绩效系统升级的第一步不是选功能,而是做诊断。企业应从以下四个维度评估当前成熟度:
- 目标维度:目标是否能从战略拆到岗位?
- 过程维度:过程数据是否能被实时获取?
- 归因维度:跨部门贡献是否有归因规则?
- 改进维度:绩效结果是否能进入改进行动?
这个诊断要同时覆盖HR、生产、质量、项目和IT视角,否则容易把组织问题误判为系统问题。
(3)试点单元的选择原则
分步建设可以采取"1—2个生产单元试点"的方式。试点对象选择原则:
- ✅ 业务相对典型:能代表主流业务场景
- ✅ 管理者参与度高:关键干系人愿意推动变革
- ✅ 数据基础较好:已有基础系统支撑数据采集
- ❌ 不宜过于边缘:边缘业务代表性不足
- ❌ 不宜最复杂场景:全集团场景风险过高
较合适的是选择业务相对典型、管理者参与度高、数据基础较好的车间、工厂或项目群。在试点中验证目标拆解规则、数据接口、评价流程和管理者使用习惯,再逐步扩展到更多组织单元。
9. 如何避免绩效系统变成更复杂的评分工具?
9.1 结论速览 避免绩效系统变成更复杂评分工具的关键是推动一线管理者从结果打分者转变为过程辅导者。如果管理者仍把绩效管理理解为年底打分,系统再强也只能变成更复杂的评分工具。这需要培养管理者的三类能力:目标翻译、偏差发现、改进转化,同时HR要从制度维护者转向规则设计者、数据解释者和管理者赋能者。
9.2 详细分析
(1)管理者角色转变的对比
| 传统角色 | 期望角色 | 关键行为变化 |
|---|---|---|
| 年底打分者 | 过程辅导者 | 从季度/年度考核转向日常反馈 |
| 结果记录者 | 数据使用者 | 从填写表单转向查看过程数据 |
| 制度执行者 | 规则共建者 | 从被动接受转向参与规则设计 |
| 压力传导者 | 资源协调者 | 从要求达标转向提供支持 |
(2)管理者需要具备的三类能力
| 能力类别 | 具体要求 | 培养方式 |
|---|---|---|
| 目标翻译能力 | 能将上级目标翻译为班组和个人可执行目标 | 目标拆解工作坊、模板化工具 |
| 偏差发现能力 | 能基于过程数据发现偏差并及时反馈 | 数据看板培训、预警机制演练 |
| 改进转化能力 | 能把绩效问题转化为辅导、培训或流程改善动作 | 案例学习、改进方法培训 |
(3)绩效文化的重塑
绩效文化同样重要。如果组织内部只把绩效看成奖金分配工具,员工会天然防御数据采集和过程反馈;如果企业能明确绩效的目的包括协同改进、能力成长和问题暴露,系统数据才更容易被真实使用。
文化重塑的具体做法:
- 明确绩效目的:在制度文件中强调改进导向而非单纯奖惩
- 领导层示范:高层管理者率先使用系统进行过程辅导
- 正向激励:奖励主动暴露问题和寻求改进的行为
- 容错机制:允许试错,鼓励从失败中学习
10. 如何确保绩效数据的可信度和合规性?
10.1 结论速览 确保绩效数据可信度和合规性的关键是建立统一的数据治理体系与权限分级机制。企业首先要统一指标定义、计算规则、数据来源和更新频率,明确哪些指标来自系统自动采集,哪些来自人工确认,哪些需要复核审批。对于多法人、多工厂、多基地企业,不同层级管理者能看什么数据、能改什么规则、能导出哪些报表,都需要清晰授权。
10.2 详细分析
(1)数据治理的四项基本原则
| 原则 | 具体要求 | 实施要点 |
|---|---|---|
| 指标标准化 | 统一指标名称、定义、计算公式 | 建立指标字典,避免同词异义 |
| 来源可追溯 | 每个数据点明确来源系统与采集时间 | 保留数据血缘,支持溯源查询 |
| 口径一致性 | 同一指标在不同场景下计算口径一致 | 跨部门评审口径,避免各自为政 |
| 更新及时性 | 明确各类指标的更新频率与责任人 | 设置自动提醒,逾期预警 |
(2)权限分级的三层设计
| 层级 | 可查看数据 | 可修改规则 | 可导出的报表 |
|---|---|---|---|
| 集团管理层 | 全集团汇总数据、跨工厂对比 | 全局参数、指标定义 | 战略级分析报告 |
| 工厂/部门负责人 | 本工厂/部门全部数据 | 本部门权重配置 | 部门级详细报表 |
| 车间/班组长 | 本车间/班组数据 | 无修改权限 | 班组任务完成情况 |
生产绩效数据往往涉及经营信息、人员评价和组织效率,如果权限设计粗放,既可能造成数据泄露,也可能引发内部信任问题。
(3)合规审计的重点关注
对于涉及薪酬、晋升、调岗等重大决策的绩效数据,应建立审计机制:
- 数据修改日志:记录所有手动调整的时间、人员、原因
- 异常值审查:定期审查明显偏离正常范围的评分
- 申诉处理流程:员工对评价有异议时的正式申诉渠道
- 定期合规检查:内部审计部门定期检查数据使用合规性
11. 绩效系统升级中最常见的误区有哪些?
11.1 结论速览 绩效系统升级中最常见的误区包括:把管理规则不清误认为系统功能不足、一次性覆盖全组织导致规则不清数据不准用户抵触同时发生、过度依赖算法提示弱化管理者面对面反馈、过度复杂的归因模型让员工把注意力放在算分上。破解这些误区需要先诊断再建设、分阶段推进、人机协同、适度简化。
11.2 详细分析
(1)常见误区与对策
| 误区 | 典型表现 | 正确做法 |
|---|---|---|
| 先买系统后理规则 | 系统上线后发现规则无法配置 | 先诊断再建设,明确管理规则后再选型 |
| 一次性全面铺开 | 全组织同时上线,问题集中爆发 | 分步建设,1-2个单元试点后再推广 |
| 过度依赖AI定责 | 系统自动判定责任,管理者不参与 | AI定位辅助判断,人工复核必不可少 |
| 归因模型过度复杂 | 几十个权重参数,员工不理解 | 关键场景精细化,一般岗位简洁化 |
| 只看HR视角 | 系统设计仅满足HR需求 | 覆盖HR、生产、质量、项目、IT多视角 |
| 系统上线即终点 | 不再迭代,规则僵化 | 建立季度回顾机制,持续优化 |
(2)管理问题与系统问题的区分
很多企业在绩效系统升级时容易把组织问题误判为系统问题:
- 真正的系统问题:数据无法采集、界面难以使用、功能无法满足需求
- 伪装成系统问题的管理问题:目标本身就不清晰、权责划分不明确、管理者不愿辅导、数据造假文化
诊断阶段要同时覆盖HR、生产、质量、项目和IT视角,通过多方访谈和数据分析,准确识别问题根源。
(3)变革阻力的应对策略
| 阻力来源 | 表现形式 | 应对策略 |
|---|---|---|
| 一线员工 | 担心被监控、数据被用于扣罚 | 明确数据用途,建立信任,强调改进导向 |
| 中层管理者 | 担心权力被削弱、工作增加 | 参与规则设计,提供工具支持,展示减负价值 |
| IT部门 | 担心系统复杂、接口压力大 | 提前规划架构,分阶段实施,预留扩展空间 |
| 高层领导 | 担心投入产出比不明 | 设定试点期目标,用数据证明价值,快速见效 |
12. 生产型企业如何建立绩效系统持续迭代机制?
12.1 结论速览 建立绩效系统持续迭代机制的关键是设立季度回顾机制,同时连接HR和生产管理。每季度检查系统能力与管理实效的匹配度:哪些指标被频繁争议、哪些数据采集不稳定、哪些改进计划没有完成、哪些生产瓶颈反复出现。绩效数据不是只服务人才评价,也应服务生产优化。
12.2 详细分析
(1)季度回顾会议的固定议程
| 议题 | 讨论内容 | 参与人员 | 输出成果 |
|---|---|---|---|
| 指标争议复盘 | 哪些指标被频繁质疑?原因是什么? | HR、生产负责人、业务代表 | 指标优化方案 |
| 数据质量检查 | 哪些数据采集不稳定?准确性如何? | IT、数据管理员、业务代表 | 数据治理行动计划 |
| 改进计划追踪 | 哪些改进计划未完成?障碍是什么? | HR、直线管理者、培训负责人 | 改进计划调整 |
| 生产瓶颈分析 | 哪些生产问题反复出现在绩效数据中? | 生产、质量、工艺负责人 | 流程优化建议 |
| 系统功能评估 | 哪些功能使用率低?哪些需求未满足? | IT、HR、关键用户代表 | 功能迭代优先级 |
(2)绩效数据反哺生产优化的案例
多个班组都在同一工序出现绩效偏差,就不应只从员工个人角度处理,而要回到工艺、设备、物料和流程层面查找原因。
示例场景:某装配工序连续三个月返工率偏高
| 分析步骤 | 发现 | 行动 |
|---|---|---|
| 第一步:排除人员因素 | 新员工比例不高,培训已完成 | 非人员能力问题 |
| 第二步:检查物料 | 某批次零部件尺寸公差偏大 | 联系供应商改进 |
| 第三步:检查设备 | 夹具磨损导致定位不准 | 更换夹具 |
| 第四步:检查工艺 | 作业指导书未更新新规格要求 | 更新SOP |
| 第五步:验证效果 | 次月返工率下降50% | 形成标准案例 |
绩效系统的价值不在于评估本身,而在于驱动目标对齐、过程透明和持续改进。
(3)迭代机制的长期价值
持续迭代机制的长期价值体现在:
- 系统适应性增强:随着业务发展不断调整规则和配置
- 数据质量持续提升:通过发现问题不断优化采集和处理流程
- 管理成熟度提高:通过复盘和反思提升组织能力
- 投资回报最大化:避免系统闲置或功能浪费
结语
生产协同的动态复杂性与传统绩效系统的静态线性逻辑之间已经出现明显错位。破解这一问题,不能只靠更细的评分表,也不能只靠更频繁的考核,而要让绩效系统具备支撑目标、过程、结果和改进闭环的能力。
在实际应用中,建议企业优先关注以下三个重点:
- 先诊断再建设:围绕目标对齐、过程可见、结果归因、改进闭环四个维度识别短板,避免把管理规则不清误认为系统功能不足。
- 优先补齐两项基础能力:先建设动态目标拆解与多源数据穿透,解决目标对不上、过程看不见的问题,再推进归因、校准和改进能力。
- 同步提升管理者能力:推动一线管理者从结果打分者转向过程辅导者,让绩效反馈真正服务员工成长和生产改善。
绩效系统不应只是HR内部工具,而应成为连接战略、组织、人才与生产现场的协同中枢,支撑企业实现以绩效驱动生产、以数据驱动绩效。
