在矩阵汇报、敏捷小队和项目制并行的协同型组织中,绩效评价的责任边界往往成为管理争议的高发区。本文基于德勤、麦肯锡等机构关于矩阵组织与绩效管理的公开研究,结合企业实战经验,提炼出协同型组织绩效责任划分的 10 个核心问题,涵盖"是什么与为什么""怎么做""出了问题怎么办"三类场景。每个问题均提供结论先行的高效回答与结构化拆解,可直接用于制度设计、管理者培训或绩效校准会议参考。具体政策与平台功能以最新官方公告为准。
一、基础认知类问题解答
1. 协同型组织与传统职能型组织在绩效责任划分上有什么本质区别?
1.1 结论速览 传统职能型组织沿单一汇报线分解责任,责任归属清晰但易形成部门墙;协同型组织责任在项目、角色、专业线之间交叉分布,需多方共同参与评价。结构变化后若沿用旧有绩效方式,必然产生考核争议。
1.2 详细分析
| 对比维度 | 传统职能型组织 | 协同型组织 |
|---|---|---|
| 汇报关系 | 单一主管、单线汇报 | 多头汇报、矩阵叠加、项目线与职能线并存 |
| 责任归属 | 沿岗位职责和部门目标分解 | 在项目、角色、专业线之间交叉分布 |
| 评价主体 | 直接主管为主 | 直接主管、项目经理、协同方、多源评价共同参与 |
| 调整频率 | 年初设定后相对稳定 | 随项目范围、人员配置、优先级变化动态调整 |
| 典型痛点 | 部门协同不足、目标局部最优 | 责任边界模糊、贡献归因困难、评价争议增加 |
核心差异在于:传统模式下员工向直接主管汇报,主管设定目标、分配任务、完成评价,链条清晰但难以支撑跨部门协作;协同型组织中员工既归属职能部门又参与项目团队,既要服从专业标准也要满足交付节奏。多人共同参与本是协同优势,但在绩效评价中可能演化为"人人有关、无人主责"。
责任稀释的三大机制值得警惕:一是目标口径不一致,项目经理看进度、职能经理看质量、员工看工作量;二是权责不对等,项目经理承担结果压力却未必有考核权;三是过程证据缺失,期末只能依赖印象和口头反馈。

2. 为什么协同越深,绩效责任反而越容易模糊?
2.1 结论速览 这不是管理者"不愿负责"或员工"缺少担当",而是组织结构、绩效理念与管理制度之间出现三重错位。协同工作的价值具有涌现性,不能完全用单一岗位产出衡量,若强行切割到个人,就会把灰色地带转化为考核争议。
2.2 详细分析

结构之困:当员工同时向两个上级汇报、参与多个项目时,责任会被拆分到多个管理主体之间。项目延期时,项目经理、职能经理、成员都可能找到解释,也都可能把责任转移给其他方。
理念之困:传统绩效管理把个人作为最小评价单元,适用于岗位边界清晰、产出可独立计算的场景。但在协同工作中,价值创造由多个角色相互依赖后形成整体结果,例如新产品上线成功涉及产品、研发、测试、运营、数据等多个团队,无法简单倒推个人贡献。
制度之困:许多企业绩效制度强调年初设定、年中回顾、年末评价,但协同型组织的工作状态更接近动态组合。项目启动、范围变更、人员借调、优先级调整都会改变员工的真实投入,如果绩效责任只在年初写入系统,后续变化没有重新确认,考核时就会出现制度滞后于现实的情况。
3. 协同型组织做绩效,是否应该完全放弃个人责任?
3.1 结论速览 不应完全放弃个人责任,也不应过度切割个人贡献。正确方向是从"个人归因范式"转向"系统归因范式",通过目标约定、角色定义、过程证据和多源校准提高责任判断的可解释性,既要承认共同创造的事实,也不能让共同承担变成共同模糊。
3.2 详细分析
完全放弃个人责任会走向另一个极端:团队目标完成后个人贡献差异被掩盖,团队目标失败时真正的问题责任人也可能被平均化处理。协同型组织做绩效的难点在于:既要承认共同创造的事实,又不能让共同承担变成共同模糊;既要鼓励协作,又要保护个体公平。
适用边界要明确区分:
| 岗位类型 | 推荐做法 | 理由 |
|---|---|---|
| 高度标准化、个人产出可直接计量 | 保留个人 KPI | 如销售个人业绩、客服处理量、生产合格率 |
| 跨部门、跨角色、跨周期协作 | 引入协同责任设计 | 如产品开发、客户解决方案、流程优化 |
| 探索性、创新性强的任务 | 共享目标+OKR | 如新业务探索、技术预研、模式创新 |
系统归因范式的核心是:不再假设每个成果都能被精确切割到某个人,而是通过目标约定、角色定义、过程证据和多源校准,尽量提高责任判断的可解释性。对于合规、安全、质量底线等强约束事项,仍应保留 KPI 式指标;对于跨部门依赖强的任务,则更适合用共享目标加个人承诺的方式处理。
二、实操优化类问题解答

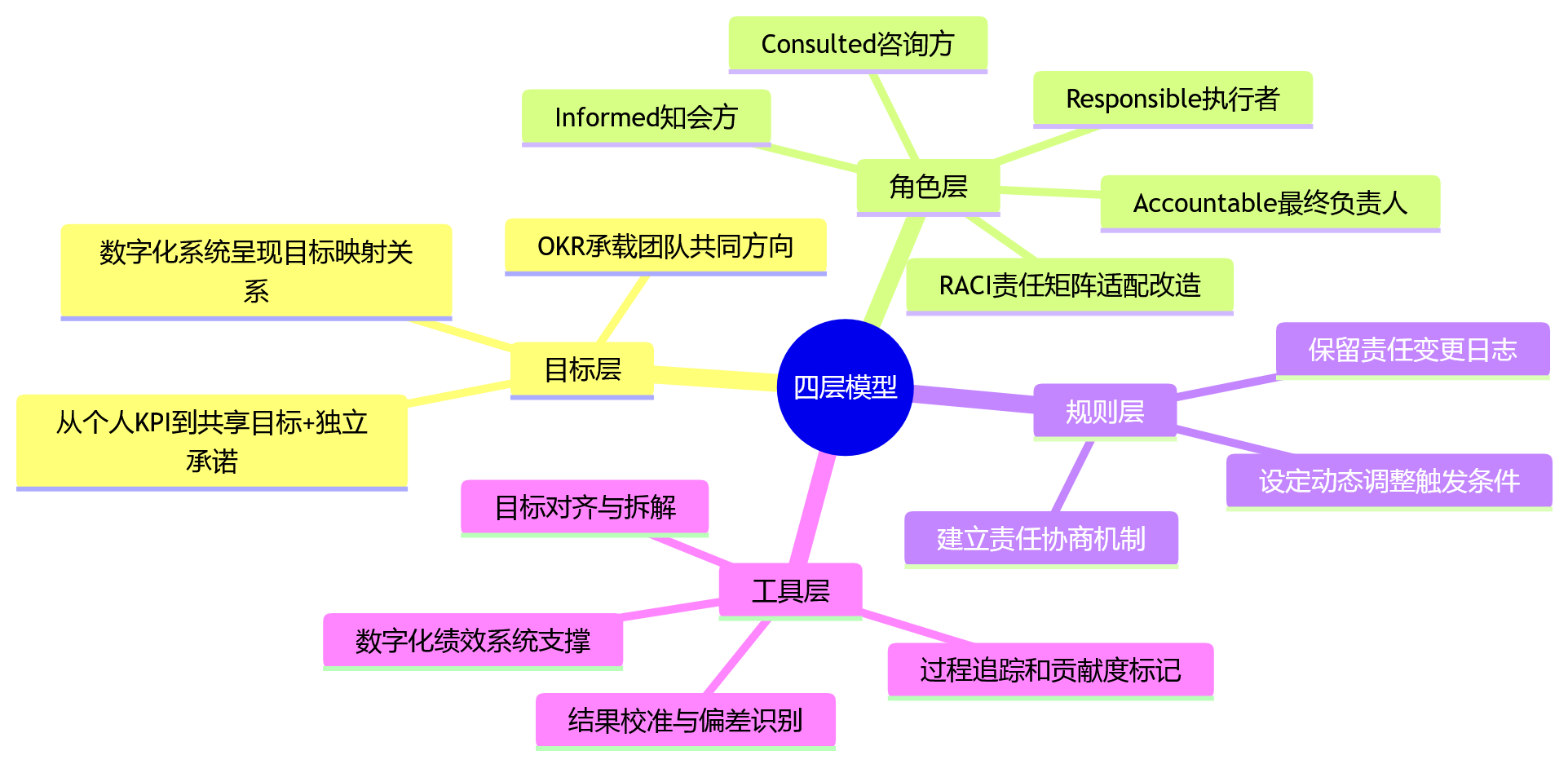

4. "目标—角色—规则—工具"四层模型具体怎么理解?
4.1 结论速览 四层模型分别从四个层面系统构建清晰责任边界:目标层解决方向一致,角色层解决谁负责,规则层解决如何变更,工具层解决证据留痕。只修补其中一层难以真正回答责任如何划分,四者协同才能让责任边界从模糊感觉变成清晰约定。
4.2 详细分析

目标层:把目标拆成两层——第一层是共享目标,用于对齐方向,例如完成某产品版本上线;第二层是独立承诺,用于界定个人边界,例如完成需求方案评审、交付核心模块等。数字化目标管理系统应呈现公司目标、部门目标、项目目标与个人承诺之间的映射关系。
角色层:RACI模型原本用于项目管理,在协同绩效中要延伸到绩效维度。不同绩效指标对应不同 R 与 A,才能避免所有结果都压在项目经理或直接主管身上。例如"上线质量"指标中,测试负责人可能是 Responsible,项目经理是 Accountable,研发负责人是 Consulted。
规则层:责任协商机制应前置到项目启动阶段,项目经理、职能经理和员工需围绕共享目标、个人承诺、主责辅责、评价方权重和资源条件进行确认。动态调整规则要回答哪些事件会触发重新协商,常见触发条件包括项目范围明显变化、核心人员变动、关键里程碑延期、业务优先级调整等。
工具层:数字化绩效系统不是简单把线下流程搬到线上,而是让责任边界形成数据化、过程化和可校准的管理闭环。系统应支撑目标对齐与拆解、过程追踪和贡献度标记、结果校准与偏差识别。AI 辅助绩效归因是趋势,但应先夯实数据治理再逐步引入智能归因。
5. 矩阵式组织中项目线和职能线的考核权重应该如何分配?
5.1 结论速览 权重分配不能机械套用固定比例,应根据员工工作投入、结果影响和管理权限进行校准。项目线权重更高适用于项目交付占主要部分;职能线权重更高适用于专业建设仍是核心职责;两者接近可采用相对均衡权重并在责任书中明确评价维度。
5.2 详细分析
| 场景类型 | 推荐权重分配 | 适用条件 |
|---|---|---|
| 项目主导型 | 项目线60%-80% | 员工大部分时间投入项目,项目结果直接影响业务 |
| 职能主导型 | 职能线60%-80% | 员工虽参与项目但专业建设、能力沉淀仍是核心 |
| 双轨平衡型 | 项目线40%-60% | 项目线和职能线贡献接近,需明确评价维度 |
| 临时支援型 | 职能线70%以上 | 员工阶段性支持项目,不承担主要交付责任 |
权重分配的校准原则:
- 工作投入原则:统计员工在项目与职能工作中的实际时间占比,这是最客观的基础依据。
- 结果影响原则:评估员工工作对项目结果和职能建设的实际影响力,某些关键岗位即使时间短也可能权重高。
- 管理权限原则:拥有考核权的一方应有一定权重保障,否则会出现"有责无权"或"有权无责"的失衡。
- 阶段动态原则:同一员工在不同项目周期权重可以变化,例如项目冲刺期项目线权重临时上调。
需要强调的是,权重分配应在绩效周期启动时的协同绩效责任书中明确约定,而不是期末临时决定。组织管理系统若能呈现员工的组织归属、项目归属、汇报关系和评价关系,管理者就能更直观地识别权责交叉点。
6. 如何在绩效指标层面应用 RACI 责任矩阵?
6.1 结论速览 RACI 不仅用于任务分配,也要为关键绩效指标明确主责、终责、咨询方和知会方。Responsible 是执行者,Accountable 是最终负责人,Consulted 是咨询方,Informed 是知会方。不同指标对应不同 R 与 A,才能避免所有结果都压在项目经理或直接主管身上。
6.2 详细分析
应用 RACI 的关键是把责任语言从"谁做什么"升级为"谁对什么结果负责"。举例来说,某项目的关键绩效指标可这样分配:
| 绩效指标 | Responsible(执行) | Accountable(终责) | Consulted(咨询) | Informed(知会) |
|---|---|---|---|---|
| 上线质量 | 测试负责人 | 项目经理 | 研发负责人 | 业务方 |
| 需求确认及时性 | 产品经理 | 业务负责人 | 研发、测试 | 项目经理 |
| 技术架构稳定性 | 研发负责人 | 技术总监 | 架构委员会 | 项目经理 |
| 客户满意度 | 客户成功经理 | 业务负责人 | 产品、研发 | 管理层 |
RACI 的适用边界也很重要:
- 优先使用场景:关键交付、跨部门依赖强、争议高发、资源冲突明显的绩效指标
- 谨慎使用场景:高度创造性、探索性强、紧急攻关、试错空间大的工作
- 不适用场景:常规性、独立性强的岗位任务,过度细分 RACI 会增加管理成本
组织管理系统在这一层可以发挥辅助作用,对于敏捷组织、项目小组、虚拟团队和多维组织架构,系统如果能够呈现员工的组织归属、项目归属、汇报关系和评价关系,管理者就能更直观地识别权责交叉点。

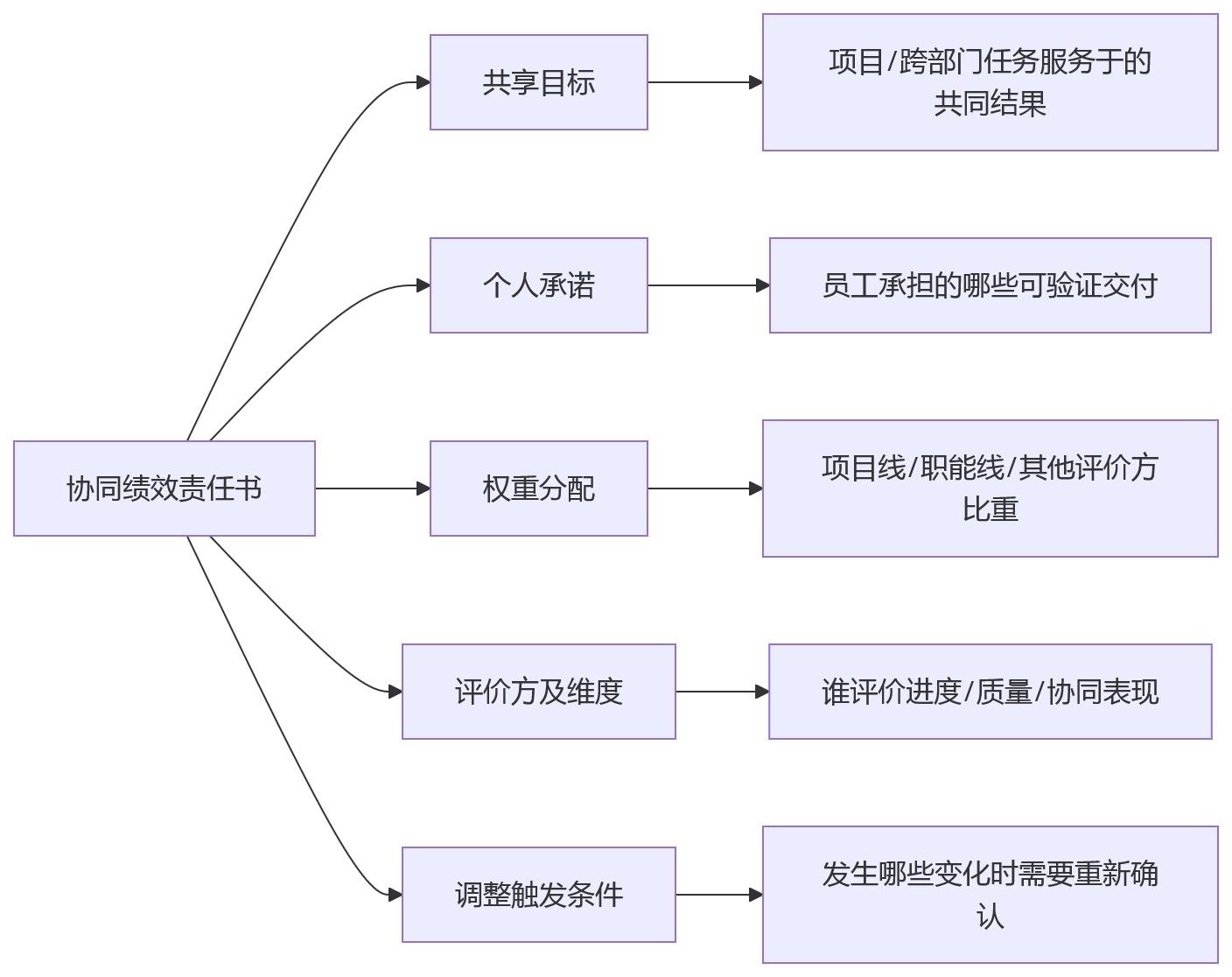

7. 协同绩效责任书应该包含哪些核心要素?
7.1 结论速览 一份有效的协同绩效责任书至少应包含五类要素:共享目标、个人承诺、权重分配、评价方及评价维度、调整触发条件。其价值不在于增加文件,而在于让直接主管、项目经理和员工在同一张责任地图上达成共识,提前处理认知差异。
7.2 详细分析

共享目标:员工参与的项目或跨部门任务要服务于什么共同结果,例如"完成 Q3 产品版本上线""提升客户续约体验至 85%""打通关键业务流程"。
个人承诺:员工在其中承担哪些可验证交付,例如"完成需求方案评审并通过验收""交付核心模块代码并通过测试""完成关键客户培训 5 场"。
权重分配:项目线、职能线及其他评价方分别占多大比重,例如"项目线 60%+职能线 40%"或"项目线 50%+职能线 40%+协同方 10%"。
评价方及评价维度:谁评价进度、谁评价质量、谁评价协同表现。项目评价关注交付结果、里程碑完成、问题解决;职能评价关注专业质量、能力成长、标准沉淀;协同方互评关注沟通效率、配合质量和承诺兑现。
调整触发条件:发生哪些变化时需要重新确认责任,例如"项目范围扩大 20% 以上""核心人员变动""关键里程碑延期超过两周""业务优先级调整"。
这一步对管理者能力提出了更高要求:直接主管要与项目经理协商资源和权重;项目经理要说明评价依据和所需支持;员工应明确承诺边界和风险条件。责任书的签订过程本质上是一次责任协商,而不是行政确认。
三、问题解决类问题解答
8. 绩效周期中段如何开展责任边界复盘?
8.1 结论速览 绩效周期中段是协同责任治理最容易被忽视的节点。中段复盘至少要回答三个问题:当初约定的责任是否发生变化?是否出现无人负责的灰色地带?是否出现多人重复负责或争抢成果的情况?宜采用系统化提醒和结构化对话,记录关键变化而非冗长会议。
8.2 详细分析
中段复盘要重点识别两类问题:
责任真空:例如客户反馈迟迟无人跟进,因为销售认为应由项目团队处理,项目团队认为属于客户成功职责,职能部门又认为自己只是支持。责任真空会直接影响交付结果,也会在年末考核时变成互相解释。中段复盘应将这类灰色地带明确指定主责人,并同步更新责任书或变更日志。
责任重叠:多个角色都声称对同一成果贡献最大,或者多个管理者对同一员工提出相互冲突的要求。责任重叠表面上看是积极投入,实际可能造成资源浪费和评价争议。复盘时需要区分主责贡献、协同贡献和支持贡献,避免所有人都围绕显性成果争夺绩效,而忽视基础性工作。
可行的操作方式是:由系统提前触发提醒,管理者基于责任书、项目进度和过程记录进行 15—30 分钟的结构化对话。对话后只记录关键变化:目标是否调整、权重是否变化、评价方是否变化、责任边界是否新增或取消。对于高变化、高风险、高协同依赖的项目,可以提高复盘频率;对于稳定任务,则不必过度管理。
9. 绩效周期结束时如何做多源校准评价?
9.1 结论速览 协同型组织不能只依赖单一主管打分。多源评价的意义不是简单平均多个分数,而是通过不同视角校准责任判断。校准会议中重点不应是争论某个人应得几分,而是讨论责任边界执行情况,只有把评分争议还原为责任边界问题,校准才有管理价值。
9.2 详细分析
多源评价的各参与方应回答不同问题:
| 评价方 | 重点关注维度 | 典型问题 |
|---|---|---|
| 项目评价 | 交付结果、里程碑完成、问题解决、协同响应 | 该员工对项目交付的贡献程度如何?是否按时按质完成承诺? |
| 职能评价 | 专业质量、能力成长、标准沉淀、组织贡献 | 该员工的专业能力是否有提升?是否为团队沉淀了方法或标准? |
| 协同方互评 | 沟通效率、配合质量、承诺兑现 | 与该员工协作是否顺畅?承诺的事项是否及时兑现? |
| 员工自评 | 投入过程、约束条件、困难与挑战 | 在项目中遇到了哪些超出预期的困难?哪些因素影响了交付? |
校准会议的焦点应该是责任边界执行情况,例如:某个目标未达成,是个人承诺未兑现,还是项目范围变化后责任没有及时调整?某位员工评分差异较大,是因为评价方掌握的信息不同,还是因为项目线与职能线标准冲突?
数字化校准工具可以在这一阶段发挥重要作用:系统自动汇总多方评分,标记异常偏差,关联过程证据和责任变更日志,帮助管理者快速定位争议点。需要警惕的是,多源评价也可能带来人情分、互惠评分和评价疲劳。因此,企业应控制评价方数量,明确评价维度,并将明显异常评分纳入校准讨论,而不是机械采用。
10. 如何判断协同型组织的绩效责任边界是否清晰?
10.1 结论速览 可通过一组问题进行快速诊断,按"未建立、部分建立、已建立、持续优化"四级自评。更重要的是看三类证据:责任是否能在目标系统中被看见;责任变化是否能在过程中被记录;评价争议是否能在校准会议中被解释。如果三类证据都缺失,协同绩效很容易回到印象管理。
10.2 详细分析
| 自查问题 | 未建立 | 部分建立 | 已建立 | 持续优化 |
|---|---|---|---|---|
| 是否区分共享目标与个人承诺? | ⬜ | ⬜ | ⬜ | ⬜ |
| 是否在关键协同任务中明确主责与辅责? | ⬜ | ⬜ | ⬜ | ⬜ |
| 是否将 RACI 责任矩阵应用到绩效指标层面? | ⬜ | ⬜ | ⬜ | ⬜ |
| 是否明确项目线与职能线的评价权重? | ⬜ | ⬜ | ⬜ | ⬜ |
| 是否在项目启动时进行三方责任协商? | ⬜ | ⬜ | ⬜ | ⬜ |
| 是否设定责任边界调整的触发条件? | ⬜ | ⬜ | ⬜ | ⬜ |
| 是否保留责任变更日志和版本记录? | ⬜ | ⬜ | ⬜ | ⬜ |
| 是否在周期中段开展责任边界复盘? | ⬜ | ⬜ | ⬜ | ⬜ |
| 是否采用多源校准评价? | ⬜ | ⬜ | ⬜ | ⬜ |
| 绩效系统是否支持目标对齐、过程留痕和结果校准? | ⬜ | ⬜ | ⬜ | ⬜ |
若多数项目停留在未建立或部分建立,说明组织已经采用协同形态,但绩效治理仍处于职能制逻辑;若多数项目达到已建立或持续优化,说明责任边界具备较好的制度化和数据化基础。
使用这份清单时,不建议只追求形式完整。更重要的是看三类证据:第一,责任是否能在目标系统中被看见;第二,责任变化是否能在过程中被记录;第三,评价争议是否能在校准会议中被解释。如果三类证据都缺失,协同绩效很容易回到印象管理;如果三类证据逐步建立,责任边界就会从抽象要求变成组织能力。
结语
协同越深,责任确实越容易模糊;但清晰的责任边界并不是协同的对立面,而是高质量协同的前提。真正成熟的协同型组织不会试图把所有责任都切割到绝对精确,也不会用团队共同目标掩盖个体贡献差异,而是在系统层面承认协同价值的复杂性,并通过制度、流程和数据提高责任判断的可信度。
在实际应用中,建议优先关注以下三点:
- 先定义共享目标与个人承诺:不要急于打分,先明确共同结果与个人可承诺交付,避免协同目标被个人指标割裂。
- 把 RACI 嵌入绩效指标:不仅为任务分配 R 与 A,也要为关键绩效指标明确主责、终责、咨询方和知会方。
- 建立责任变更日志:当项目范围、人员、优先级变化时,及时记录责任调整,减少期末争议。
以上内容基于德勤、麦肯锡等机构关于矩阵组织与绩效管理的公开研究,结合企业实战经验总结而成。具体平台功能与政策条款以最新官方公告为准。
