本文面向集团型企业、矩阵组织、项目制团队与HR管理者,围绕"部门考核与个人考核如何同步"这一核心命题,筛选出10个实战高频问题,涵盖三层考核脱节的根因诊断、同步框架设计、数字化系统支撑与落地挑战应对。答案基于大型组织绩效管理实践沉淀,结合2026年绩效数字化趋势分析,提供可直接应用的判断依据与操作步骤。具体规则与平台功能以各组织实际配置及最新官方公告为准。
一、基础认知类问题解答
1. 大型组织中什么是三层考核?为什么要做三层考核同步?
1.1 结论速览 三层考核指项目考核、部门考核、个人考核三个层级的绩效评价。同步是为了让三套评价在同一逻辑下运行,避免各自为政导致战略执行断裂。不做同步会让员工无法感知个人目标与组织战略的关系,项目贡献难以真正进入个人回报。
1.2 详细分析
三层考核的定义与角色
| 考核层级 | 关注重点 | 评价主体 | 典型指标类型 |
|---|---|---|---|
| 项目考核 | 交付、进度、质量、成本、风险 | 项目经理、项目委员会、客户方 | 里程碑达成率、缺陷率、预算执行率 |
| 部门考核 | 运营效率、能力建设、资源供给 | 部门负责人、经营管理层 | 产能利用率、人才梯队、预算控制 |
| 个人考核 | 任务完成、行为表现、能力成长 | 直属上级、项目经理、协作方 | KPI达成、协作评价、发展计划 |
为什么必须同步?
- 战略传导需求:组织战略需通过项目群→部门→个人逐级解码,若三层目标无关联,战略意图会在传递中衰减
- 员工激励公平:员工参与跨部门项目后,若项目得分只作参考而不影响个人等级,会削弱投入意愿
- 管理成本降低:同步后可减少重复评分、多次会议、口径争议,提升绩效沟通效率
不同步的典型后果

很多团队会遇到这样的困境:一个研发工程师同时面对项目经理的交付要求、部门负责人的技术沉淀要求、上级主管的个人成长要求,三套标准都有合理性,但缺少共同口径后,合在一起反而难以支撑战略执行。

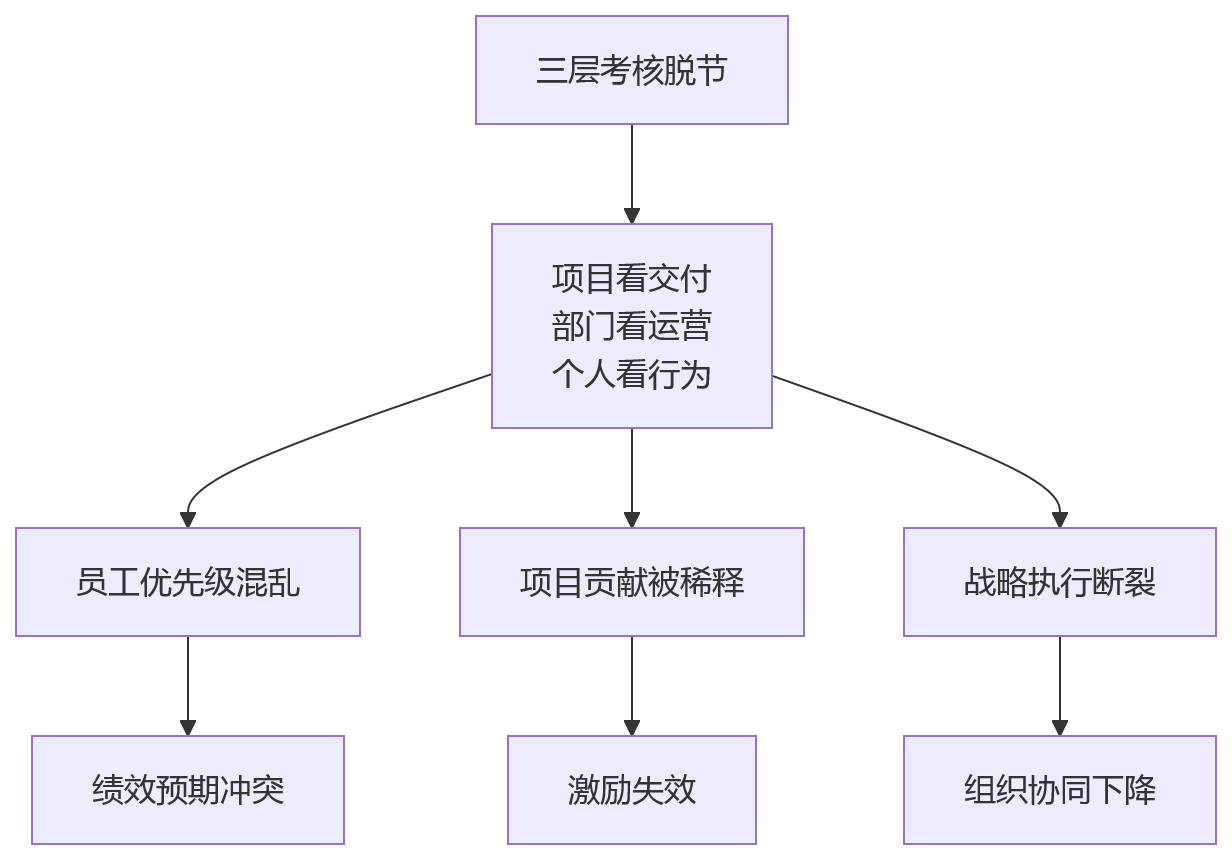

2. 三层考核为什么会脱节?最常见的三个根因是什么?
2.1 结论速览 三层考核脱节通常源于结构错位、目标错位、机制错位三大根因。结构错位是矩阵组织中双重汇报的固有张力;目标错位是战略解码链条不完整导致的信号衰减;机制错位是考核周期、评价主体、结果应用三不同步。识别错位位置是后续同步设计的前提。
2.2 详细分析
根因一:结构错位——矩阵组织中的双重汇报困境
人属于部门,事发生在项目,评价却由不同管理者分别完成。项目经理掌握项目交付现场,部门负责人掌握人员任用与长期配置,两者对同一名员工的评价重点不一致。
- 典型冲突:项目经理希望优先保障版本交付,部门负责人要求参与技术平台建设、新人辅导和知识库沉淀
- 两种错误做法:①把项目得分和部门得分都纳入个人绩效但缺少去重逻辑,同一项成果被重复计算;②把项目评价仅作为参考意见,最终仍由部门单方决定,项目贡献难以真正进入个人绩效
- 治理前提:明确项目经理、部门负责人和HR在评价中的角色边界
根因二:目标错位——战略解码在三层传导中的信号衰减
组织战略表达为方向性目标,项目目标关注交付范围与周期,部门KPI落在产能与预算,个人目标转化为任务与行为。每一次转化都可能发生偏移。
- 目标竞争:组织强调提升客户响应速度,项目组要求快速上线新功能,部门仍以年度成本控制为主要考核项
- 周期不一致:项目跨季度/年度,成果释放有滞后性,但部门和个人考核往往按月度/季度/年度进行
- 解决关键:不是让所有层级使用完全相同的指标,而是保证不同层级指标能追溯到同一个战略来源
根因三:机制错位——考核周期、评价主体、结果应用的三不同步
| 对比维度 | 项目考核 | 部门考核 | 个人考核 | 典型错位表现 |
|---|---|---|---|---|
| 考核周期 | 按里程碑、阶段、结项 | 多为季度、半年度、年度 | 多为月度、季度、年度 | 项目成果跨周期,无法及时进入当期评价 |
| 评价主体 | 项目经理、项目委员会、客户方 | 部门负责人、经营管理层 | 直属上级、项目经理、协作方 | 多评价主体口径不一,评分标准难统一 |
| 指标类型 | 进度、质量、成本、风险、交付 | 运营效率、预算、能力建设、支撑质量 | 任务完成、行为表现、能力成长、协作贡献 | 指标颗粒度不同,难以直接换算 |
| 结果应用 | 项目奖金、项目复盘、资源调配 | 部门绩效包、预算、组织评价 | 调薪、奖金、晋升、发展计划 | 结果分散使用,员工难以理解项目贡献如何影响个人回报 |
机制错位的本质,是组织在"项目化运作"与"职能化管理"之间尚未找到绩效同频的公约数。
二、实操优化类问题解答
3. 三层考核同步的四个锚点是什么?如何逐一落地?
3.1 结论速览 四个锚点是目标同源、周期对齐、权重联动、结果贯通。目标同源解决方向问题,周期对齐解决节奏问题,权重联动解决责任分配问题,结果贯通解决激励问题。任一环节断开,三层考核都会重新回到各考各的状态。
3.2 详细分析
锚点一:目标同源——从战略解码到三层目标的一体化分解
目标同源的含义不是把组织战略逐字拆到每个人身上,而是让项目目标、部门目标和个人目标都能解释其战略来源。关键判据有三个:是否可追溯、是否可衡量、是否能说明贡献关系。
- 操作要点:结合BSC、OKR、战略地图等工具,把战略目标拆解为项目群目标、部门目标,再形成个人目标
- 贡献关系示例:组织战略要求提升关键客户交付能力 → 项目群目标落在重点客户项目准时交付率 → 研发部门目标落在技术方案复用与缺陷率控制 → 个人目标分为项目维度和职能维度
- 适用边界:后台支持、合规风控、共享服务等岗位,应设计贡献度指标或服务评价,而不是简单套用项目交付指标
锚点二:周期对齐——建立"项目周期+固定周期"的双轨考核节奏
大型组织不能只按项目周期考核,因为部门预算、组织评价、薪酬调整往往仍按固定周期运行;也不能只按固定周期考核,因为项目交付有自身节奏。
- 连接点设置:月末、季度末或项目阶段评审后,系统自动提取当季项目里程碑完成情况、阶段评分和协作评价
- 滚动考核机制:跨周期项目采用滚动考核,把尚未结项但已确认的阶段性贡献纳入当期评价
- 警惕误区:双轨考核不是增加更多考核频次,应区分过程记录、阶段确认和正式评价,避免把过程管理过度考核化
锚点三:权重联动——项目绩效在部门与个人考核中的动态配置
不能用一套固定比例覆盖所有人,因为不同员工在项目中的角色、投入度和影响范围差异很大。
- 权重配置原则:以角色和投入度为基础配置权重。项目核心成员的项目绩效权重高于职能维度;兼职支持人员保留较高的部门职能权重
- 部门考核纳入项目贡献度:体现在资源响应、专业支持质量、项目交付贡献、能力沉淀复用等指标上
- 副作用管理:若项目权重过高,员工可能忽视部门能力建设;若部门权重过高,项目贡献会被稀释
锚点四:结果贯通——三层考核结果的级联校准与统一应用
项目绩效结果应能影响部门绩效得分,也应能进入个人绩效等级;部门绩效结果也会影响个人绩效分布和资源分配。
- 级联规则:建立清晰的级联规则,让员工知道项目贡献如何转化为个人评价和激励结果
- 校准机制:绩效校准会议上,项目经理提供项目交付证据,部门负责人提供人员长期表现证据,HR提供规则一致性和横向对比
- 统一应用:项目绩效更多影响项目奖金、专项激励和关键贡献识别;个人综合绩效影响调薪、晋升和发展计划;部门绩效影响绩效包、资源配置和组织评价
四个锚点设计清单
| 锚点 | 设计原则 | 关键动作 | 常见误区 |
|---|---|---|---|
| 目标同源 | 所有目标可追溯至战略或上级目标 | 建立战略、项目、部门、个人目标映射关系 | 把目标拆解等同于指标摊派 |
| 周期对齐 | 项目节奏与固定考核周期形成对齐窗口 | 设置里程碑记录、季度确认、结项校准机制 | 增加考核频次,造成填报负担 |
| 权重联动 | 按角色、投入度、责任边界动态配置权重 | 预设角色权重区间,人员变更及时备案 | 用统一比例考核所有项目成员 |
| 结果贯通 | 项目、部门、个人结果级联校准并统一应用 | 建立评分换算、等级校准、结果应用规则 | 项目评分只作参考,不影响实际分配 |
4. 项目绩效在个人考核中应该占多少权重?有没有通用公式?
4.1 结论速览 没有适用于所有人的通用公式,权重应按角色、投入度、责任边界动态配置。项目核心成员的项目绩效权重可设为50%-70%,兼职支持人员可设为20%-40%,职能部门负责人还需承担团队交付与跨部门协同责任。权重不宜频繁波动,但允许在项目启动、阶段调整、人员变更时备案式调整。
4.2 详细分析
权重配置的核心变量
| 变量 | 说明 | 权重影响方向 |
|---|---|---|
| 角色定位 | 核心成员/兼职支持/项目负责人/资源协调者 | 核心成员权重更高 |
| 时间投入度 | 在项目上的时间占比 | 投入度越高权重越高 |
| 责任边界 | 是否对项目交付结果负直接责任 | 负直接责任的权重更高 |
| 岗位性质 | 前台业务岗/后台支持岗/共享服务岗 | 前台业务岗项目权重更高 |
推荐权重区间参考
- 项目核心成员(全职投入、对交付结果负责):项目绩效权重 50%-70%
- 项目兼职支持(部分时间投入、提供专业支持):项目绩效权重 20%-40%
- 项目负责人(除交付外还承担团队管理与风险控制):项目绩效权重 40%-60%,另加团队管理维度
- 后台支持岗位(通过服务质量间接支撑项目):项目绩效权重 10%-30%,主要考核服务满意度与响应效率
权重动态调整场景
- 项目启动时:根据项目重要性和人员配置确定初始权重
- 阶段调整时:若项目范围扩大或缩小,相应调整相关人员的权重
- 人员变更时:新加入或退出项目的人员,系统应留下时间记录和权重变更依据
- 跨项目情况:员工参与多个项目时,各项目权重汇总不应超过合理上限(如80%)
常见错误做法
- 一刀切:对所有项目成员使用相同比例,忽视角色与投入度差异
- 频繁波动:每月甚至每周调整权重,造成员工预期混乱
- 期末追溯:人员加入或退出项目时未及时调整权重,期末才发现计算不清
- 部门阻力:部门负责人不愿将优秀人员投入跨部门项目,导致项目权重形同虚设
权重设计必须结合组织阶段、项目重要性和岗位性质进行校准,而不是简单追求项目导向。
5. 项目周期与考核周期不一致怎么办?如何设置对齐窗口?
5.1 结论速览 采用"项目周期+固定周期"双轨节奏,在关键时间点设置对齐窗口。项目周期用于记录里程碑、阶段成果、风险处理;固定周期用于完成部门和个人绩效评价。连接点可放在月末、季度末或项目阶段评审后。跨周期项目采用滚动考核,把已确认的阶段性贡献纳入当期评价。
5.2 详细分析

双轨考核的节奏设计

对齐窗口的三种设置方式
- 季度末对齐:每季度末绩效评审时,系统自动提取当季项目里程碑完成情况、阶段评分和协作评价,进入部门绩效与个人绩效的评分依据
- 阶段评审后对齐:项目在关键里程碑完成后触发阶段性评价,评价结果在下一个固定考核周期生效
- 月末轻量对齐:每月末记录项目进展数据,但不做正式打分,只在季度/年度评定时汇总使用
滚动考核的操作要点
- 阶段性确认:项目尚未结项但阶段性证据充分时,可确认阶段贡献
- 保留校准空间:前期确认的贡献在项目最终结果出来后仍可校准
- 风险共担:若项目后期出现重大风险或失败,前期已确认的贡献可进行回溯调整
- 证据留存:阶段性贡献必须有明确的交付物、验收记录或协作评价作为依据
常见问题与对策
| 问题 | 原因 | 对策 |
|---|---|---|
| 项目贡献被延后确认 | 等待项目结项才评价 | 建立滚动考核机制,阶段性贡献及时确认 |
| 前期激励不足 | 项目周期长,当期看不到收益 | 设置阶段性里程碑奖励,保持持续激励 |
| 后期风险无人承担 | 前期兑现过多,后期问题爆发 | 保留一定比例的延期兑现或校准空间 |
| 跨周期项目评价困难 | 项目跨越多个考核周期 | 按周期拆分项目目标,每周期独立评价贡献 |
双轨考核的关键是"何时确认贡献",没有这一机制,项目贡献要么被延后确认导致员工当期激励不足,要么在项目未充分验证时提前兑现导致后期风险无人承担。
6. 如何用数字化系统支撑三层考核同步?需要打通哪些数据?
6.1 结论速览 数字化系统的价值是把目标、数据、流程、规则与校准机制固化在同一套运行底座上。需要打通项目管理系统、部门运营系统与HR绩效系统三类数据源。统一绩效数据模型尤其重要,它需要定义项目、部门、岗位、人员、指标、权重、周期、评分主体之间的关系。
6.2 详细分析

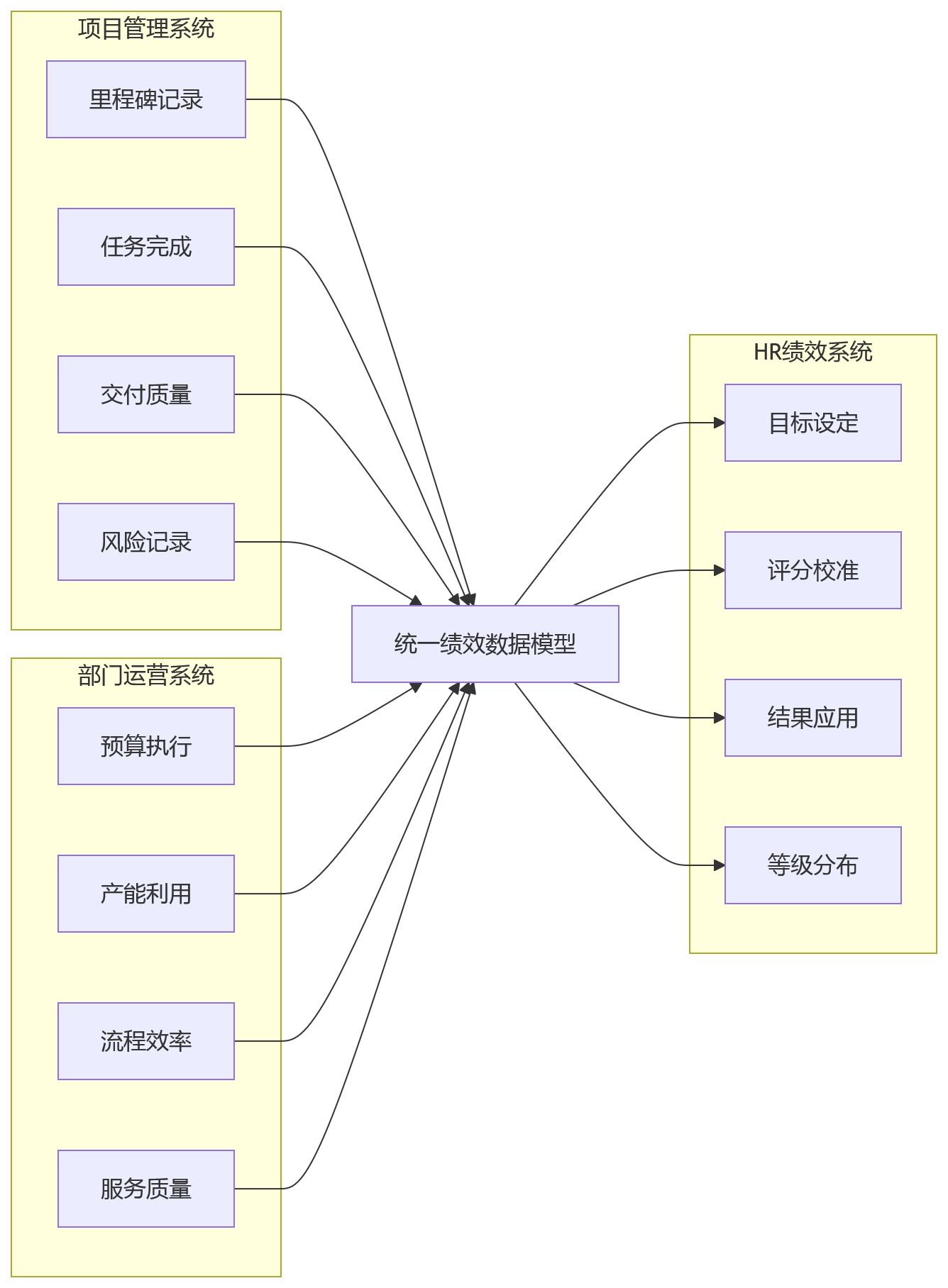

三层数据贯通架构

需要打通的关键数据链路
| 数据类别 | 来源系统 | 用途 | 注意事项 |
|---|---|---|---|
| 里程碑数据 | 项目管理系统 | 确认项目阶段贡献 | 区分过程记录与考核数据 |
| 任务完成数据 | 项目管理系统 | 计算个人项目工作量 | 需经规则确认后才进入评分 |
| 交付质量数据 | 项目管理系统 | 评估项目成果质量 | 包括缺陷率、验收通过率等 |
| 预算执行数据 | 部门运营系统 | 部门成本考核依据 | 与项目成本数据需匹配 |
| 产能利用数据 | 部门运营系统 | 部门效率考核依据 | 反映资源供给能力 |
| 协作评价数据 | 多方系统 | 跨部门协作贡献证明 | 需防刷分与主观偏差 |
| 评分与校准数据 | HR绩效系统 | 绩效等级与结果应用 | 保留历史数据用于AI分析 |
统一绩效数据模型的核心要素
- 实体关系:定义项目、部门、岗位、人员之间的归属与参与关系
- 指标映射:一个项目阶段成果如何映射到部门项目贡献度
- 权重汇总:员工参与多个项目时,项目权重如何汇总
- 冲突提示:项目经理评分与部门负责人评分发生冲突时,系统如何提示校准
数据贯通的边界
- 参考数据 vs 考核数据:过程日志、协作记录、风险响应可以作为绩效沟通证据,但只有经过规则确认的指标才应进入正式评分
- 自动化 vs 人工确认:不是所有数据都自动进入考核,关键节点仍需人工确认
- 试点先行:先在一个项目群或事业部试点规则,再逐步扩展到集团范围
系统上线不能替代管理共识。如果制度没有明确权重、周期和结果应用,系统只能把不清晰的规则数字化。
7. AI在绩效校准中能做什么?有哪些边界和风险?
7.1 结论速览 AI的价值不在于替管理者打分,而在于识别评分偏差、提示异常模式、提供校准依据。可以自动识别某项目经理长期给出明显高于平均水平的评分、某部门对项目贡献评分显著偏低、某类岗位在多项目评价中持续被低估等情况。AI不适合直接替代管理者承担最终评价责任,尤其在创新项目、探索性项目中单纯依据结果数据可能低估试错价值。
7.2 详细分析
AI辅助校准的核心场景
| 场景 | AI作用 | 输出形式 |
|---|---|---|
| 评分偏差识别 | 检测评分分布异常、偏离均值过大 | 预警报告、异常列表 |
| 历史趋势分析 | 对比历年评分模式、识别系统性偏差 | 趋势图表、统计摘要 |
| 项目难度评估 | 基于历史数据评估当前项目复杂度 | 难度系数参考值 |
| 角色投入度验证 | 核对系统记录的投入时间与评价权重是否匹配 | 一致性检查报告 |
| 校准会议材料 | 准备历史评分分布、项目难度、协作评价等维度数据 | 可视化仪表盘 |

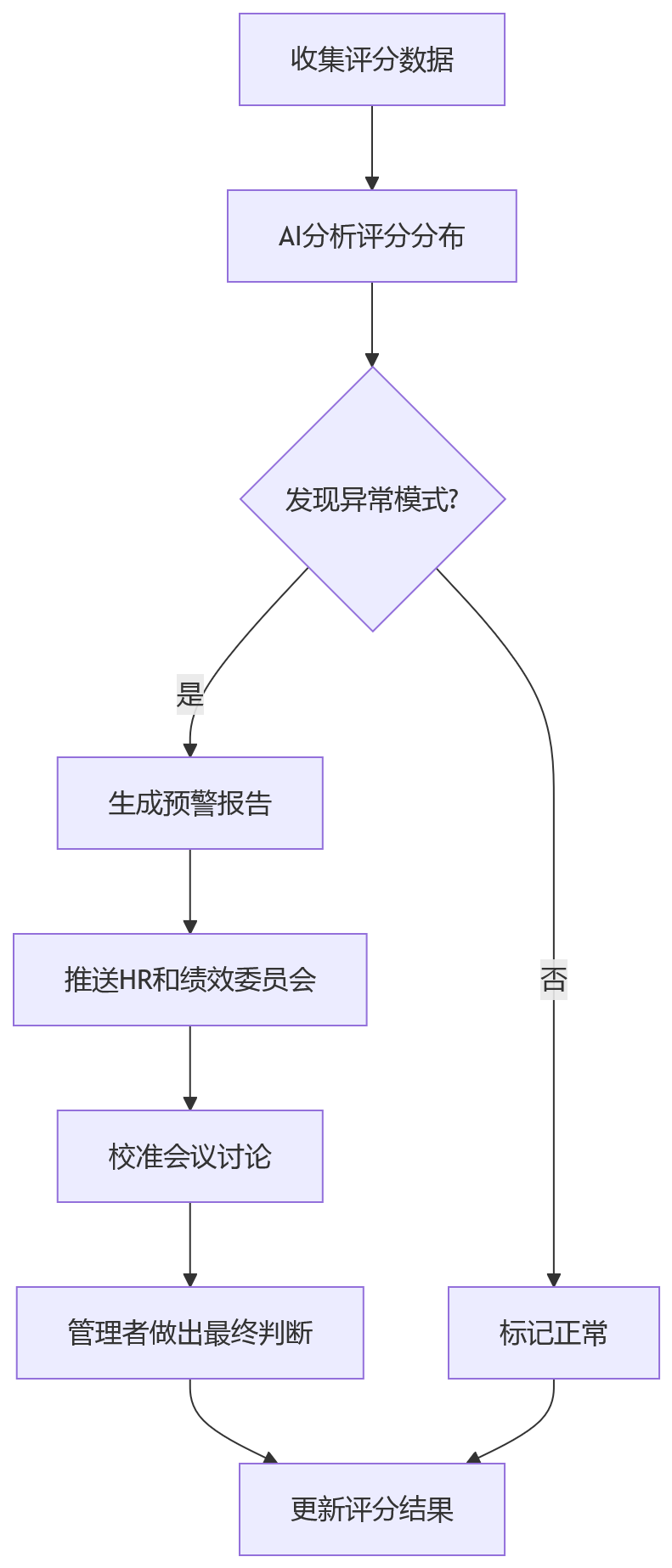

AI辅助的工作流

AI的明确边界
- 不能替代管理判断:绩效评价涉及岗位差异、项目难度、组织策略和人的发展判断,不能完全自动化
- 不适用于创新项目:在创新项目、探索性项目、风险较高的战略任务中,单纯依据结果数据可能低估试错价值
- 不适合直接打分:AI更适合做偏差识别、异常预警和材料整理,不适合直接替代管理者承担最终评价责任
- 需保留人工干预:AI识别的异常必须由管理者复核确认,不能自动调整评分
实施建议
- 先做数据积累:至少积累1-2个周期的历史评分数据,AI才有足够样本进行分析
- 从小场景开始:先在某类岗位或某个项目群试点AI辅助,验证效果后再扩展
- 透明化AI逻辑:向管理者说明AI的判断依据,避免黑箱操作引发信任问题
- 保留管理责任:最终评价责任必须由管理者承担,AI只提供辅助信息
AI还可以帮助绩效校准会议提高效率。过去校准会议容易陷入印象判断,管理者各自陈述,缺少共同数据基础。若系统能够提供历史评分分布、项目难度、角色投入度、里程碑达成、协作评价等维度,校准讨论会更接近证据驱动,而不是权力博弈。
三、问题解决类问题解答
8. 三层考核同步落地时,最容易踩的五个坑是什么?
8.1 结论速览 最容易踩的五个坑是:①把目标拆解等同于指标摊派,忽视贡献关系;②增加考核频次,造成填报负担;③用统一比例考核所有项目成员,忽视角色差异;④项目评分只作参考,不影响实际分配;⑤系统上线前缺乏管理共识,把不清晰规则数字化。避免这些坑需要先建立制度共识,再选择试点场景,最后逐步推广。
8.2 详细分析
坑一:把目标拆解等同于指标摊派
- 错误做法:把组织战略目标简单拆分成数字,按部门或人头分摊
- 正确做法:建立战略、项目、部门、个人目标映射关系,确保可追溯、可衡量、能说明贡献关系
- 识别信号:员工不清楚自己的工作如何影响组织战略,只觉得是在完成上级派发的任务
坑二:增加考核频次,造成填报负担
- 错误做法:把每个里程碑都变成正式打分,显著增加管理成本
- 正确做法:区分过程记录、阶段确认和正式评价,避免把过程管理过度考核化
- 识别信号:员工把精力从交付转向填报,抱怨花太多时间在绩效系统上
坑三:用统一比例考核所有项目成员
- 错误做法:对所有项目成员使用相同的项目绩效权重
- 正确做法:按角色、投入度、责任边界动态配置权重,预设角色权重区间
- 识别信号:兼职支持人员觉得项目考核不公平,核心成员觉得权重不够
坑四:项目评分只作参考,不影响实际分配
- 错误做法:设计了完整的项目评分表,但没有规定项目评分如何进入部门绩效包和个人绩效等级
- 正确做法:建立评分换算、等级校准、结果应用规则,让员工知道项目贡献如何转化为个人评价和激励结果
- 识别信号:员工很快发现项目考核与个人收益之间的连接并不稳定,后续对项目绩效的投入意愿下降
坑五:系统上线前缺乏管理共识
- 错误做法:制度没有明确权重、周期和结果应用就上线系统
- 正确做法:先在一个项目群或事业部试点规则,再逐步扩展到集团范围
- 识别信号:系统上线后各部门执行不一致,频繁出现口径争议和反复沟通

避坑路线图

制度与系统可以完成硬性同步,人与文化的同步才是三层考核真正落地的最后一公里。
9. 项目经理和部门负责人在评价中应该如何分工?如何避免冲突?
9.1 结论速览 项目经理评价交付与协作,部门负责人评价能力与长期贡献,HR负责规则一致性与校准机制。若角色没有界定,系统再完善也只是把冲突搬到线上。避免冲突需要在项目启动时明确评价边界,在过程中保持双向沟通,在校准环节引入第三方视角。
9.2 详细分析
评价分工的基本原则
| 评价维度 | 项目经理职责 | 部门负责人职责 | HR职责 |
|---|---|---|---|
| 交付结果 | 评估项目里程碑达成、交付质量 | 不参与 | 监督规则执行 |
| 协作贡献 | 评估跨部门协作、资源响应 | 评估内部协作支持 | 提供横向对比 |
| 能力发展 | 观察项目中的能力提升 | 评估长期能力成长与发展计划 | 提供发展框架 |
| 行为表现 | 观察项目期间的行为 | 评估日常工作表现 | 提供行为标准 |
| 评分权重 | 按预设权重参与评分 | 按预设权重参与评分 | 确保权重规则一致 |
避免冲突的三个关键动作
-
项目启动时明确边界
- 在项目启动会上明确项目经理和部门负责人的评价职责
- 书面记录评价维度、权重、时间节点和结果应用方式
- 双方签字确认,避免期末追溯不清
-
过程中保持双向沟通
- 项目经理定期向部门负责人反馈员工在项目中的表现
- 部门负责人向项目经理了解项目需求和资源投入情况
- 遇到分歧时及时沟通,不要等到期末才暴露
-
校准环节引入第三方视角
- HR提供规则一致性和横向对比数据
- 必要时由项目管理委员会或经营管理层进行最终校准
- 保留校准会议记录,作为后续争议解决的依据
常见冲突场景与处理方法
| 冲突场景 | 原因 | 处理方法 |
|---|---|---|
| 项目经理给高分,部门负责人给低分 | 项目交付好但部门贡献不足 | 按权重加权计算,双方各自负责自己评价的维度 |
| 部门负责人不给项目成员高分 | 担心优秀人员流失或不愿投入跨部门项目 | 将项目贡献度纳入部门考核,部门负责人也有动力支持项目 |
| 双方都回避负面评价 | 人情化处理或不愿承担责任 | 引入AI辅助识别评分偏差,HR推动坦诚反馈文化 |
| 期末才发现评价口径不一致 | 启动时未明确规则,过程中无沟通 | 建立项目启动时的评价协议模板,强制双方确认 |
绩效文化至少包括两类能力:一是目标共识能力,即项目启动时各方能把目标、权重、责任和结果应用讲清楚;二是绩效坦诚能力,即评价时敢于基于事实讨论贡献差异,而不是平均主义或人情化处理。
10. 2026年三层考核同步的趋势是什么?组织需要提前准备什么?
10.1 结论速览 2026年的两大趋势是:①从"结果考核"到"过程+结果"双轨制,把过程数据作为绩效判断的重要证据;②AI驱动的"动态目标调整"与"实时绩效反馈",帮助组织评估目标调整对三层绩效的级联影响。组织需要提前准备的是绩效文化与管理成熟度建设,这是决定落地质量的软性壁垒。
10.2 详细分析
趋势一:从"结果考核"到"过程+结果"双轨制
过去许多项目绩效偏向结果导向,项目是否交付、成本是否控制、质量是否达标,是主要评价依据。这种方式简单直接,但容易忽视过程中的风险响应、协作贡献、知识沉淀和阶段性纠偏。
- 过程绩效画像维度:项目里程碑达成率、需求变更响应、风险关闭效率、跨部门协作评价、关键问题复盘质量
- 个人行为记录维度:协作贡献、知识沉淀、问题解决、客户沟通等行为被更系统地记录
- 适用场景:长周期、跨部门、高不确定性的项目
- 不适用场景:项目目标简单、任务边界清晰、交付周期很短的场景,过度过程化会增加管理负担
趋势二:AI驱动的"动态目标调整"与"实时绩效反馈"
大型项目常常会遇到外部环境变化、客户需求变化、资源条件变化。传统绩效管理习惯在年初定目标、期末做评价,但对项目型组织而言,目标不调整并不代表管理稳定。
- AI辅助分析:帮助组织评估目标调整对项目、部门和个人绩效的级联影响
- 动态调整示例:一个战略项目因市场变化调整交付范围,系统提示受影响的部门目标、个人权重和阶段评价节点
- 实时反馈价值:及时沟通、及时纠偏、及时记录关键事实,而不是等到季度末或年度末才知道偏离了预期
- 警惕误区:实时反馈不等于实时打分,若理解为频繁排名或即时扣分,反而会加剧焦虑
组织需要提前准备的三项工作
-
试点项目群选择
- 不要一开始覆盖所有项目
- 优先选择跨部门协同明显、战略价值高、项目周期较完整的场景
- 验证三层考核同步的规则可行性后再推广
-
数据打通优先级
- 从里程碑、角色、投入度、阶段成果等基础数据做起
- 先保证同一数据源、同一口径
- 再扩展到更复杂的过程画像
-
管理者能力建设
- 把绩效坦诚度纳入管理者能力建设
- 三层考核同步要求管理者敢于讲清目标、讲清差异、讲清改进路径
- 这比设计更复杂的指标更重要
关键挑战:绩效文化与管理成熟度的软性壁垒
制度可以规定项目经理参与评分,系统可以要求部门负责人确认权重,但如果管理者不愿进行坦诚反馈,员工不信任多维评价,校准会议回避真实差异,同步机制仍会变形。
- 管理成熟度决定同步成本:成熟组织可以推进复杂的级联考核、AI校准和多维评价;成熟度不足的组织应从少量关键项目、少数核心岗位、几个关键指标开始
- 避免一次性铺开:若在数据质量不稳定、管理者能力不足、员工信任基础薄弱的情况下强推复杂机制,可能引发抵触甚至形式主义
2026年的趋势不是让绩效管理更复杂,而是让复杂组织中的贡献关系更可见、更可解释。
结语
三层考核同步的最终目标,不是让每个人得到一个更精细的分数,而是让员工看清自己的工作如何连接项目成果、部门贡献与组织战略。只有这种连接被看见、被确认、被公平应用,项目绩效才真正成为大型组织的战略执行引擎。
在实际应用中,最值得优先关注的三个重点是:
- 先选一个试点项目群验证规则,不要一开始覆盖所有项目,优先选择跨部门协同明显、战略价值高、项目周期较完整的场景
- 优先打通项目管理与HR绩效数据,从里程碑、角色、投入度、阶段成果等基础数据做起,先保证同一数据源、同一口径
- 把绩效坦诚度纳入管理者能力建设,三层考核同步要求管理者敢于讲清目标、讲清差异、讲清改进路径,这比设计更复杂的指标更重要
制度与系统可以完成硬性同步,人与文化的同步才是三层考核真正落地的最后一公里。
