项目制组织正在成为研发、咨询、工程、数字化转型等场景中的常态,但项目里程碑绩效怎么绑定,仍是HRD、CHRO、PMO与项目经理共同面对的管理难题。本文从5个高频问题切入,拆解“绑不上、分不清、扣不准、看不见、评不实”背后的组织与数据根因,并提出从刚性绑定走向弹性绑定、从结果考核走向过程驱动、从主观评价走向数据支撑的落地路径。
项目制组织的普及,使绩效管理正在离开单一岗位、单一部门、单一年度周期的传统场景。研发项目、客户交付项目、组织变革项目、数字化建设项目,都不再只依赖岗位职责书来衡量贡献,而是越来越多地围绕项目节点、交付成果和跨部门协作展开评价。
但现实中的落差也很明显。公开研究和行业调研通常会同时呈现两个趋势:一方面,企业越来越强调敏捷组织、项目制运作和跨职能团队;另一方面,员工和管理者对绩效管理的满意度并不高,争议往往集中在目标是否合理、评价是否公平、结果是否可解释。两组趋势放在一起,就形成了一个具体问题:当企业把项目里程碑绑定绩效时,为什么看似合理的做法,常常变成HR与项目经理共同头疼的管理现场?
根本矛盾在于,项目天然具有不确定性和动态性,而绩效考核又要求指标确定、标准刚性、结果可比。前者强调根据环境变化不断调整,后者要求在考核周期内形成稳定口径。二者并非不能结合,但如果直接把“里程碑是否完成”简单折算为绩效分数,就容易出现五类高频难题:定义模糊导致“绑不上”,跨部门协作导致“分不清”,延期扣罚导致“扣不准”,过程缺失导致“看不见”,成果难量化导致“评不实”。
一、难题一:里程碑定义模糊,绩效指标“绑不上”
里程碑绩效能否落地,首先取决于里程碑本身是否具备可考核性。如果项目节点只是一个管理口号,而不是清晰的交付物和验收标准,绩效指标就很难真正锚定。
1. 里程碑与绩效指标脱节的典型表现
在不少企业里,项目里程碑来自项目管理体系,绩效指标来自HR的KPI体系。前者关注项目进展,后者关注岗位责任,看似都在衡量工作结果,实则口径不同。比如,某制造企业研发项目将“样机试制完成”设为关键里程碑,但研发工程师的绩效指标仍然是“技术文档完成率”“问题响应及时率”“部门任务达成率”。到考核时,项目经理认为样机延期影响整体项目,应扣减项目成员绩效;职能经理则认为员工完成了岗位内任务,不应承担整个项目节点的损失。
这种争议不是个别现象。项目里程碑通常表达的是“项目到达某个阶段”,而个人绩效指标表达的是“员工在职责范围内完成了什么”。如果两者之间缺少转换规则,里程碑完成并不等于个人绩效达标,里程碑延期也不必然意味着某个成员绩效不合格。于是,绑定动作停留在制度文本里,到了绩效评审会就变成解释成本极高的争论。
表格1:项目里程碑绑定绩效的五个高频难题总览
| 序号 | 高频难题 | 核心矛盾 | 根本原因 | 关键解法 |
|---|---|---|---|---|
| 1 | 里程碑定义模糊,“绑不上” | 项目节点≠绩效指标 | WBS与KPI两套逻辑 | 里程碑-交付物-指标三级映射 |
| 2 | 跨部门协作,“分不清” | 横向协作vs纵向考核 | 矩阵组织权责模糊 | 双维度绩效矩阵+RACI延伸 |
| 3 | 里程碑延期,“扣不准” | 刚性考核vs弹性现实 | 缺乏延期归因分类 | 归因分类模型+动态调整机制 |
| 4 | 里程碑之间,“看不见” | 离散节点vs持续管理 | 绩效周期与项目周期错配 | 里程碑+检查点双层机制 |
| 5 | 项目成果难量化,“评不实” | 定性成果vs量化要求 | 价值滞后+多维难归一 | 多维评价框架+AI辅助评估 |
2. 根因在于WBS与KPI分属两套逻辑
从管理机制看,项目WBS强调任务分解和交付路径,它解决的是“项目如何被完成”的问题;绩效指标体系强调岗位目标和评价标准,它解决的是“员工如何被评价”的问题。两套体系都有必要,但如果PMO和HR各自设计、各自维护,就会在绑定环节出现断裂。
WBS可以把一个项目拆成阶段、任务包和活动,却不天然回答绩效归属;KPI可以把一个岗位拆成目标、权重和评分标准,却不天然适配项目中临时形成的协作关系。尤其在研发、工程、咨询等场景中,一个人可能同时参与多个项目,一个里程碑也可能由多个岗位共同交付。没有统一的“里程碑-指标映射规则”,绩效绑定就容易变成事后手工匹配,既不稳定,也不可追溯。
数字化系统在这里能发挥作用,但前提是管理规则先被定义清楚。系统可以配置模板、采集数据、自动流转审批,却不能替代HR与PMO回答一个基础问题:某个里程碑到底以什么交付物作为验收依据,又以哪些指标体现到个人或团队绩效中。
3. 解法路径:建立“里程碑-交付物-绩效指标”三级映射模型
较为稳妥的做法,是先把里程碑从“阶段名称”转化为“交付物清单”,再把交付物转化为“可量化交付标准”,最后映射到团队或个人的绩效指标。比如,“完成技术方案评审”不宜直接作为个人绩效指标,而应进一步拆解为:技术方案文档提交、关键风险清单完整性、评审意见关闭率、跨部门确认记录等可验证内容。这样,项目节点才有可能进入考核口径。

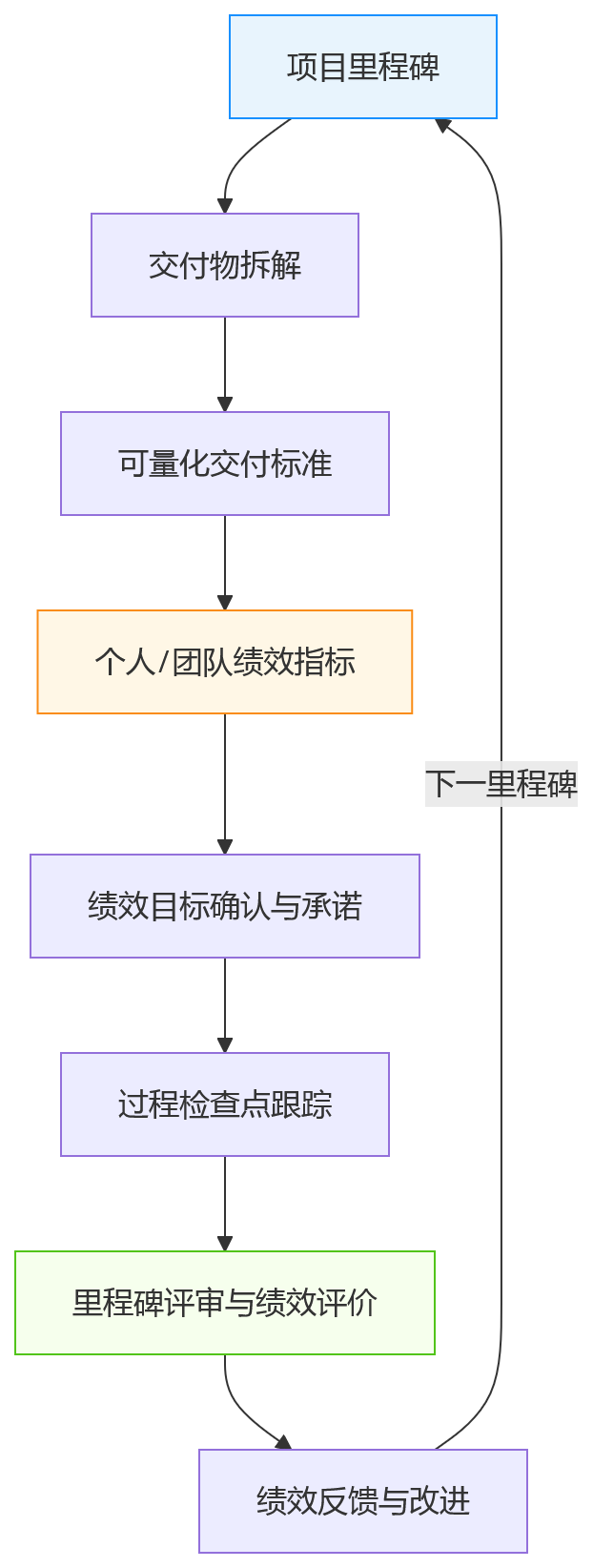

图表1:“里程碑-交付物-绩效指标”三级映射模型

在HR数字化系统中,这一模型可以转化为项目绩效模板:项目经理定义里程碑,PMO校准交付标准,HR配置指标映射关系,员工在目标确认阶段完成承诺。适用条件是项目交付物相对清晰、岗位分工能够被追溯;如果项目仍处在探索期、目标高度不确定,则不宜过早固化为高权重绩效指标,否则会抑制必要的试错。
里程碑定义的精确度,决定了绩效绑定的起点质量。“绑不上”的根因往往不在绩效制度本身,而在里程碑是否已经被加工成可评价、可验证、可归责的管理对象。
二、难题二:跨部门协作项目,绩效归属“分不清”
项目绩效一旦进入跨部门场景,问题就不再只是指标设计,而是组织权责设计。矩阵式组织下,员工同时面对项目经理和职能经理,绩效归属如果没有规则,协作就容易被纵向部门利益重新切割。
1. 跨部门项目绩效归属的典型困境
在数字化转型、产品开发、供应链优化等项目中,一个关键里程碑往往由业务、IT、财务、人力、法务等多个部门共同完成。项目成功时,各部门都希望体现贡献;项目延期或质量不足时,又容易出现责任转移。典型场景是:业务部门认为需求已提出,IT部门认为需求频繁变化,财务部门认为预算审批周期被低估,项目经理则认为各部门资源投入不足。
问题的难点在于,“谁贡献多少”很少能被自然记录下来。会议参与、问题解决、风险预警、资源协调等行为,对项目结果有实际影响,却不一定沉淀在传统绩效表中。结果是,跨部门成员在项目中投入大量时间,但在本部门绩效里被视为辅助工作;或者项目绩效评价由项目经理单方判断,引发职能经理和员工的公平性质疑。
2. 根因是双线汇报与纵向考核之间的错配
矩阵式组织的基本特征,是员工在职能线与项目线之间共享。它提高了资源配置效率,也带来了权责模糊。如果企业仍然沿用传统部门绩效逻辑,把预算、编制、晋升、评价都牢牢放在职能部门,那么项目经理即使承担交付责任,也缺少对成员绩效的有效评价权。
这会造成一个结构性反差:项目依靠横向协作创造价值,绩效却沿着纵向部门进行分配。横向责任不能进入正式评价,员工就会优先响应职能上级;项目贡献不能影响晋升和激励,项目经理就难以获得稳定资源。久而久之,项目制组织表面上运行,实际仍由部门墙决定效率。
因此,“分不清”不是绩效分数如何拆的问题,而是组织治理是否承认项目线评价权的问题。只有在制度上承认双线评价,后续的数据归集和权重拆分才有意义。
3. 解法路径:构建双维度绩效矩阵
项目制企业可以引入“双维度绩效矩阵”,即同时保留项目维度和职能维度。项目维度关注里程碑完成度、交付物质量、协作贡献度;职能维度关注专业能力、岗位目标、知识沉淀。权重不宜一刀切,而应根据员工在项目中的投入比例、项目战略重要性和岗位性质设定。例如,项目专职成员的项目维度权重可以更高,兼职支持成员则保持职能维度为主。

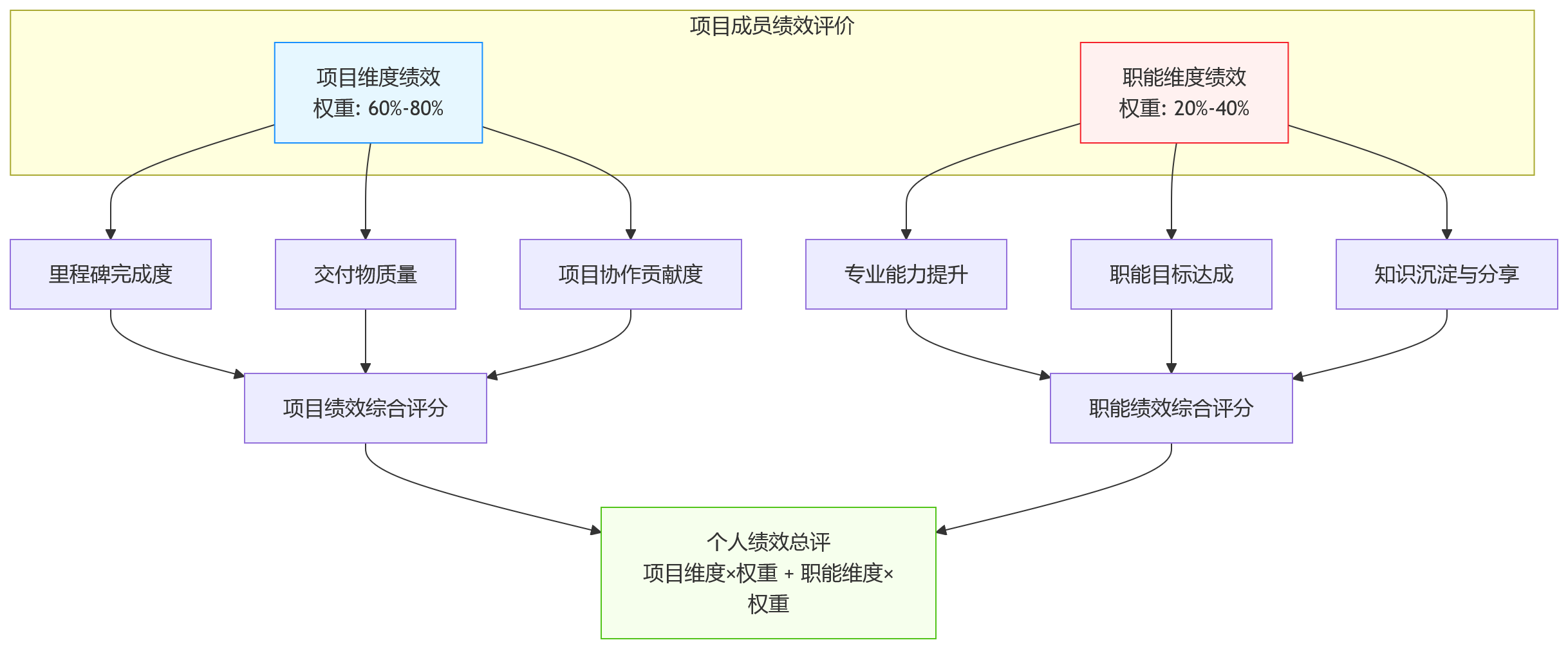

图表2:项目制组织下的双维度绩效矩阵

在贡献度划分上,RACI矩阵可以从责任分工工具延伸为绩效权重分配依据。Responsible对应直接执行责任,Accountable对应最终负责责任,Consulted对应专业输入责任,Informed通常不进入高权重评价。数字化系统可以进一步支持项目工时、任务状态、交付物提交、评审意见关闭等数据归集,用于辅助拆分绩效贡献。
但这一方法也有边界。若企业尚未建立项目角色定义,直接引入双维度绩效矩阵,可能造成评分更复杂、管理者负担更重。较好的推进方式,是先在战略项目、研发项目或客户交付项目中试点,再逐步扩展到更广泛的项目场景。
三、难题三:里程碑延期,绩效扣罚“扣不准”
里程碑延期并不等于绩效失败。项目延期背后的原因可能来自个人执行,也可能来自资源、需求、政策、客户或供应商变化;如果简单按“是否按时”扣罚,绩效管理就会失去应有的解释力。
1. 延期扣罚的典型偏差
很多企业在项目绩效中设置了时间节点考核:按时完成得满分,延期完成扣分,严重延期取消奖金。这种规则看起来清晰,但一旦进入复杂项目,就会暴露出明显偏差。比如,客户在项目中后期提出重大需求变更,导致原定里程碑不再适用;外部供应商交付延迟,影响内部团队验收;关键资源被公司临时抽调,项目成员虽然加班推进,仍无法按原计划完成。
如果这些因素都被统一归入延期扣罚,员工会认为绩效制度只看结果、不看事实。短期看,制度似乎保持了刚性;长期看,它会鼓励项目成员规避风险任务、夸大初始周期、减少主动承诺,甚至推动关键人才离开高不确定性项目。绩效制度本意是促进交付,结果却可能削弱组织承担复杂项目的能力。
2. 根因是结果确定性与过程不确定性的冲突
绩效管理需要确定性,因为评价、奖金、晋升都需要稳定依据;项目管理却无法完全确定,因为环境、需求、技术和资源会不断变化。二者冲突时,如果企业没有延期归因机制,就会把所有延期都处理成同一种责任后果。
更深一层的问题是,许多企业只有延期结果,没有延期证据。项目计划何时变更、需求何时调整、资源何时缺口、风险何时预警,过程记录不完整,到了绩效评审时只能依赖口头解释。管理者很难区分“确实不可控”与“事后找理由”,员工也很难证明自己曾经采取过合理行动。
因此,“扣不准”的本质是归因精度不足。制度不是不能扣罚,而是要先回答:延期是否可控、责任是否清晰、过程是否尽责、目标是否应该同步调整。
3. 解法路径:建立延期归因分类模型与动态调整机制
弹性绑定并不意味着放松要求,而是将延期原因分层处理。可以将延期归因分为不可控、部分可控、可控三类,并匹配不同绩效规则。对不可控延期,应同步调整里程碑目标,不纳入直接扣罚;对部分可控延期,应按责任权重折算,并触发过程改进;对可控延期,则可纳入绩效扣罚,同时启动绩效改进计划。
表格2:项目延期归因分类模型与绩效处理规则
| 延期归因类别 | 典型场景 | 可控程度 | 绩效处理规则 |
|---|---|---|---|
| 不可控延期 | 政策变化、自然灾害、客户方重大需求变更 | 不可控 | 不纳入绩效扣罚,同步调整里程碑目标 |
| 部分可控延期 | 跨部门资源冲突、外部供应商延迟 | 部分可控 | 按责任权重比例折算,触发过程改进要求 |
| 可控延期 | 个人能力不足、执行效率低、沟通失误 | 可控 | 纳入绩效扣罚,同时启动绩效改进计划 |
数字化系统可以把这一模型落到流程中:项目经理提交延期申请时,必须选择归因类别、上传变更依据、说明已采取措施;PMO审核项目层面的合理性,HR审核绩效规则适用性;系统根据归因结果自动关联扣罚、调整或改进流程。这样,绩效处理就不再依赖单次会议判断,而是基于过程证据形成相对稳定的决策。
需要注意的是,归因分类不能成为逃避责任的工具。企业应规定变更申请的时间窗口,重大风险必须提前预警,不能等到里程碑失败后才补充原因。只有把归因机制与过程记录结合起来,弹性绑定才不会滑向无约束管理。
四、难题四:里程碑之间,绩效过程“看不见”
里程碑是离散节点,而绩效管理需要连续反馈。如果两个节点之间只有执行、没有检查,绩效评价就会从管理工具退化为期末算账。
1. 过程缺失的典型后果
在项目周期较长的场景中,两个里程碑之间可能相隔数周甚至数月。项目成员在这段时间内做了大量沟通、试错、返工和协调,但如果没有过程检查点,这些努力既不被看见,也无法及时纠偏。等到里程碑评审时,交付物已经成型,问题也已经积累,管理者只能在结果上打分,员工只能在事后解释。
这会带来两个后果。第一,绩效反馈滞后,员工不知道自己的工作是否偏离预期,改进窗口被错过。第二,管理者只看到节点结果,看不到形成结果的过程,容易把复杂问题简化为个人态度或能力问题。尤其在跨部门项目中,过程不可见会放大误解:业务认为IT推进慢,IT认为需求不清,项目经理认为资源不到位,各方都缺少可共同核验的过程数据。
2. 根因是绩效周期与项目周期错配
传统绩效管理常以年度、半年度或季度为周期,而项目里程碑可能按周、月或阶段推进。绩效周期相对稳定,项目周期却因项目类型而变化。若企业只在固定绩效周期进行反馈,就很难适配项目过程中的高频调整。
OKR持续反馈理念对项目绩效有一定启发:目标不是设定后等待期末评分,而是需要在执行过程中不断检查信号、校准路径。里程碑绑定绩效也类似。企业不能只问“节点是否完成”,还要问“完成路径是否健康”“风险是否提前暴露”“协作是否及时发生”“资源问题是否被升级处理”。
“看不见”并不是因为管理者不关心,而是因为组织没有在里程碑之间设置必要的管理触点。没有触点,就没有数据;没有数据,就没有反馈;没有反馈,绩效评价自然只能后置。
3. 解法路径:建立“里程碑+检查点”的双层过程管理机制
可操作的方式,是在关键里程碑之间设置绩效检查点。检查点不等同于新增考核节点,它更像过程体检:检查任务进度、风险状态、协作问题、交付物成熟度和个人贡献记录。对于高风险项目,检查点可以更密集;对于常规项目,可以采用轻量化周报或双周复盘。
数字化系统在这里的价值,是把项目进度与绩效过程连接起来。项目任务完成率、风险预警、延期申请、交付物版本、反馈记录、辅导纪要,都可以成为绩效过程证据。当系统发现某项任务持续延期、风险未关闭、反馈长期缺失时,可以自动提醒项目经理发起过程辅导,而不是等到里程碑失败后再追责。

在绩效目标管理和绩效过程辅导场景中,这类系统化跟踪能够帮助HR与业务管理者形成共同视图:员工是否理解目标,项目经理是否及时反馈,风险是否被记录,里程碑是否需要调整。适用条件是企业已经形成基本的项目计划和任务管理习惯;如果项目过程本身没有被记录,系统只能呈现空白,而不能自动生成真实管理。
过程可见性让里程碑绩效从“评价结果”前移到“影响结果”。绩效的价值不只在于事后分配奖金,更在于项目仍可调整时及时发现偏差。
五、难题五:项目成果难量化,绩效评价“评不实”
并非所有项目成果都能直接转化为数字。研发方案、管理报告、客户满意、创新探索、安全管理等成果,本身具有定性、滞后和多维特征,单一评分很难承载其真实价值。
1. 量化困境的典型场景
在研发项目中,“技术方案评审通过”是常见里程碑,但通过并不意味着方案质量一定高,也不意味着后续落地风险低。管理咨询项目中,“客户满意度”可以作为评价维度,但满意度受到客户预期、沟通风格、交付边界等多种因素影响。基础设施项目中,“安全零事故”非常重要,但它既可能来自严密管理,也可能与项目风险暴露程度有关。
这些场景共同说明,项目成果往往不是单点结果,而是一组证据。若用简单评分表评价,容易出现两个问题:一是评价者主观性强,不同评委对同一交付物分歧较大;二是当期分数无法反映长期价值,某些看似按时完成的成果,可能在后续运营中暴露质量缺陷,而某些探索性成果虽然短期未达商业目标,却积累了关键技术经验。
2. 根因是价值滞后性与多维性难以归一
项目成果的价值常常滞后出现。一个研发方案的真正价值,可能要到试产、量产甚至市场反馈阶段才能验证;一个组织变革项目的效果,可能需要多个绩效周期才能反映在效率、满意度或人才保留上。若只在里程碑当期评价,就容易把“阶段性交付”误认为“最终价值”。
同时,项目成果通常包含质量、效率、成本、创新、风险、协作等多个维度。传统绩效量化习惯把这些维度压缩成一个分数,但归一化过程会损失大量信息。比如,一个项目交付很快但质量一般,另一个项目进度略慢但风险控制更好,两者如何比较,不能只依赖总分。
平衡计分卡思想在这里有可借鉴之处:评价不应只看单一财务或结果指标,而应从多维度观察价值创造过程。项目绩效也需要从单一评分转向多维证据链。
3. 解法路径:构建多维评价框架与AI辅助评估边界
对于定性成果,企业可以把评价对象拆解为可观测行为指标和可验证交付标准。例如,技术方案可以评价完整性、可行性、风险识别充分性、评审意见关闭情况;客户交付可以评价需求响应、问题解决、交付质量、客户确认记录;创新项目可以评价假设验证、知识沉淀、复用价值和风险管理。
AI辅助评估在2026年前后的项目绩效实践中具备更高可行性,尤其适用于历史项目数据较丰富、交付物结构相对标准的场景。系统可以基于历史项目数据识别延期风险、预测交付质量、提示异常评分、对比同类项目评价口径。但AI不宜直接替代管理者给出最终绩效结论,原因有三点:数据质量可能不足,项目背景难以完全结构化,算法判断也可能固化既有偏见。
更稳妥的定位,是让AI承担“辅助校准”而非“自动裁决”:它可以提示某个里程碑评价是否明显偏离同类项目,可以帮助整理交付物证据,可以识别评委评分差异过大的情况,也可以为绩效面谈提供事实材料。最终评价仍需结合项目背景、角色责任和组织目标进行人工判断。
“评不实”不是放弃量化的理由,而是要求企业把量化从单一分数升级为多维证据链。越是复杂项目,越需要把评价标准前置,把证据采集嵌入过程,把人工判断建立在可核验信息之上。
红海云总结
回到开篇的问题,项目的不确定性与绩效的确定性需求,并不是非此即彼的对立。真正的难点在于,企业不能用传统岗位绩效的线性逻辑,直接处理项目制组织中的动态协作。里程碑绑定绩效的本质,是组织治理问题,而不只是考核技术问题;它同时涉及组织设计、权责体系、评价哲学和数字化基础设施。
从五个难题看,治理链条是递进的:“绑不上”说明指标映射不清,“分不清”说明组织权责不清,“扣不准”说明制度归因不清,“看不见”说明过程反馈不清,“评不实”说明数据证据不清。任何一个环节薄弱,都会让里程碑绩效在落地时变形。
对HRD、CHRO和PMO负责人而言,较可行的推进路径不是一次性重建绩效体系,而是抓住以下行动重点:
- 先解决里程碑定义与指标映射问题:把里程碑拆成交付物、验收标准和责任指标,避免把模糊项目节点直接绑定绩效分数。
- 建立双线考核与归因分类规则:在制度层面承认项目线评价权,同时区分可控、部分可控、不可控延期,减少简单扣罚带来的公平性争议。
- 把过程反馈嵌入项目节奏:在关键里程碑之间设置检查点,形成持续辅导、风险预警和目标调整机制,让绩效管理前移到项目仍可改进的阶段。
- 用数据支撑评价,而不是用系统替代判断:红海云等HR数字化系统可以帮助企业沉淀目标、进度、反馈、评价和改进数据,但规则设计、权责划分和管理面谈仍需要组织自身完成。
- 审慎使用AI辅助项目绩效评估:AI适合做风险识别、证据整理和评分校准,不适合在缺少高质量数据与清晰规则的情况下直接决定绩效结果。
未来,随着项目绩效数据积累和AI评估能力成熟,“看不见”与“评不实”两类问题会获得更多技术支撑。但技术只能提高可见性和分析效率,不能替代组织对公平、责任与激励边界的判断。项目里程碑绑定绩效的成熟方向,是从刚性绑定走向弹性绑定,从结果考核走向过程驱动,从主观评价走向数据支撑。
