【导读】 薪酬系统上线后出现“隐性收费”,往往不是单个费用项的问题,而是采购定价、实施交付、定制开发、系统集成与运维合规之间的结构性错配。本文面向HRD/CHO、HRIS负责人、采购与法务,系统拆解5类高发售后服务陷阱,并给出一套可审计、可谈判、可落地的全周期风控方法,回答“薪酬系统上线后隐性收费怎么避免?”这一现实难题。
不少企业在选型阶段把注意力集中在“许可费/订阅费”,却在真正跑起薪资核算、个税申报、与财务过账联动后,才发现成本并未结束:数据迁移要加钱、规则改造要加钱、接口联调要加钱、报表导出要加钱、甚至故障紧急响应也要加钱。问题不在于供应商“收费”本身,而在于收费触发条件不透明、边界不清晰、验收口径不一致,最终让预算失去约束。
一、重新审视薪酬系统采购:从“软件买断”到“TCO总览”
把薪酬系统当作一次性软件采购,几乎必然低估真实成本;以TCO(总拥有成本)为标尺,把费用拆到可计量、可验收、可封顶,才有谈判与管理的抓手。这里的关键不是多算钱,而是把“未来必然发生的服务”提前显性化。
1. 隐性收费的根源:商业模式与采购认知错位
从实践看,所谓“隐性收费”通常不是完全凭空出现,而是出现在三类灰区:其一,售前承诺与合同条款口径不一致(承诺“包上线”,合同写“环境部署完成即上线”);其二,基础功能与增值功能边界模糊(个税申报、薪资报表、权限与审计到底算基础还是增值);其三,变更与迭代的触发条件不清(组织架构调整、薪酬规则新增、政策变化后的适配,按“变更”还是“维护”计费)。
机制上,很多SaaS厂商采用“低门槛订阅+服务增收”的组合,这本身是正常商业设计;风险发生在企业仍沿用“比一次性报价、压首年价格”的传统采购思路,导致两种逻辑对不上:供应商把利润放在后端服务,企业却希望前端价格覆盖大部分交付与支持。错位一旦形成,上线后所有“必须做”的动作都会变成追加费用的触发点。
边界条件也要说清:如果企业选的是高度标准化、组织结构简单、薪酬规则稳定的场景(例如单法人、少岗位序列、无复杂提成/计件),隐性费用的空间会显著收窄;反之,集团化、多地域社保规则、多薪资项、多奖金周期的企业,即使供应商完全合规披露,后续服务费用也可能很高,只是“高得透明”与“高得意外”两回事。
2. TCO的核心构成:把费用拆到可审核
TCO不是财务口号,而是一张可执行的费用清单。对薪酬系统而言,我们建议至少把费用拆成六类,并在采购阶段形成“费用字典”(每一项的定义、触发条件、计价方式、验收口径、上限与例外)。这样做的直接好处是:当售后提出收费,你能迅速判断它属于哪一类、是否在合同范围内、是否触发了变更流程。

需要提醒的是,TCO拆解并不等同于“把所有风险都推给供应商”。更合理的做法是:把必然发生的工作显性化,并对高不确定项设置上限与边界。例如定制开发可以采用“里程碑交付+阶段封顶+可复用资产归属”的组合,而不是单纯压低人天单价。
3. 薪酬系统的特殊性:为什么更容易被追加收费
薪酬系统与一般OA/流程系统不同,它的复杂性主要来自三条硬约束。
第一条是合规刚性。个税申报、社保公积金口径、工资条信息披露、数据留存与审计要求,决定了很多功能不是“想要不要”,而是“必须可用”。一旦某模块被定义为增值项,企业就会在上线后被动追加采购。
第二条是跨系统耦合。薪酬数据往往要接收考勤、绩效、计件、销售提成等输入,还要输出至财务过账、成本分摊、预算控制。任何一端数据口径变化,都可能触发接口改造与联调成本。
第三条是规则的组织化差异。相同行业不同企业的薪资项、计算顺序、封顶规则、补扣逻辑差异很大。标准化产品能覆盖“常见”,但覆盖不了“每家企业历史形成的细节”。这也是为什么很多项目的成本并非出在软件本身,而是出在规则梳理、数据对账、边界确认这些“看起来不像开发”的工作上。
二、五大“隐形”陷阱深度剖析与案例还原
隐性收费高发并非偶然,它集中发生在实施、定制、集成、运维合规与功能权限五个环节;识别每个环节的典型触发条件,并把触发条件写进合同与验收,是控制预算的关键。
1. 陷阱一:实施与培训的“无底洞”
表现最常见的是两类追加:数据迁移/清洗费用超预期、培训与陪跑反复计费。很多项目在售前把“数据迁移”理解为导入模板;但一进入实施期就会发现:旧系统字段缺失、历史口径不一致、同一薪资项在不同月份有不同算法、人员主数据与组织架构对不上。此时供应商会提出“数据治理/清洗属于增值服务”。

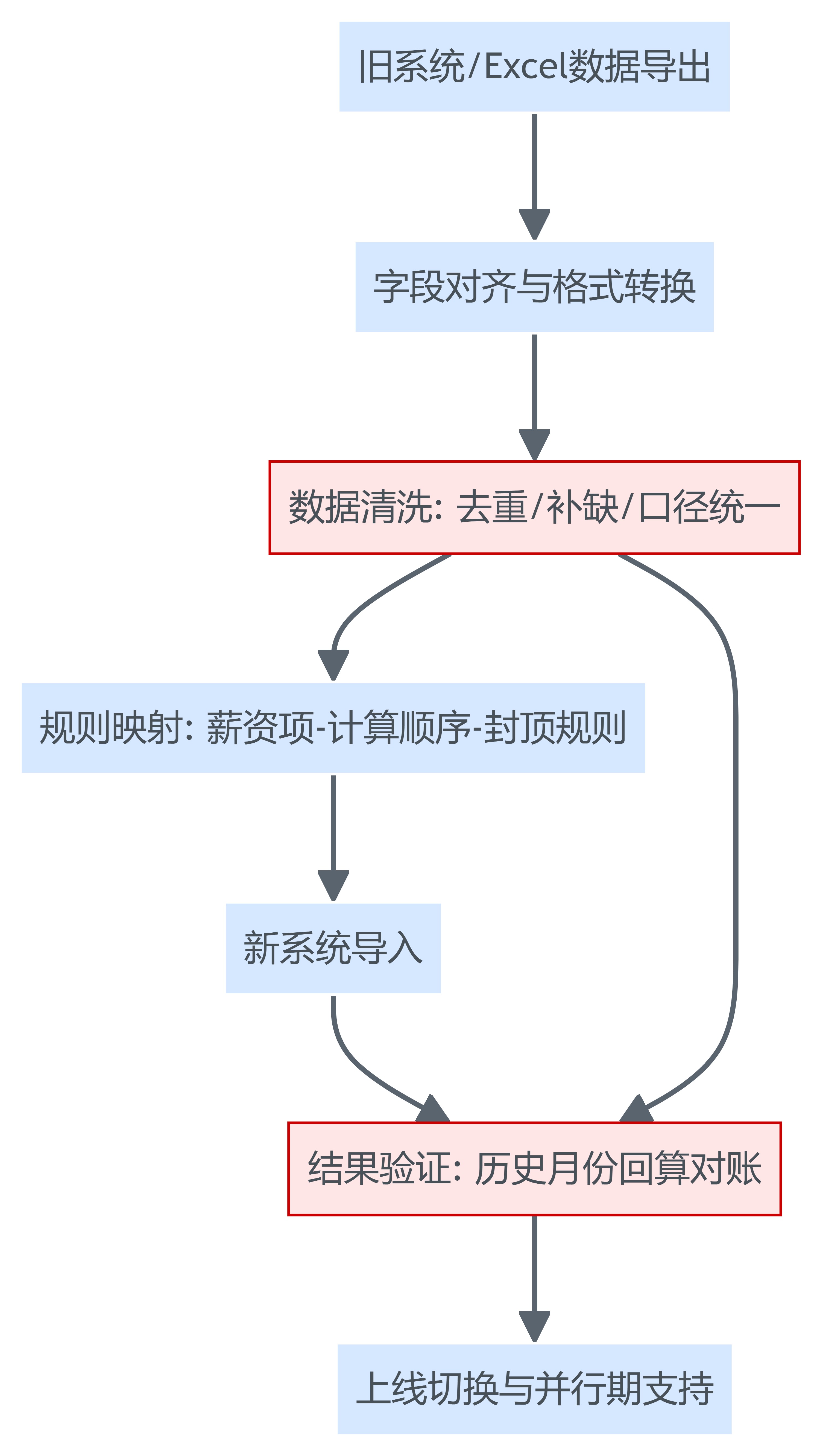

为了让企业能判断这笔钱是否合理,需要把迁移工作拆到步骤与验收点,而不是只写一句“含数据迁移”。例如:

案例还原(匿名化):某制造企业以“首年订阅费45万、含实施上线”签约,上线两个月后追加费用累计接近40万,主要来自三项:历史两年薪资账套回算对账、旧系统异常数据修正、以及两轮面向分厂薪资专员的二次培训。复盘时企业发现,合同对“上线”的定义偏技术化(环境部署完成),对“可用”的定义缺少对账通过、并行期支持等业务验收口径。
反例提示:如果企业本身主数据治理做得好(人员、组织、岗位、薪资项字典完善),且历史系统可完整导出,迁移成本完全可能被控制在相对可预期区间;因此关键不只是供应商是否收费,而是企业能否用数据质量换成本确定性。
2. 陷阱二:定制开发的“人天计费”不透明
定制开发常见的收费方式是按人天或按需求点计费,风险点在于:需求边界不清、变更频繁、交付物不可复用,最终让企业对“为什么要这么多工时”失去判断依据。薪酬场景里,最容易触发定制的往往不是大功能,而是细规则:例如奖金的分段计税、不同法人不同社保基数口径、计件工资与绩效系数联动、补发/追扣跨月处理等。
机制上,定制开发的成本失控通常来自三件事:
- 需求确认前缺少“规则白皮书”(薪资项字典、计算顺序、例外口径、样例数据);
- 需求确认后缺少“变更控制”(谁能提变更、变更如何评估影响、是否必须上线);
- 交付验收只看“页面可点”,不看“用真实数据回算对账”。
应对路径上,企业至少要把三条写进合同附件:
1)人天单价可披露、工时可审计:供应商需提供工时明细与产出物映射;
2)阶段封顶:对每个迭代设费用上限,超出部分需走重新立项审批;
3)交付物归属与复用:代码/配置/报表模板的所有权或可移植使用权明确,避免再次付费“买回自己定制过的东西”。
边界条件:对极小团队或快速试点项目,过度复杂的工时审计可能拖慢交付;这类场景更适合采用“固定价包+明确不包含项”的方式,把不确定性留在下一期,而不是把每个变化都做成工时追加。
3. 陷阱三:系统集成的“接口鸿沟”
很多企业在签约后才发现:薪酬系统要真正可用,必须与考勤、绩效、HR主数据、财务ERP打通。供应商在售前常用一句“支持接口对接”带过,但真正落地时会出现三类额外成本:接口开发费、联调测试费、以及数据口径对齐带来的返工费。
这里有一个常被忽略的判断点:接口成本不只取决于“有几个接口”,更取决于数据是否需要双向实时、是否需要强一致校验、是否涉及多法人多账套。例如:
- 单向把考勤结果导入薪酬,成本相对可控;
- 双向把薪酬核算结果回写财务并触发过账、且要求失败可回滚,复杂度会显著上升。
企业侧的对策是把接口当作“产品”管理:每个接口要有字段字典、错误码、重试机制、日志与审计口径,并明确谁负责接口长期维护。否则今天为上线付的接口费,明天组织调整、字段新增、财务科目变化时,还会再次付“接口改造费”。
4. 陷阱四:持续运维与合规的“刚性支出”
运维与合规的隐性收费,通常藏在两处:其一,基础维护费包含的范围很窄(仅工单受理、版本更新),而紧急响应、性能优化、数据修复另计;其二,合规动作被包装成单独服务包,例如权限审计、日志留存策略、渗透测试配合、等保整改材料等。
薪酬系统承载的是高敏感个人信息,企业在合规上没有“可不做”的空间,但可以争取“可预期”。实践中建议把运维合规拆成三层:
- 日常支持层:响应时限、问题分级、是否包含远程/现场;
- 升级变更层:升级窗口、影响评估、回滚预案、升级是否收费;
- 合规保障层:数据加密、权限分级、审计日志、合规配合频次与费用。
副作用提示:把SLA写得过高但不给足资源,可能导致供应商以“高SLA高价格”反向抬价;更可行的做法是按业务影响分级(例如薪资发放前48小时的P1问题必须保证响应),而不是对所有问题一刀切高标准。
5. 陷阱五:订阅制下的“功能解锁”与权限限制
订阅制最容易引发争议的不是涨价,而是基础版功能在关键节点“不可用”:例如工资条必须带某些字段、个税申报必须适配新政策、薪酬分析报表必须支持多维度筛选;但这些被划入更高版本或增值模块,企业在上线后因为业务刚需被迫加购。
识别这类风险的关键是:把“业务必须”与“体验更好”分开。凡是涉及法定申报、薪资发放闭环、审计留痕的能力,都应在选型时就确认为基础能力,并写入验收条款与版本承诺;而一些锦上添花的分析看板、可视化大屏,才适合作为后续增购。
为了便于项目组对照排查,下面给出一个结构化对比表,把五大陷阱的触发场景与规避要点放在同一张表里。
表格1:薪酬系统五大售后服务陷阱对比分析表
| 陷阱名称 | 高发触发场景 | 典型收费方式 | 风险等级 | 核心规避要点 |
|---|---|---|---|---|
| 实施与培训追加 | 历史数据口径混乱、并行期需要陪跑 | 数据治理包/二次培训按场次 | 高 | 明确上线/可用验收口径;迁移步骤拆解并对账验收 |
| 定制开发不透明 | 薪酬规则复杂、需求频繁变更 | 人天计费/需求点计费 | 高 | 工时可审计;阶段封顶;变更流程与交付物归属 |
| 集成接口超支 | 与ERP/考勤/绩效多系统联动 | 接口开发+联调测试 | 中-高 | 接口字典与错误码;明确双向/实时要求;接口维护责任 |
| 运维与合规追加 | 发薪窗口期故障、合规审计/等保整改 | 紧急支持包/合规服务包 | 中-高 | SLA分级;升级/回滚规则;合规配合频次与费用约定 |
| 功能解锁与权限限制 | 个税申报、报表导出、多法人支持 | 增值模块/版本升档 | 中 | “业务必须”能力前置确认;版本承诺写入合同附件 |
三、构建全周期风控体系:从事前预防到事后应对
控制薪酬系统隐性收费,不能靠上线后逐项砍价,而要把不确定性前移到采购阶段、把可控性嵌入实施过程、把议价能力留在运维与退出机制里。换句话说,企业要从“被动付费”转为“规则下付费”。
1. 薪酬系统上线后隐性收费怎么避免?先从采购阶段的尽职调查开始
事前阶段做对三件事,能显著降低后续争议概率。
第一,需求清单化:HR、IT、财务、法务一起把需求写成可验收条款,至少包含:组织与人员主数据口径、薪资项字典、计算顺序与例外规则、发薪与个税申报流程、报表清单、接口清单、权限与审计要求。更进一步,建议把未来12—24个月可能发生的变化(组织扩张、法人新增、计薪规则新增)写入“扩展需求池”,并约定触发后的计价方式。
第二,供应商背调聚焦收费模型:不只看客户名单,更要问清楚三类问题:
- 哪些属于基础包,哪些属于增值项?是否有明细价目表?
- 定制开发如何计价、如何验收、是否封顶?
- 数据迁移/并行期支持是否含在实施费中?上线定义是什么?
第三,合同精细化:合同里最值钱的不是价格,而是口径。建议至少落入附件或SOW(工作说明书)的条款包括:服务范围边界、不包含项清单、变更流程(含评估与报价)、费用封顶机制、SLA分级、数据可导出与接口文档交付、退出/迁移协助条款。没有退出机制,企业天然处于弱谈判地位。
2. 事中控制:实施过程的“透明管理”
实施阶段是费用最容易失控的时期,因为“问题暴露”集中发生在这里。建议把项目治理做成可执行的节奏管理,而不是只开周会。
做法一,成立联合项目组并固化验收节点:每个里程碑都要有“交付物—验收口径—签字人”。例如数据迁移必须包含抽样对账、历史月份回算结果对齐;定制模块必须用真实数据跑通发薪闭环。验收不是形式,它决定了后续争议时谁更占理。
做法二,对工时与变更建立审计机制:只要存在人天计费,就必须有工时明细与产出映射。企业可以不干预供应商内部管理,但要做到两点:
- 变更必须先评估影响(功能、接口、数据、测试、上线窗口),再确认是否做;
- 工时确认必须与交付物绑定,避免“确认单”变成单方面的付款依据。
做法三,并行期与上线窗口期的风险预案:薪酬系统的上线并不是某天切换按钮,而是一段时间的业务稳定性保障。建议明确并行期时长、问题分级响应、上线窗口期的支持方式(远程/驻场)、以及出现差异时以哪套数据为准,避免“发薪前一天才发现问题,紧急支持另收费”。
3. 薪酬系统上线后隐性收费怎么避免?运维阶段要保留议价能力与退出通道
上线后最容易形成供应商锁定:规则深度定制了、接口打通了、数据沉淀了,企业在续约与增购时缺少选择空间。要降低锁定带来的溢价,运维阶段建议抓住三件事。
第一,建立供应商评估与续约谈判依据:把服务响应时效、问题解决率、版本升级质量、重大故障次数、发薪窗口期保障等指标做成季度/年度评分。评分不是为了“挑刺”,而是把续约谈判从“情绪与印象”变成“事实与指标”。
第二,确保数据与配置可迁移:至少要保证薪资明细、薪资项字典、计算规则配置、接口文档、权限与日志策略等关键资产可导出、可交接。否则一旦迁移,企业要为“重新梳理与重建”付第二遍钱。
第三,把增购与升级的价格机制提前约定:订阅制的合理性在于持续迭代,但涨价与解锁必须可预期。建议在合同中约定:续费涨幅上限、增购模块单价或折扣区间、版本升档触发条件、以及政策变化导致的合规升级是否包含在维护费中。
为了把全周期动作形成闭环,给出一个可执行的流程化视图,方便企业按阶段分配责任。

表格2:薪酬系统采购合同关键条款检查清单
| 条款类别 | 必须明确的检查点(示例) |
|---|---|
| 服务范围 | 实施包含哪些动作;数据迁移是否含清洗/对账;并行期支持时长与方式 |
| 计价与支付 | 人天单价/封顶机制;增购模块价目表;付款与验收绑定 |
| 变更管理 | 谁可提变更;影响评估模板;变更报价与审批时限 |
| SLA与支持 | 问题分级与响应/修复时限;发薪窗口期保障;紧急支持是否另计 |
| 退出机制 | 数据可导出范围与格式;接口文档交付;迁移协助的费用与时限 |
结语
回到开篇问题:薪酬系统上线后出现隐性收费,往往不是“供应商突然变卦”,而是企业在采购与交付阶段没有把费用触发条件、验收口径与变更机制提前固化。要把成本从“意外”变为“可控”,建议直接落地以下动作:
- 用TCO替代首年价格做决策:把实施、定制、集成、运维、合规与增购全部列入费用字典,形成可比价清单。
- 把“可用”写成验收口径:至少包含历史回算对账、并行期支持、发薪闭环跑通,而不止“环境部署完成”。
- 对定制与变更设上限与审计:人天可审计、阶段封顶、交付物归属明确,避免迭代变成无限追加。
- 把接口当产品管理:字段字典、错误码、日志与维护责任写清,减少后续接口改造费的反复发生。
- 保留退出通道与议价能力:数据/配置可导出、接口文档齐备、续费涨幅与增购规则可预期,才能在运维阶段保持主动权。
