【导读】 人才盘点系统上线后最常见的矛盾,不是功能“有没有”,而是服务“算不算数”。供应商售前承诺很满,合同却只写“提供优质支持”,一旦故障、升级、数据迁移、定制验收发生争议,企业很难举证、也很难索赔。本文以人才盘点系统SLA为主线,给出合同里必须锁定的8个售后指标,并把每个指标拆到可计量的口径、触发条件与违约后果,帮助HR、IT与法务在同一套条款语言下协作落地,减少“画大饼”带来的长期成本。
人才盘点越来越常态化:校准岗位能力模型、更新九宫格、做继任者名单、复盘高潜培养路径,这些动作往往发生在月度/季度节奏里,而不是一年一次的“项目交付”。现实矛盾在于:企业把它当作关键业务系统在用,供应商却仍按“软件卖完+维保电话”来履约。于是问题集中爆发在两个时刻——系统出故障、业务要升级;而能否把争议变成可执行的责任,关键取决于合同里SLA是否写对、写细、写可验证。
一、SLA的战略定位——从“维保”到“业务连续性”
人才盘点系统的SLA必须按“业务关键系统”来设计,而不是按一般信息化维保来凑条款。只要系统承载了晋升、调薪、干部任用、继任规划等决策链路,它的停摆和数据偏差就会被放大成组织风险。
1. 决策连续性保障:人才盘点系统为什么比普通SaaS更“敏感”
从实践看,人才盘点系统的输出物往往直接进入管理动作:九宫格分布会影响人才保留策略,高潜名单会触发培养预算,关键岗位继任会涉及干部任免流程。此时系统问题不只是“用户体验差”,而是会造成三类可量化损失:
- 决策窗口损失:例如高管评审会前临时导不出报表,会议无法按期完成,决策被迫延后,组织成本由业务部门承担,却往往无法回传给供应商。
- 口径一致性损失:同一员工在不同报表里出现不一致的绩效/潜力标签,会让业务对HR的专业性产生质疑;而这种质疑一旦发生,后续的制度推广会显著变难。
- 合规与争议成本:干部任用、调岗调薪等议题更容易被员工“追问依据”。系统日志、评分规则、数据版本如果无法追溯,HR将承担解释压力,供应商却常以“这是客户数据问题”切割责任。
因此,SLA不应仅围绕“客服响应”,而要围绕业务连续性:系统在关键业务时段可用、故障能在业务可接受时间内恢复、数据可追溯、升级不破坏既有流程。这里可以用一个类比帮助理解:人才盘点系统更像企业的“决策工单系统”,不是简单的表单工具——一旦断链,影响的是组织动作而非页面本身。下一步就需要把这种连续性要求翻译成可执行的合同指标。
2. 供应商管理的抓手:把“服务好”变成可验证的责任边界
企业在采购阶段处于信息弱势:供应商更了解产品限制、服务真实能力与交付资源配置,而客户往往只能通过演示与销售承诺来判断。这种信息不对称会催生典型的“画大饼”话术:7×24小时支持、专属团队、按需定制、持续迭代。问题不在于这些承诺本身,而在于它们通常缺少四个关键要素:
- 指标口径(怎么计算);2) 触发条件(什么情况算故障/算违约);
- 证据链(以谁的日志/监控为准);4) 违约后果(补偿/退款/延期/替代方案)。
SLA的价值在于把承诺做成“可审计”的合同对象:例如,把“快速响应”写成P0/P1/P2/P3分级、对应响应与解决时限;把“持续迭代”写成版本发布频次、兼容窗口、变更公告时限与回滚机制。指标一旦具备可验证性,供应商内部才会真正配置资源:谁值班、谁负责二线、谁批准补丁上线、谁对数据恢复负责。
3. 合规与风控底线:SLA不是技术附件,而是用工风险的一部分
人才盘点系统至少涉及三类高敏感信息:个人身份与履历信息、绩效与潜力评估结果、干部任用相关材料。对很多行业(金融、央国企、平台型企业)而言,这些数据一旦泄露或被篡改,风险不止是罚款,更可能引发审计整改与内部问责。
因此,合同中的SLA应明确两条底线逻辑:
- 安全事件的处理时限与通报机制(何时告知、谁来对接、提供哪些证据);
- 审计支持义务(日志保留期限、取证配合、第三方测评报告提供频次)。
反过来讲,如果企业只在主合同里写“供应商应保障数据安全”,而没有把安全与审计做成“带时限、带交付物、带违约”的服务条款,一旦发生数据事件,企业往往既难以推进整改,也难以对供应商形成有效约束。进入下一部分,我们把这些要求拆成8个必须写入合同的SLA指标。
二、八大核心SLA指标详解——锁定供应商的“紧箍咒”
真正能防“画大饼”的SLA,不是条款写得长,而是指标可度量、流程可执行、后果可兑现。以下8个指标,我们建议以“附件:服务等级协议(SLA)”形式固化,并与验收、付款、续费挂钩。
1. 人才盘点系统合同里SLA怎么写才能避免供应商画大饼?先搭指标体系架构

先把指标分层,能避免条款散落在合同各处,导致后期执行“找不到依据、对不上口径”。建议采用“三层架构”:基础稳定性、业务连续性、价值演进与交付保障。

架构的意义在于:当供应商试图用“延长响应、缩短赔偿、推迟升级”来做交换时,企业能判断这是影响哪一层指标,是否会破坏闭环,而不是被动接受“服务包降级”。
2. 系统可用性承诺:别只写百分比,要写清口径与豁免
可用性是最常见也最容易被文字游戏稀释的指标。很多合同写“可用率99.9%”,但不写计算方式;维护窗口全算豁免、第三方接口全算豁免、客户侧网络全算豁免,最后“永远达标”。
条款设计要点(建议写入SLA)
- 统计周期:按“自然月”还是“自然年”统计;关键业务系统更建议“月度统计+年度滚动”。
- 可用性定义:至少要包含登录、核心盘点流程(配置-发起-评估-校准-报表导出)、权限校验、接口同步四类关键能力。
- 豁免清单:只豁免“经双方书面确认的计划性维护窗口”“不可抗力”“客户侧变更导致的故障”。其中“客户侧原因”必须具备可验证证据(如客户网络丢包率、VPN异常日志)。
- 赔付机制:低于阈值的分档赔付,且赔付应可抵扣当期服务费或延长服务期。
条款示例(可直接入合同)
月度可用性=(月度总分钟数-不可用分钟数)/月度总分钟数。 不可用指:用户无法在30分钟内完成登录与核心盘点流程(发起/评估/校准/导出)的情形。 若月度可用性<99.5%,供应商按当月服务费的X%进行服务抵扣;<99.0%,按当月服务费的Y%抵扣,并提交RCA复盘报告。 计划性维护需提前7个自然日书面通知,且维护窗口不得安排在客户确认的盘点关键业务时段。
边界条件与反例提示:若企业自身网络环境不稳定、统一身份认证(SSO)由第三方承载且无监控对接,供应商可用性很难被准确归因。解决方式不是“放弃可用性SLA”,而是把SSO/网络监控对接写进前置条件与证据链约定。
3. 故障分级响应时效:必须先定义P0/P1,否则“快速响应”无意义
响应时效是“客户能否第一时间找到对的人”的保障。这里的关键不是让供应商承诺一个漂亮的时间,而是把故障分级做成双方一致的判据:什么算P0?影响范围怎么判?谁有权升级?
表格2:故障分级定义与SLA时效标准(示例模板)
| 等级 | 定义(建议以影响面判定) | 响应时限(供应商人工介入) | 解决时限(恢复可用/给出可运行替代方案) | 赔偿/后果(建议) |
|---|---|---|---|---|
| P0 | 核心盘点流程不可用;全量或关键组织不可登录/不可导出;关键数据疑似丢失/被篡改 | ≤15分钟 | ≤4小时恢复;≤8小时彻底修复并验证 | 当月服务费抵扣X%;必须RCA;可触发驻场 |
| P1 | 关键模块不可用,影响多个部门或关键岗位序列 | ≤30分钟 | ≤1个工作日 | 当月服务费抵扣X%;提交整改计划 |
| P2 | 一般功能异常,有替代路径但效率明显下降 | ≤2小时(工作时段) | ≤3个工作日 | 计入季度健康报告,持续跟踪 |
| P3 | 体验瑕疵/咨询类问题,不影响主流程 | ≤1个工作日 | 双方约定 | 以FAQ/培训交付物闭环 |
落地机制建议
- 建立升级通道:客户可在供应商未按时响应时,直接升级到项目负责人/服务经理。
- 明确响应动作:响应不等于“自动回复邮件”,而应包括:工单号、责任人姓名与联系方式、初步判断与下一步预计时间。
提醒一句:如果合同只写“7×24响应”,却不写“响应动作”,很多供应商会用外包客服来满足形式,真正能处理问题的工程师并未进入链路。
4. 问题解决闭环时限:把“临时恢复”与“根因修复”拆开写
实践中最常见的争议是:供应商很快给了一个绕行方案(例如让HR导出原始数据再手工合并),然后宣称“已解决”。但从业务视角,问题并未闭环:根因未修复、同类故障会再次发生,甚至在下次盘点窗口爆雷。
因此建议在SLA里写清两类时限:
- 恢复时限:让业务先跑起来(Workaround/临时恢复);
- 彻底修复时限:提交补丁、回归测试、上线验证,并关闭工单(Close)。
条款示例(可直接入合同)
P0事件:4小时内恢复核心盘点流程可用(含临时绕行方案),8小时内完成根因修复并经客户验证通过后关闭工单; 若需跨版本修复导致无法在8小时内完成,供应商须在4小时内提交书面修复计划(含版本号、上线窗口、回滚方案),并在计划节点逾期时承担相应违约责任。
不适用场景提示:如果问题根因在客户侧(例如客户自行更改浏览器安全策略导致脚本被拦截),供应商“解决闭环”应转为“协助闭环”,但前提是供应商能给出可复现证据与定位报告,否则仍应按供应商责任计算时限。
5. 数据备份与恢复能力(RPO/RTO):把灾备从“有”写成“可验证”
对于人才盘点系统,最难接受的不是短时不可用,而是盘点结果、评估记录、校准备注丢失或错乱——这些数据往往无法靠业务回忆重建。RPO/RTO是把“数据不丢、快速恢复”量化的常用方法:
- RPO(最大数据丢失量):最多允许丢失多久的数据,例如5分钟。
- RTO(恢复时间目标):从故障发生到恢复可用的目标时间,例如30分钟。
条款设计要点
- 写清备份频次、备份介质、跨地域容灾(如有)、以及恢复演练频次。
- 要求提供演练证据:演练报告、恢复耗时、抽样校验结果、问题整改项。
- 明确数据范围:包括组织架构、岗位/序列、能力模型、评估记录、校准结果、报表配置、权限矩阵与日志。
条款示例(可直接入合同)
供应商承诺:RPO≤X分钟,RTO≤Y分钟。 每季度至少一次灾备恢复演练,并向客户提供演练报告(含开始时间、恢复完成时间、抽样校验清单与异常项整改)。 若发生数据丢失或无法在RTO内恢复,供应商除服务赔付外,需提供专项支持资源直至业务恢复,并承担数据修复与重建成本(以双方确认的工作量为准)。
副作用提示:将RPO/RTO设得过低会抬高供应商成本,并最终反映在报价上。更稳妥的方法是:按“关键业务时段”设更严格目标,非关键时段放宽,并明确关键时段清单(例如季度校准周、年度盘点月)。
6. 版本升级与兼容性保障:防止“强制升级”与“升级即破坏”
供应商常用“持续迭代”作为卖点,但企业真正关心的是两件事:升级是否可控、旧版本是否可维护。人才盘点系统通常还连接SSO、OA、绩效、学习平台、数据仓库等,一次不兼容可能连锁影响多个系统。
建议写入SLA的四个点
- 发布节奏:每年最低升级次数可以写,但更关键是写清“重大变更”的提前通知。
- 变更说明:包括接口变化、字段变化、权限变化、报表口径变化、功能下线(deprecate)计划。
- 兼容窗口:旧版本至少维护多长时间;关键接口的旧版本保留多长时间。
- 回滚机制:若升级导致关键流程不可用,应支持回滚到稳定版本并承担由此产生的支持成本。
条款示例(可直接入合同)
供应商进行涉及接口、字段、权限逻辑、报表口径的重大版本变更,须提前不少于30个自然日提供变更说明、回归测试清单与回滚预案。 旧版本维护期不少于12个月(含安全补丁与关键缺陷修复)。 升级窗口需避开客户确认的关键盘点业务时段;若升级导致P0/P1故障,供应商须在X小时内完成回滚或修复并承担相应违约责任。
提醒一句:如果供应商坚持“云端统一版本,无法保证旧版本维护”,企业至少要拿到“关键接口兼容承诺+字段稳定期”,否则后续每次升级都可能变成二次项目。
7. 定制化交付物验收标准:原子化验收,三次不过就触发机制
“可定制”是最容易“画大饼”的领域:售前说“都能做”,合同里写“按双方需求实现”,验收时再说“这不在范围内”“需要二次费用”。解决方法不是拒绝定制,而是把定制交付写成可验收的交付物清单与用例集。
验收条款建议
- 需求冻结机制:哪些内容属于本次定制范围,需求变更怎么计费。
- 验收用例:由双方签字确认;每个用例写清输入数据、操作步骤、预期结果、性能指标(如导出耗时)。
- 不通过处理:三次验收不通过,触发退款/延期赔付/替代方案(例如由供应商提供人工服务或临时报表支持直至通过)。
- 文档交付:配置手册、接口文档、权限矩阵、字段映射表作为验收前置。

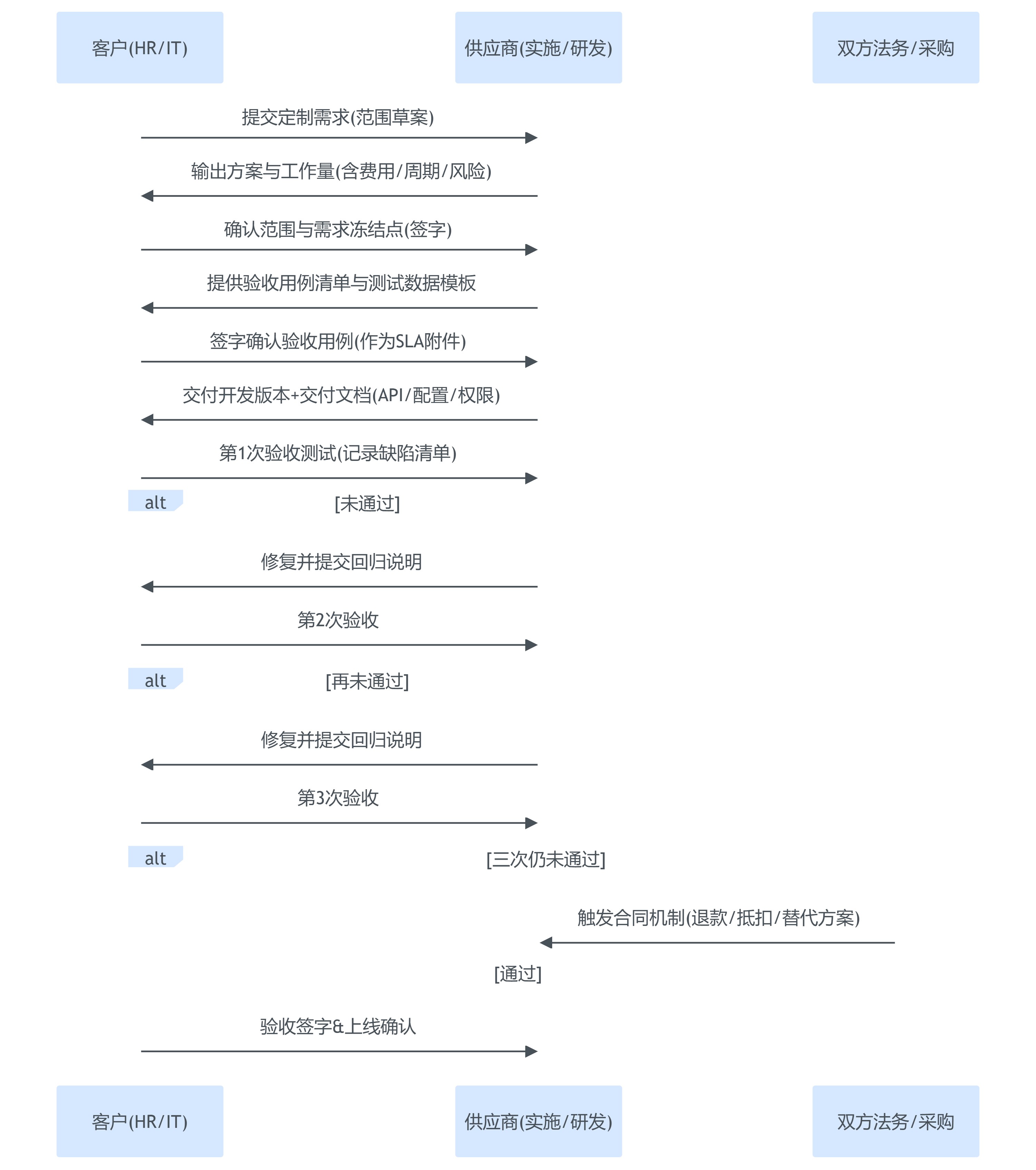

图表2:定制化需求验收SLA交互时序(责任边界可视化)

常见反例提示:有些企业在验收阶段只做“能不能点通”,不做数据校验与权限校验,导致上线后才发现口径问题。解决方式是在验收用例中加入“抽样数据对账”“权限越权测试”“报表口径一致性校验”,并把这些测试结果作为验收材料归档。
8. 安全与合规审计支持:把“合规”写成服务交付物与时限
安全条款常被写成原则性表述,但真正有效的是“发生事件怎么处理”“日常审计怎么配合”。对人才盘点系统而言,建议至少写清:
- 日志保留与可取证:日志保留多久、是否支持按人/按时间/按操作类型检索导出。
- 安全事件响应:发现异常访问/疑似泄露后,供应商的告知时限、处置时限、临时封禁措施。
- 第三方测评材料:等保测评(如适用)、渗透测试、漏洞修复闭环报告的提供频次。
- 审计配合:客户发起审计时,供应商应提供哪些资料、多久提供、由谁对接。
条款示例(可直接入合同)
供应商应保留关键操作日志不少于X个月,并支持客户按需导出用于内部审计。 发生疑似安全事件,供应商应在Y小时内告知客户并启动应急响应,Z小时内提交初步处置报告(含影响范围、临时控制措施、下一步计划)。 供应商每年向客户提供一次安全测评/渗透测试摘要与整改闭环证明(涉及敏感细节可脱敏)。
提醒一句:如果企业属于强监管行业,建议将“客户可指定第三方审计机构”写入条款,并明确费用承担方式与资料交付清单,否则审计往往停留在口头配合。
9. 服务团队专属配置:把“专属”写成资源占用规则与交付频次
售前最常见的承诺之一是“专属客户成功经理(CSM)”。但如果合同不约束其服务负载、资质与交付物,专属很容易退化为“一个微信群+一个转单人”。
建议在SLA里写清三件事:
- 人员实名与角色:CSM、实施顾问、运维负责人、二线研发接口人分别是谁。
- 资源上限:CSM同时服务客户数上限,或至少约定“不得影响本客户关键业务时段支持”。
- 服务交付物:季度健康报告、月度工单分析、年度优化计划(含模型校准建议、使用率提升建议)。
表格1:供应商常见“画大饼”话术 vs 规范SLA条款对照表
| 服务维度 | 模糊承诺(高风险表述) | 规范SLA条款(可落地表达) | 风险提示 |
|---|---|---|---|
| 响应支持 | 7×24小时快速响应 | P0≤15分钟人工介入;响应动作含工单号+责任人+初判+预计恢复时间 | 外包客服“接得通但修不了” |
| 可用性 | 可用率99.9% | 明确统计周期、不可用定义、维护窗口规则、分档赔付 | “豁免条款”吞掉不可用时间 |
| 迭代升级 | 持续更新、不断优化 | 重大变更提前30天公告;旧版本维护≥12个月;提供回滚预案 | 强制升级导致接口断裂 |
| 定制开发 | 按需定制、都能实现 | 需求冻结+验收用例签字;三次不过触发退款/抵扣机制 | 验收标准模糊导致无限拉扯 |
| 数据安全 | 严格保障数据安全 | 日志保留X个月;安全事件Y小时通报;年度测评材料与整改闭环 | 原则条款无法执行与取证 |
| 专属团队 | 配专属CSM | 实名+资质要求+服务负载约束+季度健康报告 | 人员频繁更换导致知识断层 |
过渡提醒:指标写进合同只是第一步,真正能防“画大饼”的关键在于执行——谁来监控、证据从哪里来、违约如何自动触发,下一部分专门拆落地机制。
三、避坑指南——SLA条款中的“文字游戏”与执行落地
SLA是否有效,常常不取决于指标本身,而取决于条款是否可举证、可触发、可兑现。企业需要同时防两类坑:一类是合同语言稀释责任,另一类是执行链路缺乏数据与流程。
1. 警惕模糊免责词汇:把“合理努力”改写成“明确义务”
合同审阅时,建议HR与法务重点关注三类高风险表达,并要求供应商改写或补充定义:
- “包括但不限于”式扩张:常被用于扩大豁免范围或交付范围的解释权。做法是把清单固定为“仅包括以下情形”,或对扩张项必须书面确认。
- “合理努力/尽力而为”式稀释:这类措辞让责任变成态度问题,难以判定违约。做法是改为“在X小时内完成Y动作”,并附证据要求。
- “不可抗力”定义过宽:有些供应商把机房故障、人员离职、供应链紧张都写成不可抗力。做法是对不可抗力进行严格列举,并要求提供第三方证明与减损义务(例如必须启用灾备)。
建议企业在合同附件中增加术语表:对“不可用”“响应”“解决”“维护窗口”“关键业务时段”“重大变更”“安全事件”等术语给出定义。术语一旦固定,后续争议会显著减少。
2. 人才盘点系统合同里SLA怎么写才能避免供应商画大饼?关键在“拒绝人工统计,依赖系统日志”
很多企业在争议发生后才意识到:自己没有监控数据、没有日志、没有工单时间戳,供应商自然可以“各说各话”。解决之道是把SLA执行做成“自动触发+双边确认”的流程,并在合同里约定监控与取证权。

图表3:SLA自动触发与罚则执行流程

合同落地要点
- 监控数据的归属与共享:约定监控平台的可视化权限,至少应允许客户查看不可用时段、响应时间戳、恢复时间戳。
- 工单平台必须留痕:邮件/微信群不应作为唯一报障渠道;若允许,应要求供应商在X分钟内补录到工单系统。
- 赔付自动化:赔付计算方式写清,并约定“默认抵扣当期服务费/下期账单”,减少事后谈判成本。
边界条件:如果企业坚持只通过电话/微信群报障而不走工单,或不愿接入监控埋点,自动触发难以实现。这种情况下,至少要把“报障信息要素清单”(时间、截图、影响范围、联系人、复现步骤)写入SLA,并指定双方认可的时间戳来源。
3. 建立季度复盘机制:用健康报告把服务从“救火”变成“治理”
仅靠故障处理,会让双方关系长期停留在“救火—扯皮—再救火”。更可持续的做法是把季度复盘写进SLA:供应商必须提交健康报告,内容不是罗列运行时间,而是面向业务的诊断与改进建议。
建议健康报告至少覆盖
- 使用率:各业务单元参与率、评估完成率、校准覆盖率;
- 风险趋势:高频问题Top10、重复故障原因归类、改进项进度;
- 模型与口径:能力模型命中率、标签一致性问题、报表口径变更记录;
- 价值建议:流程优化建议、配置优化建议、培训与赋能计划。
执行建议:将季度复盘会议设为固定治理例会,由HR牵头、IT参加、供应商CSM与运维负责人出席,并将“上期整改项完成率”作为续费与增购谈判的重要输入。提醒一句:如果企业内部没有明确系统Owner,复盘很容易流于形式;建议在组织层面明确“人才盘点系统产品负责人/流程负责人”。
结语
回到开篇问题:人才盘点系统合同里SLA怎么写才能避免供应商画大饼?答案不是写一堆“漂亮指标”,而是把8个售后服务指标写成可度量、可取证、可触发、可赔付的责任体系,并把执行流程固化到监控与工单里。
可直接落地的建议(3—5条,按优先级):
- 把SLA做成合同附件并与付款挂钩:首期验收款、年度服务费、续费折扣都应与SLA达标率关联,避免“签完就弱履约”。
- 先定口径再谈数值:对可用性、不可用、响应、解决、维护窗口、重大变更统一定义;没有口径一致,99.9%也是空的。
- 引入“P0-P3分级+闭环时限”双指标:只写响应不写解决,会把风险转嫁给业务;必须把恢复与根因修复拆开。
- 让证据链自动生成:要求工单与监控留痕、时间戳可查、违约计算可复核;能自动化的尽量不靠人工。
- 用季度健康报告做持续治理:把服务从被动救火拉回到可管理的改进闭环,避免系统“可用但不好用”的慢性消耗。
