首页 > 考勤管理系统 > 2026年人力资源管理新风向:建筑工程企业项目制团队管理系统选型与实施路径

2026年人力资源管理新风向:建筑工程企业项目制团队管理系统选型与实施路径

2026-03-03

红海云

建筑工程企业的项目制团队既是利润兑现的前线,也是用工合规、成本失真与协同低效的高发区,而当时间来到2026年,行业竞争也从“拿项目”走向“稳交付、控风险、算清账”,此时项目制团队管理系统不再是信息化点缀,而是组织能力的一部分。

工程企业对项目制团队的管理,长期存在一个现实矛盾——项目现场要求“快”,总部管理要求“准”;一线希望“少填报”,管理层希望“多数据”。当项目规模跨区域扩张、劳务形态更复杂、监管更严格时,这个矛盾会被放大为:人员进出无序、费用归集滞后、绩效激励失焦、纠纷处置被动。

笔者在多家企业的调研中看到,很多管理问题并非缺制度,而是缺一套能把制度跑起来的系统化机制。

一、为何变革:项目制团队管理的“旧疾”与“新忧”

项目制团队管理走到2026年的关键分水岭:不是“要不要上系统”,而是“用系统把管理边界与数据口径重新定义”。传统靠经验、靠表格、靠线下审批的方式,在跨区域、跨主体用工与精细化成本核算面前,已经难以支撑交付质量与合规要求的同步提升。

1. 难以根除的“旧疾”——项目制团队的管理本质挑战

项目制团队的典型特征是临时组建、目标明确、周期结束即解散,但建筑工程企业的难点在于项目的生命周期长、参与方多、现场不确定性高,导致临时组织要承担长期治理的任务。

第一类挑战来自团队发展阶段的差异。团队从形成、磨合到规范、表现,再到休整,每一阶段对管理动作的依赖不同:形成期需要快速补位与角色澄清;磨合期需要制度与流程把分工固定下来;表现期强调授权、协同与激励;结项阶段则需要沉淀评价与复用人才。许多企业的问题是把全周期当成一个状态来管,用同一套审批、同一套考核,结果要么压制效率,要么牺牲合规。

第二类挑战来自“跨组织协作成本”。工程现场常见“总部—区域—项目部”多层结构,以及甲方、监理、分包、劳务等多方协同。因此项目经理在推进节点时需要调配的不只是“我的员工”,而是“可用的资源”。如果人员信息、资质证照、到岗状态、工时与费用无法实时聚合,协作就会退化为电话协调与线下对账,管理动作无法沉淀为组织能力。

第三类挑战来自绩效与激励的错位。项目制团队既要对结果负责(进度、质量、安全、成本),也要对过程负责(关键行为与合规动作),但很多企业仍以“月度打分+年终分配”作为主要激励方式,无法覆盖现场的高频行为,也很难把“质量安全”这类关键过程指标变成可量化、可追踪、可复盘的数据资产。

2. 日益凸显的“新忧”——2026年环境下的压力升级

如果说“旧疾”主要带来效率损失,那么2026年的“新忧”更直接指向经营风险与战略约束。

业务端的压力首先来自项目形态变化:跨区域项目增多,项目管理半径拉长;智能建造、BIM协同、精益建造等要求提升,使“计划—资源—执行—反馈”的闭环更依赖数据同步。项目部不再是单点作业,而是被放在一个更强的集团级交付网络里衡量。没有系统,意味着总部无法做到实时可视、过程预警与资源统筹。

人才端的压力集中在两点:一方面,项目经理、技术负责人、造价/商务等岗位供给紧张,企业更依赖跨项目调度与复用;另一方面,外包、劳务、派遣等形态并存,合同链条、考勤工时、费用结算、社保与工伤等风险点增多。笔者在争议案例中经常看到,纠纷并非发生在“合同签没签”,而是发生在“谁在何时何地为谁提供了劳动、对应的工时与管理事实是什么”。系统化的“用工事实链”在这时就变成关键证据。

管理端的压力则体现为数据孤岛——项目部有自己的台账,区域有自己的报表,总部财务有自己的口径,HR有自己的花名册,最终造成三类后果,即人力成本算不准(影响投标与预算)、项目效能比不清(影响资源配置)、绩效奖惩落不实(影响组织公信力)。这种状态下,总部对项目看不清、管不住、算不准,管理会被迫退回到抽查与问责。

3. 系统化管理的价值——从“救火队”到“导航仪”的转变

系统化管理的价值不在于把线下动作搬到线上,而在于把项目制团队的管理对象从人扩展到:岗位、编制、资质、工时、费用、绩效与风险。换句话说,系统要承接的是项目交付逻辑,而不是单纯的HR流程。因此,笔者建议把价值拆成三层看:

  • 第一层运营效率:入转调离、考勤工时、薪酬核算、费用归集等流程线上化后,一线减少重复填报,总部减少人工对账;
  • 第二层经营可控:工时与成本实时归集、项目人力投入可视化、异常预警(超编、超工时、证照到期、合同链条断点)能够显著降低事后补救的概率;
  • 第三层组织能力沉淀:人才画像可复用、项目评价可追溯、关键岗位经验可沉淀,为后续项目的快速组队提供依据。
维度传统管理模式(以线下/表格为主)系统化管理模式(以平台/数据为主)
团队组建靠人脉与临时协调,编制与资质校验弱项目编制在线申请、资质/证照自动校验、快速组队
过程协同多头沟通、信息滞后,责任边界不清流程固化、节点可追踪,职责与权限可配置
绩效考核偏结果、偏主观,过程数据缺失里程碑+过程行为可量化,支持多维评价与复盘
成本核算工时与费用滞后归集,口径不一工时—薪酬—费用自动关联,按项目实时归集
数据决策报表拼接,难以支持预测单一数据源,支持对标、预测与预警

(表格1:传统管理模式 vs 系统化管理模式)

二、核心框架:构建项目制团队系统化管理的四梁八柱

1. 组织之梁——从科层管控到“平台+项目”敏捷模式

第一步是做实三支柱的边界(COE、HRBP、SSC)。其中,COE负责制度、标准、岗位序列、薪酬绩效框架与关键人才策略,SSC负责高频事务的集中交付(入职、合同、薪酬、社保、数据报表),HRBP要深入区域/项目,围绕项目交付提供人力解决方案,包括编制配置、关键岗位补位、绩效辅导与人员风险处理。对于建筑工程企业,这个分工的价值在于把项目经理从大量事务中解放出来,让其聚焦节点与资源,同时让总部对项目可见、可控。

第二步是建立“平台+项目”的协作机制。行业里常被引用的做法是平台提供资源池与规则,项目按任务快速组队、快速解散,人才随任务流动,而建筑企业在借鉴时要注意边界条件:平台化适用于项目数量多、区域分散、岗位可标准化的组织;对于高度依赖属地关系、分包体系强的项目,平台化要与属地供应商治理同步推进,否则会出现“平台有数据、现场不执行”的断层。

第三步是把权限与风控做成可配置。举例来说,项目部可在核定编制内自主调配人员,超编触发区域审批,如关键岗位(项目经理、技术负责人、专职安全员等)变更触发资质与合规校验,外包/劳务进场必须绑定合同与供应商准入。

2. 人才之梁——从“为我所有”到“为我所用”的生态化人才池

其一,内部人才市场要成为“快速组队”的基础设施。笔者建议把人才池按“岗位族+能力等级+证照资质+项目经验”建立标签体系,并把项目评价(结项评价、过程评价、事故/质量记录等)回流到标签,形成可校验的能力画像,这样一来组队不再是“谁认识谁”,而是“谁符合规则、谁被验证过”。

其二,外部灵活用工要从“临时补缺”升级为“供应链治理”。岗位外包在工程企业的价值在于:由专业机构承担部分雇佣与劳动风险管理,并通过电子签、线上入职、合同与用工数据集中管控,满足总部对跨项目用工的统一视图需求。

其三,关键岗位梯队要把“证照”与“能力”两条线并行管理。工程行业对资质与持证要求强,如果系统只记录证照,不记录项目实绩与过程表现,就容易出现“证照够、交付差”的错配;反过来,只看能力不看资质,又会触发合规红线。相较之下比较可行的做法是把证照有效期、注册状态、继续教育等做成系统预警,把关键岗位的里程碑达成率、安全质量事件、成本偏差等做成能力评价输入。

3. 绩效之梁——从静态考核到动态激励的价值闭环

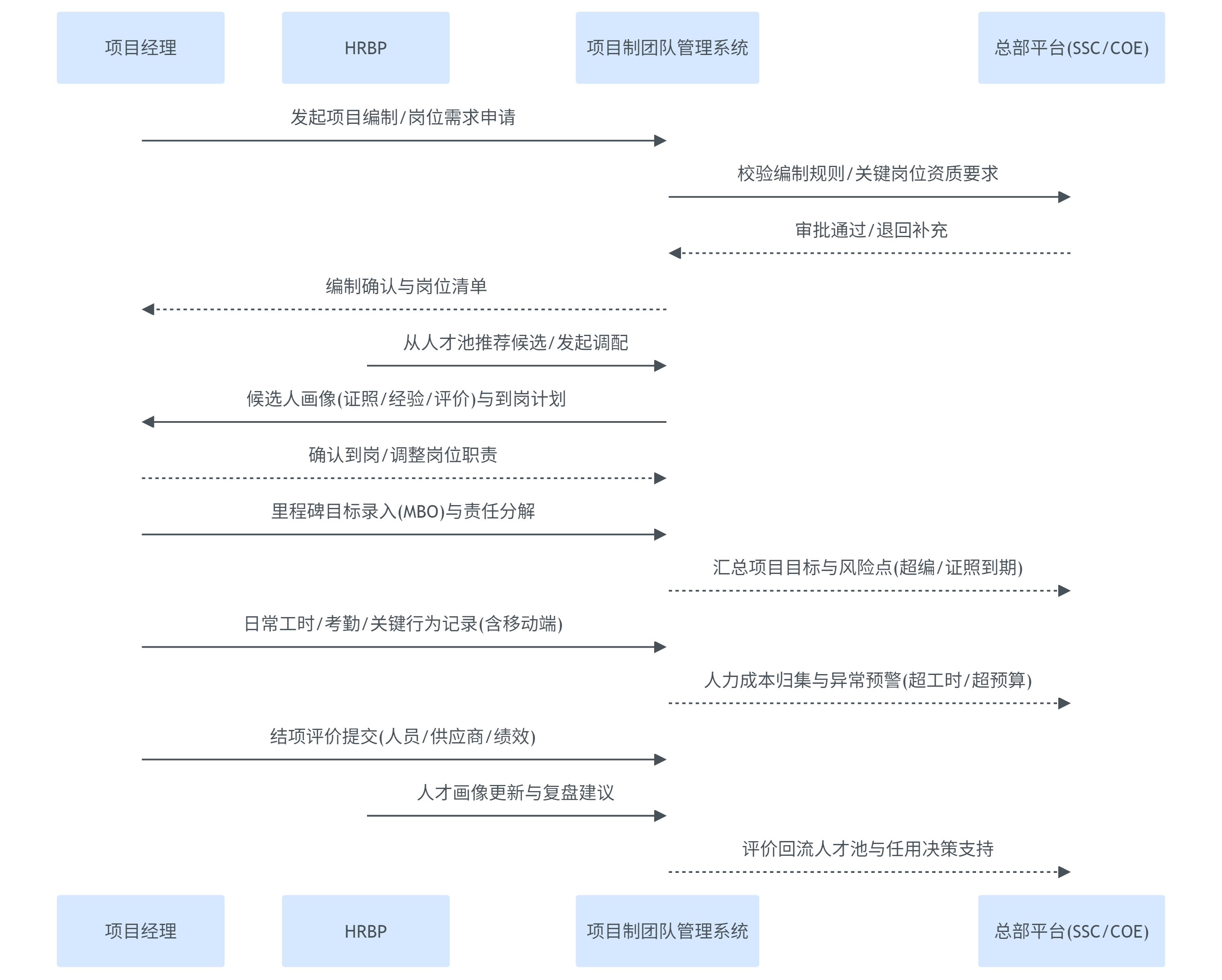

项目制团队的绩效管理不能只在结项算总账,更有效的方式是用目标管理(MBO)把战略与项目里程碑对齐,再用过程激励把关键行为拉进可量化轨道。

MBO在项目团队中更适合做里程碑化,即总部把年度经营目标拆到区域、项目,再拆到关键岗位与班组,项目经理与团队共同确认关键里程碑(例如结构封顶、节点验收、关键材料到场、样板引路完成等),系统记录目标与责任人,并在执行过程中通过数据自动更新达成状态。这样一来,绩效不再只依赖主观印象,而是依赖可追踪的交付事实。

过程激励的重点往往在质量与安全。笔者看到一些企业通过引入积分制,把现场的关键行为标准化为可加扣分的项目,由现场管理动作触发记录,积分与奖金、培训机会、评优评先等挂钩。需要注意的是,积分制的优势是高频、即时、可视,而如果扣分规则过细、触发过多,容易引发一线抵触,如果数据采集依赖人工且缺少校验,容易演变为“谁掌握录入权谁说了算”。因此,积分制更适合与移动端、拍照留痕、抽检机制结合,确保公平与可追溯。

结项复盘要把评价回流人才池与任用决策。一个可操作的原则是项目结项评价至少覆盖三类对象,且至少沉淀四类数据(里程碑达成、质量安全事件、成本偏差、协作评价)。

三、实践指南:建筑工程企业如何选择系统管理项目制团队?

法则一:业务需求是根本,而非技术功能

建筑工程企业选系统最常见的误区是拿一份通用HR系统清单去打分,结果选出“HR满意、项目不愿用”的系统。所以在需求调研时,企业至少要把三类场景写进RFP并要求演示:

  • 跨区域快速组队:能否按项目编制、岗位族、证照要求快速匹配并发起调配流程?
  • 工时与成本归集:能否按项目、标段、分包、班组归集工时并联动薪酬/费用?
  • 结项评价回流:能否把结项评价结构化沉淀到人才画像,并支持下一项目组队引用?
功能模块关键功能点业务价值(工程场景)
项目编制与岗位管理编制申请、岗位清单、关键岗位校验控制超编与关键岗位缺口,减少临时补位
人才池与调配标签画像、跨项目调配、到岗计划提升组队速度与匹配质量
证照与合规证照到期预警、合同链条管理、用工主体识别降低合规与争议风险
工时/考勤移动端、多班组、多地点、离线支持形成用工事实链,为成本与纠纷处理提供证据
薪酬与费用归集项目维度成本归集、分摊规则、外包费用关联投标测算更准、项目成本更可控
绩效与激励MBO里程碑、积分制、结项评价让激励对齐交付,促进质量安全行为
报表与看板项目人效、成本偏差、风险预警总部“看得清”,区域“管得动”,项目“用得上”
集成能力API、与BIM/PM/ERP/财务对接数据同源,减少二次录入与对账

(表格2:项目制团队管理系统核心功能清单)

法则二:集成性与开放性是生命线

工程企业的信息系统通常是多套并存:项目管理系统、BIM平台、ERP/财务系统、合同系统、OA、门禁与考勤硬件等。项目制团队管理系统如果不能融入现有体系,最终只会形成新的孤岛,因此集成优先级需要按事实链来排:

  • 先打通项目主数据(项目编码、成本中心、标段结构),否则成本归集无从谈起;
  • 再打通工时与费用(考勤/工时 → 薪酬/费用 → 财务入账),否则报表只能手工拼接;
  • 再打通交付数据(里程碑、进度、质量安全事件)以支撑绩效与预警。

法则三:灵活配置优于深度定制

项目制团队的管理差异往往存在于区域政策、项目类型、甲方要求与供应商结构上。系统如果只能靠代码定制来适配差异,会带来两个问题:第一,上线周期被拉长;第二,后续升级受阻,企业永远停留在某个版本。

因此更稳妥的选择是优先选可配置的平台能力(表单、流程、权限、字段、报表、规则引擎),把差异化需求尽量用配置实现,把真正的“不可替代差异”(例如与集团自研BIM平台的深度集成、特殊的成本分摊逻辑)留给有限的定制开发。

避坑指南:三大常见错误

错误一:重功能轻体验,导致一线抵触使用。项目现场的真实状态是时间碎片化、网络不稳定、人员数字化素养参差。系统如果必须在电脑端操作、步骤繁琐、加载慢,一线会自然绕开系统,回到微信群与纸质台账。

错误二:忽视数据治理,造成新系统、旧数据。系统上线后数据仍对不上,往往不是系统问题,而是数据口径没统一、主数据没治理、历史数据迁移没校验。

错误三:缺乏变革管理规划,系统上线与管理脱节。很多企业把上线当成IT项目,结果流程没改、责任边界没改、考核机制没改,系统就只能做记录而不能驱动管理。

结语

回到开篇问题:建筑工程企业如何选择系统管理项目制团队?我们的判断是,选型不是采购动作,而是一次管理模型与数据口径的再定义。系统能带来的并不只是效率提升,更重要的是把用工事实链、成本归集链、绩效激励链与人才复用链连接起来,让项目交付从“靠个人能力”走向“靠组织能力”。

面向2026年的落地建议,我们更倾向于以下5条可执行动作:

  • 先定框架再选系统:以“组织—人才—绩效—数据”四梁为纲,明确总部/区域/项目权责与数据口径。
  • 把三类场景写进验收:跨区域快速组队、工时与成本归集、结项评价回流人才池,必须可演示、可POC、可验收。
  • 移动端优先覆盖一线高频动作:进出场、工时、关键行为记录与异常上报先做深,减少抵触与绕行。
  • 把数据治理当成制度工程:主数据、数据字典、口径变更机制与历史数据校验同步推进,不给后期对账埋雷。
  • 用试点跑出闭环再复制:选择代表性区域与项目做试点,把“能算清账、能控风险、能促激励”作为试点成效标准,再规模化推广。
