矩阵式组织已成为大型企业应对复杂业务的常见选择,但双线管理下的绩效评价往往成为管理摩擦的高发区。本文基于组织管理实战经验与行业研究,筛选出企业在推进矩阵化过程中最关注的11个问题,涵盖评价链条诊断、三维框架应用、权责机制设计、数字化与AI辅助等关键环节。答案来自红海云智库对多家企业矩阵转型案例的复盘总结,并结合人力资源管理通用方法论整理而成,具体实施建议需结合企业实际情况调整,政策条款以最新官方公告为准。
一、基础认知类问题解答
1. 矩阵式组织中什么是双线绩效评价?
1.1 结论速览 双线绩效评价指员工同时向职能经理和项目经理汇报时,两条管理线分别参与目标设定、过程辅导与结果评分的评价机制。其核心不是简单加权平均,而是通过多视角协同确保专业能力沉淀与业务交付速度得到平衡。
1.2 详细分析
概念定义 在矩阵式组织结构中,员工通常有双重归属:行政上属于职能部门(如研发部、市场部),业务上参与跨部门项目(如客户项目、产品开发项目)。职能经理关注长期能力建设、专业标准与人才梯队;项目经理关注短期交付、客户响应与业务结果。双线绩效评价就是要让两个视角都参与到员工贡献评估中。
与单线评价的区别
| 维度 | 单线绩效评价 | 双线绩效评价 |
|---|---|---|
| 评价主体 | 单一直接上级 | 职能经理+项目经理 |
| 目标来源 | 部门目标分解 | 职能目标+项目目标共构 |
| 评价周期 | 固定周期为主 | 双周期叠加(季度/年度+里程碑) |
| 能力侧重 | 综合表现 | 专业能力+交付能力+协作能力 |
| 协调成本 | 低 | 高(需校准对话) |
适用场景 双线绩效评价适用于以下情况:组织采用矩阵或复合汇报结构;员工时间在不同项目和职能任务间分配;专业能力积累与业务交付同等重要;跨团队协作频繁且需要明确贡献归属。
常见误区 很多企业误以为双线评价就是"两个经理各打一分再算平均分",这种做法忽略了目标对齐、标准统一与结果校准三个前置环节,容易让评价变成分数游戏而非发展工具。真正的双线绩效治理需要从战略解码开始,把公司目标下沉到双线协同层,让员工面对的不是两套竞争的任务清单,而是一张经过标注的目标组合地图。
2. 为什么矩阵组织的双线绩效容易出现评价冲突?
2.1 结论速览 双线绩效评价冲突的根因不在员工执行力,而在于战略解码未下沉到双线协同层,导致目标错位、标准分歧与反馈割裂。若只在年终评分阶段讨论权重,只能缓解表面争议,无法解决评价失真的根本问题。
2.2 详细分析
深层原因拆解
第一,目标优先级缺乏事前共识。 职能线通常关注专业能力沉淀、流程规范和技术标准;项目线更重视进度达成、交付质量与成本控制。当两类任务同时进入员工绩效目标,如果没有事先约定优先级,评价时就会出现"各自有理"的局面。例如,一名研发工程师既要参与技术规范建设,又要保障项目里程碑交付,时间资源有限,关键时刻优先响应谁直接影响最终评价方向。
第二,评价语言与量尺不统一。 职能经理更容易从能力素质、专业深度、长期潜力等维度评价;项目经理则围绕里程碑达成、问题响应速度、客户反馈等维度打分。前者偏长期和能力,后者偏短期和结果。评价周期也不同——职能评价多按季度或年度运行,项目评价跟随项目周期波动。没有统一量尺时,评分结果很难直接比较,员工会质疑为什么同样的表现被解读成不同等级。
第三,校准机制缺位导致反馈断裂。 很多企业看似建立了双线评分机制,实际上只是让两位管理者分别填写评价后由系统按比例汇总。员工收到双份评价时,最关心的是组织到底认可什么、希望改进什么。如果两份评价互相矛盾且没有共同解释,员工会把绩效面谈理解为管理者之间的分歧外显,而不是对自身发展的有效反馈。
组织层面的副作用 长期存在评价冲突会导致两种典型现象:一是员工选择"离考核近的人"作为主要服务对象,弱化另一条线的管理要求;二是员工被迫同时满足所有要求,导致资源过载和绩效焦虑。这两种情况都会削弱矩阵结构的协同价值,让组织摩擦放大。
3. 双线绩效评价的三大断裂点分别是什么?

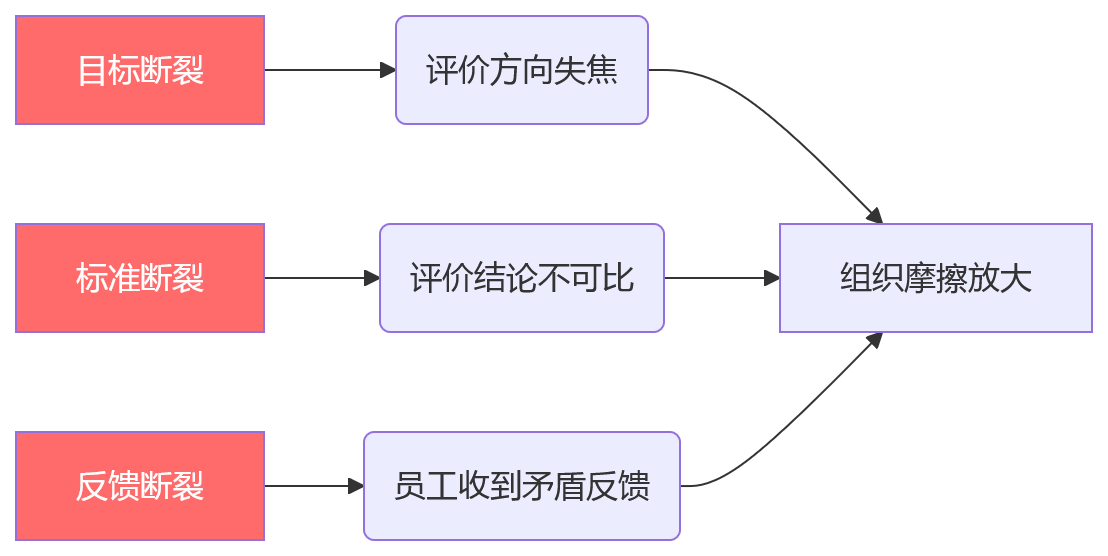

3.1 结论速览 双线绩效评价链条存在三大断裂点:目标断裂(职能与项目目标错位竞争)、标准断裂(评价维度周期量尺不一致)、反馈断裂(双线结果无法整合与校准)。三类断裂互为因果,必须把评价链条作为系统治理,而非末端简单加权。
3.2 详细分析
断裂点一:目标断裂 表现为职能目标与项目目标优先级冲突,根因是战略解码未分解至双线协同层。企业在年度目标分解时,常能把公司目标拆到部门、项目或岗位,却没有进一步明确同一岗位在职能线与项目线之间应如何分配贡献。评价方向因此失焦,员工不知道关键时刻该优先响应谁。
断裂点二:标准断裂 表现为评价维度、周期、量尺不一致,根因是缺乏统一的评价框架。职能评价与项目评价使用不同的评价语言和证据类型,有的按季度运行,有的跟随项目周期。评价结论失去可比性,HR难以判断差异来自真实绩效差别还是评价口径不一致,进而影响奖金分配、晋升决策和人才盘点的公信力。
断裂点三:反馈断裂 表现为双线评价结果无法整合,根因是校准机制与整合流程缺失。员工收到矛盾反馈却不知如何行动,管理者之间缺少正式对话场景交换事实、解释差异。绩效系统沦为分数收集器,而非评价治理工具。

治理思路 理顺双线绩效不能只修补某个环节,必须把目标、标准、反馈作为系统同步治理。目标对齐是起点,标准统一是关键,结果校准是闭环。权重可以调整,但没有前两步支撑,权重越精细,争议可能越复杂。
二、实操优化类问题解答
4. 如何建立矩阵组织的目标共构机制?
4.1 结论速览 目标共构机制要求职能经理与项目经理在绩效周期开始前共同确认员工的关键贡献结构,明确哪些目标由公司战略直接关联、哪些体现职能能力建设、哪些属于双线共同责任。数字化系统可承接目标协同,支持动态调整与历史追溯。
4.2 详细分析
第一步:战略解码下沉到双线协同层 企业需要把公司级战略目标拆解为业务目标、职能目标和项目目标,再识别哪些目标需要双线共同承担、哪些由某一条线主导。这个过程看似前置成本较高,但决定了后续评价是否有共同依据。
第二步:引入共同OKR或共同绩效目标所谓"共同"不是让两位经理写同一套目标,而是在周期开始前共同确认员工的关键贡献结构。例如,某产品经理在一个周期内可能有:
- 项目交付结果(项目经理主导评价)
- 产品方法论沉淀(职能经理主导评价)
- 跨团队协作质量(双方共同评价)
这样员工面对的不是一套互相竞争的目标池,而是一张经过标注的目标组合。
第三步:明确三个关键问题目标共构必须写入以下三个问题的答案:
- 哪些目标与公司战略直接相关,必须优先保障?
- 哪些目标体现职能能力建设,不能因项目压力被长期挤压?
- 哪些目标属于双线共同责任,需要事前约定评价证据?
只有这三个问题被明确,后续评分才不会退化为印象判断。
第四步:数字化系统承载 通过目标协同模块,企业可以把职能目标、项目目标和共享目标放在同一界面展示,记录目标来源、责任管理者、评价权重和更新历史。当项目范围发生变化时,系统应支持目标联动调整,而不是等到考核结束才解释偏差。
适用前提 这套机制适用于已有相对稳定目标管理基础的企业。若组织目标本身频繁摇摆,系统只能记录变化,无法替代管理层完成优先级判断。
5. 双线绩效评价的标准体系应该怎么设计?
5.1 结论速览 双线绩效评价标准应采用"维度统一+权重差异化"的设计:统一维度解决可比性问题,差异化权重解决角色差异问题。推荐围绕业绩贡献、能力发展、协作行为三类维度展开,权重根据岗位属性配置但不宜频繁调整。
5.2 详细分析
统一维度设计 统一维度应覆盖项目线关注的交付结果、职能线关注的专业成长,以及矩阵组织中极为关键的协作质量。推荐三类核心维度:
| 维度 | 关注焦点 | 典型指标示例 |
|---|---|---|
| 业绩贡献 | 是否完成关键结果 | 项目里程碑达成率、交付质量、客户满意度 |
| 能力发展 | 是否提升专业能力并沉淀 | 专业文档产出、技术分享次数、新人辅导投入 |
| 协作行为 | 是否在矩阵关系中形成有效协同 | 跨团队推动力、冲突处理能力、信息共享及时性 |
差异化权重配置权重需要根据角色属性差异化配置,大纲中示例的60:40、50:50、40:60可以作为讨论起点,但不应机械套用:
- 职能主导型岗位(专家、架构师、职能平台人员):职能线权重可相对更高(如60%职能+40%项目)
- 项目主导型岗位(项目经理、交付负责人、客户现场角色):项目线权重可相对更高(如40%职能+60%项目)
- 双线平衡型岗位(产品经理、技术骨干等):可采用相对均衡权重(50%职能+50%项目)
权重配置的边界条件
- 不宜频繁调整,否则员工难以理解绩效规则
- 不能用权重掩盖目标冲突,如果两位管理者对目标优先级没有共识,调整比例只是延后争议
- 权重应与岗位职责、项目投入度和组织战略阶段匹配,而不是由管理者权力大小决定
评价周期协调 企业可以采用"双周期叠加"机制:职能评价按季度或年度稳定运行,项目评价则在关键里程碑节点形成阶段记录。到正式绩效周期时,系统汇总项目过程评价并与职能评价对照,既保留项目即时反馈,也避免年终凭记忆追溯贡献。
6. 如何配置职能线和项目线的评价权重?
6.1 结论速览 双线评价权重配置应基于岗位属性、项目投入度、组织战略阶段三个因素确定,推荐先用历史数据做基准测算,再通过试点验证调整。权重一旦确定,应在整个绩效周期保持稳定,重大变更需事前沟通并留痕。
6.2 详细分析
权重决策的三个核心因素
岗位属性 不同岗位天然有不同的工作重心。职能平台人员大部分时间在维护技术标准、培养新人、沉淀知识,项目投入相对较少;交付负责人则相反。权重配置首先要反映这种岗位本质差异,而不是人为拉平。
项目投入度 同一岗位在不同周期的项目投入可能差异很大。某技术骨干今年参与多个重点项目,明年可能回归职能平台建设。企业应允许权重随实际投入动态调整,但调整必须在周期开始前完成,事后倒推权重会让员工质疑规则公平性。
组织战略阶段 组织在不同发展阶段对能力和结果的侧重不同。创业期或业务攻坚期可能更强调交付速度,成熟期或能力建设期可能更强调专业沉淀。权重配置要与组织当前战略重点保持一致。
权重测算方法 推荐先用历史数据做基准测算:统计过去1-2年同类岗位在项目上的实际工时占比、关键成果产出分布、双线评价差异程度等,以此为基础提出初始权重建议,再通过小范围试点验证合理性。
权重调整的时机与流程权重调整应在以下场景触发:
- 新绩效周期开始前(常规调整)
- 员工岗位发生实质性变化(如从职能岗转项目岗)
- 项目范围发生重大变更且持续超过一个季度
调整流程必须包含:发起方说明理由→双线管理者协商→HRBP审核→员工知悉确认→系统记录留痕。跳过任何环节都可能引发后续争议。

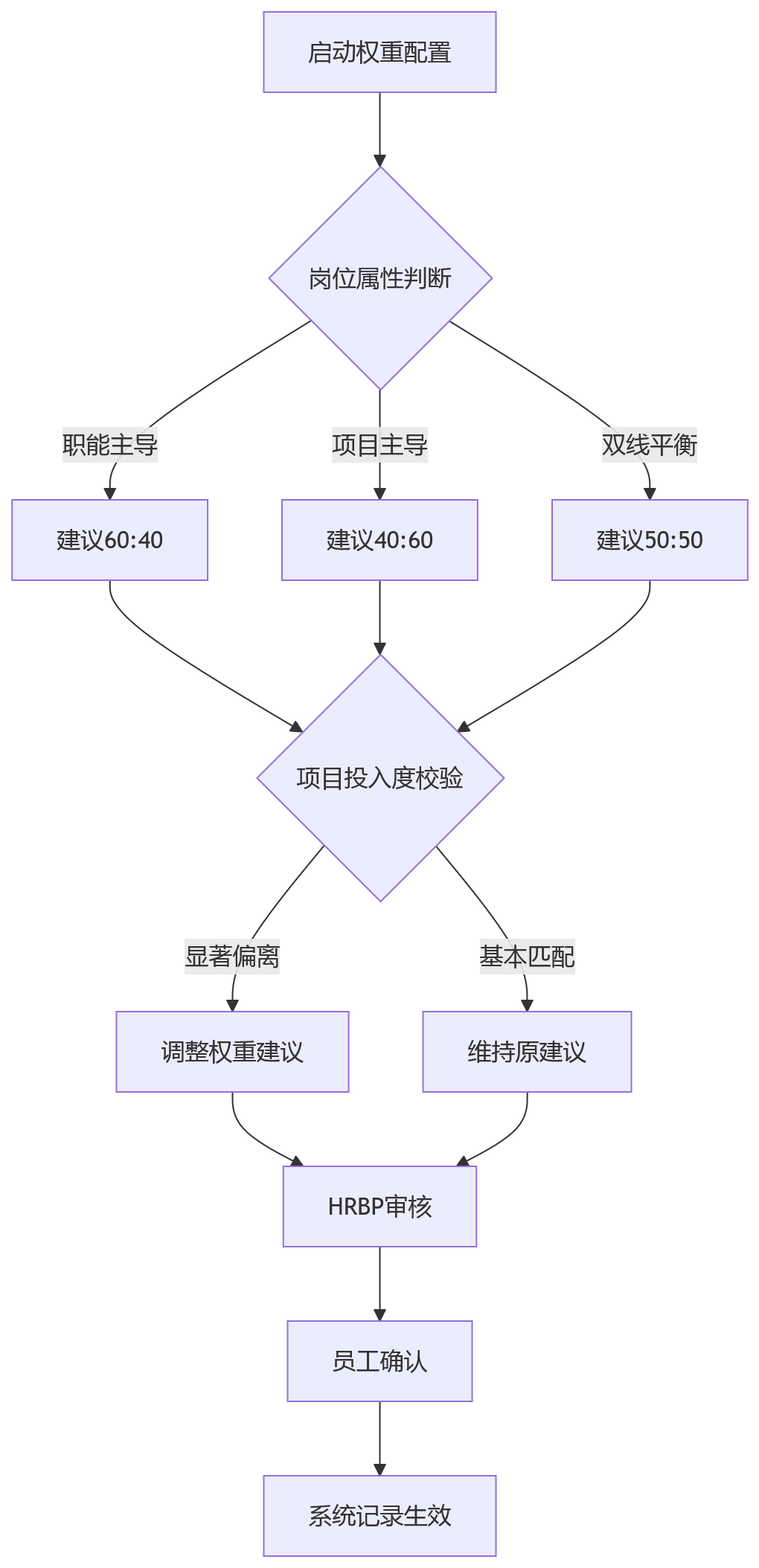

可视化:权重配置决策路径

常见错误做法
- 用统一权重套用所有岗位,忽略角色差异
- 权重频繁变动,员工无所适从
- 权重由管理者权力大小决定,而非岗位实际职责
- 周期结束后根据结果倒推权重,破坏规则可信度
7. 双线评价结果如何校准整合?
7.1 结论速览 双线评价结果校准应构建"双线协商+分层校准"机制:第一层由职能经理与项目经理就差异项进行事实核验;第二层由校准委员会处理重大争议;第三层输出统一反馈与改进计划。数字化系统应固化校准流程并自动标记异常案例。
7.2 详细分析
第一层:双线校准对话职能经理与项目经理在评分完成后,应围绕差异项进行事实核验,而不是直接争论分数高低。对话聚焦三个问题:
- 评价证据是否完整?
- 评分尺度是否一致?
- 分歧是否来自目标优先级变化?
若项目经理给出高分而职能经理给出低分,应具体判断是项目贡献确实突出,还是员工牺牲了职能要求;反之亦然。对话应有记录,形成可追溯的校准意见。
第二层:分层校准机制 当双线管理者无法达成一致,或评分差异超过预设阈值时,可由部门负责人、项目总监、HRBP组成校准委员会进行终裁。这里的终裁不是简单压服某一方,而是基于组织目标、岗位职责和评价证据形成可解释结论。HRBP应承担流程公正、口径一致和员工感知管理的责任,而非只做会议记录者。
第三层:统一反馈与改进计划 校准后的结果需要由管理者共同向员工解释。对于双线评价差异较大的员工,反馈面谈不能只给等级,还要说明两条线各自观察到的优势与短板,并形成下一周期的目标调整。否则,校准只停留在管理者之间,员工仍然无法获得清晰发展信号。
数字化系统固化 校准流程应在系统中被固化:自动标记双线评分差异超过阈值的案例,触发校准会议,记录校准意见,并保留分歧处理过程。这样做不仅提升效率,也能为后续申诉、人才盘点和制度优化提供证据。
校准机制的边界 校准机制并不适合无限上收。如果所有分歧都交由上级终裁,双线管理者会降低协商责任,员工也会感到评价权力过于集中。较好的方式是:常规差异由双线对话解决,重大争议由校准委员会处理,系统性偏差再进入制度复盘。
8. 数字化系统如何支撑双线绩效管理?
8.1 结论速览 数字化绩效平台至少应支持五类能力:双线目标协同设定、差异化权重配置、双线评分并行录入、校准流程触发与记录、结果自动加权汇总。组织架构数据需清晰呈现多维关系,系统价值在于承载已设计清楚的管理机制,而非替代管理判断。
8.2 详细分析
五大核心能力
- 双线目标协同设定:允许职能经理与项目经理在同一界面共同确认目标,记录目标来源、责任管理者和评价权重,支持项目变化时的目标联动调整。
- 差异化权重配置:能够根据角色属性设置职能线与项目线比例,支持按岗位类别批量配置和按个人特殊情况单独调整。
- 双线评分并行录入:保留不同管理者的独立评价,包括分数、评语和证据材料,确保原始数据不被合并掩盖。
- 校准流程触发与记录:对评分差异、争议项和校准意见进行留痕,自动标记超过阈值的案例,推送提醒并跟踪处理进度。
- 结果自动加权汇总:按预设权重计算最终结果,输出统一反馈建议,同时保留两条线的原始评分供后续分析。
组织架构数据基础 组织管理系统要支撑矩阵式组织架构的可视化呈现。员工既有行政归属,也有项目归属,还可能参与跨区域、跨产品线协作。如果系统无法清晰呈现多维组织关系,绩效系统就难以判断评价主体。换言之,组织架构数据是绩效评价链条的上游基础。
系统不是万能解法 若企业没有明确权责边界,系统只能把混乱流程线上化;若评价标准没有统一,系统只能更快地产生不可比结果。数字化平台的价值在于承载已经设计清楚的管理机制,并通过流程化、可视化、可追溯提升执行稳定性。
数据基础建设要点
- 统一主数据标准:员工身份、岗位、职级、所属职能部门、参与项目等信息应保持一致
- 明确数据采集口径:项目工时不等于绩效贡献,交付数量也不必然代表交付质量
- 把可量化数据与管理评价结合:里程碑达成、问题解决记录、客户反馈、专业文档沉淀等
三、问题解决类问题解答
9. 当职能经理与项目经理评分不一致时如何处理?
9.1 结论速览 评分不一致时应先区分差异来源:是目标优先级变化、评价标准差异、还是事实认知不同。处理流程为:双线管理者先行对话核验证据→HRBP介入协调口径→必要时提交校准委员会→最终向员工统一反馈。避免直接取平均值或强行压服某一方。
9.2 详细分析
差异来源诊断 评分不一致背后通常有三种可能:
| 差异类型 | 典型表现 | 处理方式 |
|---|---|---|
| 目标优先级变化 | 员工更多投入项目导致职能任务完成不足 | 回溯目标共构记录,判断是否为合理调整 |
| 评价标准差异 | 职能看能力沉淀,项目看交付结果 | 回到统一维度框架,检查证据是否充分 |
| 事实认知不同 | 双方掌握的信息不完整或有偏差 | 补充事实材料,邀请第三方见证人佐证 |
处理步骤
步骤一:双线管理者对话 职能经理与项目经理首先应进行一对一对话,围绕差异项交换事实和观点。对话不应争论分数高低,而应聚焦:评价证据是否完整、评分尺度是否一致、分歧是否来自目标优先级变化。对话要有记录,形成初步校准意见。
步骤二:HRBP介入协调 若双线管理者无法自行达成一致,HRBP应介入协调。HRBP的角色不是裁判,而是确保流程公正、口径一致和员工感知管理。HRBP可协助梳理事实材料、提示评价标准、引导对话走向建设性结论。
步骤三:提交校准委员会 当评分差异超过预设阈值(如相差两个等级以上),或涉及晋升、调薪等重大决策时,应提交校准委员会终裁。委员会由部门负责人、项目总监、HRBP等组成,基于组织目标、岗位职责和评价证据形成可解释结论。
步骤四:统一反馈 校准后的结果必须由管理者共同向员工解释。反馈面谈不能只给等级,还要说明两条线各自观察到的优势与短板,并形成下一周期的目标调整。透明度越高,员工越容易把双线评价理解为多视角反馈,而非管理者之间的权力博弈。
避免的错误做法
- 直接取两个分数的平均值,忽略背后的情境差异
- 由上级领导单方面拍板,剥夺双线管理者的协商责任
- 把分歧隐瞒不报,让员工后续发现评价逻辑不透明
- 用权重调整掩盖目标冲突,延后而非解决根本问题
10. 双线绩效评价中常见的误区有哪些?
10.1 结论速览 双线绩效评价常见误区包括:把评价简化为加权平均、用权重掩盖目标冲突、频繁调整权重规则、忽视校准机制建设、过度依赖系统自动化。这些做法会让评价治理停留在制度文本上,无法转化为日常可执行的实践。
10.2 详细分析
误区一:把双线评价简化为加权平均 很多企业认为双线评价就是"两个经理各打一分再加权平均"。这种做法忽略了目标对齐、标准统一与结果校准三个前置环节,容易让评价变成分数游戏而非发展工具。真正的双线绩效治理需要从战略解码开始,把公司目标下沉到双线协同层。
误区二:用权重掩盖目标冲突 如果两个管理者对目标优先级没有共识,调整权重比例只是延后争议。权重配置应与岗位职责、项目投入度和组织战略阶段匹配,而不是用来调和目标冲突的工具。目标冲突应在目标共构阶段解决,而非在评分阶段用权重弥补。
误区三:频繁调整权重规则 权重一旦确定,应在整个绩效周期保持稳定。频繁调整会让员工难以理解绩效规则,削弱评价的可预期性。权重调整应在新周期开始前完成,或仅在岗位发生实质性变化、项目范围重大变更时触发,且需事前沟通并留痕。
误区四:忽视校准机制建设 很多企业的双线评价流程看似完整,实际上缺少正式的校准对话场景。职能经理和项目经理如果没有机会在评分前后交换事实、解释差异、达成一致,绩效系统就会成为分数收集器,而不是评价治理工具。校准机制建设应包括双线协商、分层校准和统一反馈三个层次。
误区五:过度依赖系统自动化 数字化系统可以承载流程、可视化呈现、自动计算,但不能替代管理判断。若企业没有明确权责边界,系统只能把混乱流程线上化;若评价标准没有统一,系统只能更快地产生不可比结果。系统的价值在于承载已设计清楚的管理机制,并通过流程化、可视化、可追溯提升执行稳定性。
误区六:忽视绩效文化建设 若组织仍然把绩效管理理解为年终定级和奖金分配,双线机制越复杂,员工越容易感到被多方审视,而不是获得更全面的发展反馈。绩效文化建设要从管理者反馈能力开始,推动校准会议从分数争论转向事实核验、标准对齐和改进计划。
11. AI如何辅助双线绩效评价校准?
11.1 结论速览 AI可通过历史数据分析识别评分风格差异、预警异常评分、分析评语语义一致性,帮助隐性分歧提前显性化。但AI应作为提示工具而非最终裁决,需在数据口径相对统一后谨慎引入,避免用技术放大原有管理偏差。
11.2 详细分析
AI辅助的三个应用场景
场景一:偏差识别 AI模型可基于历史评分分布、团队平均水平、项目难度、角色贡献、评语文本等信号,识别异常评分和系统性偏差。例如,某项目经理连续多个周期对所有成员评分明显高于组织均值,系统可提示HRBP在校准会上关注其评分尺度;如果某员工项目评分很高但评语缺少具体证据,系统也可提醒管理者补充事实。
场景二:语义一致性分析 自然语言处理技术可分析绩效评语的语义一致性。若职能评语指出员工协作不足,而项目评语强调其跨团队推动能力强,系统可标记为潜在矛盾项,供校准会议讨论。这里的关键不是让AI判断谁对谁错,而是让隐性分歧提前显性化。
场景三:智能权重推荐 随着数据积累增加,系统可根据员工历史角色属性、项目参与度、职能贡献度、岗位职责变化和项目复杂度,给出权重建议。例如,某员工在一个周期内投入关键项目时间显著增加且承担核心交付责任,系统可建议提高项目线评价权重,供管理者讨论。
实时绩效看板 传统绩效评价的问题之一是信息集中到周期末才被处理。实时绩效看板可以把双线评价从事后汇总推进到过程管理,呈现员工目标进展、项目参与情况、职能任务完成度、过程反馈记录、双线评分进度和差异预警。管理者不必等到考核节点才发现目标冲突或评价分歧,而可以在过程中及时调整。
适用前提与边界 AI辅助的价值发挥需要数据基础较成熟:主数据标准统一、贡献数据采集口径明确、历史评价数据积累充分。若企业数据质量不足,AI只会把原有偏差自动化,甚至让错误判断显得更有技术权威。此外,AI判断应作为提示而非最终裁决,权重调整涉及员工预期和组织公平,必须经过事前沟通和管理确认。
未来趋势 到2026年,AI与数据智能正在改变绩效管理的部分环节,尤其是双线评价中的数据识别、偏差预警和过程可视化。技术的角色应被准确定位:它不是替代管理者判断,而是提高双线协商的信息质量和流程效率。AI真正带来的变化,是让双线绩效从经验驱动走向证据驱动,但最终仍要回到管理者之间、管理者与员工之间的对话质量。
结语
矩阵式组织双线管理下绩效评价链条的断裂,根因不是"双线"本身,而是缺乏系统性的评价治理设计。目标、标准、反馈三类断裂互为因果,只有从源头到终端同步理顺,双线绩效才能真正服务于组织协同,而非制造新的管理摩擦。
在实际应用中,最值得优先关注的三个重点是:
- 绘制当前双线绩效评价的断裂地图:识别目标、标准、反馈分别在哪里出现冲突,优先处理影响公平性和业务协同的关键断点。
- 建立一个试点单元验证三维框架:先在项目制程度高、管理者协同意愿较强的团队中试行目标共构、统一维度和校准对话,积累经验后再推广。
- 明确双线评价权责边界:用RACI矩阵明确职能经理、项目经理、HRBP和上级领导在各环节的责任,避免人人参与却无人负责。
理顺绩效评价链条,不是为矩阵组织增加一套复杂制度,而是为跨职能协同建立一套可解释、可执行、可复盘的评价秩序。对企业而言,这一步决定了矩阵结构能否从组织图上的双线,转化为真实业务中的协同能力。
