首页 > HR管理知识 > 项目型组织绩效管理问题清单:项目绩效与年度考核如何兼容

项目型组织绩效管理问题清单:项目绩效与年度考核如何兼容

2026-06-04

红海云

本文针对项目型组织绩效管理的典型痛点,筛选出 10 个高频决策问题,基于行业实践与红海云内部研究整理答案。内容涉及项目绩效与年度考核的设计理念、权重规则、数据路径、校准机制及落地风险,帮助管理者从制度设计到系统实施建立完整认知。具体以最新企业制度为准。

一、基础认知类问题解答

1. 项目型组织为什么不能只做项目绩效或只做年度考核?

1.1 结论速览 项目绩效关注短期交付结果,无法识别员工长期能力沉淀;年度考核综合全年表现,但容易稀释关键项目贡献。单一维度在项目型组织中都会出现系统性失灵,必须双轨兼容才能既反映项目贡献又支持人才发展决策。

1.2 详细分析

项目绩效的短视效应

项目绩效贴近业务现场,反馈速度快,能直接评价交付质量、进度控制、客户满意度等硬指标。但对于员工发展而言,它存在天然局限:

  • 只判断"这件事做得怎么样",难以回答"这个人未来应如何发展"
  • 无法识别方法论沉淀、知识分享、团队建设等长期贡献
  • 项目经理视角受交付压力影响,易把成员看作岗位角色而非人才个体

例如,咨询顾问在三个月项目中表现突出,若只看项目绩效,可能获得很高评价,但这套评价未必能识别他是否愿意沉淀方法论、是否帮助新人提升。

年度考核的稀释效应

年度考核能综合一年工作表现、能力变化、价值观行为,便于调薪晋升决策。但在项目型组织中容易出现贡献稀释:

  • 一年内多个项目的贡献差异被压缩成一个模糊判断
  • 高峰贡献被低谷拉平,关键事件被日常印象覆盖
  • 跨年项目阶段性突破无法在当年充分体现
  • 职能主管缺少项目过程数据,年度评价退化为印象打分

结构性刚需

对于收入、成本、客户价值主要由项目承载的企业,双轨兼容不是管理上的锦上添花,而是矩阵组织下的结构性刚需。单一维度考核不是"够不够精细"的问题,而是系统是否能够运转的问题。

2. 项目绩效和年度考核分别承担什么功能?

2.1 结论速览 项目绩效是硬指标的主战场,回答"做了什么",侧重任务交付力与即时激励;年度考核是软实力与长期价值的校准场,回答"成为什么",侧重组织贡献力与长期发展。二者在时间、评价、激励三个维度上形成互补关系。

2.2 详细分析

维度 项目绩效 年度考核 互补关系
时间维度 短周期、即时反馈 长周期、综合审视 脉冲式+周期式双频反馈
评价维度 任务交付力,关注做了什么 组织贡献力,关注成为什么 硬指标+软实力双重衡量
激励维度 项目奖金、即时激励 晋升调薪、长期发展 即时驱动+长期牵引协同

时间维度互补

项目绩效类似脉冲信号,在项目里程碑、结项、关键节点进行评价,越贴近行为发生现场越能帮助员工理解哪些行为有效。年度考核则把多个项目、多个阶段放在一年周期中综合审视,关注员工是否在持续提升、能否跨项目迁移能力。

目标管理理论看,近端目标有助于提升行动聚焦,远端目标则帮助组织保持发展方向。项目绩效更接近近端目标,年度考核更接近远端目标。

评价维度互补

项目绩效评价交付质量、进度达成、成本控制、风险处理、客户反馈等硬指标。项目经理作为现场管理者,通常最能判断员工在项目中的实际投入与贡献。

年度考核关心员工一年中能力是否提升、是否具备更复杂岗位的胜任潜力、是否愿意沉淀经验支持团队践行组织价值观。许多组织贡献并不直接表现为某一个项目结果,却会长期影响企业能力。

激励维度互补

项目绩效连接即时激励,根据交付结果、角色贡献和项目难度分配奖金,强化多劳多得导向。若项目贡献不能及时反馈到激励上,员工会逐渐感到高强度项目与低强度项目没有差别。

年度考核承接长期激励,包括晋升、调薪、培养资源、关键岗位机会等,向员工传递稳定信号:组织不仅奖励一次项目成功,也重视持续成长和组织认同。

3. 矩阵组织下员工的双重归属对绩效管理有什么影响?

3.1 结论速览 矩阵结构中员工行政上归属职能部门、业务上接受项目经理管理,这种双重归属提高了资源复用效率,但也把绩效评价复杂化。若制度没有明确设计,容易出现评价真空或重复,任何一方单独主导都难以覆盖完整绩效事实。

3.2 详细分析

双重归属的核心矛盾

角色 掌握信息 拥有权限 评价盲区
项目经理 项目交付过程、客户沟通、问题解决 项目奖金分配建议权 员工长期能力发展、跨项目贡献
职能主管 岗位发展、专业能力、日常行为 年度考核决定权、晋升调薪 项目现场真实贡献、关键事件细节

当项目经理拥有评价权但没有发展决策权时,项目绩效可能只停留在项目奖金层面,无法进入年度人才决策;当职能主管拥有年度考核权但缺少项目数据时,又无法准确判断员工在业务现场的真实贡献。

多项目并行的复杂场景

一名研发人员可能在 A 项目中担任核心开发,在 B 项目中做技术评审,在 C 项目中承担应急支持。三个项目经理对他的评价维度、标准和严苛程度可能并不一致。如果没有统一规则,多项目评价要么相互抵消,要么被简单平均,最终无法反映角色差异与项目难度。

管理启示

矩阵组织下的绩效管理需要明确三点:第一,谁评价什么要有清晰边界;第二,两类评价结果如何衔接要有制度规定;第三,冲突评价如何处理要有校准机制。否则绩效管理就容易出现真空或重复,员工也不知道该优先满足谁的要求。

二、实操优化类问题解答

4. 项目绩效占年度考核多少权重比较合适?

4.1 结论速览 权重设计的第一原则是看员工实际价值创造方式,而不是套用统一比例。典型参考区间是项目绩效占 60%—70%,职能或年度维度占 30%—40%,但需按岗位序列差异化配置:交付岗偏高,技术序列适中,管理岗提高年度维度比重。

4.2 详细分析

岗位序列差异化模型

岗位序列 项目绩效权重 年度维度权重 设计逻辑
交付岗 65%-75% 25%-35% 成果主要发生在项目现场
技术序列 55%-65% 35%-45% 既有项目贡献也有专业沉淀
管理序列 45%-55% 45%-55% 承担跨项目协调、人才培养责任

这个区间不应机械套用。项目参与度越高,项目绩效在年度考核中的权重通常越应提高;岗位越偏向资源统筹、能力建设和组织管理,年度维度的权重则应相应增加。

修正系数的必要性与边界

仅有比例仍然不够。项目难度与角色权重必须进入修正逻辑:

  • 项目难度系数:考虑客户复杂度、技术不确定性、交付周期、资源约束等因素
  • 角色权重系数:区分项目负责人、核心成员、专业支持、临时协助等贡献层级

一个成员在高难度项目中承担核心角色,与在低难度项目中承担辅助角色,不能简单用同样评分相加。

警惕过度复杂化

若系数过多、计算过程不透明,员工会把绩效系统视为黑箱。较稳妥的做法是:先明确岗位序列的基础权重,再对少数关键变量设置修正,避免把绩效规则设计成无法解释的公式。让组织从"谁印象更好"转向"贡献如何被计算"的同时,也要保证规则可解释。

5. 项目绩效数据如何归集到年度考核中?

5.1 结论速览 双轨兼容能否落地,取决于项目数据能否稳定进入年度考核。每个项目结束应生成项目绩效档案,自动归入年度考核数据池,至少包含项目评分、角色贡献度、关键事件记录、项目经理评价四类信息,多项目并行时系统需按权重自动汇总。

5.2 详细分析

项目绩效档案的必备要素

信息类型 回答什么问题 示例内容
项目评分 结果如何 90 分/优秀
角色贡献度 谁承担了什么 核心开发,投入 60% 时间
关键事件记录 保留过程证据 解决 XX 技术阻塞,提前 3 天交付
项目经理评价 行为和协作判断 主动协调跨部门问题,响应及时

四类信息组合起来,才能避免项目绩效只剩一个分数。到了年底,HR 和管理者再手工汇总项目表现,既耗时也容易遗漏关键事实。

多项目自动汇总逻辑

员工参与 A、B、C 三个项目,项目周期、投入比例、角色权重和难度系数不同,年度数据池应能自动形成加权结果,而不是简单平均。这样可以减少人工统计误差,降低主观干预空间。

对于跨年度项目,可以采用阶段性归档方式,把里程碑成果先进入当年考核,项目最终结果再进入下一周期补充评价。这样避免项目贡献在年度考核窗口关闭后被忽略。

数字化系统的必要性

在这一环节,绩效系统不是辅助工具,而是双轨制成立的基础设施。没有数字化承接,项目绩效与年度考核之间会出现数据断点:项目做完了,评价留在项目里;年度开始了,HR 重新收集材料。双轨制看似更全面,实际变成更重的管理负担。

企业需要关注三项系统能力:第一,项目绩效数据是否能按项目、人员、角色、周期进行结构化记录;第二,多项目评分是否能自动汇总到年度考核方案中;第三,年度评估时是否能回溯项目证据,而不是只看到一个合成分数。

6. 如何进行项目绩效与年度考核的校准?

6.1 结论速览 权重和数据解决的是"如何汇总",校准解决的是"汇总后是否可信"。年度校准会议应同时审视项目绩效汇总与职能评价,识别"项目高分但年度平庸"或"项目一般但年度突出"等偏差,通过分层校准而非简单削峰填谷确保结果公平。

6.2 详细分析

校准会议的核心参与者

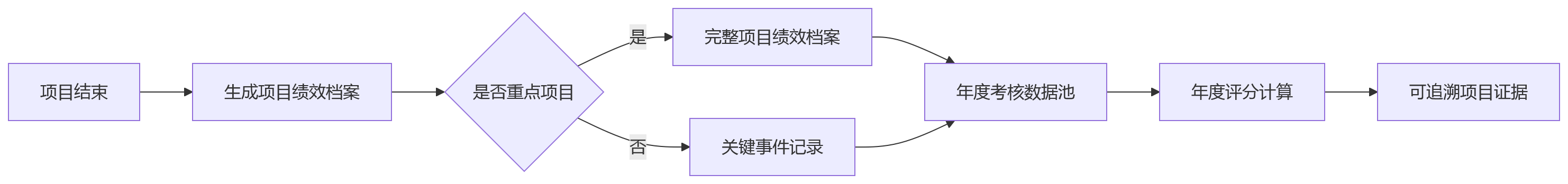

流程图 - 项目型组织绩效管理问题清单:项目绩效与年度考核如何兼容

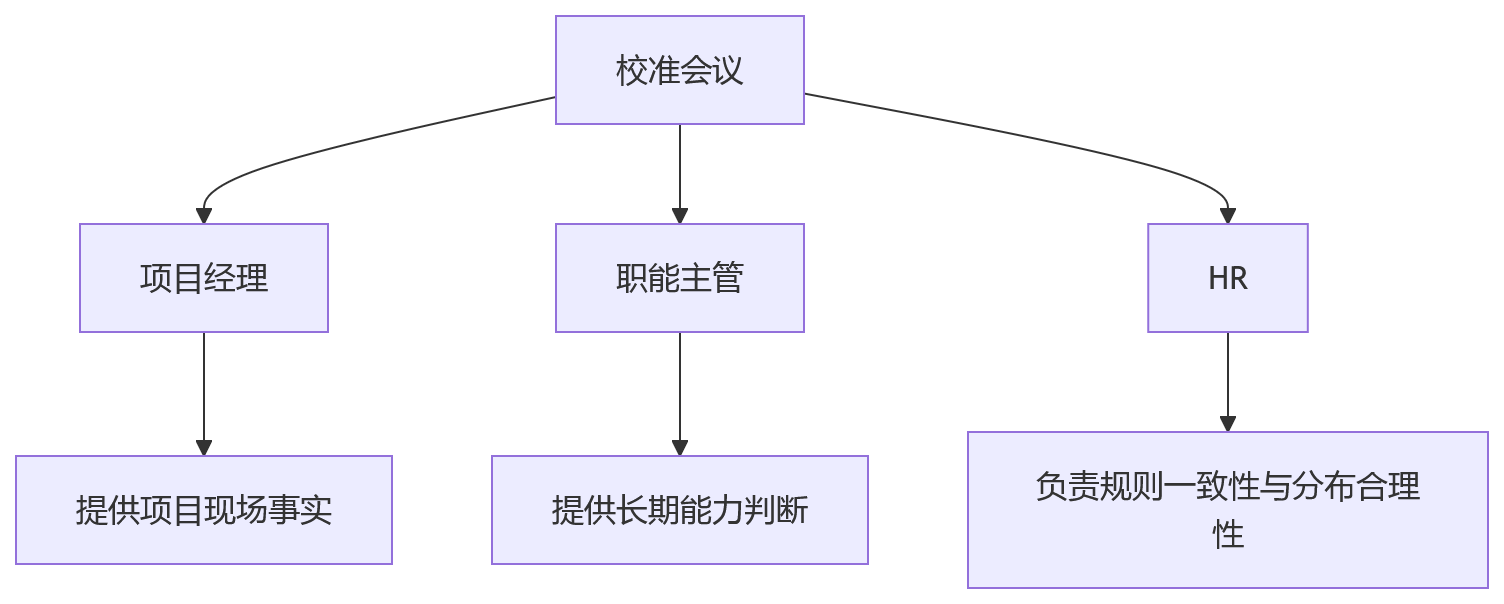

项目经理提供项目现场事实,职能主管提供长期能力与组织贡献判断,HR 负责规则一致性与分布合理性。三方缺一不可,否则校准无法全面覆盖绩效事实。

常见偏差类型与处理方式

偏差类型 典型表现 合理原因 处理建议
项目高分年度平庸 交付突出但知识分享不足 确实缺乏组织贡献 确认偏差合理,年度评分适度下调
项目一般年度突出 结果不亮眼但承担大量组织支持 有隐性组织贡献 确认隐性贡献,年度评分维持或上调
项目经理评分偏松 某经理普遍打高分 评分尺度不一致 按项目群分层校准,修正尺度偏差
高难度项目被低估 承担高风险项目得分不高 难度未充分计入 检查难度系数设置是否合理

校准的目的不是把所有人拉回平均线,而是识别不同评价来源之间的偏差,并解释偏差是否合理。

强制分布的使用边界

若企业引入强制分布,也应谨慎使用。强制分布可以避免普遍打高分,但在项目差异极大的组织中,过度机械的分布可能惩罚承担高难度项目的团队。因此,更适合的做法是先按项目群、岗位序列、职级区间进行分层校准,再讨论组织整体分布。

三、问题解决类问题解答

7. 如何避免项目绩效与年度考核"两张皮"?

7.1 结论速览 "两张皮"的典型表现是项目结束时做了一次项目绩效,年底又重新做年度考核,两套评价互不关联。化解策略是明确数据关系:项目绩效必须进入年度考核数据池并在年度评分中占有明确权重,年度考核也必须能够追溯项目档案说明某个年度结果来自哪些项目事实。

7.2 详细分析

"两张皮"的识别信号

  • 员工发现项目绩效不会影响薪酬、晋升和发展机会
  • 项目评价的严肃性下降,项目经理随意打分
  • 年底 HR 重新收集全年项目材料,而非调用已有数据
  • 年度绩效面谈时无法追溯具体项目证据

根因在于企业没有把项目绩效定义为年度考核输入项,而是把它设计成并行制度。看似考得更多,实际上信息没有穿透。

数据穿透的制度设计

流程图 - 项目型组织绩效管理问题清单:项目绩效与年度考核如何兼容

这并不意味着所有项目评价都要直接折算为年度分数。对于短期支持、低投入项目,可以采用关键事件记录而非完整评分;对于重点项目,则应形成完整项目绩效档案。关键不是一刀切,而是让项目数据在年度考核中有制度位置。

验证标准

检验是否真正打通的标准很简单:年度绩效面谈时,管理者能否快速调出员工参与的所有项目档案,并说明年度评分中有多少来自哪些项目事实。如果做不到,说明数据仍有断点。

8. 项目经理和职能主管评价冲突怎么办?

8.1 结论速览 "双重标准"的典型表现是项目经理看交付、职能主管看态度,双方评价不一致导致员工不知道优先满足谁的要求。化解策略是制度先行:在绩效方案中明确双方评价边界与权重,并通过校准会议处理冲突项,回到证据判断而非简单取平均。

8.2 详细分析

评价边界明确化

评价主体 应评价维度 不应主导评价的维度
项目经理 项目目标达成、角色贡献、过程协作、关键事件 长期能力发展、跨项目组织贡献
职能主管 专业能力成长、岗位胜任、组织贡献、发展潜力 项目现场细节、单个项目交付结果

若双方都评价全部维度,必然出现重复和冲突。评价维度边界不清是冲突的根本原因,而非管理者不专业。

冲突处理流程

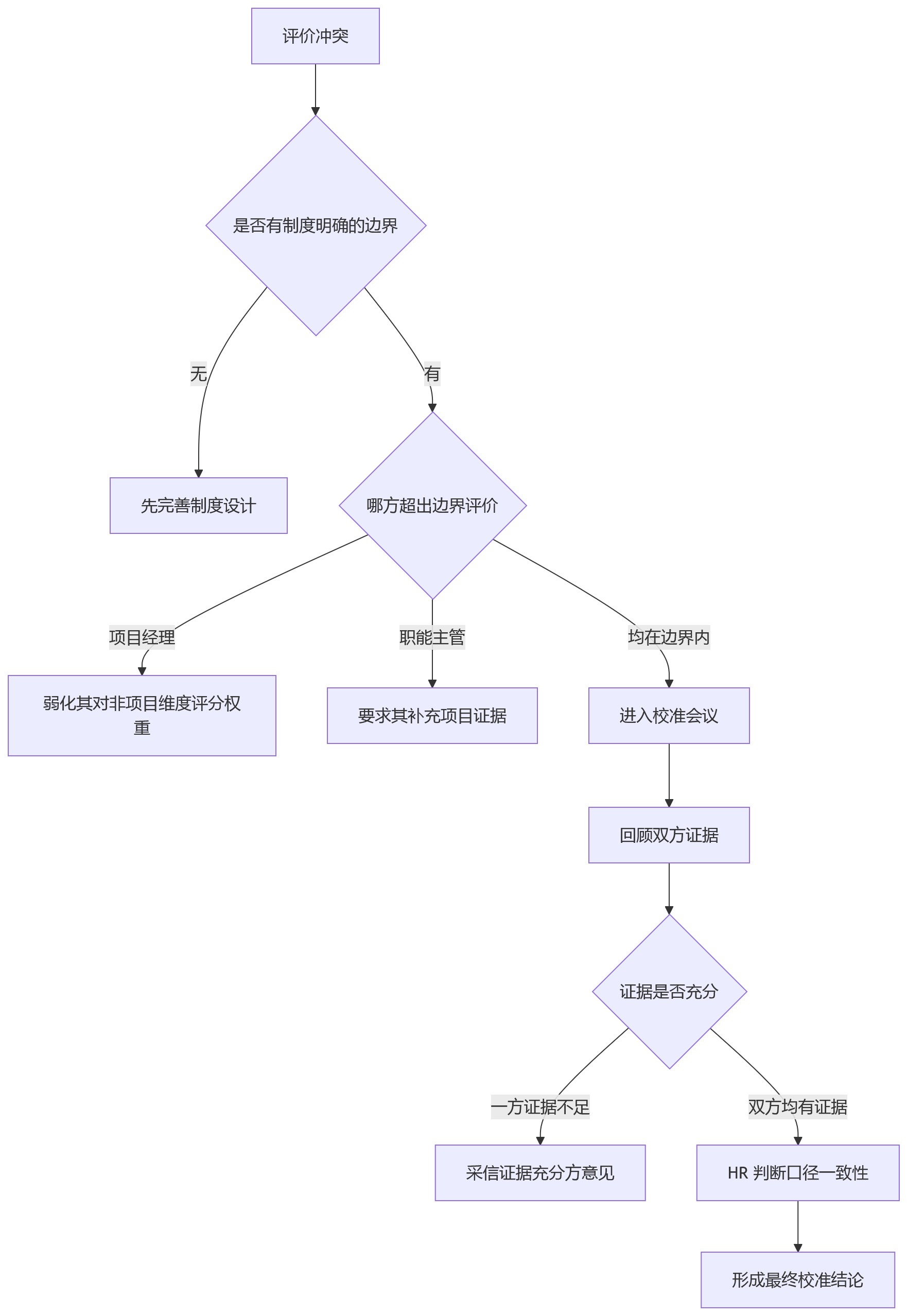

流程图 - 项目型组织绩效管理问题清单:项目绩效与年度考核如何兼容

对于冲突较大的评价,不应简单取平均,而要回到证据:项目经理是否有关键事件支撑,职能主管是否有长期行为记录,HR 是否能从规则上判断评价口径一致性。双重评价并不可怕,真正的问题是双重标准没有被组织化管理。

预防优于处理

最好的方式是事前预防:在绩效启动时就向全员宣贯评价边界,让项目经理知道不该评什么,让职能主管知道该看什么证据,让员工知道该优先满足谁的要求。制度清晰度直接影响冲突发生率。

9. 如何避免考核频次过高导致的"绩效疲劳"?

9.1 结论速览 考核频次过高会让员工和管理者陷入填表、开会、确认、申诉的循环。化解策略是轻量化项目绩效,聚焦少数核心指标和关键事件;对低复杂度、短周期、低投入项目采用简化记录;年度考核做整合审视而非重复填表。

9.2 详细分析

绩效疲劳的识别信号

  • 员工抱怨填表时间超过实际工作时间
  • 管理者抵触绩效相关会议和审批
  • 绩效数据质量下降,应付了事现象增多
  • 绩效结果应用效果变差,大家不再认真对待

根因是企业把项目绩效做得过重。不是每个项目都需要完整评价,也不是每个节点都需要正式打分。

分级评价策略

项目类型 评价方式 适用场景
战略项目 完整评价流程 高金额、高风险、客户关键项目
常规项目 简化评价表单 标准化交付、中等复杂度
短期支持 关键事件记录 临时支援、低投入、短周期
例行维护 不计入项目绩效 日常运维、固定职责

对低复杂度、短周期、低投入项目,可以采用简化记录;对战略项目、客户关键项目、高风险项目,再使用完整评价流程。

年度考核的正确定位

年度考核的角色是整合性审视,而不是重复填表。年度阶段应减少重新收集信息,把重点放在数据解释、跨项目校准和结果应用上。如果年底仍然要求管理者重新回忆全年项目表现,说明项目过程数据没有真正沉淀。

量化控制建议

  • 项目评价平均耗时控制在 30 分钟以内
  • 年度绩效面谈前准备时间不超过 2 小时
  • 全年绩效相关会议不超过 4 次
  • 员工填写绩效表总时长不超过 4 小时/年

这些指标可根据企业规模调整,但核心原则不变:绩效管理消耗的时间不应超过其带来的价值。

10. 双轨绩效制落地的关键动作是什么?

10.1 结论速览 双轨兼容的落地本质上是数据流、规则流、校准流的三流合一。企业应从诊断现有体系、明确权重规则、建立数据归集路径、制度化校准会议、借助绩效系统降低成本五个动作切入,确保项目绩效与年度考核在机制上耦合、数据上贯通、激励上协同。

10.2 详细分析

五步落地路径

流程图 - 项目型组织绩效管理问题清单:项目绩效与年度考核如何兼容

第一步:诊断现有体系是否存在单一维度失灵

识别企业是只看项目、只看年度,还是形式双轨但数据割裂。诊断方法包括访谈项目经理和职能主管、分析绩效数据关联性、观察员工对项目绩效的重视程度。

第二步:明确项目绩效进入年度考核的权重规则

按岗位序列、项目参与度、角色贡献和项目难度设置差异化模型,避免简单平均。权重规则要简单可解释,避免黑箱化。

第三步:建立项目数据到年度数据池的自动归集路径

让项目评分、关键事件、角色贡献和项目经理评价可追溯、可汇总、可校准。这是双轨制能否真正运行的基础设施。

第四步:把校准会议制度化

通过项目经理、职能主管和 HR 的共同校准,修正评分尺度差异,而不是简单削峰填谷。校准会议要有固定节奏、明确议程和输出结论。

第五步:借助绩效系统降低双轨管理成本

将项目绩效、年度考核、评估方案和结果应用放在统一链路中,减少重复填报与人工核算。系统建设优先级高于制度完善,因为制度可以靠人执行,数据断点只能靠系统解决。

最终目标

项目绩效与年度考核的兼容,最终不是为了让考核更复杂,而是为了让组织更准确地识别贡献、更稳健地配置激励、更持续地发展人才。成功的标志是员工感受到评价更公平、管理者感受到决策更有依据、组织感受到人才识别更精准。

结语

项目型组织绩效管理的关键不在选择项目绩效还是年度考核,而在如何让二者在机制上耦合、数据上贯通、激励上协同。实践中最值得优先关注的三个重点是:第一,明确项目绩效作为年度考核输入的权重规则,避免两张皮;第二,建立项目数据自动归集路径,减少人工汇总成本;第三,制度化校准会议,通过三方参与确保结果可信。只有做到这三点,双轨绩效才能从理念走向可执行。
