本文精选10个高频实战问题,覆盖从生产模式识别到集团治理落地的完整链条。问题筛选依据包括行业常见误区、决策痛点与系统实施难点。答案提供直接结论、判断依据与操作步骤,部分涉及时效性信息以最新官方公告为准。内容基于制造业绩效管理通用方法论、红海云内部培训材料及行业实践沉淀整理而成。

一、基础认知类问题解答

1. 制造企业为什么不能用一套绩效规则管所有工厂?

1.1 结论速览 因为不同生产模式的价值创造逻辑不同,同一套指标会扭曲业务行为。大批量流水线强调稳定节拍,定制生产重视客户验收,精益模式关注持续改善。用单一模板考核会导致柔性产线规避复杂订单、项目团队压缩技术投入、改善活动沦为数量竞赛。有效做法是先识别生产模式,再匹配对应规则。

1.2 详细分析

模式混淆是绩效失灵的根源

绩效失灵通常不是企业不重视绩效,而是把一种生产模式的考核语言套到了另一种模式上。例如用大批量流水线的产量KPI考核定制团队,看似提升效率,实际可能诱导团队压缩技术评审、减少验证环节、用赶工换短期达成。短期报表变好,长期质量成本和客户关系却可能恶化。

三种价值创造方式的本质差异

生产模式 价值创造方式 风险类型 适合的绩效哲学
大批量流水 标准化放大效率 质量波动、安全失控 控制导向,偏差暴露
多品种小批量 柔性响应变化 交付延误、换线低效 过程导向,快速适应
单件/定制 解决非重复问题 验收失败、技术风险 结果与过程结合
项目制 跨资源协同交付 进度失控、预算超支 里程碑+协同驱动
精益生产 持续消除浪费 形式主义、标准缺失 赋能导向,全员参与

集团与工厂诉求的矛盾点

集团希望标准统一便于横向比较、薪酬联动和经营管控;工厂认为自身生产节奏特殊需要高度自主。两种诉求都合理,但如果缺少生产模式这条主线,绩效体系很快会变成一张看似完整、实际失灵的表格。

正确路径

第一步不是寻找最先进的指标,而是识别生产单元到底处于哪一种价值创造方式中。模式识别错了,后续的指标、权重、周期、评分规则即使设计得再精细,也只是在错误前提上继续复杂化。

2. 五种典型生产模式的绩效逻辑有什么根本差异?

2.1 结论速览 差异不在指标本身,而在绩效哲学。大批量偏控制导向,要求严格执行标准;精益偏赋能导向,鼓励员工发现问题;结果导向与过程导向需根据模式平衡;个体归因适用于标准化岗位,系统归因适用于跨部门协同。选错逻辑会让考核变成管理层自说自话,一线无法通过行为改变影响结果。

2.2 详细分析

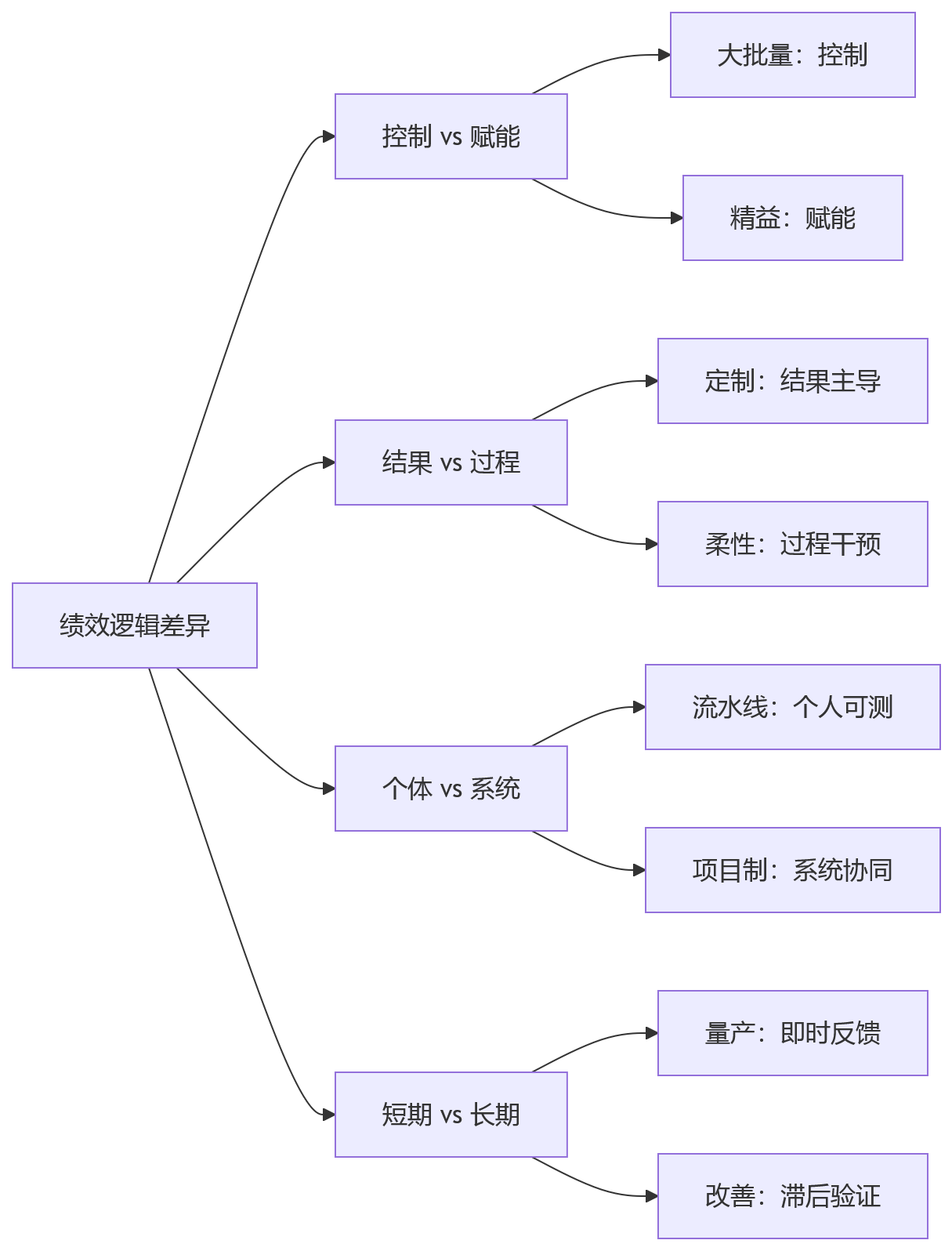

四种根本分歧维度

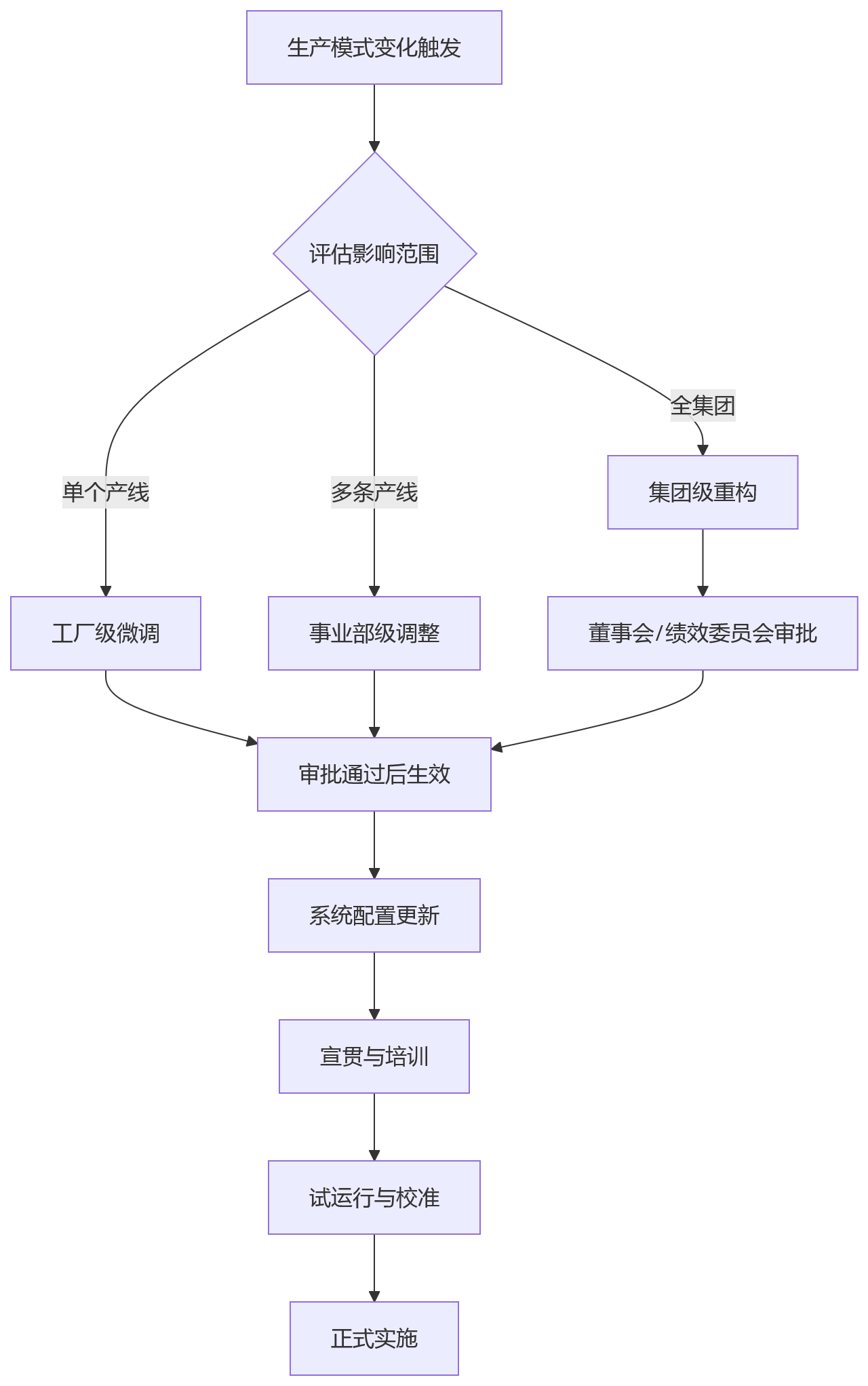

流程图 - 制造企业绩效规则配置关键问题清单

控制导向 vs 赋能导向

大批量流水生产更偏控制导向,因为作业标准、节拍、质量门禁、安全红线都需要被严格执行。绩效规则的作用是让偏差尽早暴露,并通过班组管理、设备维护和质量追溯控制波动。

精益生产则更偏赋能导向。它不是不要控制,而是希望通过员工发现问题、参与改善、固化标准来提升系统能力。若把精益绩效做成单纯扣分制,会削弱员工暴露问题的意愿;若把改善做成纯奖励制,又可能让改善变成"写提案"的竞赛。

结果导向 vs 过程导向

单件定制生产往往需要看最终交付质量、客户验收和项目收益,但如果完全等到项目结束再考核,问题已经发生,绩效失去过程干预价值。精益和柔性生产则必须更早关注过程指标,例如换线准备、异常响应、标准作业执行和在制品流转。

个体归因 vs 系统归因

流水线岗位的个人作业差异相对可测,个人绩效可以与班组绩效双挂钩;项目制生产中,单个人的产出很难脱离项目计划、资源配置和协同质量来评价。如果强行把项目结果拆成孤立个人指标,容易造成责任争夺和协作下降。

实践建议

配置绩效规则前先回答三个问题:谁为结果负责、结果如何衡量、过程如何驱动。这三个问题的答案取决于生产模式,而不是某个通用指标库。

二、实操优化类问题解答

3. 大批量流水生产线应该配置哪些核心绩效指标?

3.1 结论速览 核心指标应围绕稳定节拍展开,包括产量达成率、一次合格率、设备OEE、安全事故率、工时利用率。其中产量与质量构成主体,但安全、设备、异常处理等过程指标应保留足够权重。考核单元建议以班组为主、个人调节为辅,月度考核负责薪酬,日周数据用于管理纠偏。

3.2 详细分析

指标体系配置要点

指标类别 具体指标 权重建议 数据来源
主指标 产量达成率、一次合格率 合计50%-60% MES自动采集
过程指标 设备OEE、工时利用率 20%-30% 设备系统+排班
约束指标 安全事故率、异常上报数 10%-20% 安环系统
调节项 返修记录、停线时间 负向扣分 质量追溯

权重设计的注意事项

产量与质量可以作为主指标,但不能让产量压倒质量。若产量权重过高,班组可能倾向于牺牲自检、返修记录和设备维护时间,最终导致质量波动和停线风险。对于成熟流水线,过程数据采集条件较好,日采、周结、月评具备可行性。

考核单元的合理性

班组往往比单个员工更适合作为基础单元。原因在于产线效率由节拍协同决定,个人动作会影响整体,但整体结果也受设备、物料、工艺和排班影响。较合理的方式是"班组绩效为主、个人产出和行为调节为辅"。适用于岗位动作清晰、数据可追溯的产线;不适用于频繁试制、工艺尚未稳定的新产品导入阶段。

配置红线

避免单一产量指标。单一产量会把复杂的生产管理压缩成一个数字,短期看利于冲量,长期会削弱质量文化和安全底线。尤其在赶交付、设备老化、人员新老交替阶段,产量指标更需要与质量、安全和异常上报机制绑定。

周期设置建议

月度考核负责薪酬与绩效结果,日周数据则用于管理过程纠偏,不宜把所有短周期波动都直接转化为处罚。这能让一线聚焦稳定运行而非短期博弈。

4. 多品种小批量生产的绩效考核重点是什么?

4.1 结论速览 考核重点应围绕交付与柔性展开,核心指标包括订单交付准时率、换线效率、计划达成率、在制品周转率、客户投诉率。同时应将员工技能矩阵、多能工培养纳入评价体系。权重上交付与柔性占据明显位置,质量和成本作为平衡项。考核周期可采用订单周期与月度滚动结合。

4.2 详细分析

业务特征与指标匹配

多品种小批量生产面对的是订单结构变化快、换线频繁、批量不大但交付要求高的场景。此时如果仍然简单强调单一产量,就会诱导产线选择容易生产的订单,而不是按客户需求完成交付。

指标体系设计

优先级 指标名称 说明 计算边界
订单交付准时率 反映柔性响应能力 明确计划冻结点、客户变更是否纳入责任
换线效率 体现快速切换能力 区分计划内换线与紧急插单
在制品周转率 监控流动效率 按产品线或工艺段分别统计
客户投诉率 质量与客户满意度 区分责任归属
辅助 员工多技能水平 支撑柔性人力调配 进入能力评价而非直接奖金

权重与副作用防范

交付与柔性应占据明显位置,质量和成本作为平衡项。这里需要警惕一个副作用:过度强调准时交付,可能诱导插单优先、压缩质量检验或增加现场加班。绩效规则必须明确交付准时率的计算边界,例如计划冻结点、客户变更、物料异常是否纳入责任归属。

考核周期的灵活性

对于周期短、订单频繁变化的产线,单纯月度评价可能无法反映订单难度;对于周期较长的订单,完全按订单考核又会影响薪酬结算稳定性。因此,系统应支持滚动考核,把订单过程数据、交付结果和月度绩效衔接起来。

人才发展关联

员工技能矩阵、多能工培养、跨岗位支援能力不一定都要直接决定奖金,但至少要影响人才发展、岗位等级和排班机会。这样既能鼓励能力提升,又避免短期内因技能不足导致的考核不公平。

5. 单件定制项目如何平衡质量与利润的考核权重?

5.1 结论速览 质量和客户满意度应占据较高权重,成本控制应作为约束性指标而非唯一目标。指标体系可围绕项目质量评分、客户验收一次通过率、项目利润率、技术攻关贡献、重大问题关闭率展开。考核周期宜按项目节点或季度设置,长周期项目应设里程碑避免过程失控。对探索性任务应适当降低短期结果权重。

5.2 详细分析

非标准化产品的考核难点

单件或定制生产面对的往往是非重复问题,技术方案、客户需求、验收条件、现场交付环境都会影响最终结果。绩效评价若只看利润或交期,会把许多必要的技术投入视为成本,从而形成错误激励,最终把风险推迟到交付或售后阶段。

指标权重分配建议

指标类型 建议权重 作用说明
项目质量评分 30%-40% 确保交付标准不妥协
客户验收一次通过率 20%-30% 反映前期技术投入有效性
项目利润率 20%-30% 作为约束性指标
技术攻关贡献 10%-20% 鼓励技术创新与经验积累
重大问题关闭率 5%-10% 监控问题解决效率

考核周期的节点设计

长周期项目如果只在最终验收后评价,过程偏差无法及时纠正;如果每月强行评分,又可能因为阶段成果不可见而导致评价主观化。更可行的方式是设置里程碑:方案冻结、关键物料到位、试制完成、客户预验收、最终交付,每个节点对应不同评价重点。

单件定制项目考核里程碑示例

关键岗位的强绑定

对项目经理、技术负责人、质量负责人等关键岗位,可以将个人绩效与项目结果强绑定,但也要区分岗位可控范围。例如技术负责人的质量责任应覆盖技术方案评审与验证,但不应对供应链延期负责。

探索性任务的特殊处理

对于探索性研发、前沿技术试制等高度不确定任务,绩效规则应适当降低短期结果权重,增加技术积累、问题复盘和知识沉淀评价。否则,团队会倾向于选择低风险方案,影响创新和客户深度合作。

6. 项目制生产中如何处理项目绩效与职能绩效的关系?

6.1 结论速览 项目制绩效要处理好项目绩效与职能绩效的双重关系,不能只落在某一个职能部门。指标体系应包括里程碑达成率、预算偏差率、跨部门协同评分、风险预警响应、问题关闭及时率等。进度与协同应构成主线,成本作为硬约束。考核周期上,项目阶段评价与年度综合评价需要叠加。强项目制组织项目绩效占较高权重,矩阵式组织职能绩效仍需保留。

6.2 详细分析

双重关系的必要性

项目制生产的本质是跨资源、跨职能、跨周期的协同交付。它的绩效规则如果只落在某一个职能部门,会导致项目经理有责任无权力;如果只落在项目团队,又可能削弱职能线对专业质量和人才培养的管理。

指标体系配置

指标类别 具体指标 数据来源 评分原则
进度主线 里程碑达成率 项目管理系统 按时间节点客观统计
成本约束 预算偏差率 财务系统 设定容忍区间
协同质量 跨部门协同评分 需求响应时效、承诺兑现 基于事实记录而非人情分
风险管理 风险预警响应 项目日志 提前识别加分、被动响应扣分
验收评价 客户或内部验收 验收报告 一次性通过率优先

考核周期的叠加设计

项目阶段评价用于及时纠偏,年度评价用于处理薪酬、晋升和人才盘点。对于强项目制组织,项目绩效应占较高权重(如70%以上);对于矩阵式组织,职能绩效仍需保留(如40%-50%),以避免员工只服务当前项目而忽视专业能力建设。

配置红线:避免双重标准冲突

例如,职能部门要求降低成本,项目要求赶进度;职能线要求严格流程,项目现场要求快速变更。如果绩效规则没有明确优先级和冲突裁决机制,员工会被迫在两个上级之间选择"风险最小"的行为,而不是"对项目最有利"的行为。

协同评分的事实化

这里的协同评分不能简单变成人情分,应尽量基于事实记录,例如需求响应时效、问题闭环、资源承诺兑现、会议决议执行情况。系统应支持跨系统数据拉取,减少人工打分的主观性。

7. 精益生产模式下改善活动如何避免形式化考核?

7.1 结论速览 精益绩效的关键是把过程参与、改善质量和结果验证结合起来。改善提案数量、改善采纳率、浪费消除金额、标准化作业执行率、全员改善参与率都可以进入指标体系,但需要区分"提出""采纳""验证""固化"四个不同阶段。月度看参与和执行,季度看采纳与效果,半年或年度看标准固化和复制推广。改善小组、QC小组、班组改善圈比单个员工更符合精益精神。

7.2 详细分析

改善活动的四阶段划分

阶段 考核重点 周期建议 避免的问题
提出 参与率、提案质量 月度 低价值建议泛滥
采纳 采纳率、方案可行性 季度 审核流于形式
验证 效果验证、节约金额 季度 忽略难以货币化的改善
固化 标准化、复制推广 半年/年度 改善成果流失

过程指标与滞后验证结合

如果只考核提案数量,员工可能提交大量低价值建议,管理者忙于审核,现场却没有真正改变。如果只考核节约金额,又会忽视安全、质量、动作改善、现场可视化等难以立即货币化的改善。因此,精益绩效更适合采用过程指标与滞后验证结合的方式。

考核单元的适配性

改善小组、QC小组、班组改善圈比单个员工更符合精益精神。个人贡献仍要可追溯,尤其是问题发现、方案设计、实施推动和标准化沉淀的贡献。这样既能避免搭便车,也能避免把改善变成个人竞赛。

适用前提与管理基础

精益绩效不适用于管理基础薄弱但急于追求改善数字的企业。若现场标准作业尚未建立、数据口径不清、班组长能力不足,直接上改善KPI会放大形式主义。更稳妥的路径是先建立标准化作业和异常管理,再逐步提高改善类指标权重。

结果应用设计

精益改善初期更适合与认可、成长、团队激励结合,过早强绑定奖金可能诱导短期化。可以设置改善积分、荣誉榜单、专项奖励等方式,让员工感受到改善的价值而不只是金钱回报。

三、问题解决类问题解答

8. 集团企业如何在统一框架下实现差异化绩效配置?

8.1 结论速览 治理原则是"集团统一框架,业务差异化配置"。统一部分包括绩效理念、结果等级分布、薪酬联动规则、合规底线、数据口径原则和申诉机制。差异化部分包括指标库选择、权重配置、考核周期、评分规则、团队与个人绩效关系等。治理架构可理解为三层:集团定框架,事业部选模式,工厂配规则。前提是集团具备基本的数据口径管理和授权边界。

8.2 详细分析

统一与差异化的边界划分

层级 统一内容 差异化内容 决策主体
集团 绩效理念、等级分布、薪酬联动、合规底线、数据口径、申诉机制 集团绩效委员会
事业部 生产模式选择、指标库范围、权重区间 指标组合、周期设置 事业部负责人
工厂 岗位级指标细化、班组考核单元、个人调节机制 评分细则、数据源对接 工厂绩效小组

三层治理架构的逻辑

集团不直接替每条产线设计指标,而是规定哪些规则不可突破;事业部基于产品结构和经营目标选择适配的生产模式;工厂根据岗位、班组和数据基础进行细化配置。这样做的好处是,既保留横向治理能力,又避免集团绩效部门陷入不熟悉现场的细节设计。

数据口径的统一管理

如果集团层面没有明确哪些指标必须统一,哪些指标可以差异化,所谓灵活配置很容易演变为各自解释规则。例如"交付准时率"在不同工厂可能有不同的计算起点(接单日、排产日、发货日),集团应统一定义并固化到系统中。

系统支撑的必要性

跨模式绩效治理离不开系统支撑。只靠Excel和人工汇总,很难同时管理多套绩效方案、多个周期、不同权重、不同组织层级和版本变更。绩效系统至少需要支持四类能力:多方案并行运行、灵活匹配考核方案、动态调整与版本管理、生产数据与绩效数据打通。

权限与审批机制

允许选择,不允许无边界自创。建立集团级指标库和规则审批机制,各单位的差异化配置需要经过一定层级的审批,确保在授权范围内创新。同时保留定期复核机制,对偏离过大的方案进行纠偏。

9. 跨模式共存时最常见的绩效治理失败有哪些?

9.1 结论速览 三类常见失败模式:一是"一刀切"式统一,抹平业务差异导致评价失真;二是"各自为政"式放权,标准混乱无法横向比较;三是"静态固化"式配置,生产模式已变规则未调。规避路径分别是先统一口径和底线再允许方案分层、建立集团级指标库和规则审批机制、设置规则复盘机制同步评估绩效方案调整。

9.2 详细分析

第一类失败:"一刀切"式统一

集团为了便于管理,把所有工厂纳入同一指标、同一权重、同一周期。它的好处是表面整齐,坏处是业务差异被抹平。大批量工厂可能被准确评价,但定制工厂、项目团队和精益改善单元会出现评价失真。

规避路径:先统一口径和底线,再允许方案分层。例如统一"交付准时率"的定义和数据来源,但允许不同模式选择不同的权重和周期。

第二类失败:"各自为政"式放权

每个工厂都按自身理解设计规则,短期看提升了适配度,长期会出现标准混乱。集团无法横向比较,也难以进行薪酬预算、干部评价和组织诊断。

规避路径:建立集团级指标库和规则审批机制,允许选择,不允许无边界自创。各单位可以从集团指标库中选择组合,但自定义指标需要经过审批。

第三类失败:"静态固化"式配置

企业生产模式已经变化,绩效规则仍停留在旧阶段。例如,从大批量转向多品种小批量后,仍然以固定产量和标准工时为主;从订单制造转向项目交付后,仍然按部门月度结果打分。

规避路径:设置规则复盘机制,在产品结构、订单结构、组织模式、系统数据发生变化时,同步评估绩效方案是否需要调整。建议每半年或一年进行一次全面复盘。

流程图 - 制造企业绩效规则配置关键问题清单

失败共性原因

这三类失败的共同点是缺乏"在统一中保持灵活,在灵活中守住底线"的治理思维。这里既需要管理判断,也需要数字化系统把判断固化为可执行、可追溯、可迭代的规则。

10. 制造业绩效规则配置的五大避坑指南是什么?

10.1 结论速览 五大误区及避坑路径:①用同一套指标考核不同模式→先识别模式再配置差异化方案;②重结果轻过程→配置关键过程指标并控制填报负担;③考核周期与生产节奏脱节→对齐节拍、订单周期或里程碑;④团队与个人绩效割裂→根据模式设置组合机制;⑤规则建而不用→同步设计薪酬、晋升、培训、改善闭环。

10.2 详细分析

误区一:用同一套指标考核不同模式的生产单元

后果是被考核者开始应付指标,而不是改善业务。柔性产线可能为了效率选择规避复杂订单,项目团队可能为了节点达成弱化问题暴露,精益小组可能为了数量提交低价值改善。

避坑方法:先定模式,再配指标。模式不同,方案可以同属一个集团框架,但不应使用完全相同的规则。

误区二:重结果轻过程,忽视过程指标的诊断价值

结果指标适合做经营判断,却不一定适合做过程管理。产量、利润、交付、客户评价,往往在问题发生后才显现。如果企业只看结果,绩效会变成事后奖惩,无法提前发现异常。

避坑方法:根据生产模式配置过程指标,并给予足够权重。能从业务系统自动采集的优先,人工填报的指标必须少而关键。

误区三:考核周期与生产节奏脱节

大批量流水生产可以月度考核、日周监控,因为数据频繁且稳定;项目制生产若强行月月评分,容易因阶段成果不可比而主观化;定制生产如果只到项目结束才考核,又错过了过程纠偏窗口。

避坑方法:让考核周期与生产节拍、订单周期或项目阶段对齐。短周期业务可以高频采集、低频结算;长周期业务可以设置里程碑。

误区四:团队绩效与个人绩效割裂

制造现场的很多结果是团队协同产物。若只考核个人,可能造成内卷、数据争夺和协作弱化;若只考核团队,又容易出现搭便车。

避坑方法:根据生产模式选择团队与个人的组合方式。大批量流水生产适合"班组为主+个人调节",多品种小批量适合"产线单元为主+技能矩阵调节",项目制适合"项目结果为主+关键岗位责任权重",精益生产适合"改善小组为主+个人贡献追溯"。

误区五:绩效规则"建而不用",结果应用断链

有些企业绩效方案设计得很完整,但结果没有进入薪酬、晋升、培训、岗位调整和组织改善。久而久之,员工会发现绩效只是周期性填报,管理者也不会认真维护规则。

避坑方法:在配置规则时同步设计结果应用路径。哪些指标影响奖金,哪些指标影响晋升,哪些指标触发培训,哪些指标进入组织复盘,应当在方案设计阶段说清楚。也要保留边界:不是所有绩效结果都适合直接与薪酬强绑定。

总结表:五大误区与避坑路径

误区 后果 避坑路径 关键动作
同一套指标管所有模式 考核失真,员工应付 先识别模式再配置 模式诊断先行
重结果轻过程 问题发现滞后 配置关键过程指标 自动采集优先
周期与节奏脱节 评价主观化 对齐节拍或里程碑 长短周期结合
团队个人割裂 搭便车或内卷 设置组合机制 明确分配规则
规则建而不用 绩效形式化 设计结果应用闭环 薪酬晋升培训联动

结语

制造企业绩效规则配置的核心在于与生产模式同频。无论集团管控还是工厂落地,都应遵循"先识别模式、再匹配规则、后系统固化"的路径。最值得优先关注的三个重点是:生产模式诊断(避免在模式不清的前提下配置指标)、分层治理机制(在统一框架下容纳业务差异)、结果应用闭环(确保绩效驱动行为改变)。数字化系统可以承载规则、打通数据、支持迭代,但不能替代管理判断。真正的绩效治理,是在统一和差异之间建立清晰边界,并让规则随业务变化持续校准。
