400-100-5265

预约演示

首页 > HR管理知识 > 制造业绩效数据孤岛打通关键问题清单|HR系统如何连接MES与ERP?

制造业绩效数据孤岛打通关键问题清单|HR系统如何连接MES与ERP?

2026-06-07

红海云

本文围绕制造业绩效管理数据孤岛这一核心痛点,精选10个高频决策问题,覆盖从根因诊断到落地实施的全链路。问题筛选基于行业实践中的典型困境、常见误区与关键判断点,答案提供可直接执行的结论依据与操作步骤。

内容综合自公开行业研究、红海云制造企业数字化人力资源服务实践沉淀,以及通用管理方法论。涉及时效性强的政策或平台规则,具体以最新官方公告为准。

一、基础认知类问题解答

1. 制造业绩效管理中数据孤岛主要有哪些表现?

1.1 结论速览 制造业绩效数据孤岛主要表现为数据采集难、口径统一难、时效同步难三重困境。HR在绩效周期中被迫跨部门收集MES产量、QMS质量、ERP成本等多源数据,导致评估变成"等数据、对数据、吵数据"的过程,管理窗口被延误。

1.2 详细分析

困境类型 具体表现 典型场景 影响后果
数据采集难 HR需手动导出Excel、邮件传递、人工录入多套系统数据 生产部门提供产量、质量部门提供合格率、财务提供成本偏差 绩效评估像跨部门对账,耗时耗力
口径统一难 同一指标在不同系统中定义不同(如产量按完工数vs入库数) 一次合格率存在首检、过程、终检多种口径 数据越多争议越大,评价失去公信力
时效同步难 质量复核、财务结账、异常追溯导致数据滞后1-2周 员工记得的投入与系统结果时间错位 错过管理窗口,反馈难以服众

这三重困境共同造成绩效评审会重点不是改进而是确认数据来源,绩效管理无法发挥牵引行为、推动改善的作用。

2. 为什么制造业比其他行业更容易出现绩效数据孤岛?

2.1 结论速览 制造业因多工厂多产线并行、蓝领白领绩效逻辑差异大、绩效与薪酬高度耦合三大特征,天然更容易形成数据孤岛。其组织形态和价值创造过程更复杂,单一系统方案难以适配所有场景。

2.2 详细分析

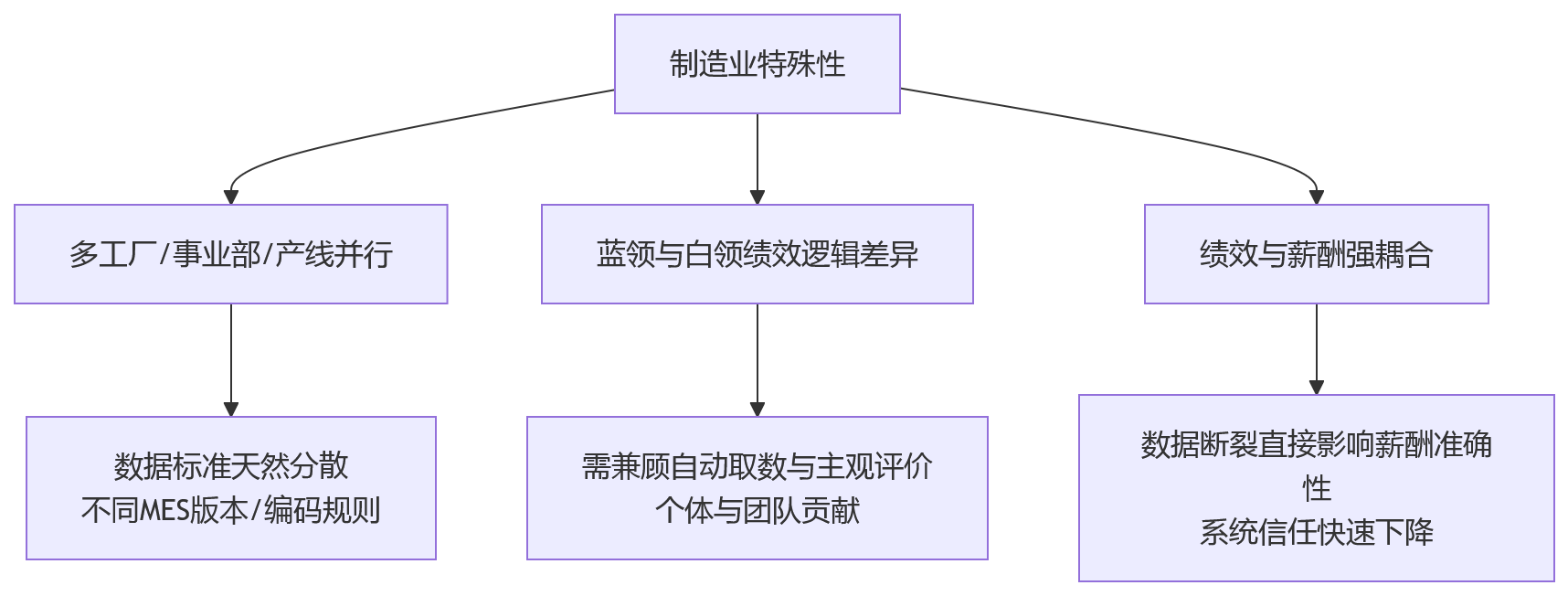

流程图 - 制造业绩效数据孤岛打通关键问题清单|HR系统如何连接MES与ERP?

多工厂并行使数据标准分散:同一家集团企业,不同工厂可能使用不同MES版本,产线编码、班组命名、岗位层级不一致。总部希望统一指标,一线面对的是不同工艺和设备结构。

蓝领白领差异提高设计难度:蓝领依赖产量、质量、工时、计件;白领涉及项目、改善、协同。同一系统需同时处理自动取数与主观评价、过程与结果指标。

薪酬强耦合放大风险:计件工资、计时工资、工时定额与生产质量数据直接相关。数据不一致不只是评价公平问题,还影响薪酬准确性,一旦员工发现绩效与实际工作量不符,系统信任会快速崩塌。

3. 制造业绩效数据孤岛的深层根因是什么?

3.1 结论速览 数据孤岛表面是系统不能互联,实际反映组织断裂、指标断裂、系统断裂三重根因。每个部门都在职责边界内做了正确的事,但这些正确的局部行动没有形成统一的绩效逻辑。

3.2 详细分析

根因类型 具体表现 影响范围 典型场景
组织断裂 HR、生产、质量、财务各自定义关注点,缺少统一责任边界 跨部门协同、绩效评审、改善追踪 产量未达标时,生产认为是人员不足,HR按个人扣分,质量认为返工占用产能
指标断裂 战略目标、工厂KPI、班组指标、个人绩效之间缺少因果链 指标设计、权重分配、结果解释 企业强调降本,但员工绩效仍主要看出勤和主管评分
系统断裂 主数据不统一,接口标准缺失,业务系统与HR系统不能自动互通 数据采集、自动取数、看板分析 MES有产量工时,ERP有成本,QMS有质量,但绩效系统只能人工录入

关键判断:系统断裂往往是最后暴露的问题,但不是唯一根因。若组织责任未理顺、指标因果链未建立,即使打通接口也只是把更多未经治理的数据送进绩效系统,争议不会减少。

二、实操优化类问题解答

4. HR系统应如何设计四层架构来打通绩效业务链路?

4.1 结论速览 HR系统需构建"数据层→指标层→流程层→应用层"四层集成架构。HR系统不是被动接收数据的容器,而是把业务事实转化为绩效判断、人才决策和组织改善的中枢节点。

4.2 详细分析

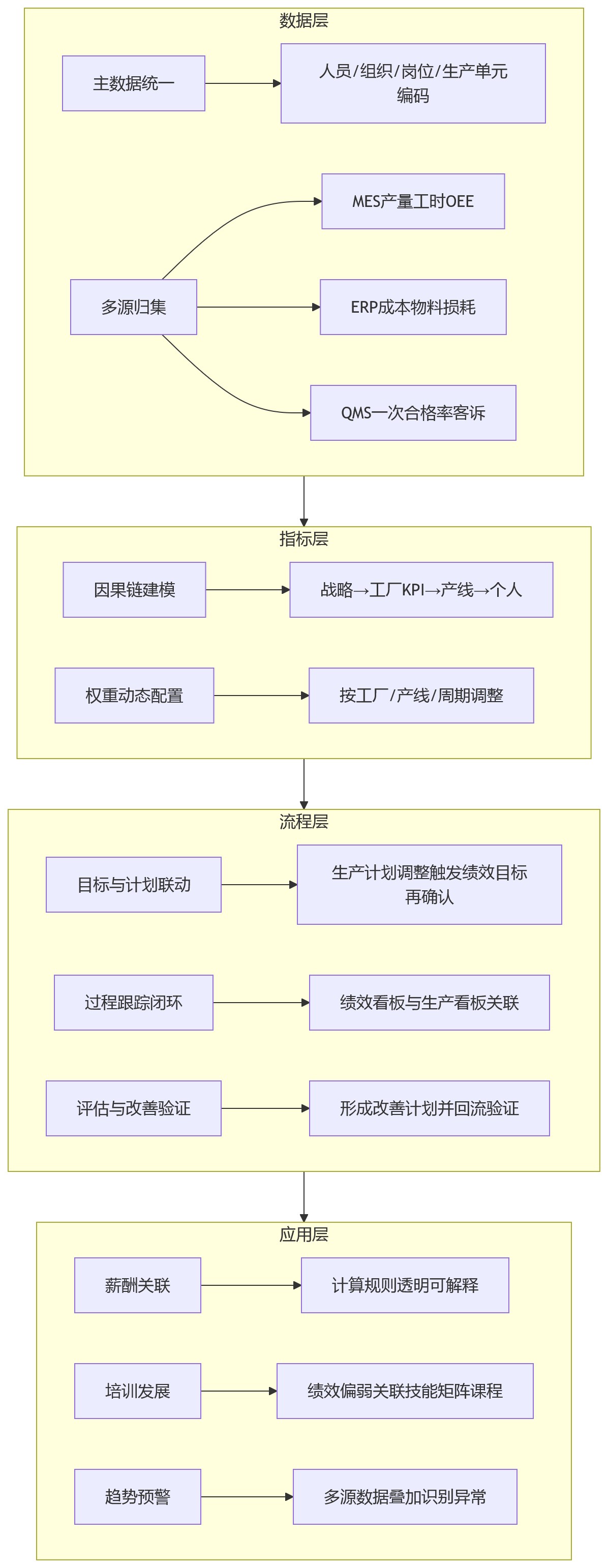

流程图 - 制造业绩效数据孤岛打通关键问题清单|HR系统如何连接MES与ERP?

数据层解决"数据从哪里来、能否对得上、是否可信"。优先统一四类编码:人员、组织、岗位、生产单元。通过API或中间件建立数据传输机制,进入HR前进行清洗校验映射,而非简单导入。

指标层解决"业务数据如何转化为可评价规则"。从"战略目标→工厂KPI→产线/班组→个人"逐级解码,避免机械套用。OEE适合作为产线指标而非个人指标,质量指标需区分责任边界。

流程层解决"绩效管理如何嵌入业务运行"。目标设定与生产计划联动,过程跟踪与生产看板关联,评估环节自动取数但不取消管理判断,反馈与改善形成闭环。

应用层决定数据最终价值。绩效结果连接薪酬、晋升、培训、人才盘点,支持趋势预警和AI辅助分析(但需谨慎使用)。

5. 制造业绩效指标如何从业务数据映射到个人考核?

5.1 结论速览 指标映射需遵循"战略目标→工厂KPI→产线/班组→个人绩效"路径,区分可控与不可控因素,设置动态权重机制。OEE等指标更适合产线层面,个人指标应结合岗位职责设置操作达标率、异常响应及时率等。

5.2 详细分析

逐级解码示例

层级 承接指标 说明
集团战略 交付稳定、降本增效、质量提升 方向性目标
工厂KPI 订单准交率、产能达成率、标准成本差异 经营层面可量化
产线/班组 计划达成率、换线效率、一次合格率 执行层面过程指标
个人绩效 工时达成、操作规范、异常响应、技能等级 岗位可执行可评价

关键原则

  1. 区分可控因素:OEE受设备老化、工艺切换、来料异常影响,不应直接作为个人指标。更合理方式是把OEE作为产线指标,个人设置操作达标率、异常响应及时率等。
  2. 质量责任边界:一次合格率下降可能来自操作失误、工艺参数、供应商来料或检测标准变化。绩效系统要把QMS中的质量异常类型、责任归属、纠正预防措施与岗位绩效关联。
  3. 权重动态调整:制造业订单波动明显,旺季、淡季、试生产、爬坡期、设备检修期绩效重点不同。HR系统需支持按工厂、产线、岗位、周期配置权重,保留审批和解释记录。

6. 绩效流程如何嵌入业务运行实现双向闭环?

6.1 结论速览 真正有效的绩效管理应贯穿目标设定→过程跟踪→阶段评估→结果反馈→改善验证。目标与生产计划联动,过程看板与生产看板关联,评估自动取数但不取消管理判断,改善计划执行结果回流形成闭环。

6.2 详细分析

环节 传统做法 优化做法 关键动作
目标设定 期初固定,期末才知偏离 与生产计划联动 订单结构变化、产能调整时触发目标再确认
过程跟踪 月底才知道绩效风险 与生产看板关联 班组长看到产量、工时、质量、异常指标变化
阶段评估 人工汇总大量表格 自动取数+管理判断 标准化数据自动归集,复杂行为仍需主管评价
结果反馈 生成分数和奖金扣减 形成改善计划 明确责任人、措施、完成时间、验证方式
改善验证 停留在谈话记录 回流系统验证 改善结果再流入MES、QMS或HR系统

自动化边界:它适合处理事实数据(产量、工时、考勤、部分质量结果),不适合替代全部管理判断(改善贡献、协同表现、异常处置等复杂行为)。

闭环价值:某产线连续多日出现工时超标和一次合格率下降,系统提示主管发起过程辅导、技能复训或设备检查。绩效管理从"判分"转向"纠偏"。

7. 主数据治理应优先统一哪些编码标准?

7.1 结论速览 主数据治理应优先围绕人员编码、组织编码、岗位编码、生产单元编码四类展开。人员编码决定绩效对象是谁,组织编码决定归属关系,岗位编码决定考核规则,生产单元编码连接工厂车间产线班组与设备。

7.2 详细分析

编码类型 作用 常见问题 治理要点
人员编码 决定绩效对象是谁 一人多号、离职后编码重复使用 全生命周期唯一标识,含在职状态标记
组织编码 决定归属关系 行政组织与生产组织不一致 建立虚拟组织映射,支持多维度归属
岗位编码 决定考核规则 同名岗位不同职责、岗位变动频繁 建立岗位族体系,支持技能等级维度
生产单元编码 连接工厂到设备 产线编码混乱、班组命名不规范 建立层级树状结构,支持临时调班场景

特殊场景处理:员工跨产线支援、临时调班、多技能工轮岗等情况,需制定归属规则。例如员工当月在两条产线工作,绩效数据应按工时、任务或班组归属拆分,不能简单按行政组织归集。

实施建议:不要追求一次性接入所有系统。先选择绩效争议最大、取数频率最高、业务口径相对成熟的数据链路。多数企业可优先打通MES到HR系统的产量、工时、OEE链路,再逐步接入质量和成本数据。

三、问题解决类问题解答

8. 制造企业应如何分阶段实施绩效数据链路打通?

8.1 结论速览 制造企业应按"治理先行→核心链路突破→全面贯通"节奏推进,分三阶段:0-6个月数据治理筑基6-12个月指标体系重构12-24个月智能分析升级。先通一条高价值链路建立信任,再复制到更多场景。

8.2 详细分析

阶段 时间节奏 关键任务 主要交付物 核心指标 风险点
第一阶段:治理筑基 0-6个月 统一主数据标准;打通MES→HR核心生产数据;试点自动取数;建立数据质量巡检 主数据标准、接口清单、试点产线取数规则、数据质量报表 自动取数覆盖率、数据异常率、绩效评估周期缩短情况 口径未统一即上线,导致系统化争议
第二阶段:指标重构 6-12个月 完成业务到绩效指标映射;接入ERP/QMS数据;建立目标过程结果闭环;扩展到工厂或事业部 指标库、权重规则、绩效看板、薪酬/培训联动流程 指标可追溯率、流程闭环率、人工调整比例 指标过多、权重僵化,增加一线负担
第三阶段:智能升级 12-24个月 引入AI归因、绩效预测、人才发展整合;形成数据到行动再到验证闭环 绩效预警模型、归因分析报告、人才盘点数据集、改善验证机制 预警命中率、改善计划完成率、关键岗位人才识别准确性 数据基础不足时过早智能化,造成误判

扩展原则:从试点产线扩大到全工厂或全事业部前必须保留本地差异。不同工艺、产品结构、订单模式的产线不宜完全使用同一指标权重。集团总部统一指标框架和数据标准,工厂层面保留一定配置空间。

9. 绩效数据链路打通项目中HR与IT和生产部门如何分工协作?

9.1 结论速览 成功取决于跨部门协同机制是否成立。HR负责绩效规则和应用场景,生产负责业务口径和现场可行性,IT负责架构与接口,质量和财务负责专业数据定义与验证。若定义为HR部门单独推进,落地阻力会明显增加。

9.2 详细分析

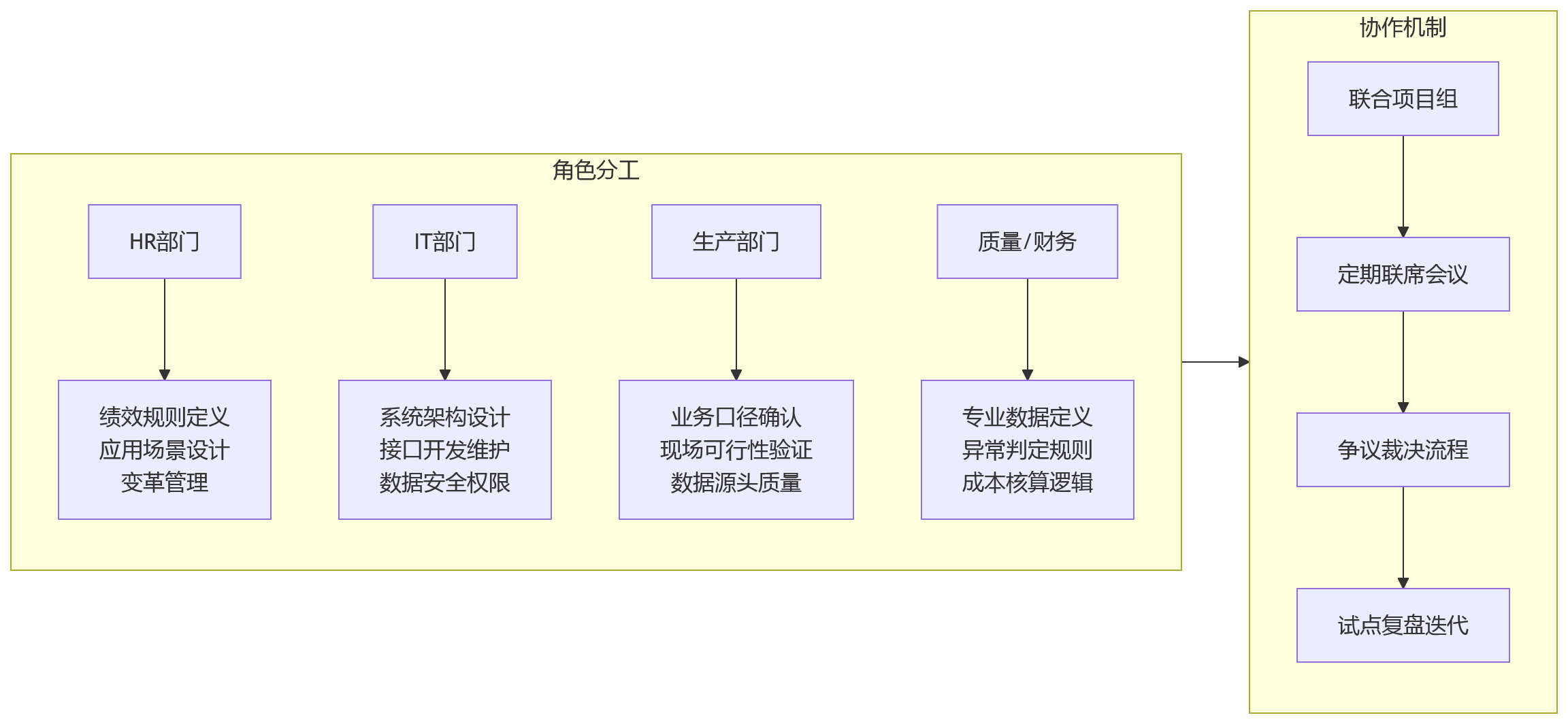

流程图 - 制造业绩效数据孤岛打通关键问题清单|HR系统如何连接MES与ERP?

高层共识也不可缺位。绩效数据链路打通会触及部门边界、评价权力和管理习惯。过去某些指标依赖人工填报,部门拥有较大解释空间;自动取数后数据透明度提高,原有灰色地带会减少。这类变化需要高层明确方向,并建立争议裁决机制。

变革管理同样重要。一线管理者需要从"经验判断"转向"数据辅助判断",但这不意味着否定经验。更好的做法是让数据帮助发现问题,让经验帮助解释原因。项目推进中,应通过培训、试点复盘和看板演示,让班组长、车间主任理解自动取数的价值和边界。

10. 何时可以安全引入AI绩效分析?需要注意哪些边界?

10.1 结论速览 AI绩效分析应在主数据、指标口径、流程闭环相对成熟后引入,用于趋势识别、异常归因和改善建议。AI不能在缺少管理复核的情况下直接判定个人责任,尤其在薪酬、晋升和淘汰等高影响决策中应作为辅助工具而非替代制度规则。

10.2 详细分析

适用场景

  • 趋势识别:某产线连续数月OEE下降、返工率上升、加班增加、离职意向升高,单看一个指标可能是短期波动,多源数据叠加提示更深层问题
  • 异常归因:某班组绩效下降,系统同时发现设备停机增加、来料异常增多、人员结构变化不大,应优先分析设备和供应链因素
  • 预测预警:通过历史绩效、生产计划、质量异常、工时负荷、人员流动等数据,提示下个周期可能出现交付或质量压力

边界约束

维度 可做 不可做
决策影响 辅助分析、风险提示 直接判定个人责任、自动扣薪
数据基础 建立在治理和链路相对稳定基础上 主数据混乱、指标口径不清时使用
管理复核 提示可能性供管理者判断 替代制度规则和管理者判断
高影响决策 提供多维度参考信息 薪酬、晋升、淘汰的独立决策依据

关键提醒:智能分析依赖数据质量和管理规则,若前期主数据混乱、指标口径不清,AI只会放大噪声。企业不应把智能化作为前两个阶段未完成工作的替代品,而应把它建立在治理、链路和流程已经相对稳定的基础上。

结语

制造业绩效管理最需要改变的,不是让HR更熟练地整理Excel,而是让HR从"数据搬运工"转向"数据价值转化者"。当MES、ERP、QMS与HR系统之间形成稳定链路,绩效管理才能从事后评估升级为过程驱动,从结果争议转向原因分析,从单点评分转向组织改善。

实际应用中值得优先关注的三个重点

  1. 先盘点数据源与接口现状:明确生产、质量、成本、人员数据分别在哪里,哪些字段可用,哪些口径存在冲突,避免在不清楚数据家底的情况下直接做系统集成。
  2. 建立HR、IT、生产三方共建机制:绩效数据链路不是HR单项工程,应由HR定义管理规则,生产确认业务口径,IT保障架构与数据安全。
  3. 选择最痛环节做试点:优先从MES到HR系统的产量、工时、OEE等高频数据切入,用3个月左右验证自动取数和实时看板的价值,"先通一脉,再通全身"比大规模同时铺开更稳健。
本文标签:

热点资讯

推荐阅读
