制造企业绩效管理数字化选型问题清单|离散与流程如何适配

2026-06-07

红海云

本文基于红海云对制造业绩效数字化的实战经验,围绕企业选型中最常遇到的8个关键问题进行系统解答。问题筛选依据来自高频咨询案例与实施复盘,答案提供直接结论、判断依据和操作步骤。具体以最新官方公告与企业实际场景为准。

一、基础认知类问题解答

1. 制造企业绩效管理选型时,为什么要区分离散制造和流程制造?

1.1 结论速览 离散制造与流程制造在生产逻辑、组织形态、价值驱动上存在本质差异,导致两者对"好绩效"的定义完全不同。同一套通用绩效模板无法同时适配两类制造方式,选型前若不厘清制造范式,后续实施中的指标修补和数据补录只会把错配延后暴露。

1.2 详细分析

生产逻辑差异

维度 离散制造 流程制造
核心特征 物料流转+工序组合 装置连续反应/加工
产品可追溯性 可拆解为零部件、工单、批次 生产过程中不可逆
典型行业 汽车零部件、装备制造、电子装配 石化、材料、食品、制药
绩效归因 沿订单→项目→工单→产线逐层归因 围绕装置→批次→班组→工艺参数监控

组织形态差异

  • 离散制造:采用项目制、生产单元制或矩阵式组织,资源调配灵活,员工绩效受项目经理排程、工艺工程师支持、质量检验反馈等多角色影响,需多节点信息汇聚
  • 流程制造:强调连续值守与岗位边界,装置长、班组长、主操、巡检等分工清晰,班组通过交接班维持连续性,需特别关注班组共担与责任切分

价值驱动差异

  • 离散制造:价值来自柔性响应与交付效率,激励应聚焦按时交付、减少返工、改善瓶颈、跨岗位协同
  • 流程制造:价值来自装置利用率、收率优化、能耗控制和安全合规,稳定本身就是价值,需建立平衡机制防止单一产量指标挤压安全与质量

常见误区:用集团统一模板覆盖所有业务单元,看似降低管理成本,实则把差异留给基层消化。更合理做法是总部统一绩效治理原则与数据标准,各业务单元按制造类型配置指标和考核模式。

2. 通用绩效方案在制造场景中为什么会失效?

2.1 结论速览 通用绩效方案失效往往不是因为系统不够先进,而是默认假设错了——它假设指标可按岗位静态分解、数据可周期汇总、评价可由直属上级完成,但这些假设在制造现场经常被生产逻辑击穿。失效表现为三类:指标体系失效、数据采集失效、考核闭环失效。

2.2 详细分析

失效模式一:指标体系失效——考了不该考的,漏了必须考的

通用方案以岗位KPI为中心,但制造企业的绩效结果由订单、产线、班组、设备、工艺和质量共同决定。若仍以岗位说明书为唯一依据设计指标,会出现"指标看似完整,现场无法解释"的情况。

  • 离散制造:指标需围绕订单或项目展开嵌套,个人指标不能脱离产线指标,产线指标不能脱离订单目标
  • 流程制造:指标需体现过程指标与结果指标的耦合,收率、能耗、安全、产量、批次质量之间存在制约关系,需在装置和班组层面设置权重平衡

失效模式二:数据采集失效——绩效凭感觉,考核靠印象

通用系统常以人工填报、周期性汇总、Excel导入为主要数据来源,这在制造现场容易造成数据断层。

  • 离散制造:需与MES、ERP打通,获取工单状态、报工记录、质量检验、物料消耗等信息,否则月底再由班组长回忆谁做得好很难形成可信闭环
  • 流程制造:需依赖DCS、SCADA、LIMS等系统数据,装置运行参数、批次检验结果、能耗数据、报警记录都是绩效归因的重要依据

注意:数据自动化不是越多越好。若现场数据质量差、编码混乱、系统主数据不一致,贸然接入可能造成指标口径冲突。选型前的数据盘点比上线后的接口开发更重要。

失效模式三:考核闭环失效——考完即结束,改进无抓手

制造现场的绩效问题不遵循固定自然月发生,也不只由一个上级能够解释。

  • 离散制造:存在项目周期波动,一个项目可能跨月,一个订单可能在两周内完成,若只能按月度固化考核会错过即时复盘窗口
  • 流程制造:一次异常可能发生在夜班或由上一班遗留引发,若考核闭环无法连接交接班记录和异常处置,会造成"问题有人背,原因没人查"

这三类失效根源在选型阶段没有先厘清制造类型,把系统功能当成需求本身。

3. 离散制造和流程制造的指标体系应该如何差异化设计?

3.1 结论速览 离散制造的指标体系应围绕"订单/项目—产线—岗位"展开,关注交付、质量、工时、改善;流程制造的指标体系应以"装置—班组—岗位"为主线,强调过程指标与结果指标耦合,关注收率、能耗、安全、装置利用率。两类企业都需确保指标能够解释价值创造。

3.2 详细分析

离散制造指标设计要点

战略目标分解为交付效率、质量表现、成本控制和改善创新,再进一步落到订单维度、产线维度和岗位维度。

典型指标示例

  • 按期交付率
  • 一次合格率
  • 工时利用率
  • 返工返修率
  • 工序瓶颈改善次数

对于研发试制、工艺改善、客户定制化响应较强的企业,可用OKR承接阶段性创新和协同目标,但不宜用OKR替代所有生产类指标。

流程制造指标设计要点

强调过程指标与结果指标的耦合,避免单一指标带来的副作用。

典型指标示例

  • 装置利用率
  • 收率
  • 能耗
  • 安全事件数
  • 环保合规率
  • 批次质量稳定性

KPI仍是主要工具,BSC可作为平衡框架,帮助企业在财务、运营、安全质量、学习改善之间建立约束关系。

混合型企业处理:如果企业既有装备制造业务又有材料加工业务,应按业务单元配置指标逻辑,而不是集团统一下发一套指标模板。

指标字典必备要素:指标名称、定义口径、适用对象、计算公式、数据来源、采集频率、责任主体、权重规则、异常处理方式。这一环节最容易被压缩,但若指标口径未理清,后续系统配置会出现反复修改。

4. 制造企业的绩效考核周期和评价主体该如何确定?

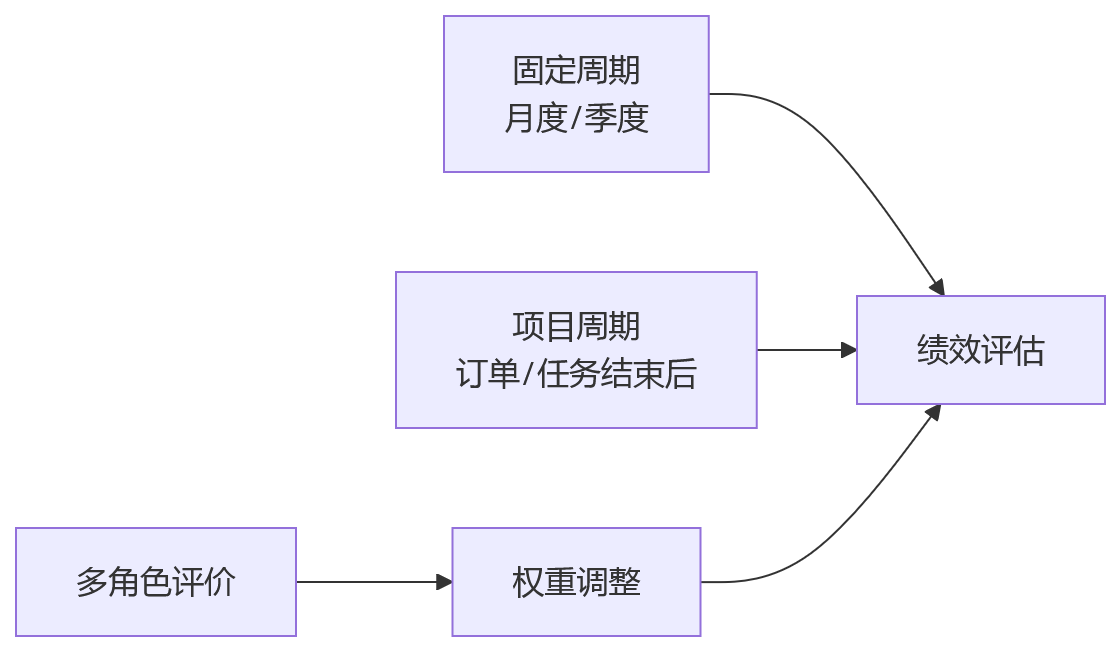

4.1 结论速览 离散制造适合采用项目周期与固定周期并行的考核模式,评价主体应多元化,包括项目经理、工艺工程师、质量人员、直属主管;流程制造则要把交接班纳入绩效闭环,评价主体以装置长、班组长为核心,但不能忽视安全、质量、设备和工艺等专业条线的校验作用。周期、主体与权重必须跟着业务走。

4.2 详细分析

离散制造考核模式

流程图 - 制造企业绩效管理数字化选型问题清单|离散与流程如何适配

  • 固定周期:保障组织管理节奏,如月度或季度跟踪基本绩效
  • 项目周期:捕捉订单、项目和任务完成后的真实表现,对项目型生产或客户定制化程度较高的企业,项目结束后一周内完成复盘往往比月底统一打分更有效
  • 多角色评价:项目经理评价交付协同,工艺工程师评价工艺执行和改善贡献,质量人员评价质量问题闭环,直属主管评价纪律、技能和日常表现

流程制造考核模式

  • 交接班考核:把交接班记录、异常处置、巡检执行、装置参数偏离等信息纳入日常绩效,再与月度或季度绩效连接
  • 班组共担与责任切分:哪些指标属于装置团队共同承担,哪些问题应追溯到交接班记录、巡检执行、异常处置或工艺参数偏离,需明确界定
  • 专业条线校验:装置长、班组长为核心评价主体,但安全、质量、设备、工艺等专业条线需发挥校验作用

边界条件提醒:并非所有企业都适合立即上复杂考核模型。如果企业管理基础薄弱,绩效文化仍停留在平均主义阶段,过快引入动态权重和多主体评价可能引发理解成本和争议成本。稳妥路径是先统一指标口径,再扩展评价主体,最后逐步提高数据自动化比例。

二、实操优化类问题解答

5. 制造企业如何打通绩效系统与生产现场的数据链路?

5.1 结论速览 绩效系统若只停留在HR部门内部,很难承担制造绩效管理的任务。离散制造的关键在于eHR与MES、ERP打通,获取工单、报工、质量、物料和交付数据;流程制造则要求eHR与DCS、SCADA、LIMS等系统建立关联,承接装置参数、批次质量、能耗和报警数据。数据链路打通后还需解决口径治理、异常值处理和权限分级。

5.2 详细分析

离散制造数据链路

需对接的主要系统及数据类型:

系统类型 关键数据 用途
MES 工单创建、生产报工、工序进度 按订单、产线、人员归因
ERP 物料齐套、计划变更、订单交付 交付效率计算
QMS 质量检验、返工返修记录 质量指标归因
WMS 物料消耗、库存状态 成本控制

只有当工单完工、质量检验、返工返修等节点能自动归集到绩效系统中,绩效评价才有可能从"人填人看"转向"过程留痕"。

流程制造数据链路

需对接的主要系统及数据类型:

系统类型 关键数据 用途
DCS 装置运行参数、工艺参数 过程监控
SCADA 设备状态、报警记录 异常预警
LIMS 批次检验结果、实验室数据 质量稳定性
能源管理系统 能耗数据 收率与成本控制

这些数据构成班组绩效的重要证据链,尤其在安全合规要求高的场景中,绩效数据不仅服务奖金计算,也服务风险预警和行为改进。

数据治理关键点

  1. 口径统一:同一"完工"状态在MES与ERP中口径不同会影响交付类指标,需事先设定规则
  2. 异常处理:设备异常导致的产量下降是否计入班组绩效,需要事先约定
  3. 责任归因:同一问题涉及多个系统数据时,需明确归因优先级
  4. 权限分级:不同角色能看到的数据范围应有分级控制

没有这些治理动作,自动化只会把争议传播得更快。

6. 制造企业的绩效激励导向应该如何与制造类型匹配?

6.1 结论速览 离散制造的激励应向柔性响应与快速交付倾斜,采用项目奖金、技能津贴、改善提案奖励、多技能认证等方式;流程制造的激励则应向稳定高效与安全合规倾斜,采用装置绩效奖、安全奖、节能奖、质量稳定奖等方式。激励导向最容易出现的副作用是过度强化单一目标,系统必须具备权重平衡、指标联动和红线约束能力。

6.2 详细分析

离散制造激励设计

激励方向:柔性响应、快速交付、多技能发展、瓶颈改善

推荐激励工具

激励类型 适用场景 设计要点
项目奖金 订单/项目完成后 按项目难度、交付时效、质量表现分配
技能津贴 多技能认证 鼓励跨工序支持,缩短交付周期
改善提案奖 工艺/效率改善 按改善效果量化奖励
协同奖金 跨岗位协作 识别并奖励协作贡献

公平性考量:对订单波动明显的企业,激励设计应兼顾公平性,避免员工因为被分配到复杂订单而在绩效上吃亏。

流程制造激励设计

激励方向:稳定运行、安全合规、能耗控制、质量稳定

推荐激励工具

激励类型 适用场景 设计要点
装置绩效奖 装置稳定运行 与利用率、收率、故障率挂钩
安全奖 安全零事故 安全指标不应只是扣分项,应成为绩效价值的一部分
节能奖 能耗达标 与能耗基准对比,鼓励节能行为
质量稳定奖 批次质量稳定 减少质量波动,提升一致性

风险防控

  • 离散制造如果只奖励交付速度,可能牺牲质量
  • 流程制造如果只奖励产量或收率,可能压低安全和设备维护权重
  • 绩效系统必须具备权重平衡、指标联动和红线约束能力

双轨适配的真正价值,在于让激励与制造逻辑一致,而不是让员工去适应一套抽象的考核表。

三、问题解决类问题解答

7. 制造企业绩效管理数字化选型应该遵循什么决策路径?

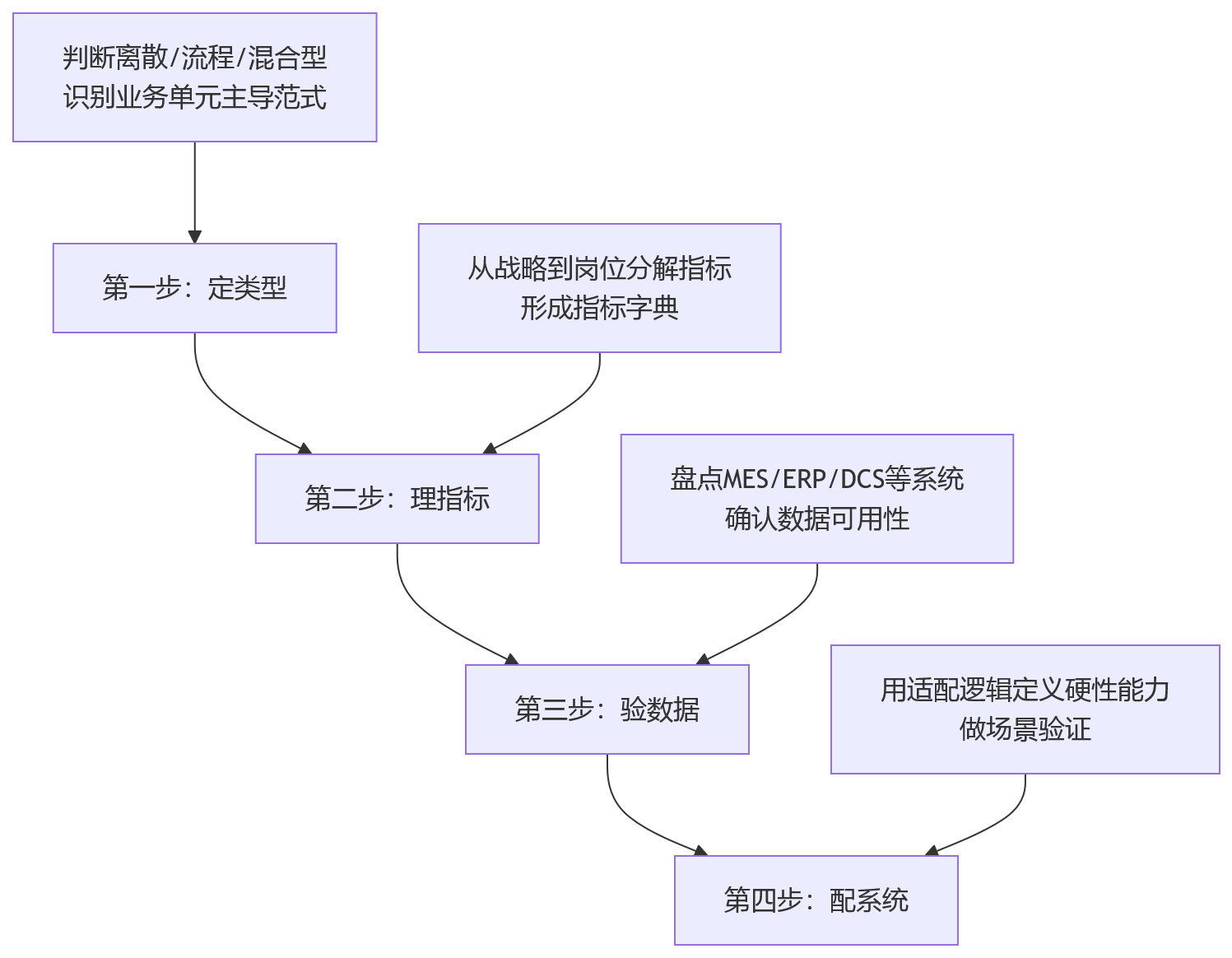

7.1 结论速览 制造企业绩效管理如何选型,应遵循"定类型→理指标→验数据→配系统"的顺序。这个路径的重点是把制造业务逻辑前置为系统需求规格,而不是等厂商演示后再反向拼接需求。选型时应以适配逻辑定义硬性能力和扩展需求,要求供应商基于真实场景做样例验证。

7.2 详细分析

四步决策路径详解

流程图 - 制造企业绩效管理数字化选型问题清单|离散与流程如何适配

第一步:定类型——明确企业主导制造范式

判断标准不只看行业名称,而要看:

  • 生产过程是否可拆解
  • 产品是否可追溯至单件或批次
  • 生产是否由订单驱动
  • 装置是否连续运行
  • 班组是否承担连续值守责任

阶段输出物:制造类型判定表、业务单元分类

常见误区:按行业标签或集团统一模板判断,会把差异留给基层消化。

第二步:理指标——基于适配框架构建指标体系

关键产出是"指标字典",至少应明确:

  • 指标名称、定义口径
  • 适用对象、计算公式
  • 数据来源、采集频率
  • 责任主体、权重规则
  • 异常处理方式

阶段输出物:指标字典、权重规则、责任矩阵

常见误区:直接复制通用KPI库,急于进入系统演示和价格比较。

第三步:验数据——评估数据链路的可打通性

  • 离散制造:盘点MES、ERP、WMS、QMS等系统的数据开放能力,确认工单、报工、质量、物料和交付数据能否按人、班组、产线和订单关联
  • 流程制造:盘点DCS、SCADA、LIMS、能源管理系统、设备管理系统等数据,确认装置参数、报警记录、批次检验和能耗数据是否能与班组和班次关联

如果数据链路暂时无法打通,应识别过渡方案:先采用关键节点数据自动采集辅以少量人工校验,先打通高价值指标再逐步扩展到全量指标。

阶段输出物:数据链路评估、接口清单、补录方案

常见误区:先买系统,再处理数据断点。

第四步:配系统——以适配逻辑驱动系统选型

系统评估应围绕硬性能力判断:

  • 是否支持多层级指标嵌套
  • 是否支持动态权重调整
  • 是否支持项目周期与固定周期并行
  • 是否支持班组绩效和交接班考核
  • 是否具备多源数据集成能力
  • 是否能进行指标口径治理和异常预警

阶段输出物:系统选型规格、场景验证方案

常见误区:被厂商功能清单牵引,只看标准产品页面。企业应要求供应商基于真实场景做样例验证,能否把制造逻辑转化为可配置方案比界面美观更能决定上线后的生命力。

8. 如果制造企业数据质量差,绩效管理数字化还能推进吗?

8.1 结论速览 可以推进,但不能简单放弃绩效数字化,也不应承诺完全自动化效果。应先识别过渡方案,例如先采用关键节点数据自动采集辅以少量人工校验,先打通高价值指标再逐步扩展到全量指标。边界在于人工补录不能成为长期常态,否则系统会重新退回表格化管理。

8.2 详细分析

数据质量差的常见表现

  • 管理层想要实时绩效,现场却只有手工记录
  • HR希望自动计算,IT系统之间却没有统一编码
  • 生产部门掌握关键数据,但数据口径不适合直接用于绩效评价
  • 历史数据不完整或缺失严重
  • 系统主数据不一致,同一对象在不同系统中编码不同

过渡方案设计原则

原则一:分阶段推进

不要试图一次性解决所有数据问题,优先保证高价值指标的数据可得性。

阶段 重点指标 数据来源 预期效果
第一阶段 交付、质量、安全等核心指标 关键节点自动采集+人工校验 建立数据信任,验证系统价值
第二阶段 成本、效率、改善类指标 扩大自动采集范围 提升数据覆盖面
第三阶段 全量指标 全面自动化 实现闭环管理

原则二:人工补录有边界

人工补录可以作为短期过渡手段,但必须满足以下条件:

  • 补录频次有限,不能成为常态
  • 补录数据需经校验和审核
  • 补录原因需记录并可追溯
  • 设定明确的自动化时间表

原则三:先治理后接入

在数据接入系统前,先进行必要的治理工作:

  • 统一编码体系
  • 明确指标口径
  • 建立数据质量标准
  • 设定异常处理规则

原则四:识别断点并制定方案

盘点数据链路时,识别以下断点并制定对应方案:

断点类型 解决方案
系统间无接口 先采用中间表或文件交换,逐步建设API
编码不统一 建立映射表,过渡期双码并行
口径不一致 明确绩效口径优先,其他系统适配
数据缺失 先人工补充,同步推动源头系统完善

风险提示

即使采用过渡方案,仍需注意:

  • 过渡期不宜过长,建议6-12个月内完成数据质量提升
  • 人工补录工作量需可控,避免增加过多管理负担
  • 需向管理层明确说明过渡方案的风险和限制
  • 持续推动数据治理,为后续全面自动化创造条件

数据质量差不应成为停滞的理由,但也不应成为过度承诺的借口。关键是找到合适的起点,边推进边改善,让系统价值和数据质量相互促进。

结语

制造企业绩效管理数字化选型的核心矛盾,不在于哪个系统功能更多,而在于是否先把制造逻辑讲清楚。离散制造与流程制造在指标体系、考核模式、数据链路和激励导向上存在系统性差异,只有把这些业务逻辑前置为系统需求,绩效系统才可能真正服务生产运营与组织发展。

在实际应用中最值得优先关注的三个重点是:

  1. 先组织联合诊断:HR与生产运营共同明确企业主导制造范式,避免用集团统一模板覆盖差异化业务
  2. 先形成指标字典:把指标口径、数据来源、采集频率、责任主体和权重规则写清楚,减少实施阶段返工
  3. 先验证数据链路:盘点MES、ERP、DCS、SCADA等系统的数据可用性,识别接口、编码和口径断点

面向未来,AI与数据智能将增强系统的动态适配能力,但不会消除制造类型的底层差异。稳健的路径是先厘清制造类型差异,再用数据智能提升适配效率和精度。
