本文针对大型科技组织绩效管理中的高频争议与决策痛点,系统梳理9个关键问题,涵盖复杂性溯源、冲突解析、框架构建与数字化赋能四大维度。答案基于行业实践沉淀与红海云内部培训材料整理,聚焦可操作结论与避坑建议,帮助管理者识别结构性张力而非简单归因执行问题。具体制度设计请以企业实际场景为准。
一、基础认知类问题解答
1. 大型科技组织绩效管理为什么比普通企业更复杂?
1.1 结论速览 大型科技组织绩效管理的复杂性并非来自管理粗放,而是组织规模扩大、专业分工加深、业务迭代加速后形成的结构性张力。这种张力体现在矩阵组织的多头考核、项目制运作的周期错配、敏捷迭代的目标漂移三个方面,无法通过简单化工具解决。
1.2 详细分析
三重结构性挑战的本质
| 挑战类型 | 表现形式 | 根本原因 |
|---|---|---|
| 矩阵式多头考核 | 员工同时接受职能线+项目线评价,贡献难以拆分 | 跨团队贡献跨越单一汇报关系 |
| 项目周期错配 | 项目2周-半年不等,绩效周期固定为季度/年度 | 短期交付与长期评价的时间逻辑冲突 |
| 敏捷目标漂移 | 年初目标到年中可能失去业务意义 | 战略方向随市场反馈快速调整 |
关键判断依据
矩阵考核并不适合所有企业。如果组织规模较小、项目之间依赖度低、岗位职责边界清晰,过早引入复杂矩阵评价反而会增加沟通成本。大型科技组织之所以需要多主体评价,是因为贡献本身已经跨越了单一汇报关系。
常见误区
很多团队将结构性问题归因为管理者执行不到位,试图用更多表单和会议来"优化流程"。但实际上,复杂度是组织进化到一定规模后的伴生现象,理解这一点才能避免用简单工具处理复杂系统。
2. 目标协同和项目绩效到底有什么区别?
2.1 结论速览 目标协同关注中长期战略对齐,强调集体协作与方向一致;项目绩效关注短期交付闭环,强调个体归因与结果兑现。二者背后代表不同的绩效哲学,平衡的前提是承认冲突存在,而非用一套指标覆盖所有问题。
2.2 详细分析
核心差异对比
| 对比维度 | 目标协同 | 项目绩效 | 核心冲突 |
|---|---|---|---|
| 时间维度 | 长期战略对齐(季度/年度) | 短期交付闭环(周/月) | 长期方向 vs 当期成果 |
| 归属维度 | 集体协作贡献 | 个体/小组交付 | 协同共享 vs 个体归因 |
| 价值维度 | 战略价值(难量化) | 业务价值(可量化) | 隐性价值 vs 显性产出 |
| 评价方式 | OKR达成度、对齐度 | 里程碑达成率、质量 | 过程对齐 vs 结果导向 |
时间维度的冲突表现
战略目标可能要求团队投入底层能力建设,如统一技术平台、治理数据资产、提升研发效能。这些工作短期内不一定产生直接收入,也不一定对应明显项目成果。项目绩效则容易把注意力拉回可见交付,尤其在业务压力较大时,管理者会倾向于优先奖励当期结果。
归属维度的冲突表现
协作越紧密,个体归因越困难。若评价过于强调个人可见产出,员工可能倾向于选择容易展示成果的任务,减少那些对组织有价值但不易归因的协同行为。若评价过于强调集体结果,又可能掩盖个体贡献差异,使高贡献者感到不公平。
不同业务阶段的权重建议
- 探索期:更需要战略学习和方向验证,目标轨权重应提高
- 规模化阶段:更需要交付效率和运营质量,项目轨权重应提高
- 基础设施建设阶段:必须给长期价值留出评价空间,目标轨权重适度倾斜
3. 矩阵式组织中员工该由谁评价才公平?
3.1 结论速览 矩阵式组织中单一考核主体无法完整评价贡献,多个评价主体又容易带来权重博弈。更可行的做法是根据员工角色类型动态调节职能线与项目线的评价权重,并建立协同积分机制补足跨团队贡献盲区。
3.2 详细分析
多头考核困境的具体表现
一个研发工程师可能同时服务于三个项目,并接受一条技术职能线管理。项目负责人关注他是否按时完成需求、是否解决关键缺陷、是否支持上线;职能负责人则关注代码质量、技术沉淀、架构规范和人才培养。如果绩效评价只由职能经理完成,项目现场的真实贡献可能被低估;如果只由项目经理评价,长期能力建设和专业标准又可能被忽视。

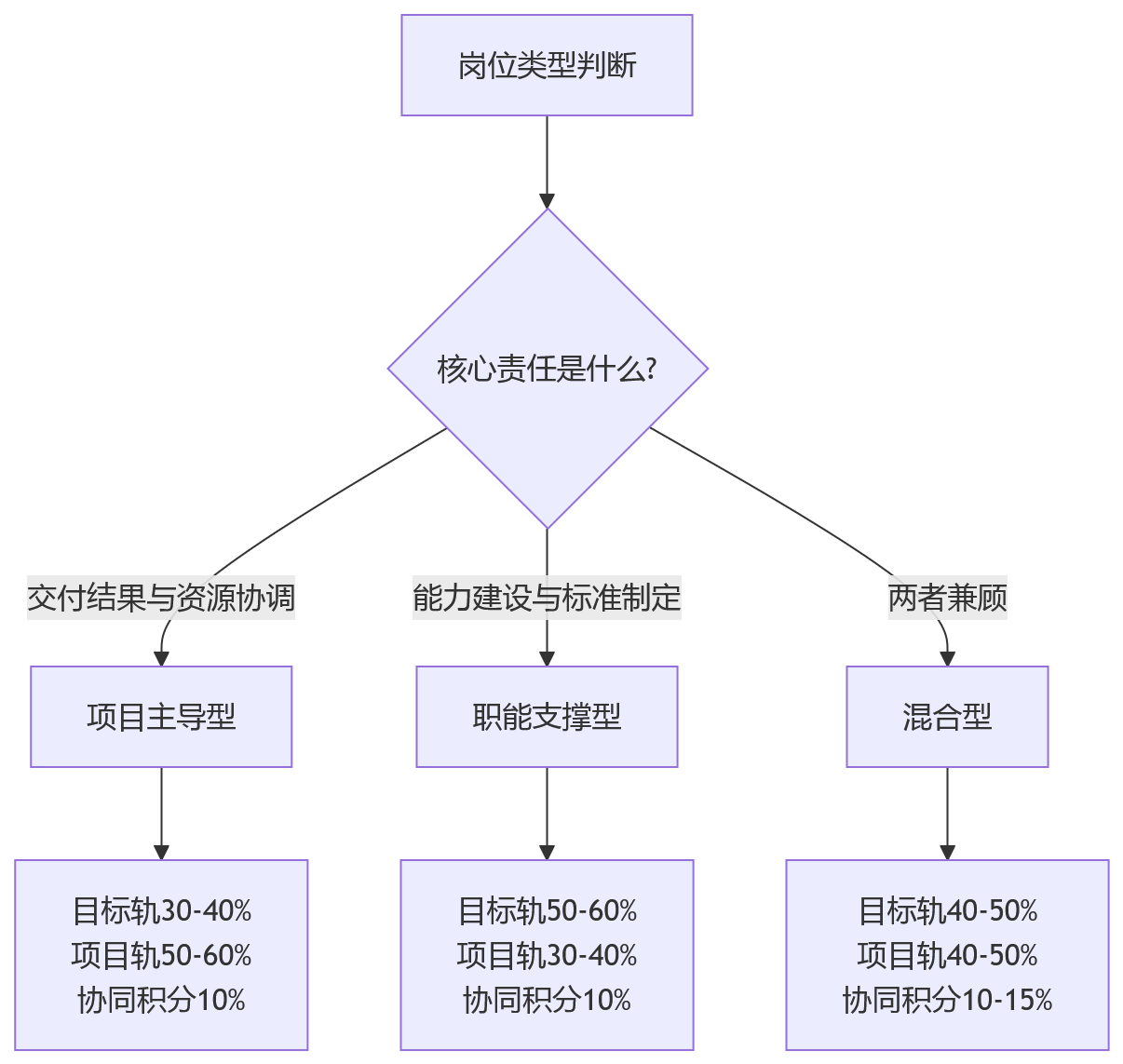

角色类型的权重配置建议
| 员工角色类型 | 目标轨权重 | 项目轨权重 | 协同积分占比 | 典型岗位 |
|---|---|---|---|---|
| 项目主导型 | 30%-40% | 50%-60% | 10% | 项目经理、技术负责人 |
| 职能支撑型 | 50%-60% | 30%-40% | 10% | 架构师、平台工程师 |
| 混合型 | 40%-50% | 40%-50% | 10%-15% | 全栈工程师、产品经理 |
适用前提与边界
这种设计有适用边界。若企业项目管理基础薄弱、角色职责不清、里程碑质量不稳定,直接引入复杂权重可能导致争议增加。更稳妥的路径是:先统一岗位族群和项目角色定义,再引入权重配置;先建立过程记录,再推进绩效校准;先让管理者对评价标准形成共识,再把制度推向全员。
协同积分的关键原则
协同积分不是人情加分,也不应成为泛化表扬。它必须有明确证据来源,例如被支持团队反馈、知识资产复用情况、跨项目问题解决记录、复盘行动落地情况。
二、实操优化类问题解答
4. 双轨协同绩效框架该怎么设计?
4.1 结论速览 双轨协同绩效框架包含目标轨、项目轨和协同积分三部分。目标轨管方向,项目轨管交付,协同积分补盲区,动态权重调结构。它不是两套制度叠加,而是一套相互校准的管理机制。
4.2 详细分析
目标轨:OKR驱动的战略协同机制
目标轨的作用是把组织战略转化为可理解、可跟踪、可对齐的行动方向。对于大型科技组织而言,OKR的价值不只是设定目标,而是让不同层级、不同职能、不同项目之间形成共同语言。
三个必要条件
- 目标层级化分解不能变成机械下派:公司级目标进入团队层面时,应结合业务场景重新解释,而不是把上级目标拆成若干数字
- 关键结果必须可观察:可量化不等于只看数字,研发效能、平台稳定性、协同质量等也可以通过阶段成果、质量标准和行为证据进行追踪
- 季度检视和动态调整应成为制度:目标漂移发生时,组织需要判断是战略变化、假设失效,还是执行偏差
权重设计原则
在权重设计上,目标轨可根据岗位类型占绩效总评的40%-50%左右。对于平台型、职能支撑型和战略探索型岗位,目标轨权重可适度提高;对于交付压力强、项目结果明确的岗位,则不宜让目标轨压过项目轨。权重不是公式,而是组织价值取向的表达。
项目轨:里程碑驱动的交付评价机制
项目轨关注交付,但不能只看是否按时完成。大型科技项目的真实绩效至少包含交付进度、成果质量、问题复杂度、角色贡献和复盘成长。只用最终结果打分,会让高风险任务承担者处于不利位置;只用工作量评价,又可能鼓励低效投入。
里程碑的关键作用
它可以把长周期项目拆解为若干可观察阶段,记录员工在方案设计、技术攻坚、跨团队协调、上线保障、问题复盘中的具体贡献。项目负责人需要在节点上完成轻量评价,职能负责人则从专业标准和能力成长角度进行补充判断。
双轨校准机制
真正的双轨校准需要根据角色类型动态调节权重。项目主导型岗位以项目轨为主,因为其核心责任是交付结果和资源协调;职能支撑型岗位以目标轨为主,因为其价值更多体现在能力建设、标准制定和长期支撑;混合型岗位则需要保持两端均衡,避免只奖励项目可见成果,忽视跨团队连接作用。
5. 不同岗位类型应该如何配置双轨权重?
5.1 结论速览 权重配置应根据岗位的核心责任类型决定:项目主导型岗位项目轨占50%-60%,职能支撑型岗位目标轨占50%-60%,混合型岗位保持两端均衡40%-50%。协同积分作为补充项占10%-15%,用于识别跨团队贡献和组织能力建设。
5.2 详细分析
岗位类型划分与权重逻辑

典型岗位归类参考
| 岗位类别 | 推荐权重配置 | 理由说明 |
|---|---|---|
| 项目经理 | 目标30% / 项目60% / 协同10% | 核心责任是交付结果和资源协调 |
| 技术负责人 | 目标35% / 项目55% / 协同10% | 既要保证交付,也要负责技术决策质量 |
| 架构师 | 目标55% / 项目35% / 协同10% | 价值主要体现在技术平台与标准建设 |
| 平台工程师 | 目标50% / 项目40% / 协同10% | 基础组件优化影响多个项目但难直接归因 |
| 全栈工程师 | 目标45% / 项目45% / 协同10% | 既参与交付也承担能力建设任务 |
| 产品经理 | 目标45% / 项目45% / 协同10% | 需平衡产品战略与版本交付节奏 |
实施注意事项
- 先诊断后配置:权重不是固定公式,应在明确岗位族群和项目角色定义后再引入
- 动态调整机制:业务阶段变化时,同一岗位的权重可能需要微调,例如探索期向目标轨倾斜
- 避免过度复杂:不建议设置超过三种角色类型,否则管理成本会显著上升
- 透明沟通:权重配置应向员工公开解释,说明背后的组织价值取向
常见错误做法
- 对所有岗位采用统一权重,忽视角色差异
- 权重频繁变动,导致员工无所适从
- 协同积分沦为模糊加分项,缺乏证据标准
- 忽视业务阶段变化,长期固化权重比例
6. HR数字化如何支撑双轨协同落地?
6.1 结论速览 没有HR数字化支撑的双轨制很容易从管理改进变成流程负担。数字化赋能的关键在于多源数据采集与绩效归因、实时看板与动态校准、AI辅助的绩效校准与公平性保障。目标是让绩效管理从期末评分转向过程管理。
6.2 详细分析
多源数据采集与绩效归因
大型科技组织的绩效数据分散在多个系统中:项目进度在项目管理工具里,目标进展在OKR平台里,沟通协作在即时通讯和文档系统中,代码提交、缺陷修复、上线记录分布在研发工具链中。如果这些数据彼此割裂,绩效评价只能依赖员工自评和管理者回忆。
数据采集原则
- 目的不是监控员工每一个动作,而是为贡献识别提供证据
- 项目贡献可来自任务分配、里程碑记录、缺陷处理、上线支持
- 目标进度可来自关键结果更新和季度检视
- 协同行为可来自跨团队反馈、知识文档复用、复盘行动闭环
- 数据越接近真实工作场景,绩效评价越能减少填报偏差
绩效归因的谨慎性
数据能够提高可见性,但不能自动代表价值。代码提交次数不等于研发贡献,会议参与频率不等于协同质量,任务关闭数量也不等于项目价值。数字化系统应帮助管理者看到证据链,而不是替代管理判断。尤其在创新型项目、探索型任务和高度不确定工作中,数据只能作为辅助依据。
实时看板与动态校准
传统绩效管理常见问题是期末算总账。目标是否偏离、项目是否滞后、资源是否不足,往往到评价时才集中暴露。对于科技组织而言,这种滞后会直接影响交付质量和组织士气。实时看板的价值是把绩效管理从事后评价前移到过程干预。
看板应呈现的三类信息
- 目标轨进展:OKR达成趋势、关键结果风险、目标调整记录
- 项目轨状态:里程碑进度、质量指标、资源瓶颈
- 协同风险:跨团队依赖、反馈延迟和责任不清
管理者可以据此在周期内调整资源、澄清优先级,而不是等到期末通过评分惩罚结果。
AI辅助的绩效校准与公平性保障
AI可以识别评分分布异常、项目间评价尺度差异、同类岗位评价偏差,也可以辅助整理项目记录、目标进展和反馈证据,帮助校准会议更聚焦事实。对于大型组织而言,这能降低绩效校准对个人记忆和表达能力的依赖,提高评价一致性。
人机协同边界
AI不应成为绩效评定的最终裁判。绩效管理涉及价值判断、组织阶段、岗位责任和发展潜力,这些并不能完全由模型决定。尤其在创新失败、战略调整、跨团队冲突等情境下,管理者需要判断员工是在高不确定环境中合理试错,还是在可控范围内执行不足。AI适合处理数据归因和偏差识别,人负责价值判断和发展对话。
三、问题解决类问题解答
7. 敏捷迭代中目标漂移了怎么办?
7.1 结论速览 目标漂移并不等于目标管理失败,它说明大型科技组织需要在目标稳定性和业务适应性之间建立机制。解决方案是允许合理调整但防止频繁变更成为责任模糊的借口,通过季度检视制度判断是战略变化、假设失效还是执行偏差。
7.2 详细分析
目标漂移的典型场景
某团队年初目标是提升某功能使用率,但二季度公司战略转向平台化建设,该功能不再是核心入口。如果仍按原目标考核,团队会被旧指标牵引;如果完全取消原目标,又会让目标管理失去约束力。

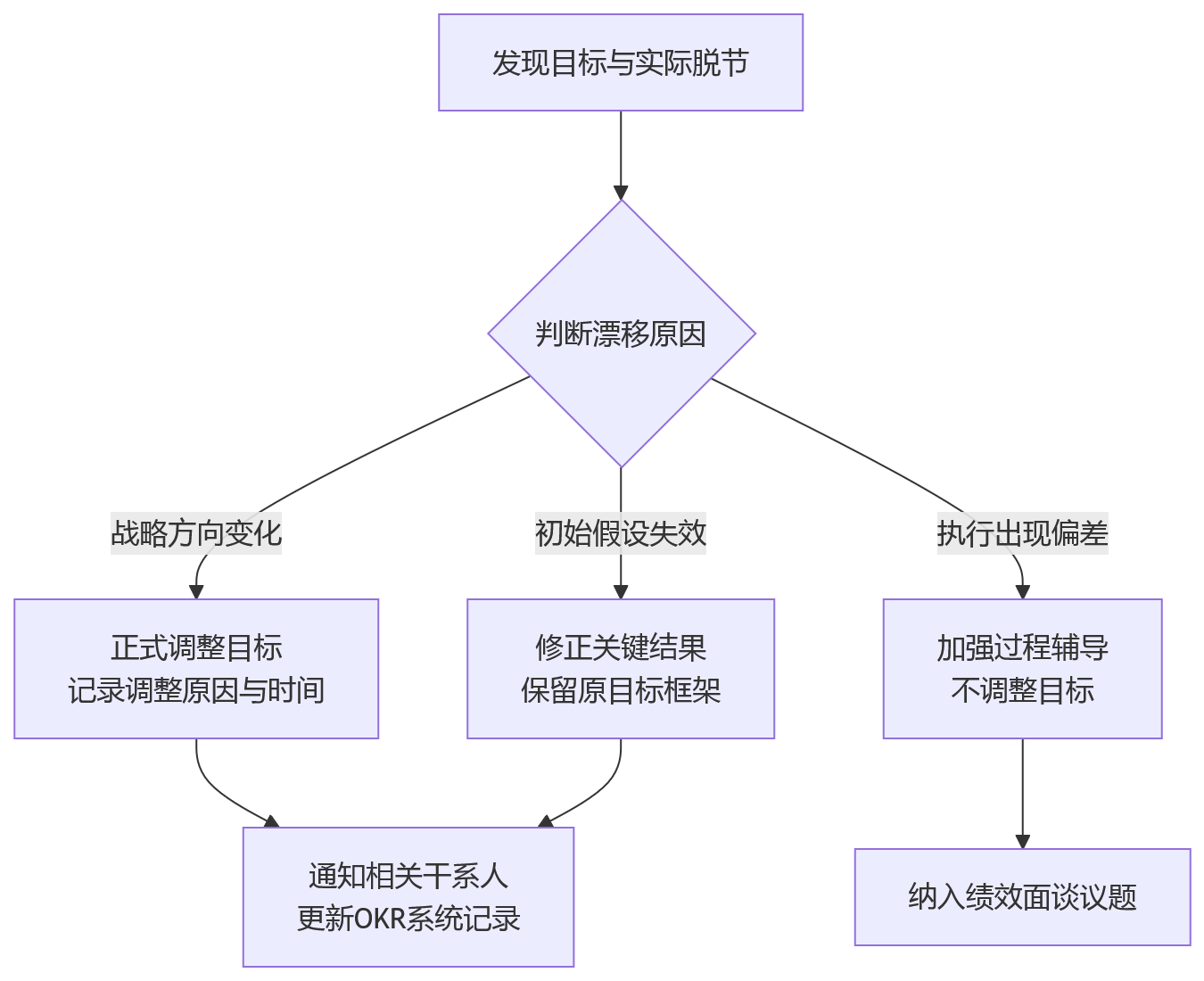

应对策略

关键原则
- 目标过于刚性会压制创新和快速响应,但过于灵活又会导致组织缺乏共同方向
- 季度检视应成为制度,而不是临时例外,让目标调整有规范流程
- 调整必须有记录和说明,包括调整原因、决策依据、受影响范围
- 防止频繁变更成为责任模糊的借口,需要区分合理的战略调整和人为逃避
实践建议
- 在目标设定时预留一定的弹性空间,例如设置"探索性KR"
- 建立目标调整的审批机制,明确什么情况下可以调整、谁来批准
- 绩效评价时考虑目标调整的影响,避免因客观因素导致的业绩波动影响评价
- 定期复盘目标漂移模式,识别是否存在系统性问题
8. 项目周期和绩效周期错配如何解决?
8.1 结论速览 解决周期错配并不是把绩效周期简单缩短到项目周期。过度高频的评价会使管理者和员工陷入记录负担。更可行的做法是在项目里程碑上形成轻量记录,在绩效周期内进行汇总校准,使阶段成果能够进入正式评价,但不把每一次项目节点都变成考核事件。
8.2 详细分析
周期错配的两种极端后果
| 情况 | 问题表现 | 负面影响 |
|---|---|---|
| 绩效周期过长 | 短周期项目的高质量贡献在期末被稀释 | 员工在Q1解决关键技术难题,年度评估时管理者记住的可能是最近一次交付延迟 |
| 绩效周期过短 | 长期项目被迫切分为若干阶段性成果 | 团队追求可见进度,忽视技术债治理、基础能力建设和风险控制 |
里程碑轻量记录法
在项目关键节点(如方案设计评审、技术攻坚完成、上线发布、问题复盘)形成轻量评价记录,内容包括:
- 员工在该阶段承担的具体工作
- 工作难度与复杂度评估
- 跨团队协作情况
- 可量化的成果或可观察的证据
这些记录不作为即时考核,而是在季度或年度绩效评定时作为汇总依据。
阶段贡献差异化评价
项目往往存在启动、攻坚、上线、复盘等阶段,不同阶段的贡献类型不同。早期方案设计决定方向,中期研发交付决定速度,后期稳定性保障决定体验。如果绩效管理只在期末统一打分,就很难区分谁在关键阶段承担了高难度工作,谁只是参与了低风险执行。
实践建议
- 建立里程碑评价模板,确保不同项目的评价标准一致
- 项目负责人在节点上完成轻量评价,职能负责人从专业角度补充判断
- 绩效周期内进行汇总校准,让阶段成果进入正式评价但不增加考核频率
- 对于超长周期项目,可设置中期回顾点,但避免过度碎片化
常见误区
- 把每次项目节点都变成考核事件,导致团队为了评价而工作
- 忽视不同阶段贡献的差异性,简单以工作量计算
- 项目环境变化时未纳入过程约束,把组织决策成本转嫁给个人
9. AI如何帮助保障绩效公平性?
9.1 结论速览 AI可以识别评分分布异常、项目间评价尺度差异、同类岗位评价偏差,辅助整理项目记录和目标进展证据,帮助校准会议更聚焦事实。但AI不应成为绩效评定的最终裁判,关于战略价值、发展潜力和组织贡献的判断仍需管理者承担责任。
9.2 详细分析
AI辅助校准的应用场景
| 应用场景 | AI能做什么 | 人工仍需判断 |
|---|---|---|
| 评分分布异常检测 | 识别某团队/项目评分整体偏高或偏低 | 判断是否存在合理原因(如项目难度差异) |
| 跨项目尺度差异 | 比较同类岗位在不同项目中的评价一致性 | 考虑项目背景和业务目标的差异 |
| 项目曝光度偏差 | 识别高曝光项目成员是否获得不成比例的关注 | 评估基础支撑项目的实际价值 |
| 证据链完整性 | 自动整理项目记录、目标进展和反馈证据 | 判断证据是否能充分反映贡献 |
大型组织的特殊价值
在矩阵组织中,绩效公平性很大程度取决于校准质量。不同项目负责人可能存在评分尺度差异:有人习惯打高分,有人更严格;有的项目曝光度高,成员更容易被看见;有的基础支撑项目长期重要,却难以在业务会上获得关注。AI辅助校准可以在这些环节发挥作用,降低绩效校准对个人记忆和表达能力的依赖,提高评价一致性。
人机协同的正确定位
AI适合处理数据归因和偏差识别,人负责价值判断和发展对话。尤其在以下情境下,管理者需要亲自判断:
- 创新失败:员工是在高不确定环境中合理试错,还是在可控范围内执行不足
- 战略调整:目标变更是外部环境变化还是内部规划失误
- 跨团队冲突:矛盾源于协作机制问题还是个人态度问题
- 发展潜力:员工未来成长空间是否与当前绩效匹配
实施建议
- 先建立数据基础,确保项目记录、目标进展、反馈证据的系统化采集
- 从小范围试点开始,先在部分团队验证AI辅助校准效果
- 保持透明度,向员工说明AI的作用边界,避免引发"算法评判"的担忧
- 持续优化模型,根据校准会议的反馈调整AI识别规则
- 坚持人机协同,最终评价决策权仍在管理者手中
风险提示
- 不要过度依赖AI输出,数据质量直接影响判断准确性
- 警惕算法偏见,定期审查AI识别结果的公平性
- 避免让员工感到被持续审视,平衡数据采集与隐私保护
结语
大型科技组织绩效管理的核心矛盾不在于是否采用OKR或KPI,而在于目标协同与项目绩效对应两套不同逻辑。复杂性不可消除,但可以被管理。实践中最值得优先关注的三个重点是:先诊断组织结构再选择绩效模式,用双轨协同替代单一考核框架,同步规划HR数字化支撑。只有当绩效管理从管控工具转向发展引擎,大型科技组织才可能在复杂结构中保持战略一致性,同时不牺牲交付效率与员工公平感。
