项目制组织正在成为工程、咨询、IT研发、军工等行业的重要组织形态,但项目绩效管理并不会因组织更敏捷而自然变简单。本文面向企业管理者、HR负责人、PMO与项目经理,讨论项目目标与个人绩效如何联动,并给出“三层分解、双向校准”的系统框架。
不少企业在推进项目制转型时,会先感受到效率提升:资源可以跨部门组合,项目团队可以围绕客户、产品或交付任务快速集结,组织不再完全受限于职能边界。但同一批企业很快也会遇到另一类问题:项目做成了,个人绩效却争议很大;员工参与多个项目,年底却不知道该由谁评价;项目经理认为成员贡献不足,职能经理却认为员工能力表现优秀。
从公开研究与行业实践看,矩阵式、项目制和混合制组织在大型企业中的使用程度持续提升,项目化工作也不再只存在于工程建设或咨询交付行业,而是进入研发、营销、供应链、共享服务等更多场景。组织形态的变化,使传统以岗位、部门、年度周期为基础的绩效管理假设受到冲击。项目制让组织更敏捷,却也让绩效管理更混沌。
本文要回答的问题不是“项目制绩效考核表怎么设计”,而是更底层的命题:项目目标与个人绩效如何联动。如果不能解释复杂性的来源,绩效工具越细,争议可能越多;如果不能建立目标分解与结果校准机制,项目绩效就容易停留在表单层面,无法真正影响交付质量、组织协同与人才发展。
一、项目制组织的绩效管理为何天然更复杂:结构性根源剖析
项目制绩效管理的难点,不是HR执行不细,也不是项目经理不配合,而是组织运行方式已经改变。它打破了传统绩效管理依赖的三个前提:稳定归属、单一评价主体、线性贡献归因。
1. 组织形态的动态性打破了稳定归属假设
在职能制组织中,员工通常有相对稳定的部门、岗位和直接上级。绩效目标来自部门目标分解,评价主体通常也是固定的直线经理。这种结构并不完美,但它为绩效管理提供了清晰边界:谁布置目标、谁观察过程、谁承担评价责任,大体可追溯。
项目制组织则不同。员工可能同时服务于两个以上项目,有些项目持续数周,有些项目持续数年;有些成员是全周期投入,有些只是阶段性介入。对工程总包企业而言,设计、采购、施工、成本、质量、安全等角色会随着项目阶段不断变化;对IT研发企业而言,产品经理、架构师、开发、测试、运维人员可能跨多个迭代组协作;对咨询交付团队而言,顾问既要参与客户项目,也要承担知识沉淀和售前支持。
问题随之出现:一个员工的绩效,到底由项目经理负责,还是由职能经理负责?如果员工在A项目表现突出、B项目表现一般,年度绩效应如何合成?如果员工被频繁调配,项目经理尚未充分观察其贡献,评价是否仍然有效?
这类问题不能简单归结为权责不清。项目制本身就是一种多头归属结构。它提升了组织资源调度能力,却削弱了传统绩效管理赖以运行的稳定汇报线。绩效归属从单一关系变成多重关系,员工的贡献轨迹也从岗位内连续表现变成跨项目、跨阶段、跨角色的组合表现。
表格1:项目制与职能制绩效管理差异对比
| 对比维度 | 职能制组织 | 项目制组织 | 对绩效管理的影响 |
|---|---|---|---|
| 组织归属 | 部门归属稳定,汇报线清晰 | 人员随项目动态流动,可能多项目并行 | 绩效责任主体容易模糊 |
| 评价主体 | 直线经理为主 | 项目经理、职能经理、客户、协作方等多元参与 | 评价权重与评价口径需要协调 |
| 贡献归因 | 岗位职责相对稳定,KPI可线性分解 | 团队协作强,个人贡献嵌入项目成果 | 隐性贡献与协作贡献难以衡量 |
| 时间周期 | 多以年度、季度为主要周期 | 项目周期长短不一,阶段性强 | 项目节奏与绩效周期容易错配 |
| 指标设计 | 岗位指标相对固定 | 指标需随项目类型、角色、阶段变化 | 固定指标容易失真 |
2. 项目周期的临时性打破了统一时间窗口假设
传统绩效管理往往以年度、半年度或季度为主要周期。这个周期适合稳定岗位,却未必适合项目。项目可能在年初立项、年中冲刺、年底验收,也可能跨越多个年度;部分短周期项目结束时,组织绩效考核尚未开始,等到年底再评价时,项目情境已被稀释。
时间错配会带来两个后果。第一,评价滞后。项目中的关键行为,如风险预警、客户沟通、需求澄清、跨团队协调,往往发生在特定节点。如果评价在几个月后进行,项目经理和协作者的记忆已经弱化,评价容易依赖结果印象,而不是过程证据。第二,目标失效。项目范围发生变更、客户需求调整、资源投入变化时,个人绩效承诺如果不能同步更新,就会出现“按旧目标考核新任务”的情况。
在工程项目中,延期可能由外部审批、供应链、天气或业主变更造成;在软件研发中,需求优先级调整可能来自市场变化;在军工或高端制造项目中,技术验证周期可能远超年度考核窗口。若仍以固定时间窗口评价个人绩效,就会把项目不确定性错误地转嫁给个人,或者把个人真实贡献掩盖在项目整体波动中。
因此,项目制绩效管理必须把“周期”从单一考核节点扩展为项目里程碑、阶段复盘与年度评价的组合机制。否则,绩效管理看似按时完成,实际却错过了最有管理价值的时点。
3. 贡献的协同性打破了线性归因假设
职能制下,许多岗位可以通过相对明确的产出衡量工作表现,例如销售额、招聘完成率、缺陷修复数、报表准确率等。项目制下,成果往往由多人协作形成,个人贡献与团队成果之间不再是简单相加关系。
一个项目成功,可能来自项目经理的计划控制,也可能来自技术骨干解决关键难题,还可能来自某位成员提前识别风险、避免重大返工。反过来,项目失败也不一定意味着每个成员表现都差。客户需求反复、资源投入不足、项目目标本身不合理,都可能影响结果。
这就形成了两类常见失真。一类是“搭便车”:团队成果较好,但个别成员贡献有限,仍然跟随项目结果获得较高评价。另一类是“隐性贡献被低估”:有人承担了大量协调、补位、知识沉淀、风险提示工作,但由于没有形成可见交付物,绩效评分不高。
项目制绩效管理真正难的地方,在于既不能放弃团队结果,也不能把团队结果机械分摊到个人。它需要同时回答三个问题:项目是否成功,个人对项目成功贡献了什么,这种贡献是否符合其角色、投入比例和能力要求。若缺少这三层判断,项目绩效很容易变成印象评价或平均主义。
二、项目目标与个人绩效的三重错位:矛盾诊断
项目目标与个人绩效联动失效,通常不是单点故障,而是时间维度、评价主体、贡献度量三类错位叠加后的结果。它们相互影响,使项目制绩效管理从技术问题转化为系统性治理问题。
1. 时间维度错位:项目节奏与绩效周期的脱节
项目按任务推进,绩效按组织周期结算,这是最常见的错位。项目关键冲刺期可能落在两个考核周期之间,项目复盘可能发生在考核结束之后,短项目成员可能在评价时已经流转到新项目。表面看,企业仍然按制度完成了绩效考核;实际看,评价脱离了项目现场。
这种错位会削弱绩效反馈的改进价值。绩效反馈最有效的时点,往往是行为刚发生、项目仍可调整的时候。如果项目风险已经演化为交付事故,再通过年度绩效扣分进行纠偏,管理作用就变成事后追责。员工也会认为评价不公平,因为当时的资源约束、任务变更和协作条件没有被充分记录。
较成熟的项目制组织,会把项目里程碑纳入绩效检查点。例如项目启动时确认目标和角色,关键节点进行阶段反馈,项目结束后完成复盘评价,再将阶段评价汇入年度绩效。这样做并不是增加流程,而是把评价嵌入项目节奏,让绩效管理从期末算账转向过程管理。
不适用的场景也需要说明:对于高度标准化、周期极短、个人任务边界清晰的项目,过度设置里程碑绩效检查可能增加管理成本。此时更适合采用轻量化记录与项目结束即评机制,而不是复制复杂项目的评估流程。
2. 评价主体错位:双主管博弈与评价权归属困境
矩阵式组织中,员工通常面对两类主管:项目经理和职能经理。项目经理关注交付结果、进度、质量、客户反馈和协作表现;职能经理关注专业能力、岗位成长、方法沉淀和长期培养。两者关注点不同,本身并非坏事。问题在于评价权如何分配,常常没有清晰机制。
在一些企业中,项目经理承担项目交付责任,却对成员绩效没有实质评价权。项目成员如果认为绩效主要由职能经理决定,就可能优先响应部门任务,而不是项目任务。另一些企业则把项目评价权全部交给项目经理,但项目经理未必了解成员的专业成长背景,也不一定具备跨专业评价能力。结果是职能经理不认可项目评价,员工也难以接受。
双主管博弈的本质,是项目交付逻辑与人才发展逻辑之间的张力。项目经理希望资源投入最大化,职能经理要平衡人员培养、专业梯队和长期能力建设。若没有共同评价规则,绩效就会成为双方争夺话语权的场域。
更可行的做法是明确分工:项目经理评价项目贡献度,包括交付质量、节点达成、协作表现、风险响应;职能经理评价专业能力度,包括技能提升、专业标准、知识沉淀和岗位胜任。HR与PMO则负责评价规则、权重口径与校准会议机制。评价主体不是越多越好,关键是每个主体只评价其有能力、有证据、有责任评价的部分。
3. 贡献度量错位:可见产出与隐性贡献的衡量失衡
项目制组织中,可见产出容易被记录,隐性贡献容易被忽略。代码提交、图纸完成、方案交付、客户会议纪要等相对容易量化;但跨组协调、风险预警、经验复用、冲突调解、关键时刻补位,往往没有稳定指标承载。
当企业过度依赖可量化指标时,员工行为会随之变化。人们倾向于选择更容易被看见、被记录、被评分的任务,回避那些耗时、复杂但难以证明价值的协作事项。长期看,这会削弱项目组织最需要的横向协同能力。
但反过来,完全依靠主观评价也会造成问题。隐性贡献若缺少证据,会变成谁更会表达、谁与评价者关系更近,谁就更容易获得高分。因此,项目制绩效管理需要在可量化指标与行为证据之间建立平衡。比如将关键协作事项纳入项目日志,将风险预警与问题闭环记录沉淀到项目管理系统,将跨团队支持纳入多源评价,而不是在考核末期凭印象回忆。
这张结构图提示的是:三重错位不是三个并列问题,而是相互放大的系统矛盾。时间错位会削弱评价证据,评价主体错位会放大权责争议,贡献度量错位又会进一步影响项目经理与职能经理对员工表现的判断。
三、从断裂到贯通:三层分解、双向校准联动框架
要让项目目标与个人绩效真正联动,不能只在考核表中增加项目维度,而要建立从战略到项目、从项目到个人的目标分解体系,并让个人执行反馈反向校准项目与战略目标。
1. 第一层分解:战略目标到项目组合目标
项目制组织的起点不是单个项目,而是项目组合。企业年度战略通常包含收入、利润、客户满意度、产品创新、交付效率、市场突破等目标。如果这些目标没有被转化为项目组合层面的承诺,单个项目就容易各自为战。
例如,一家工程企业提出年度营收与利润目标后,需要进一步明确哪些项目承担收入增长,哪些项目承担利润改善,哪些项目承担标杆客户突破,哪些项目承担能力建设。不同项目在战略版图中的位置不同,绩效权重也不应完全相同。战略型项目可能短期利润不高,但对市场进入和技术能力建设意义重大;运营型项目则更强调成本、效率和稳定交付。
这一层通常由高层、PMO、财务和业务负责人共同完成。高层决定战略优先级,PMO负责项目组合管理,财务提供预算和收益约束,业务负责人判断客户与市场价值。这里要解决的是“做正确的项目”。如果项目组合目标本身不清晰,后续个人绩效再精细,也只是把不清晰的战略压力层层转嫁。
边界也很重要。并非所有任务都应项目化,也并非所有项目都应进入绩效强绑定。探索性、试验性、前期研究类任务,如果过早绑定刚性绩效指标,可能压制创新和试错。此类项目更适合设置阶段性学习目标、关键假设验证目标和知识沉淀目标。
2. 第二层分解:项目目标到角色和团队目标
项目组合目标确定后,需要进入项目层面的工作分解。项目目标不能停留在交付成功、客户满意、按期完成等笼统描述,而要通过WBS将任务拆解为角色、子团队和阶段里程碑。
这一层的重点,是区分项目公共目标与角色专属目标。项目公共目标通常包括整体进度、质量、安全、客户满意、成本控制等,需要所有成员共同承担;角色专属目标则与岗位职责相关,例如项目经理关注计划与资源协调,技术负责人关注方案质量与关键问题攻关,测试人员关注缺陷发现与质量闭环,交付顾问关注客户确认与成果验收。
如果只有公共目标,容易导致平均主义;如果只有个人目标,又会削弱项目团队协同。较合理的设计是公共目标与角色目标并存,并根据项目类型调整比例。对高度协作型研发项目,公共目标权重可以更高;对专业分工清晰的工程项目,角色目标需要更细。
这一层由项目经理主导,职能经理协同确认。项目经理最了解项目交付逻辑,职能经理则能判断专业标准是否合理。两者共同确认,可以减少项目经理单方面压目标,也能避免职能经理脱离项目现实设置能力要求。
3. 第三层分解:角色目标到个人绩效承诺
角色目标还需要进一步落到个人绩效承诺。个人承诺不是简单填写几项指标,而是明确个人在项目中的交付物、时间节点、质量标准、协作要求、投入比例和评价证据。尤其在多项目并行场景下,投入比例必须被记录,否则绩效评价会天然失真。
在成熟项目制组织中,个人绩效承诺通常包含两个维度:项目绩效与职能绩效。项目绩效评价员工在项目中的交付贡献,职能绩效评价其专业能力、组织贡献与长期成长。大纲中提出项目维度权重可不低于60%,这一方向适用于项目化程度较高、员工主要价值通过项目实现的组织;但对仍处于过渡阶段、职能建设任务较重的企业,权重应逐步调整,避免项目经理评价权突然上升引发组织震荡。
个人绩效承诺必须由个人、项目经理和职能经理共同确认。个人需要理解目标与资源约束,项目经理需要说明项目交付要求,职能经理需要确认能力发展与岗位要求。三方确认的价值,不在于增加签字流程,而在于提前暴露冲突:时间是否足够,目标是否可衡量,个人是否同时承担过多项目,评价证据能否被记录。
在绩效目标管理环节,数字化系统可以承接项目目标到个人绩效承诺的分解关系,避免目标只存在于文档、会议纪要和个人理解中。

4. 双向校准机制:自下而上的反馈与修正
项目制绩效联动不能只有自上而下分解,还必须有自下而上的校准。项目环境变化频繁,客户需求、资源投入、技术风险和优先级都可能调整。如果个人绩效目标不随项目变化而修订,绩效管理就会滞后于真实工作。
双向校准至少包括三类机制。第一,个人执行反馈校准角色目标。员工在执行中发现工作量估计偏差、资源不足、接口不清,应通过项目例会或绩效检查点反馈,必要时调整角色目标。第二,项目目标调整校准个人承诺。项目范围变更、里程碑延后、客户验收标准变化时,个人绩效承诺应同步更新,并保留调整记录。第三,项目复盘校准战略与项目组合。多个项目反复出现同类延期、成本超支或质量问题时,可能不是个人执行问题,而是战略目标、资源配置或项目组合管理存在偏差。
绩效校准会议是重要抓手。会议不应只讨论分数,更应讨论证据、权重、异常情况和评价一致性。参与方通常包括项目经理、职能经理、HR,必要时引入PMO。项目经理提供项目贡献证据,职能经理提供专业发展判断,HR保证规则一致,PMO关注项目目标与组织目标的连接。

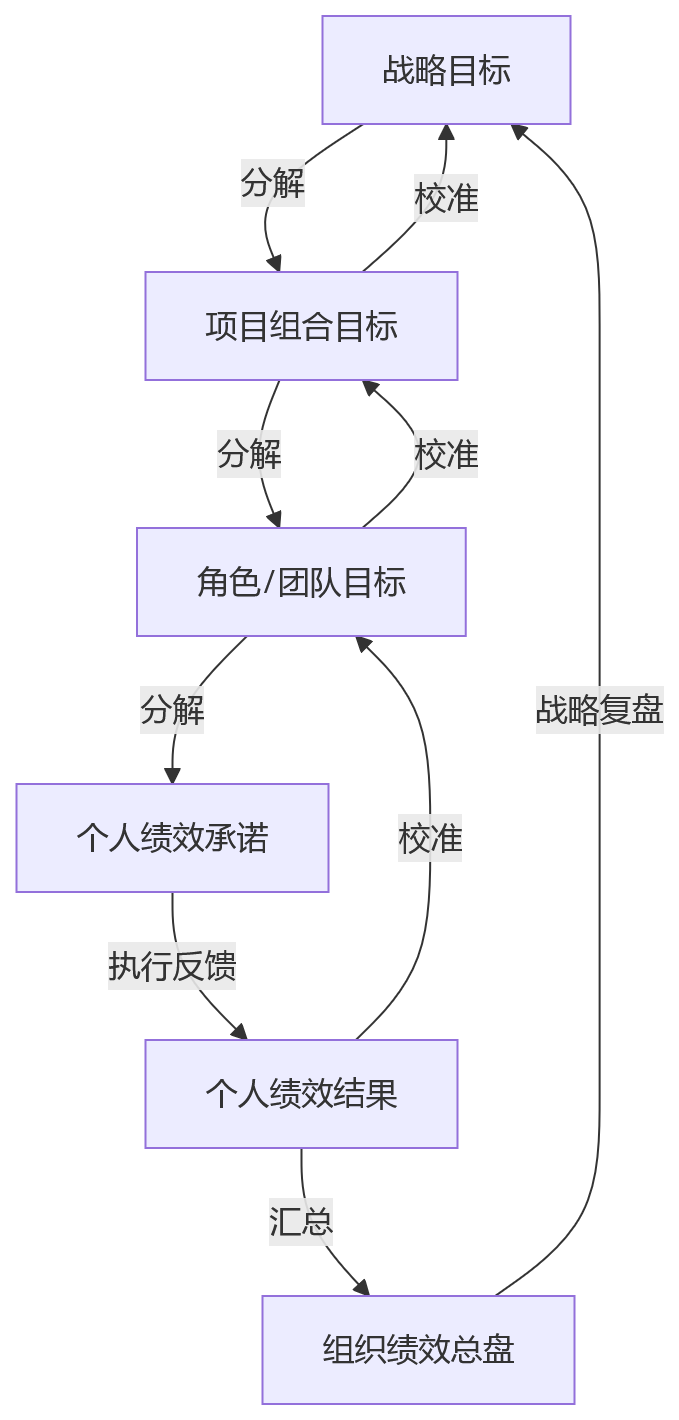

图表2:三层分解、双向校准的项目绩效联动框架

这个框架的关键并不在于层级多,而在于每一层都保留了可追溯关系。战略目标可以追溯到项目组合,项目目标可以追溯到角色和团队,个人绩效可以追溯到项目贡献。反向看,个人执行中的异常也能回到项目目标和战略假设中被重新审视。
四、落地关键:项目制绩效管理的四个实操要点与数字化支撑
框架设计只是起点,项目制绩效管理能否落地,取决于权重、过程、评价与数据四个环节是否被真正做实。数字化系统不是替代管理判断,而是让复杂协同具备可记录、可计算、可校准的基础。
1. 权重动态配置:告别一刀切的固定权重
项目制绩效最容易出问题的地方,是所有项目、所有角色、所有阶段使用同一套权重。固定权重看似公平,实际忽略了项目差异。战略型项目与运营型项目不同,核心成员与支持成员不同,启动阶段与收尾阶段也不同。
权重配置至少应考虑三类变量:项目类型、个人角色、项目阶段。战略型项目可以提高创新突破、客户价值、关键里程碑权重;运营型项目应强调效率、质量、成本和稳定交付;支持型项目则更关注响应及时性、协作满意度和服务质量。角色方面,核心成员应承担更高项目结果权重,支持成员则需根据投入比例和支持质量评价。阶段方面,启动阶段关注计划与风险识别,执行阶段关注进度与质量,收尾阶段关注验收、复盘与知识沉淀。
表格2:项目制绩效权重动态配置矩阵
| 项目类型 | 核心角色建议权重 | 参与角色建议权重 | 支持角色建议权重 | 配置重点 |
|---|---|---|---|---|
| 战略型项目 | 项目绩效70%—80%,职能绩效20%—30% | 项目绩效60%—70%,职能绩效30%—40% | 项目绩效40%—50%,职能绩效50%—60% | 强调战略贡献、关键突破、跨部门协同 |
| 运营型项目 | 项目绩效60%—70%,职能绩效30%—40% | 项目绩效50%—60%,职能绩效40%—50% | 项目绩效30%—40%,职能绩效60%—70% | 强调成本、效率、质量、稳定交付 |
| 支持型项目 | 项目绩效50%—60%,职能绩效40%—50% | 项目绩效40%—50%,职能绩效50%—60% | 项目绩效20%—30%,职能绩效70%—80% | 强调响应、服务、协作满意度 |
这张矩阵不是固定标准,而是配置参考。企业应结合自身项目制成熟度、项目风险等级、岗位性质和绩效文化进行调整。若企业刚从职能制转向矩阵制,项目权重不宜一步拉高,否则可能造成职能经理失控感和员工适应压力;若企业已经高度项目化,项目权重过低则会削弱项目经理的管理权威。
数字化系统的价值在于把权重配置规则化。系统可根据项目类型、角色、投入比例、阶段状态自动推荐权重方案,再由项目经理、职能经理和HR确认。这样既减少人工博弈,也保留管理判断空间。
2. 过程绩效追踪:从期末算账到全程可见
项目制绩效的最大风险,是过程黑箱。很多企业在项目进行中只看进度和成本,到绩效考核时才讨论个人贡献。此时,过程证据不足,评价容易依赖最终结果和主观印象。
过程绩效追踪应把项目里程碑与绩效检查点关联起来。项目启动时明确目标、角色、权重和证据来源;项目执行中按关键节点记录交付、协作、风险和变更;项目结束后进行复盘评价,并将阶段性结果沉淀到年度绩效。这样做可以让绩效反馈更接近现场,也能在项目仍可调整时发现偏差。
例如,研发项目可以在需求评审、开发完成、测试通过、上线复盘等节点记录个人贡献;工程项目可以在设计交付、采购节点、施工关键节点、验收阶段记录质量与协作表现;咨询项目可以在方案确认、阶段汇报、客户验收、知识沉淀等节点记录成果。
系统层面,需要打通项目看板与绩效看板。项目看板记录进度、任务、风险、问题和里程碑;绩效看板记录目标、权重、评价、反馈和校准。如果两套数据互不连通,HR看到的是考核表,项目经理看到的是项目进度,双方就难以对同一事实形成共同判断。
3. 多源评价整合:破解双主管评价冲突
项目制绩效不能只依靠单一评价人。项目经理掌握项目现场,职能经理掌握专业成长,同事和协作方能观察协同行为,客户在部分场景下也能提供交付反馈。多源评价的意义,是把不同主体看到的事实汇聚起来,而不是让评价变成投票。
较合理的评价分工是:项目经理评价项目贡献度,包括交付质量、进度响应、问题解决、协作配合和风险意识;职能经理评价专业能力度,包括专业标准、方法沉淀、能力提升和岗位胜任;协作方评价协同体验,重点捕捉隐性贡献;客户评价应谨慎使用,适合交付、咨询、服务类项目,但不宜直接替代内部绩效判断。
多源评价也有成本。评价主体越多,填写负担越重,评分噪声也可能增加。企业应控制评价频次和评价问题数量,对关键项目、关键岗位、关键节点使用更完整的多源评价,对低复杂度项目采用轻量机制。否则,绩效管理会从证据不足走向流程过载。
数字化系统应支持多源评价的加权汇总、异常分歧识别和冲突预警。例如项目经理评价明显低于职能经理评价时,系统提示进入校准;多个协作方对同一员工评价分歧较大时,要求补充事实依据;评分与项目结果严重不一致时,触发HR复核。技术不替代判断,但可以让判断更有证据。
4. 数据治理先行:项目制绩效的数据基础
项目制绩效管理对数据质量要求很高。没有可信数据,权重配置、过程追踪和多源评价都会失去基础。这里的数据不只是绩效分数,还包括项目主数据、人员主数据、角色数据、投入比例、里程碑、变更记录、评价记录和校准记录。
项目主数据需要统一项目编号、项目类型、周期、预算、负责人、成员清单和状态;人员主数据需要明确组织归属、岗位、职级、技能标签和任职关系;项目参与数据需要记录角色、投入比例、参与阶段和变更情况;绩效结果数据需要保留评分、等级、评价主体、校准意见和最终结果。若这些数据分散在Excel、项目管理系统、OA、邮件和即时通讯中,绩效评价就很难做到一致和可追溯。
绩效数据治理应成为项目制绩效体系建设的前置任务,而不是事后补丁。企业可以先从关键字段统一做起,例如项目编码、人员编码、角色类型、投入比例、里程碑状态;再逐步建立数据口径、权限规则、质量校验和留痕机制。对于数据基础较弱的组织,不建议一开始就追求复杂算法或AI评价,否则会把低质量数据放大为低质量结论。
在数字化支撑层面,绩效管理系统需要承接目标、过程、评估、校准、改进的全流程闭环,让项目绩效不再依赖分散表格和人工汇总。

AI在未来项目绩效中的应用值得关注,例如辅助识别项目贡献度、生成阶段反馈建议、发现权重配置异常、提示评价分歧。但AI适合做证据整理、模式识别和风险提示,不适合直接替代管理者进行绩效裁决。尤其在涉及晋升、奖金和淘汰等高影响决策时,人仍然需要对评价规则、公平性和组织后果负责。
红海云总结
回到开篇的矛盾,项目制让组织更敏捷,也让绩效管理面对更高复杂度。复杂性的根源已经不在执行层,而在结构层:员工不再只有单一归属,项目不再服从统一考核窗口,个人贡献也不再能被线性归因。项目绩效管理要真正有效,必须从结构上解决项目目标与个人绩效如何联动的问题。
对正在推进项目制转型,或已经建立项目制但绩效争议较多的企业,建议从以下路径推进:
- 先诊断三重错位:不要急于修改考核表,先判断主要矛盾来自时间周期、评价主体还是贡献度量。不同错位对应不同解法,混合施策容易增加流程却无法解决关键问题。
- 建立三层分解机制:将战略目标分解到项目组合,再分解到角色和团队,最后形成个人绩效承诺。每一层都要明确目标、权重、证据和责任主体。
- 把校准做成制度,而非临时协调:围绕季度、项目里程碑或项目结束节点建立绩效校准会议,让项目经理、职能经理、HR与PMO在同一套证据上讨论评价。
- 优先治理绩效数据:统一项目、人员、角色、投入比例、评价记录等基础数据。没有数据治理,数字化系统只能提高填报效率,难以提高管理质量。
- 分阶段推进数字化能力:先实现目标分解、过程记录和多源评价,再逐步引入智能权重推荐、项目贡献识别和实时反馈。红海云等绩效管理系统的价值,正在于帮助企业把目标、过程、评价、校准和改进连接成可运行的闭环。
面向2026年及以后,项目制绩效管理将越来越依赖数字化与AI能力,但技术只是加速器。真正决定成败的,仍是组织是否愿意把项目目标、个人贡献、评价权责和数据基础讲清楚、做扎实。只有当管理共识与系统能力同步提升,项目制绩效才可能从复杂的人工协调,走向更清晰、更公平、更可持续的人机协同管理。
