本文聚焦制造企业绩效管理的核心痛点,精选10个高频实战问题,涵盖生产模式诊断、方案选型、指标设计、数据集成、多模式统筹、一线参与等关键环节。问题筛选基于行业实践复盘与常见误区总结,答案提供直接结论、判断依据、操作步骤与避坑建议。内容来源包括公开行业研究、企业实战案例及红海云内部培训材料沉淀,具体以最新官方公告与原文为准。
一、基础认知类问题解答
1. 制造业绩效为什么不能套用通用模板,要先看生产模式?
1.1 结论速览 制造业绩效失败通常不是指标不够多,而是指标与生产逻辑不一致。离散型、流程型、项目型、混合型四类生产模式在产出形态、协作方式、质量控制点上存在本质差异,必须先行诊断模式再设计绩效,否则越精细的指标越会放大错配风险。
1.2 详细分析
| 维度 | 离散型制造 | 流程型制造 | 项目型制造 | 混合型制造 |
|---|---|---|---|---|
| 产出形态 | 零件、部件、成品可拆解 | 连续产出、装置导向 | 独特项目、阶段交付 | 标准件与定制件并存 |
| 协作方式 | 工序接力、班组协同 | 产线/装置协同 | 跨部门、跨专业协同 | 订单驱动、柔性切换 |
| 质量控制点 | 工序检验、一次合格率、返工率 | 安全、收率、能耗、参数稳定 | 节点验收、成本控制、客户验收 | 质量稳定、换线损失、交付波动 |
| 绩效可量化度 | 较高 | 中等,偏班组与产线 | 中等,依赖项目管理成熟度 | 波动较大 |
| 绩效设计重点 | 工时、质量、交付联动 | 安全底线、稳产达标、能耗改善 | 里程碑、进度、成本、质量 | 基础绩效与弹性绩效结合 |
典型误判后果:
- 将离散型的计件逻辑搬到化工流程厂 → 忽视安全、收率、能耗
- 将月度计件考核用于船舶项目 → 周期长、激励滞后、责任分散
- 用固定标准工时考核小批量柔性产线 → 频繁换型导致效率失真
判断建议:先识别企业的产出形态、协作方式、质量控制点和数据基础,不要从考核表开始,而从生产模式诊断入手。
2. 离散型制造绩效设计为什么不能只看产量?

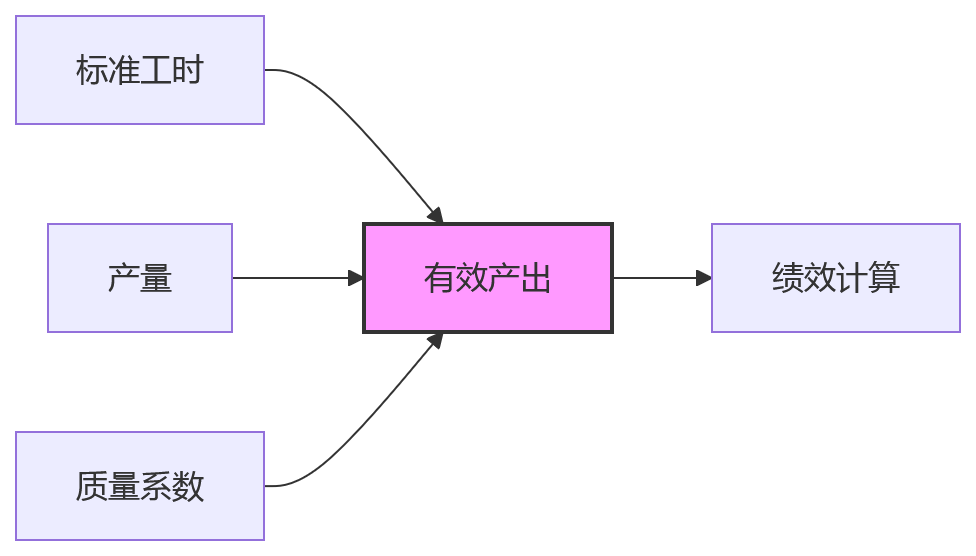

2.1 结论速览 离散型制造虽然具备较高量化基础,但若只强调计件或工时达成,容易诱发抢产量、轻质量、赶交期却忽视返工成本的问题。更合理的设计是将工时效率、一次合格率、交付达成率联动起来,形成有效产出概念。
2.2 详细分析

指标联动逻辑:
- 工时体现效率:反映工序作业速度
- 质量体现过程稳定性:通过一次合格率、返工率校准
- 交付体现对订单计划的响应:班组层面关注整体节拍
适用前提:工艺较稳定、标准工时较准确、质量检验数据较完整的企业。若处于新品导入或工艺爬坡阶段,应降低对单件效率的硬性要求,增加过程改善、技能达标、质量问题闭环等指标。
常见误区:
- 新品试制期仍按量产标准考核 → 误判为低绩效
- 只考核个人产量忽视瓶颈协调 → 系统效率无法提升
- 标准工时长期未校准 → 员工争议集中在公平性而非改进
3. 流程型制造为什么要以安全环保为绩效底线?
3.1 结论速览 流程型制造生产过程具有连续性、装置性和不可随意中断的特点,若绩效只考产量,可能鼓励员工牺牲设备健康、忽视环保约束或冒险操作。安全环保类指标不宜简单折算为普通扣分项,而应设置底线机制,稳产达标、长周期安全运行、能耗改善适合作为正向激励。
3.2 详细分析
核心指标体系:
- OEE(设备综合效率):观察设备可用率、性能效率和质量表现
- 收率:反映原料转化效率
- 能耗:反映单位产出的资源消耗
- 安全事件:重大事故触发专项评价
激励设计原则:
- 安全环保作为底线,设置一票否决或专项奖
- 装置稳定作为基础,纳入班组集体绩效
- 收率和能耗作为改善方向,设置节能降耗奖
- 原料质量、外部能源等不可控因素需引入校准机制
考核周期建议:月度或季度更适合观察趋势,不宜过短。
风险提示:若企业装置老旧、原料波动大、外部能源条件不稳定,绩效评价必须引入校准机制,否则一线人员会将不可控因素视为制度不公。
4. 项目型制造如何解决周期长导致的激励滞后问题?

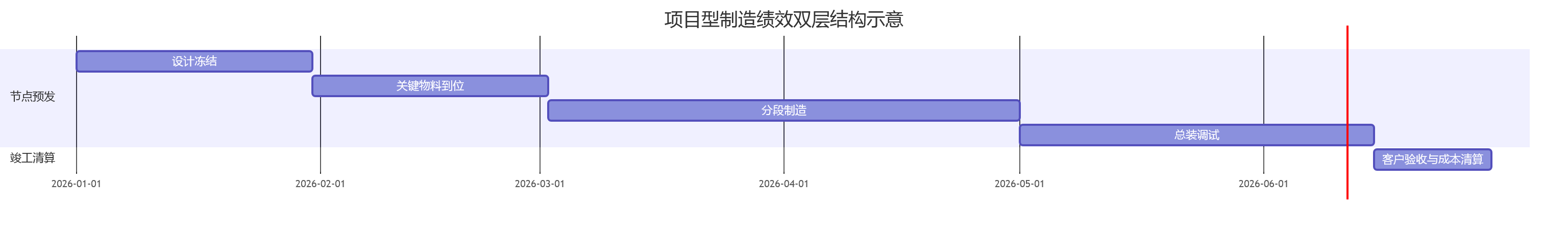

4.1 结论速览 项目型制造交付周期长、跨专业协作密集,传统月度计件或固定工时考核难以准确反映真实贡献。较成熟的做法是建立"里程碑节点考核+项目整体兑现"的双层结构:节点考核解决过程牵引,整体兑现解决最终结果一致性。
4.2 详细分析

节点考核要点:
- 按设计冻结、关键物料到位、分段制造、总装调试、客户验收等里程碑进行阶段评价
- 项目经理重点考核计划达成、资源协调、风险管理和成本控制
- 技术骨干关注设计质量、问题解决、变更响应
- 生产班组结合节点任务完成、返工率、工艺执行和安全表现
项目整体兑现:
- 项目结束后根据成本、质量、交付、客户验收等结果进行整体清算
- 防止为了完成某个节点而牺牲最终质量和成本
边界条件:必须有相对清晰的项目计划、节点定义、成本归集和质量验收标准。如果项目节点随意调整、成本无法归集、客户需求频繁变更却没有记录,优先事项是建立项目数据、责任界面和变更审批规则,而非增加指标。
5. 混合型制造如何平衡稳定与灵活?
5.1 结论速览 混合型制造面临多品种小批量、柔性生产、插单换线等挑战,完全按标准工时考核会导致效率指标失真,完全按团队综合评价又易弱化个人改进动力。更适合采用"基础绩效+弹性绩效"的组合:基础绩效锁定质量、安全、规范操作等底线,弹性绩效根据订单复杂度、换线频次、交付紧急度、改善贡献动态调整。
5.2 详细分析
| 类型 | 考核内容 | 考核周期 | 数据来源要求 |
|---|---|---|---|
| 基础绩效 | 质量、安全、纪律、设备点检 | 月度 | 稳定、可靠、自动化采集 |
| 弹性绩效 | 订单响应、换线效率、改善贡献 | 季度或阶段调整 | 订单难度系数、异常原因等数据 |
推进节奏建议:
- 第一阶段:固化底线指标与关键数据来源
- 第二阶段:引入弹性系数
- 第三阶段:通过系统沉淀订单难度、异常原因和改善收益
复杂度控制:对一线员工,指标过多会降低可理解性;对管理者,系数过多则容易形成新的主观空间。若企业尚未建立基本生产数据,建议先使用简化版本,避免一开始就追求算法化绩效。
二、实操优化类问题解答
6. 制造业绩效方案选型应该遵循什么步骤?

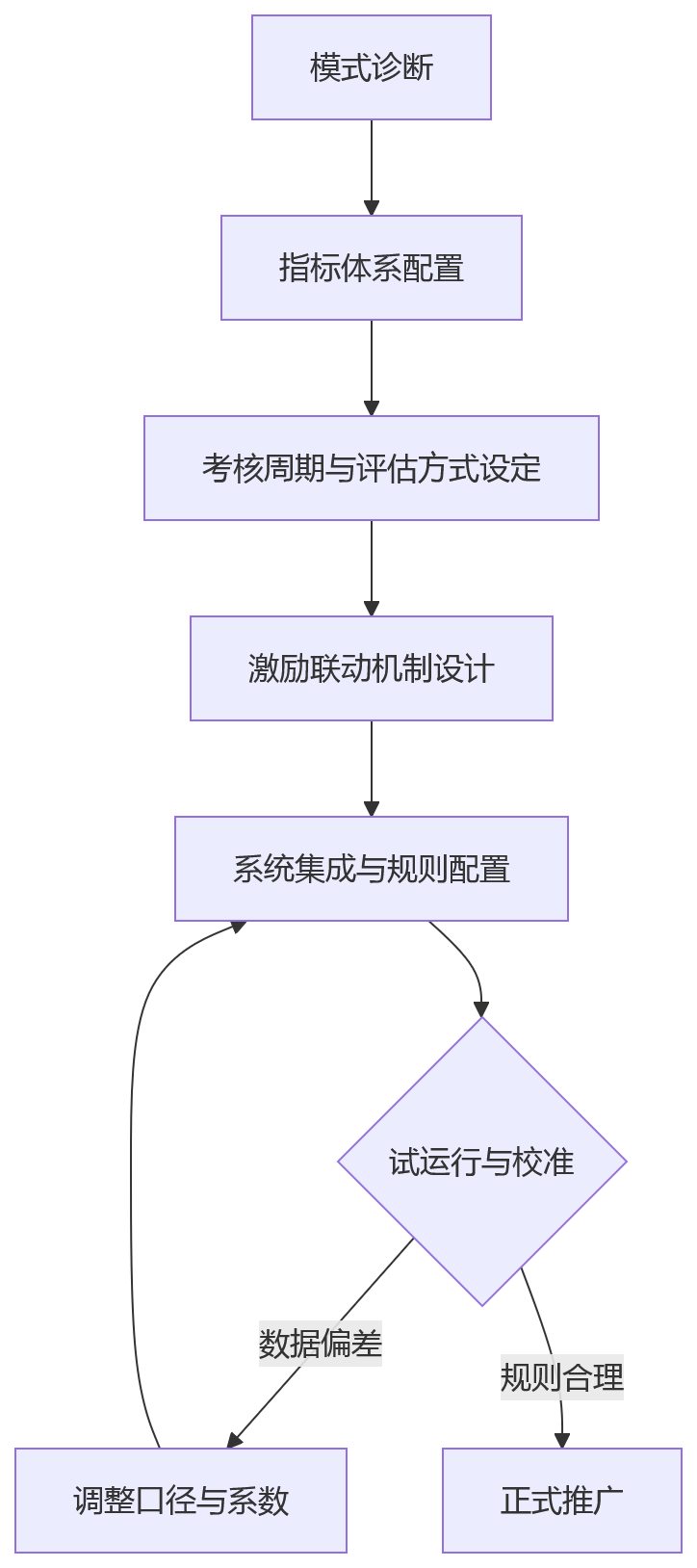

6.1 结论速览 绩效方案选型不是单点决策,而是从模式识别开始,逐步推导指标、周期、评价与激励,再用系统能力承接规则。推荐四步法:模式诊断→指标配置→周期与评估设定→激励联动设计→系统落地验证。
6.2 详细分析

各步骤关键动作:
- 模式诊断:识别产出形态、协作方式、质量控制点、数据基础
- 指标配置:根据模式选择核心指标体系(见下表)
- 周期与评估:确定考核频率、评估方式(量化/集体/节点)
- 激励联动:设计奖金结构、底线机制、校准规则
- 系统落地:MES/ERP/eHR数据集成、自动计算规则配置
- 试运行与校准:收集反馈、修正口径、迭代规则
四种模式选型框架对比:
| 生产模式 | 核心指标体系 | 考核周期 | 评估方式 | 激励联动机制 |
|---|---|---|---|---|
| 离散型制造 | 标准工时、有效产出、一次合格率、交付达成率 | 周度跟踪、月度兑现 | 量化数据为主,辅以异常校准 | 计件改良、效率奖金、质量一票否决 |
| 流程型制造 | OEE、收率、安全环保、能耗、装置稳定性 | 月度/季度为主 | 班组集体绩效+个人岗位履职 | 稳产达标奖、安全长周期奖、节能改善奖 |
| 项目型制造 | 里程碑进度、成本控制、质量验收、客户交付 | 随项目节点动态设置 | 节点评价+项目终点评价 | 节点预发、竣工清算、风险责任校准 |
| 混合型制造 | 基础质量安全、换线效率、订单响应、弹性改善 | 月度基础+季度弹性调整 | 固定指标+动态系数校准 | 基础绩效保障、弹性绩效激励、改善奖励 |
核心原则:不存在放之四海皆准的绩效方案,但存在"模式—方案"的系统匹配逻辑。选型框架的价值是让企业在改革前先减少误判,而不是在落地后反复补漏洞。
7. 如何将MES/ERP数据与eHR绩效模块打通?
7.1 结论速览 很多制造企业已建设MES、ERP、WMS等系统,但绩效数据仍依赖人工汇总,导致数据滞后、口径不一致、争议难追溯。破解路径是先梳理指标口径,再确定数据来源,最后配置自动计算规则,顺序不能反。
7.2 详细分析
数据集成优先级:
- 离散型制造:工单、工时、质检、交付数据
- 流程型制造:装置运行、收率、能耗、安全事件数据
- 项目型制造:项目计划、成本、节点验收、变更记录
前置规则定义示例:
- 有效产出如何定义?返工是否计入产量?
- 设备停机原因由谁确认?
- 项目节点完成以哪个验收动作为准?
- 质量扣罚比例如何计算?
实施步骤:
- 梳理指标口径:统一各系统间的数据定义与计算规则
- 确定数据来源:明确每个指标的原始数据来自哪个系统
- 配置自动计算:在eHR中设置计算公式与逻辑
- 建立校验机制:定期抽查手工核算与系统计算的一致性
- 开放查询权限:允许一线员工移动端查看自己的绩效趋势
风险提示:即使系统连接起来,如果前端规则没有前置定义,也只是把混乱更快地传递到绩效结果中。AI辅助绩效目标分解、异常数据预警等能力,也应建立在可信数据之上。
三、问题解决类问题解答
8. 大型集团多生产模式并行时如何统筹绩效?
8.1 结论速览 大型制造集团内部往往不是单一模式,既有零部件离散加工厂,也有材料处理流程产线,还承接项目型定制交付。较可行的架构是"集团统一框架+业务单元灵活配置":统一框架解决价值导向和治理边界,灵活配置解决生产差异。
8.2 详细分析
统一框架内容:
- 安全、质量、合规、经营结果等底线要求
- 绩效管理制度与审批流程
- 核心指标的定义与数据口径
- 激励总额与分配原则
灵活配置内容:
- 离散型侧重工时与交付
- 流程型侧重装置稳定和收率
- 项目型侧重里程碑与成本
- 混合型侧重弹性系数与订单响应
系统能力要求:
- 支持多绩效方案并行
- 多指标库管理
- 多周期计算
- 多层级审批
适用条件:集团总部能够明确哪些指标必须统一,哪些指标允许差异化。若总部只强调统一而不承认生产模式差异,绩效会变成行政管控;若业务单元只强调特殊性而缺少横向可比口径,绩效又会失去集团治理意义。真正难的是在统一与差异之间建立边界。
9. 如何让一线员工看得懂、用得上绩效制度?
9.1 结论速览 制造业绩效改革常见的失败场景是制度文本很完整,但一线员工不知道自己每天的动作如何影响绩效。破解路径不是把所有规则解释得更复杂,而是把一线指标压缩到可理解、可行动的范围,并通过班前班后沟通形成持续改进习惯。
9.2 详细分析
一线员工指标建议:聚焦3–5项核心指标
- 有效产出
- 一次合格率
- 交付节拍
- 安全规范
- 改善建议
班组长指标补充:
- 异常响应及时率
- 人员调度合理性
- 质量问题闭环
日常管理机制:
- 班前会提示当天影响绩效的关键任务
- 班后会复盘异常数据和改进动作
- 移动端实时可查个人产出、质量、异常记录和绩效趋势
透明不等于简单公开排名:对于新员工、特殊岗位、试制任务,应有合理分组和校准机制,避免绩效透明演变为压力传导。
核心逻辑:员工只有在周期内能看到自己的行为如何影响结果,才有机会调整行为,而不是等结果公布后申诉。
10. 如何处理原料波动、设备状态等不可控因素对绩效的影响?
10.1 结论速览 若企业装置老旧、原料波动大、外部能源条件不稳定,绩效评价必须引入校准机制,否则一线人员会将不可控因素视为制度不公。对于原料波动、设备状态、项目变更、新品试制等情况,应设置校准规则,避免绩效制度把系统性问题转嫁给个人。
10.2 详细分析
校准机制设计原则:
- 事前定义:明确哪些情况属于可校准范围
- 证据支撑:需要客观数据或审批记录证明
- 透明公开:校准规则应向全员公示
- 适度使用:避免滥用校准削弱绩效严肃性
常见校准场景:
| 场景 | 校准方式 | 证明材料 |
|---|---|---|
| 原料质量异常 | 收率指标临时调整或豁免 | 质检报告、采购记录 |
| 设备突发故障 | 停机期间不计入效率考核 | 维修记录、停机时间确认 |
| 客户变更需求 | 项目节点顺延、成本重新核算 | 变更审批单、会议纪要 |
| 新品试制阶段 | 降低效率权重、增加过程改善指标 | 工艺文件、试产计划 |
| 外部能源价格波动 | 能耗指标引入基准价与实际价对比 | 能源账单、市场报价 |
实施建议:
- 建立校准申请与审批流程
- 定期回顾校准使用情况,防止滥用
- 将系统性问题的根本解决纳入管理层考核,而非仅做绩效补偿
结语
制造业绩效管理升级的真正闭环是"模式诊断→方案匹配→系统落地→持续迭代"。本文梳理的十大问题覆盖了从认知到实操再到问题解决的全链条,建议企业优先关注以下三点:第一,先做模式诊断再选方案,避免误判放大错配风险;第二,推进数据打通但要先统一口径,防止把混乱更快传递到结果;第三,让一线看得懂、用得上,绩效才不只是分配奖金的工具,而会成为提升效率、质量与组织协同的管理基础设施。
