首页 > HR管理知识 > 科技企业项目与绩效管理打通问题清单:8大核心Q&A

科技企业项目与绩效管理打通问题清单:8大核心Q&A

2026-06-11

红海云

科技企业普遍以项目为基本作战单元,但许多企业的绩效管理仍停留在岗位职责、季度评分和部门目标层面。本文围绕"项目管理与绩效管理如何打通"这一核心议题,提炼出8个高频搜索问题,按"基础认知→实操优化→问题解决"逻辑组织答案。内容基于红海云服务企业人力资源数字化的实战经验沉淀与行业实践总结,部分方法论参考公开研究与科技企业通用管理框架,具体实施细节建议结合企业实际情况调整。

一、基础认知类问题解答

1. 科技企业的绩效管理与项目管理为什么会形成"两张皮"现象?

1.1 结论速览 项目与绩效"两张皮"的本质是组织运作逻辑与管理评价逻辑的系统性脱节。项目在前端高速流动,绩效在后端周期性结算,中间缺少可追溯、可校准、可复用的数据连接机制。这导致"战场表现"无法进入"军功簿",员工在关键项目中的贡献难以被绩效评价准确捕捉。

1.2 详细分析

三重脱节的根本原因

脱节类型 具体表现 主要影响
组织设计脱节 项目线与职能线评价权责不清 贡献归属模糊,绩效争议增加
数据架构脱节 项目系统与绩效系统数据不互通 项目贡献难以量化进入绩效评价
评价机制脱节 岗位绩效与项目绩效缺少统一模型 高价值项目贡献被弱化,激励导向失真

数据双轨运行的困境

项目管理系统(如Jira、禅道、研发协作平台)记录的是过程型、颗粒度细、实时变化的任务进度、需求变更、缺陷修复等信息;绩效系统承载的是评价型、周期性、偏结果表达的KPI、OKR、评分表单。两类数据虽然都与"员工贡献"相关,却没有被放在同一套解释框架下。

周期错配加剧问题

绩效管理通常按季度、半年或年度运行,而项目周期差异很大:敏捷迭代可能两周一个周期,产品版本可能一到两个月,平台建设项目可能持续半年以上。周期不一致会导致项目阶段性成果难以被绩效周期捕捉,例如某员工在季度初完成关键架构设计,但项目正式上线发生在下季度,其贡献容易被遗漏。

2. 矩阵式组织下员工的绩效归属权应该如何划分?

2.1 结论速览 矩阵式组织下的绩效归属需要建立明确的评价权责矩阵。项目经理负责评价项目贡献(任务完成、交付质量、协作表现),职能主管负责评价岗位能力(专业成长、长期职责履行),HR负责规则设计与绩效校准。三方权责清晰才能避免相互覆盖或推诿。

2.2 详细分析

评价权责分配原则

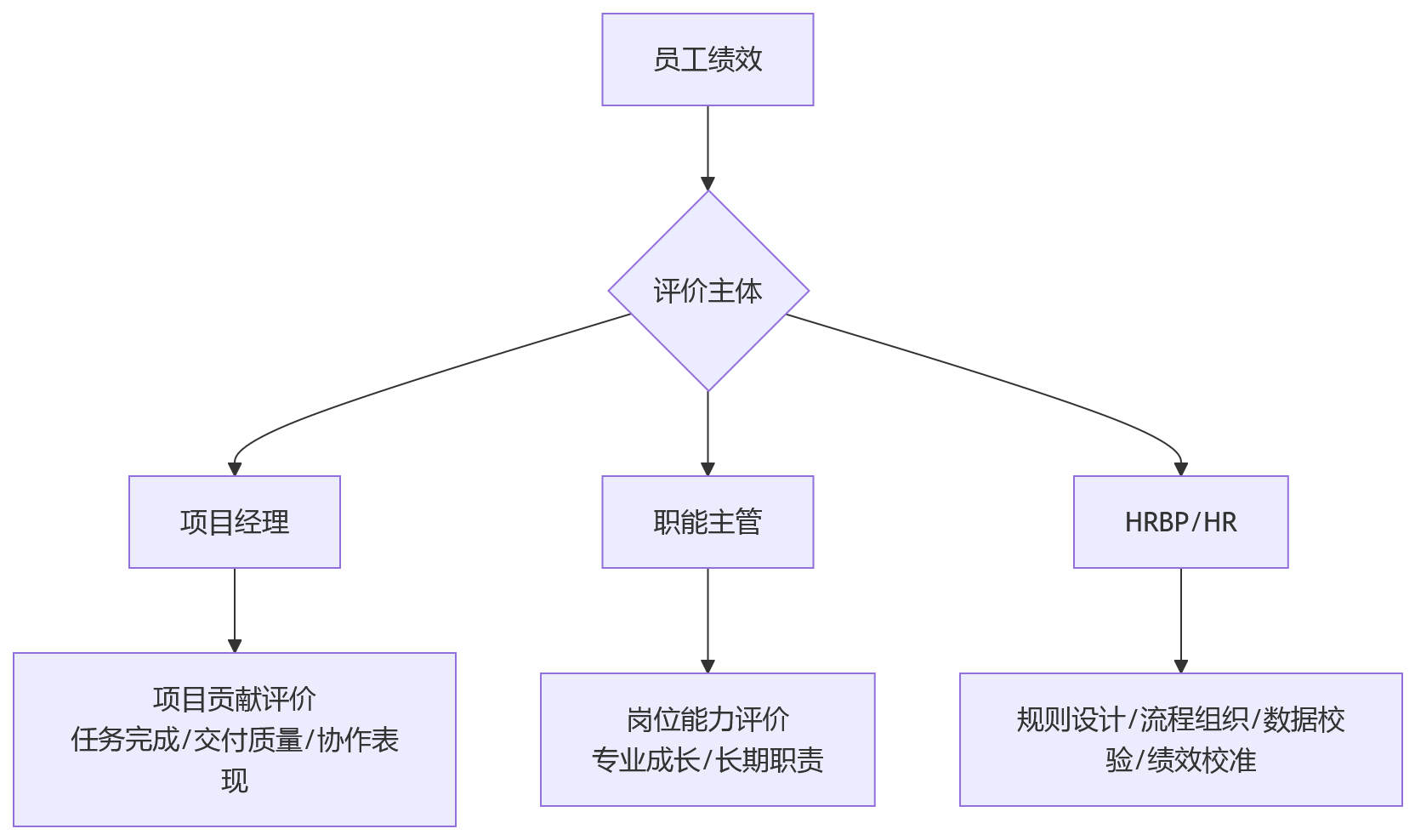

流程图 - 科技企业项目与绩效管理打通问题清单:8大核心Q&A

权重动态分配机制

不同项目的战略重要性、业务价值、技术难度、客户影响、员工参与深度和角色贡献并不相同。一个员工在A级战略项目中担任核心负责人,与在普通支持项目中参与评审,不能使用同一权重。系统可以基于以下因素形成相对标准化的权重计算规则:

  • 项目等级:战略项目 > 重点项目 > 常规项目
  • 角色类型:项目负责人 > 核心成员 > 支持成员
  • 投入比例:全职参与 > 半职参与 > 兼职支持
  • 里程碑责任:关键节点负责人 > 一般任务执行者

信息不对称的解决方案

项目经理最了解项目过程,但未必掌握员工长期能力表现;职能主管负责员工发展和岗位能力评价,却未必完整参与项目过程。解决这一矛盾的关键是:

  1. 强制信息共享:项目结项报告必须同步给职能主管
  2. 双向评价机制:项目经理与职能主管分别打分,按权重汇总
  3. 申诉与校准通道:允许员工对评价结果提出事实性申诉,通过绩效校准会议处理跨项目、跨部门的评分偏差

公平感不是靠制度文本获得,而是靠可解释的过程建立。

二、实操优化类问题解答

3. 科技企业如何设计"岗位绩效+项目绩效"的双维评价模型?

3.1 结论速览 科技企业不宜简单用项目结果替代岗位绩效,也不宜把项目贡献完全交给主观评分。更稳妥的设计是构建"岗位绩效+项目绩效"的双维模型:岗位绩效用于保障基础职责、专业能力和长期岗位要求,项目绩效用于识别战役贡献、跨部门协作和阶段性成果。对于项目制程度较高的团队,项目绩效权重可更高。

3.2 详细分析

双维模型的适用场景

岗位类型 项目绩效权重建议 理由说明
研发/交付/产品/解决方案 40%-60% 项目制特征明显,工作高度依赖项目协作
平台支持/技术运维 20%-40% 有一定项目参与,但稳定运营职责更重要
职能保障/行政人力 10%-20% 项目化程度低,项目绩效作为补充维度

项目权重的动态调整规则

项目权重不应固定不变,需根据以下因素动态调整:

  1. 业务阶段:快速扩张期可提高项目绩效权重,稳定运营期可适当降低
  2. 数据质量:若企业项目数据基础薄弱,一开始就设定过高权重容易把不成熟数据放大为激励风险
  3. 岗位性质:新入职员工项目绩效权重可适当降低,资深员工可提高

OKR与项目里程碑的融合设计

科技企业常用OKR推动战略目标分解,但如果OKR停留在部门或个人目标层,而项目里程碑另行管理,就会产生目标与执行脱节。较好的做法是将组织OKR拆解为关键项目,再把项目关键结果映射到个人贡献。这样,战略目标、项目交付与个人绩效之间能够形成可追溯的目标穿透链条。

数据映射规则示例

  • 代码提交量:可作为研发过程数据,但不能单独代表贡献
  • 缺陷修复数量:可反映参与度,但要结合缺陷严重程度、模块复杂度和问题来源
  • 工时投入:可说明资源消耗,却不能直接等同于绩效价值
  • 里程碑达成:可直接作为项目绩效的核心指标

4. 项目绩效一体化系统的三层架构应该如何设计?

4.1 结论速览 项目绩效一体化的系统架构应包含数据层、规则层、流程层三个层次。数据层负责项目数据自动采集与绩效指标映射,规则层负责评价模型与权重配置,流程层负责从项目启动到绩效结算的端到端闭环。HR系统在其中承担"翻译器"和"调度中心"的双重角色。

4.2 详细分析

三层架构全景图

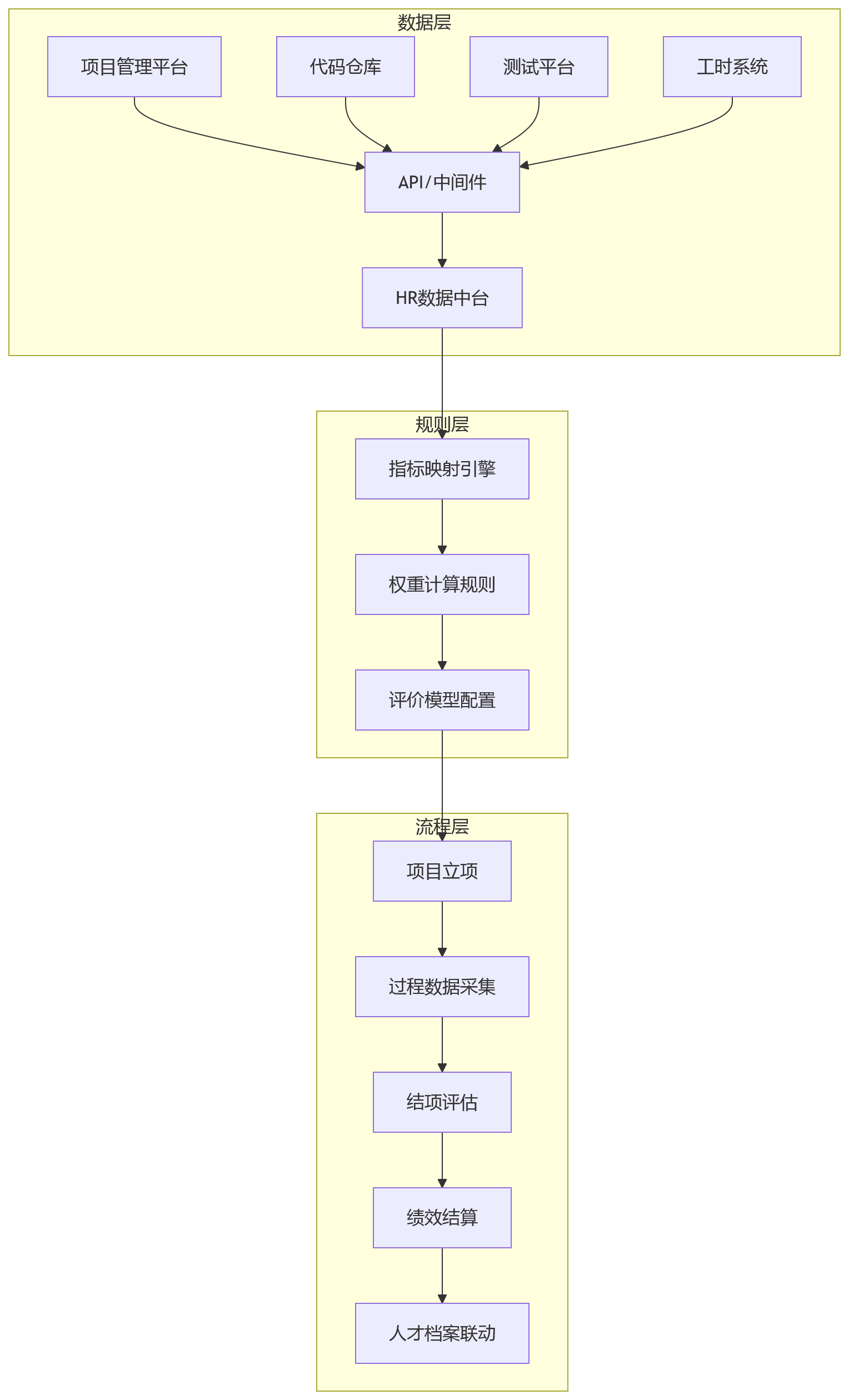

流程图 - 科技企业项目与绩效管理打通问题清单:8大核心Q&A

数据层关键设计点

  1. 核心字段优先打通:项目编号、项目类型、项目等级、项目成员、项目角色、参与周期、工时投入、里程碑、交付物、质量评价、项目经理反馈
  2. 主数据统一:统一员工主数据、组织主数据、项目主数据和角色主数据,确保同一个员工在不同系统中姓名、工号、部门、项目角色一致
  3. 数据安全与权限边界:项目经理可查看项目成员相关过程数据,职能主管可查看其管理范围内员工项目贡献,HR可进行规则与校准分析,但不同角色的查看、导出、修改权限应有清晰限制

规则层核心功能

  • 指标映射引擎:将项目系统中的业务过程数据转换为绩效评价可理解、可比较的数据
  • 权重计算规则库:基于项目等级、角色类型、投入比例、里程碑责任和评价主体,形成相对标准化的权重计算规则
  • 评价模型配置中心:支持不同项目类型拥有不同评价维度,不同岗位角色匹配不同贡献标准

流程层闭环设计

  1. 项目立项阶段:明确项目类型、战略等级、项目成员、角色分工、关键里程碑、评价维度、绩效权重和评价人
  2. 项目执行阶段:系统自动采集过程数据,形成绩效过程看板,帮助识别偏差
  3. 项目结项阶段:触发项目绩效评估流程,自动生成项目绩效报告,结果为校准会议提供共同事实基础
  4. 绩效结算后:结果进入人才档案,与晋升、调薪、奖金、培训、继任和项目分配等场景连接

5. 项目立项时如何嵌入绩效规则以减少后续争议?

5.1 结论速览 项目绩效一体化不能只在绩效季启动,真正有效的流程应从项目立项开始嵌入绩效规则。项目立项时需明确项目类型、战略等级、项目成员、角色分工、关键里程碑、评价维度、绩效权重和评价人。这个动作看似增加了前置工作量,却能显著减少结项时的争议。

5.2 详细分析

立项阶段必须明确的六要素

要素类别 具体内容 作用说明
项目属性 项目类型、战略等级、预期周期 确定评价基准与权重范围
人员配置 项目成员、角色分工、投入比例 明确贡献归属与评价主体
关键结果 里程碑定义、交付物标准、验收条件 建立可量化的评价依据
评价维度 质量指标、效率指标、协作指标 防止评价标准模糊
权重分配 各成员项目绩效权重、评价人权重 提前锁定评分规则
评价主体 项目经理、职能主管、外部客户等 明确谁有话语权

前置规则设计的三大好处

  1. 避免结果偏差影响评价:评价规则一旦在项目结束后才补充,就容易受结果偏差和人际关系影响。前置锁定规则可以减少这种干扰。
  2. 减少期末争议成本:当所有人都清楚评价标准时,结项时的争议会大幅减少,管理者可以把精力放在真正的业务问题上。
  3. 提升员工行为导向:员工从一开始就知道什么会被奖励,什么不会被认可,可以更主动地调整工作重心。

配套的流程保障

  • 规则审批机制:项目绩效规则需经项目经理、职能主管、HR三方确认后方可生效
  • 变更管控流程:项目过程中如需调整评价规则,必须有正式变更申请和审批记录
  • 透明公示机制:评价规则应向所有项目成员公开,确保信息对称
  • 申诉通道预留:即使规则前置,也要保留员工对评价结果的事实性申诉权利

三、问题解决类问题解答

6. 项目周期与绩效周期不一致时如何平衡评价准确性?

6.1 结论速览 周期错配会导致项目阶段性成果难以被绩效周期捕捉。难点不在于选择项目周期还是绩效周期,而在于建立一种中间机制:既能保留项目过程证据,又能在绩效周期内进行合理归集和校准。可采用"过程数据沉淀+期末集中归集+跨期贡献追溯"的组合方案。

6.2 详细分析

常见周期错配场景

场景类型 具体问题 影响说明
跨季度交付 季度初完成关键架构设计,上线在下季度 本季度贡献被低估
延期项目 因外部客户变更导致项目延期 个人贡献与项目结果不能简单画等号
多项目并行 员工同时参与多个不同周期的项目 绩效周期内贡献分散难统计
敏捷迭代 两周一个迭代,绩效周期按季度 迭代成果与绩效周期不对齐

三种应对策略

  1. 过程数据沉淀

    • 系统持续采集项目过程数据(任务完成、里程碑达成、质量评价等)
    • 无论项目是否结项,过程数据都应实时入库
    • 绩效周期结束时,系统可自动归集该周期内的所有项目贡献记录
  2. 期末集中归集

    • 在绩效周期结束前设置"贡献归集窗口期"
    • 项目经理在此窗口期内确认团队成员的项目贡献记录
    • HR系统进行跨项目数据汇总与权重计算
  3. 跨期贡献追溯

    • 对于跨季度的长周期项目,允许在下一绩效周期追溯上一周期的贡献
    • 追溯记录需标注"跨期贡献"标签,便于区分与当期贡献
    • 追溯比例应有限制,避免过度依赖历史数据

关键判断原则

  • 绩效如果只看期末结果:容易忽略过程贡献,打击早期投入积极性
  • 绩效如果只看过程工作量:可能鼓励低价值忙碌,忽视交付质量
  • 平衡方案:既要有过程证据支撑,又要在绩效周期内进行合理归集和校准

7. 项目绩效落地过程中常见的风险点有哪些如何应对?

7.1 结论速览 项目绩效落地需遵循"组织共识先行、数据基础筑底、规则模型迭代、系统逐步融合"的渐进路径。常见风险包括项目线与职能线权责冲突、数据口径不一事后补录严重、指标过度量化引发博弈、一套模型套用所有项目等。应对策略是先定义评价边界再确定系统流程,从少量关键字段切入先保证准确性,保留人工校准建立申诉与复盘机制,按项目类型与岗位角色进行差异化配置。

7.2 详细分析

四阶段实施路径与风险对照

阶段 核心任务 主要风险 应对策略
组织共识与制度设计 明确项目绩效定位、权重、评价主体与申诉机制 项目线与职能线权责冲突 先定义评价边界,再确定系统流程
数据基础与系统对接 盘点系统接口,打通核心字段,建立数据质量基线 数据口径不一,事后补录严重 从少量关键字段切入,先保证准确性
规则模型与流程试运行 选择典型项目试点,验证评价模型和流程 指标过度量化或评价争议 保留人工校准,建立申诉与复盘机制
全面推广与持续优化 扩展项目类型,建设看板,联动人才发展与激励 一套模型套用所有项目 按项目类型与岗位角色进行差异化配置

高风险行为的识别信号

  1. 员工行为扭曲:员工为了数据好看而选择容易完成的任务,回避高难度挑战
  2. 项目经理压力过大:项目经理过度强调可量化指标,忽视团队协作质量
  3. 跨部门协作恶化:跨团队协作因权重分配产生争议,互相推诿责任
  4. 数据造假倾向:出现大量事后补录、数据修饰、人为干预痕迹

复盘与纠偏机制

  • 定期复盘会议:每季度召开项目绩效复盘会,观察是否带来副作用
  • 数据质量审计:定期检查项目数据的真实性、完整性、一致性
  • 员工满意度调研:了解员工对项目绩效的接受度与公平感
  • 业务效果追踪:关注项目绩效与业务结果的关联度,确保评价导向正确

发现这些问题并不意味着项目绩效不可行,而是提示企业需要调整指标权重和评价边界。

8. AI在项目绩效智能化中的应用边界在哪里?

8.1 结论速览 AI在项目绩效中的应用首先体现在贡献度识别与异常预警,但必须有明确边界。AI应更多用于辅助识别和证据提示,而不是进行缺乏解释的自动评分。员工需要知道哪些数据被使用、用于什么目的、如何纠错和申诉。智能化的前提不是算法先进,而是数据可靠、规则清晰、边界明确。

8.2 详细分析

AI适用的三类场景

应用场景 AI价值 注意事项
贡献度初步识别 通过分析协作数据、任务流转、代码提交等识别隐性贡献 不能直接替代管理者做最终评价
异常绩效数据预警 提示评分偏差、数据异常、权重失衡等问题 预警不等于结论,需人工复核
评价文本归纳 自动归纳项目评价文本,提取关键贡献点 需保留原文供查阅,避免过度简化

AI不适用的禁区

  1. 直接给出个人排名:尤其在数据口径不成熟时,强行给出个人排名会造成不公
  2. 无差别纳入行为数据:沟通记录、协作内容和绩效评价之间存在隐私与合规问题,不能把所有行为数据都纳入评价
  3. 替代管理判断:任何模型都不能替代管理者对业务情境的判断,AI只能提供更多证据和提醒

数据治理是智能化的前提

项目分类不统一、角色定义不一致、交付物标准不清晰、工时记录不真实、评价文本高度主观,都会让智能分析偏离事实。所谓"垃圾进、垃圾出",在项目绩效中同样成立。科技企业需要建立项目数据标准,包括项目类型、项目等级、项目角色、任务分类、交付物评价标准和质量指标口径。

隐私与合规要求

项目绩效数据涉及个人评价、职业发展和薪酬激励,属于敏感管理数据。企业在推进AI和看板化时,应明确:

  • 数据权限:谁能看什么数据,权限分级管理
  • 使用范围:数据仅用于绩效管理,不得挪作他用
  • 留存周期:明确数据存储期限,到期按规定销毁
  • 审计机制:所有数据访问和使用行为可追溯

结语

科技企业项目与绩效"两张皮"的矛盾,并不是单点工具缺失,而是组织设计、数据架构、评价机制之间长期没有对齐。要真正打通项目管理与绩效管理,企业最需要优先关注的三个重点是:第一,先定义项目绩效的管理边界,明确哪些岗位、哪些项目、哪些贡献适合纳入项目绩效,避免评价过载;第二,建立"岗位绩效+项目绩效"双维模型,让岗位绩效保障长期职责与专业能力,项目绩效识别阶段性战役贡献;第三,用试点验证规则,再逐步推广,选择一到两个典型项目类型运行项目结项绩效,观察评价争议、数据质量和业务接受度,再扩展到过程看板与智能预警。

打通项目与绩效不仅是系统升级,更是组织能力的进化。它让项目中的真实贡献被看见,让绩效评价从结果打分走向过程证据,让人才决策从经验判断走向数据支撑。
