制造业绩效模型配置十大核心问题清单

2026-06-15

红海云

本文针对千人工厂、百条产线场景下"绩效模型如何配置"这一核心问题,精选10个高频决策与实战问题,涵盖统一标准与分层配置的矛盾根源、四层解耦方法论、三步走落地路径及常见挑战应对。答案基于红海云行业实践沉淀与制造业绩效管理通用方法论整理,具体制度条款与平台功能以企业实际政策为准。

一、基础认知类问题解答

1. 大批量流水线生产场景下,为什么绩效模型既要统一标准又要分层配置?

1.1 结论速览 统一标准保障集团治理基础与横向可比性,分层配置承认不同工序、产品、班次的真实差异。二者并非对立,而是需要在不同层级分别处理——越往上层越强调统一,越往下层越强调灵活。

1.2 详细分析

统一标准的必要性来自三方面:

  • 战略一致性:集团经营目标(交付、质量、成本、安全)必须拆解到工厂和产线,否则绩效考核会变成局部最优
  • 公平合规:员工关心同岗、同级、同工序之间的评价差异,若规则没有共同语言,公平感难以建立
  • 结果应用:绩效结果进入调薪、晋升、培训决策时,必须具备可解释性和可追溯性

分层配置的必然性源于生产场景的真实差异:

  • 同一岗位不代表工作难度相同(如高配车型 vs 基础车型装配复杂度差异)
  • 同一条产线不同班次可能面临不同产品结构、设备自动化率、工艺成熟度
  • 不同工厂在产能、订单波动、返工成本上存在系统性差异

矛盾根因在于缺少解耦思维:很多企业把标准、指标、权重、目标值、计算公式全部放在一套制度里,一旦要统一就所有内容一起统一,一旦差异化又容易各自为政。正确原则是框架统一、参数分层

需统一项 允许配置项
等级定义、指标类别、评价周期、结果应用规则、数据口径 目标值、权重、难度系数、专属指标、个体调节项

2. "四层解耦"绩效模型各层级分别管什么?

2.1 结论速览 集团层定规则边界,工厂层做目标分解与校准,产线层适配工序特征,班组/个人层聚焦行为与产出精细化。每层职责清晰,既保证可比性又释放场景弹性。

2.2 详细分析

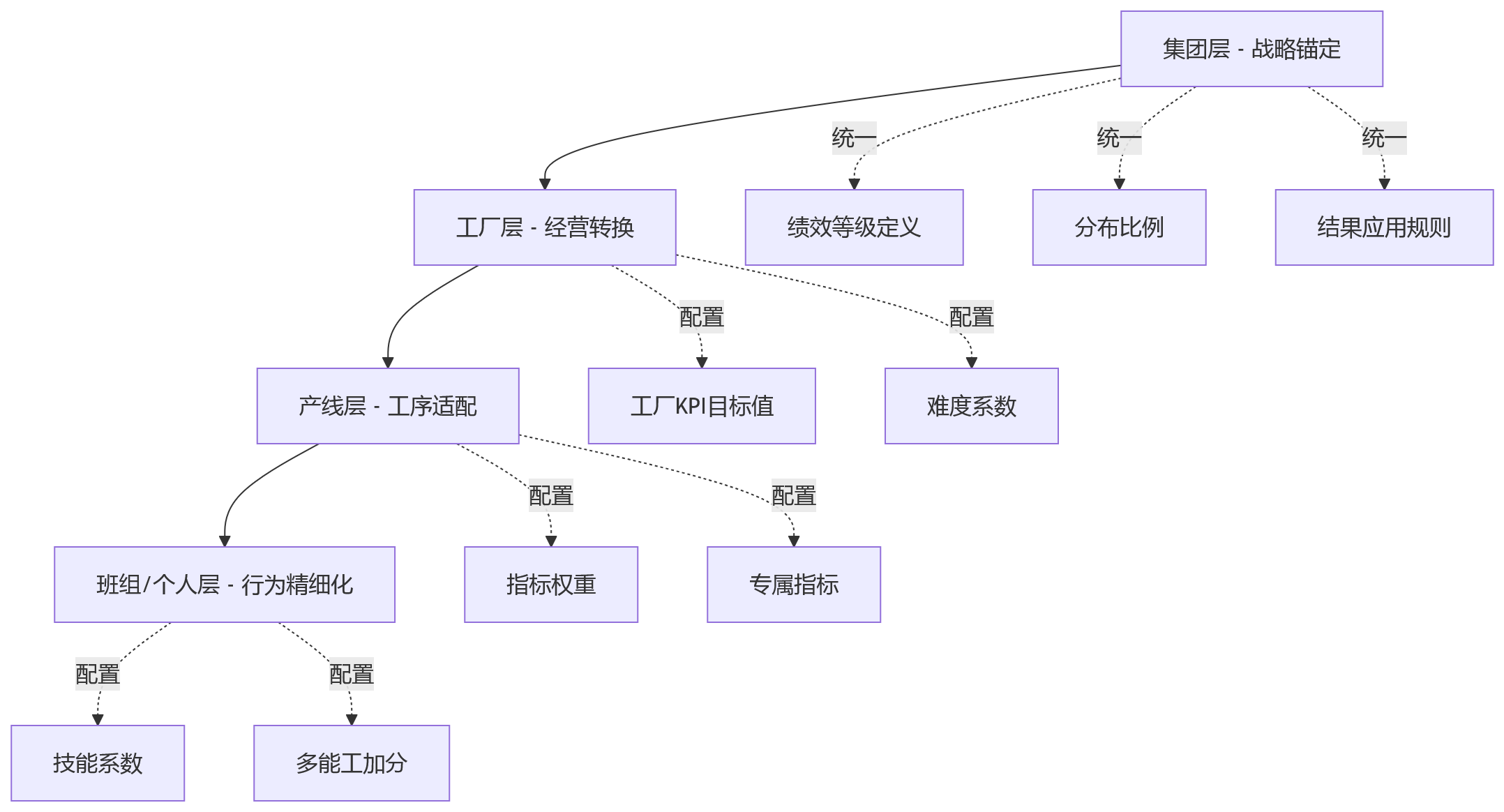

流程图 - 制造业绩效模型配置十大核心问题清单

集团层(战略一致性锚定)

  • 统一绩效管理哲学与周期(年度/季度/月度衔接)
  • 定义绩效等级含义与分布规则(S/A/B/C/D五级制)
  • 制定核心指标类别框架(产出类、质量类、效率类、安全类、行为类)
  • 规定结果应用规则(薪酬联动、晋升资格、培训触发等)

工厂层(经营目标分解与校准)

  • 将集团战略转化为具体经营目标(OEE、交付达成率、成本节约率等)
  • 配置目标值和难度系数,考虑产能、设备、产品结构差异
  • 通过绩效校准委员会进行横向比较,防止目标下调或考核失真

产线层(工序特征适配)

  • 配置指标权重(高附加值产线强调质量,高节拍产线关注产出)
  • 设置专属指标(一次合格率、换线损耗、节拍达成率等)
  • 引入难度系数或产品混线系数校准目标值
  • 使用产线级方案模板,避免"一条产线一套方案"的管理负担

班组/个人层(行为与产出精细化)

  • 班组绩效:团队协作、5S执行、安全事故率、异常响应等过程指标
  • 个人绩效:叠加技能等级系数、出勤率、多能工加分等个体调节项
  • 数据自动采集为主,主观评价为辅,保留申诉复核机制

二、实操优化类问题解答

3. 制造业绩效模型落地应该按什么顺序推进?

3.1 结论速览 应按"指标体系标准化→分层参数配置化→数字化系统固化"三步走顺序推进。跳过任何一步都会导致后续环节失效:没有统一语言会导致口径混乱,没有权限设计会让分层失控,缺少系统固化会使制度被经验替代。

3.2 详细分析

第一步:指标体系标准化(先回答语言问题)

  • 建立集团级指标库,包含指标定义、适用范围、计量单位、计算公式、数据来源、更新频率、责任部门、审核流程
  • 对指标进行标签化分类:通用指标(全集团适用)、行业/工厂级指标(某类工厂)、专属指标(产线级场景)
  • 新增指标需经过口径审核,避免现场为短期便利不断创造新指标
  • 解决常见问题:同一指标在不同工厂有不同叫法、公式和数据来源

第二步:分层参数配置化(把弹性放在可控位置)

  • 拆解固定框架(评价周期、等级定义、结果应用规则、指标类别、数据口径)与可配参数(指标选择、权重、目标值、难度系数、调节项、特殊加减分规则)
  • 配置权限分层下放:集团管控框架和核心参数,工厂配置目标值和部分权重,产线提出专属指标,班组长参与信息确认但无修改计算规则权限
  • 配套审批与版本追溯机制,保留历史版本并明确生效周期

第三步:数字化系统固化(用数据闭环支撑分层配置)

  • 支持方案模板化和参数化配置,集团建统一模板,工厂和产线在授权范围内调整
  • 绩效数据尽量自动采集,打通MES、考勤、质量、设备、HR等多个系统
  • 具备结果校准能力,识别异常分布、触发校准流程,提供穿透分析看板
落地步骤 关键动作 责任主体 系统支撑
指标体系标准化 建立集团指标库、统一口径、标签分类 集团HR + 运营 指标库管理、口径审核流
分层参数配置化 拆解框架与参数、权限分层、变更审批 工厂HR + 产线主管 方案模板引擎、参数配置界面、审批流
数字化系统固化 系统对接、自动采集计算、校准预警 IT + HR 绩效管理系统、数据集成平台、看板

4. 如何设计产线层的专属指标和难度系数?

4.1 结论速览 产线层应聚焦指标权重、专属指标、难度系数三个变量,优先使用模板化方案而非无限扩展指标。难度系数设定应基于产品复杂度、设备自动化率、历史良率、换线频次等客观因素,定期公示并接受申诉复核。

4.2 详细分析

专属指标设计原则

  • 高附加值产线:更强调质量、一次合格率、返工率等指标(一次质量问题损失更高)
  • 高节拍产线:更关注节拍达成率、产出数量、停线时间
  • 工艺复杂、切换频繁产线:引入复杂度系数或产品混线系数校准目标值
  • 控制指标数量:避免管理者失去重点,员工难以理解改善方向

难度系数设定逻辑

  • 产品复杂度:高配车型 vs 基础车型的装配复杂度差异
  • 设备自动化率:自动化程度高的产线人员主要负责监控巡检,人工操作为主的产线体力消耗和技能要求更高
  • 历史良率:新投产工厂和成熟工厂的OEE目标不宜机械一致
  • 换线频次:切换频繁的产线需考虑换线损耗
  • 订单波动:订单不稳定影响生产节奏和绩效表现

配置上限建议

  • 单个绩效方案的指标数量设上限
  • 权重调整幅度设规则
  • 专属指标新增数量设限制
  • 参数变更频率设周期约束

透明度保障

  • 公开难度系数设定逻辑与计算依据
  • 定期公示校准机制
  • 保留申诉通道,由工厂HR、产线负责人和员工代表共同复核争议指标

5. 个人层绩效如何平衡客观数据与主观评价?

5.1 结论速览 个人绩效应以客观产出数据为主、主观评价为辅。产量、质量、出勤、安全等数据自动采集,行为类指标保留少量关键项,并通过班组公示、申诉和复核机制降低争议。避免过多过程行为量化导致表面动作,也避免主观权重过高削弱公信力。

5.2 详细分析

客观数据采集项

  • 产量数据:来自MES或生产系统
  • 质量数据:来自质量系统(缺陷数、返工率、一次合格率)
  • 出勤数据:来自考勤系统
  • 安全数据:安全事故记录、违章次数
  • 技能等级:来自HR系统认证记录

主观评价保留项

  • 团队协作表现
  • 5S执行情况
  • 异常响应及时性
  • 质量改善参与度
  • 班前会执行情况

个体调节项设计

  • 技能等级系数:承认员工技能差异
  • 多能工加分:鼓励跨岗位学习
  • 关键岗位补贴性评价:特殊岗位额外贡献认可
  • 出勤率奖惩:强化纪律意识

避坑建议

误区 风险 应对
过度量化过程行为 员工为得分做表面动作 仅保留关键行为指标
主观评价权重过高 削弱一线绩效公信力 控制在20%-30%以内
团队结果全部压到个人 挫伤积极性 区分团队绩效与个人绩效
缺乏申诉渠道 争议无法解决 建立公示与复核机制

三、问题解决类问题解答

6. 分层配置后员工质疑不公平,如何应对?

6.1 结论速览 应对公平感陷阱的关键在透明和可申诉。公开难度系数设定逻辑,定期公示校准机制,保留申诉通道让工厂HR、产线负责人和员工代表共同复核。避免为了减少争议而取消所有差异,长期会伤害高难度岗位员工积极性。

6.2 详细分析

公平感陷阱的典型表现

  • 不同产线目标值、权重或难度系数不同时,员工自然比较结果而非理解工艺差异
  • 被理解为有人被照顾、有人占便宜
  • 引发跨产线、跨班次的不满情绪

透明化措施

  • 公开难度系数设定逻辑:说明产品复杂度、设备自动化率、历史良率、换线频次等因素如何进入校准
  • 定期公示校准机制:让员工知道分层并非管理者主观决定
  • 绩效结果可追溯:员工可查看自己得分的计算过程和数据来源

申诉复核机制

  • 保留申诉通道,对争议较大指标启动复核
  • 由工厂HR、产线负责人、员工代表组成三方小组
  • 复核结果公示并记录历史案例,形成判例库

沟通策略

  • 绩效改革前充分宣导,解释分层配置的目的和逻辑
  • 试点阶段选择代表性产线先行验证,收集反馈优化方案
  • 绩效面谈时帮助员工理解自身得分构成,而非只给结果

重要提醒:公平不是所有人使用同一个数字,而是让不同条件下的贡献能够被合理解释。表面统一可能带来短期平静,但长期会伤害高难度岗位和关键工序员工的积极性。

7. 如何避免分层配置导致方案膨胀和管理成本失控?

7.1 结论速览 解决配置膨胀的核心策略是"模板+参数"。同类型产线共用一套模板,差异通过权重、目标值、难度系数和调节项体现;同类班组共用一组指标,个人差异通过技能等级、多能工加分和出勤数据体现。同时建立配置上限规则,控制方案数量、指标数量和变更频率。

7.2 详细分析

方案膨胀的风险 以100条产线、3个班次为例,如果每个班次都独立建方案,就可能形成300套方案。再叠加不同岗位、不同产品、不同月份调整,HR和工厂管理者会被方案维护、审批、统计和解释拖住。

模板化策略

  • 产线级模板:同类型产线使用同一模板,差异通过参数体现
  • 班组级模板:同类班组共用一组指标框架
  • 个人级模板:统一技能系数、多能工加分等个体调节项逻辑

参数化表达差异

差异类型 表达方式 示例
产线复杂度 难度系数 1.0-1.3区间浮动
产品质量要求 指标权重 质量类指标权重30%-50%
设备自动化水平 专属指标 自动化产线增加设备巡检指标
员工技能差异 个体调节项 技能等级系数1.0-1.2

配置上限规则

  • 单个绩效方案指标数量不超过10项
  • 权重调整幅度单次不超过10个百分点
  • 专属指标新增每月不超过2项
  • 参数变更频率每季度不超过1次

系统化管理

  • 建立方案版本管理机制,保留历史版本
  • 设置参数变更审批流,明确生效周期
  • 通过系统自动生成方案对比报告,辅助决策

8. 如何解决绩效数据分散在多系统导致的可信度问题?

8.1 结论速览 应对数据孤岛需要以HR系统或绩效管理系统为核心建立统一的数据入口与出口。入口端明确每类数据从哪个系统来、谁负责维护、多久同步一次;出口端明确绩效结果如何进入薪酬、人才盘点和培训系统。数据治理需要HR、运营、质量、财务和IT共同参与口径定义。

8.2 详细分析

典型数据孤岛场景

  • 考勤系统记录出勤时长
  • MES系统记录工位产出
  • 质量系统记录缺陷和返工
  • HR系统记录岗位、等级和组织关系
  • 只要其中一个口径不一致,就可能影响最终计算

统一数据入口建设

数据类型 来源系统 维护责任 同步频率
产量数据 MES系统 生产部 实时/每日
质量数据 质量系统 质量部 实时/每日
考勤数据 考勤系统 HR部 每日
安全数据 安全系统 EHS部 实时/每周
技能等级 HR系统 HR部 按需更新
岗位信息 HR系统 HR部 按需更新

统一数据出口建设

  • 绩效结果进入薪酬系统,用于奖金计算
  • 绩效结果进入人才盘点系统,用于晋升决策
  • 绩效结果进入培训系统,用于触发培训计划
  • 绩效结果进入档案系统,用于历史记录追溯

AI辅助校准与预警

  • 根据历史绩效分布、产线难度系数、产品结构变化识别异常波动
  • 提示管理者检查目标值或数据源
  • AI不适合直接决定员工绩效等级,尤其在数据基础不稳定、指标口径不统一的企业中,自动化程度越高错误放大风险越大

数据治理协同机制

  • HR牵头,运营、质量、财务、IT共同参与口径定义
  • 建立数据质量监控看板,定期通报异常
  • 对数据源系统接口稳定性进行持续评估

9. 绩效模型试点应该如何选择范围和验证要点?

9.1 结论速览 不宜一开始追求全集团一步到位。应先选择1-2个差异度较高的工厂或产线试点参数化配置,验证难度系数、权重调整和校准机制是否能被管理者和员工接受。试点成熟后再通过绩效管理系统固化模板、权限、审批和数据接口,逐步扩大范围。

9.2 详细分析

试点选择标准

  • 差异度高:选择产品结构、工艺难度、设备条件差异明显的产线,便于验证分层配置效果
  • 管理配合度高:选择管理层支持、员工接受度较好的单元,降低试点阻力
  • 数据基础较好:选择数据系统较完善、数据质量可靠的产线,减少技术障碍
  • 规模适中:试点不宜过小(无法验证代表性)也不宜过大(风险难控)

试点验证要点

验证维度 具体问题 成功标志
公平感 员工是否理解分层逻辑?是否有大量申诉? 申诉率低于5%,员工满意度提升
适配性 难度系数是否反映真实差异?权重是否合理? 高难度产线绩效不再系统性偏低
可操作性 参数配置是否便捷?审批流程是否顺畅? 方案配置时间缩短50%以上
数据可靠性 自动采集数据是否准确?系统对接是否稳定? 数据准确率超过95%
管理成本 HR和工厂管理者投入时间是否可控? 人均管理工时下降

试点周期建议

  • 准备期:1个月(指标库建设、系统配置、人员培训)
  • 试运行期:2-3个月(并行运行新旧方案,对比效果)
  • 复盘优化期:1个月(收集反馈、调整参数、固化经验)
  • 全面推广期:3-6个月(分批扩大范围,持续迭代)

试点输出物

  • 产线级绩效方案模板库
  • 难度系数设定参考表
  • 参数配置操作手册
  • 常见问题FAQ与申诉处理流程
  • 系统配置最佳实践指南

10. 现有HR系统不支持分层配置时,有哪些过渡方案?

10.1 结论速览 若现有HR系统暂不支持方案模板、参数配置、审批追溯等功能,可采用"Excel+审批流+定期校准"的过渡方案,但需严格控制方案数量和变更频率。长期仍需评估系统升级或引入专业绩效管理系统,否则制度会在执行中被人工修正和经验替代。

10.2 详细分析

过渡方案核心要素

1. Excel方案管理

  • 建立统一的Excel模板,固定框架部分不可编辑
  • 可配参数部分设置下拉选项和公式校验
  • 使用版本命名规则(如"2025Q1_产线A_方案V1.2")
  • 集中存储于共享文件夹,设置访问权限

2. 审批流固化

  • 参数变更必须经过书面审批(OA或邮件)
  • 审批记录与方案版本关联存档
  • 明确生效周期,避免新旧版本混用

3. 定期校准机制

  • 每季度召开绩效校准委员会会议
  • 审查各产线绩效分布,识别异常偏高或偏低情况
  • 必要时调整目标值或难度系数,形成会议纪要

4. 人工数据采集规范

  • 明确各数据来源系统和责任人
  • 设置数据提交截止时间和复核流程
  • 保留原始数据备查

过渡方案风险控制

风险 控制措施
方案版本混乱 严格版本命名和存档管理
参数随意变更 设置审批门槛和变更理由要求
数据统计口径不一 建立统一计算模板和核对机制
人工填报出错 设置双人复核和抽样检查
管理成本高 控制方案总数不超过20套

系统升级评估要点

  • 是否支持方案模板化和参数化配置
  • 是否支持权限分层和审批流配置
  • 是否支持与MES、质量、考勤等系统集成
  • 是否具备结果校准和异常预警能力
  • 是否提供穿透分析看板和追溯功能

决策建议:若企业有50条以上产线、计划长期推行绩效管理且预算允许,应优先考虑系统升级或引入专业绩效管理系统。过渡方案仅适用于短期(6-12个月)或产线数量有限(20条以内)的场景。

结语

制造业绩效模型配置的核心不在于设计得多复杂,而在于边界是否清楚、参数是否可控、数据是否可信、结果是否能被解释。实践中最值得优先关注的三点是:

  1. 先划边界:区分哪些必须统一(等级定义、指标类别、评价周期、结果应用规则),哪些可以分层(目标值、权重、难度系数、专属指标),避免混在一起管理
  2. 先建指标库:统一指标定义、公式、单位、数据来源和审核流程,解决绩效模型如何配置的语言基础
  3. 用系统形成闭环:评估现有HR系统是否支持方案模板、参数配置、审批追溯、数据集成和异常预警,再决定绩效改革推进节奏

面向未来,AI在绩效校准、异常预警、参数推荐中的应用会继续深化,但只有在指标口径统一、数据源可靠、权限边界清楚的前提下,才可能真正提升绩效管理质量。
