本文围绕中大型企业日益普遍的协同型项目,系统梳理了12个高频实战问题,覆盖从认知理解到落地执行的全链条。问题筛选基于企业真实痛点:归因不清、目标冲突、过程无痕、责任扩散等。答案提供直接结论、判断依据和操作步骤,帮助企业将模糊的协同责任转化为可管理流程。
内容依据来自公开行业研究(德勤人力资本趋势、麦肯锡敏捷组织报告)与企业实战经验沉淀,部分涉及平台功能的内容以红海云官方资料为参考。涉及时效性政策或规则建议以最新官方公告为准。
一、基础认知类问题解答
1. 协同型项目越来越多,为什么传统绩效体系管不住了?
1.1 结论速览 传统绩效体系建立在岗位对应职责、职责对应指标、指标对应责任人的线性假设上,适用于职能稳定、边界清晰的场景。协同型项目打破了这一前提——结果是多个角色持续互动后的复合产出,贡献相互嵌套、难以切割,导致归因失效、责任扩散、考核真空。
1.2 详细分析
传统绩效的前提条件已不成立
| 维度 | 传统职能工作 | 协同型项目 |
|---|---|---|
| 分工特征 | 相对稳定,边界清晰 | 跨部门、跨角色、阶段性协作 |
| 产出方式 | 单一线性产出 | 多角色互动的复合产出 |
| 责任主体 | 单一岗位可明确识别 | 多人共同影响同一结果 |
| 考核周期 | 月度/季度/年度为主 | 里程碑与项目周期并行 |
协同型项目的典型挑战
- 显性产出者易被高估,隐性支撑者被低估:如销售获得客户承诺依赖产品方案能力,但绩效往往只认销售结果
- 责任扩散效应:项目失败时,研发怪需求变更、业务怪评估不足、交付怪窗口协调,各方都有理由但无人担责
- 事后解释竞争:若启动时未明确交付物、问责人和贡献记录,绩效讨论变成互相推诿
适用边界提醒:并非所有协作都需要复杂考核。简单事务型协作(如常规活动执行、低复杂度流程处理)仍可沿用传统方式;只有战略转型、产品创新、重大客户交付、数字化建设等跨部门依赖强的项目,才需要协同绩效机制。
2. 协同型项目绩效责任划分面临哪三重困境?
2.1 结论速览 协同型项目绩效责任划分的核心难点是归因难、对齐难、闭环难。归因难源于贡献的不可见性与不可分性;对齐难源于项目目标与部门目标的多头拉扯;闭环难源于过程无痕与结果无反馈。三者叠加,导致绩效沦为事后博弈而非事前约定。
2.2 详细分析
困境一:归因困境——贡献的不可见性与不可分性
协同型项目的结果往往是多个角色持续互动后的复合产出。前端销售获得客户承诺可能依赖产品团队提供方案能力;研发按期交付可能依赖业务专家及时澄清需求;客户满意度提升可能同时来自交付质量、响应速度和售后支持。贡献在链条中相互嵌套,很难被切割成独立份额。这会带来两个问题:第一,显性产出者容易获得更多绩效认可,隐性支撑者被低估;第二,结果失败时,责任容易在多个角色之间扩散。
困境二:对齐困境——目标的多头与标准的断裂
参与者通常同时隶属于职能部门,又被抽调到项目团队承担阶段性角色。项目经理关注按期交付、客户体验、商业结果;职能经理关注专业质量、部门指标、人员成长与资源利用率。两套目标都合理,但如果没有提前对齐,员工就会陷入双重标准。其次,绩效标准存在断裂:同一名产品经理,在部门考核中可能看需求文档质量、产品规划完整性;在项目考核中则更看重跨部门推动、响应速度和交付结果。

困境三:闭环困境——过程无痕与结果无反馈
不少企业在协同型项目中并非没有绩效评估,而是评估发生得太晚、证据积累得太少。闭环困境表现为三种情况:第一,过程贡献没有留痕,会议推动、跨部门协调、风险预警等行为对项目成败非常关键,但如果没有任务记录、里程碑记录、协作记录,就很难进入正式绩效判断;第二,记录与考核脱节,项目管理系统中有大量任务数据,绩效系统中却仍只看部门KPI,数据没有形成评价依据;第三,复盘流于形式,讨论了问题但没有形成责任校准、经验归档和后续应用。
三类困境的根源:传统绩效体系是为确定性、可分割、单线汇报的工作设计的,而协同型项目本质上是不确定性、不可分割、网状协作的。制度与现实的错配,才是项目绩效责任划分反复失灵的关键。
3. 协同型项目与传统项目在绩效管理上有什么本质区别?
3.1 结论速览 传统项目绩效按岗位说明书划分责任,一项任务对应一个主要责任人,考核主体为直属上级或职能部门,反馈周期为月度/季度/年度。协同型项目需区分共享结果与独占贡献,考核主体为项目经理、职能经理、HR共同参与,需要过程反馈与期末校准结合。本质区别在于:前者强调归属,后者强调贡献。
3.2 详细分析
核心差异对比表
| 维度 | 传统项目 | 协同型项目 | 对绩效责任划分的影响 |
|---|---|---|---|
| 工作特征 | 分工相对稳定,流程边界清晰 | 跨部门、跨角色、阶段性协作 | 责任不能仅按岗位说明书划分 |
| 归因方式 | 一项任务对应一个主要责任人 | 多个角色共同影响结果 | 需要区分共享结果与独占贡献 |
| 考核主体 | 直属上级或职能部门为主 | 项目经理、职能经理、HR共同参与 | 单一评价主体容易失真 |
| 反馈周期 | 月度、季度或年度为主 | 里程碑、阶段交付与项目周期并行 | 需要过程反馈与期末校准结合 |
| 典型问题 | 指标僵化、重结果轻过程 | 责任扩散、重复计分、贡献不可见 | 需要事前约定与过程留痕 |
管理范式转换:破解协同型项目绩效困境,需要完成一次管理范式转换——从追问"结果属于谁",转向识别"谁创造了什么价值"。这不是简单的技术调整,而是组织治理方式的升级。
常见误区:很多企业试图用更细的KPI分解来解决协同绩效问题,但这只会加剧部门墙。正确的思路是接受贡献的不可完全分割性,通过双轨指标和校准机制让真实贡献被看见,而不是强行切割。
二、实操优化类问题解答

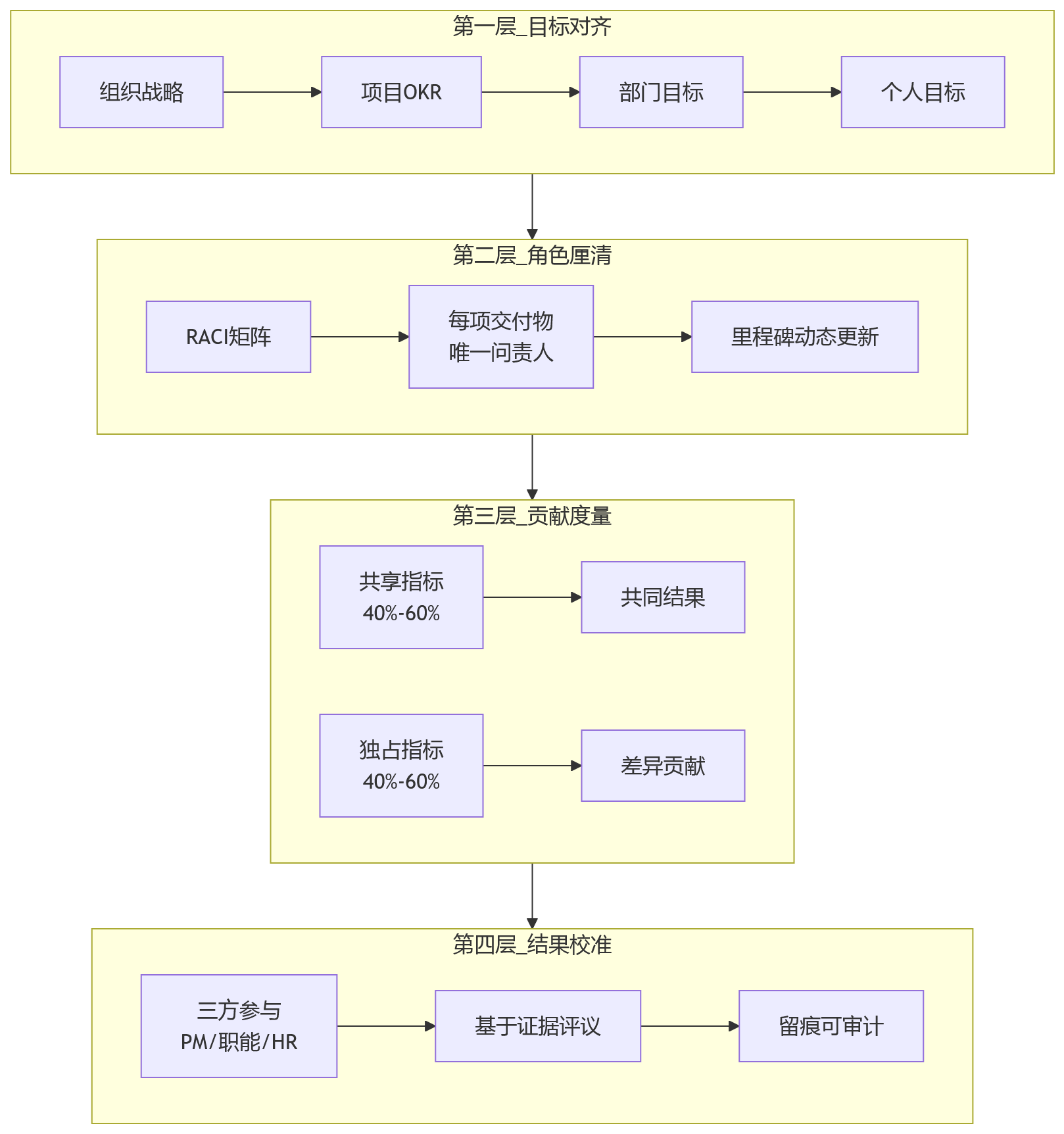

4. 协同型项目绩效如何建立"目标-角色-贡献-校准"四层框架?
4.1 结论速览 四层框架的运行逻辑是:第一层目标对齐,建立项目目标与组织目标的映射关系;第二层角色厘清,用RACI矩阵定义每一项交付的责任归属;第三层贡献度量,设计"共享指标+独占指标"的双轨考核结构;第四层结果校准,以校准会议替代简单算分。四层环环相扣,让协同绩效从模糊讨论变成可管理流程。
4.2 详细分析

第一层:目标对齐
项目启动前,应完成"项目目标—部门目标—个人目标"的三级对齐。项目目标回答为什么做、做到什么程度;部门目标回答各职能如何支撑项目结果;个人目标回答参与者在项目中承担什么阶段性贡献。OKR可以作为目标对齐工具,但前提是项目级OKR承接组织战略或年度重点任务,部门级OKR围绕项目成功条件配置资源,个人目标对应关键交付物、协作行为和风险控制要求。
第二层:角色厘清
RACI矩阵是划分协同项目责任的基础工具。Responsible是执行者,Accountable是问责者(每个关键交付物必须有且只有一个),Consulted是咨询者,Informed是知情者。它的价值不在于表格本身,而在于迫使团队在项目启动阶段完成责任谈判。注意:RACI需要在里程碑节点动态更新,不同阶段的责任主体会变化。
第三层:贡献度量
双轨考核结构中,共享指标用于衡量项目整体结果(按时交付率、客户满意度、关键里程碑达成等),适用于所有核心参与者,权重40%-60%;独占指标用于衡量个人或子团队的专属交付(需求澄清及时性、功能缺陷率、风险预警有效性等),权重同样40%-60%。真正的关键在于权重背后的管理意图:是更强调共同结果,还是更强调专业责任。
第四层:结果校准
校准会议由项目经理、职能经理和HR共同参与。项目经理提供项目过程与结果视角,职能经理提供专业质量与人员发展视角,HR提供制度一致性与评价公平性视角。校准的核心不是把分数重新算一遍,而是对齐认知。有效校准必须遵循三项原则:基于证据、记录调整理由、保留可审计痕迹。
5. 如何用RACI矩阵厘清协同项目中的责任边界?
5.1 结论速览 RACI矩阵通过定义Responsible(执行者)、Accountable(问责者)、Consulted(咨询者)、Informed(知情者)四类角色,厘清每一项交付物的责任归属。关键原则是每个关键交付物必须有且只有一个Accountable,否则当交付延期或质量不达标时,组织会重新陷入责任扩散。RACI矩阵需要在里程碑节点动态更新,而不是一次性锁死。
5.2 详细分析
RACI四角色的精确定义
| 角色 | 英文全称 | 中文含义 | 数量要求 | 核心职责 |
|---|---|---|---|---|
| R | Responsible | 执行者 | 可以多人 | 负责具体完成任务 |
| A | Accountable | 问责者 | 必须且只能一人 | 对最终交付结果负责 |
| C | Consulted | 咨询者 | 可以有多个 | 提供专业意见或必要输入 |
| I | Informed | 知情者 | 可以有多个 | 需要被同步进展但不直接参与决策 |
实施要点
- 强制责任谈判:RACI的价值不在于表格本身,而在于迫使团队在项目启动阶段完成责任谈判。不要等到出问题时再争论谁该负责。
- 唯一问责人原则:执行者可以有多人,咨询者和知情者也可以有多个,但最终问责人不能模糊。这是防止责任扩散的核心防线。
- 动态更新机制:协同项目往往经历需求定义、方案设计、开发实施、上线交付、效果评估等阶段,不同阶段的责任主体会变化。例如早期业务部门可能是问责者,进入开发阶段后研发负责人承担主要问责,上线后交付或运营团队成为关键责任方。因此,RACI矩阵需要在里程碑节点动态更新。
适用边界
- 适合场景:跨部门产品上线、数字化转型、重大客户交付等强依赖协作的项目
- 慎用场景:高度探索型项目,过早细化所有责任可能抑制创新;更合理的做法是明确关键节点责任,同时保留探索空间
- 不适合替代:RACI不能替代专业判断,它只是责任边界的工具,不是决策质量的保证
常见错误
- 一个交付物设置多个A角色,导致无人真正担责
- 项目立项后锁死RACI,不再随阶段变化更新
- 只填表格不沟通,团队成员对责任理解不一致
6. 什么是双轨考核结构?共享指标和独占指标怎么设计?
6.1 结论速览 双轨考核结构是指"共享指标+独占指标"的组合。共享指标衡量项目整体结果,适用于所有核心参与者,强调共同成败;独占指标衡量个人或子团队的专属交付,强调差异贡献。两者权重一般各占40%-60%,具体根据项目类型调整。目的是让组织同时看见"我们做成了什么"和"每个人贡献了什么",既鼓励协作又避免平均主义。
6.2 详细分析
双轨考核结构示例
| 指标类型 | 指标示例 | 权重范围 | 适用角色 | 数据来源 |
|---|---|---|---|---|
| 共享指标 | 项目按时交付率、关键里程碑达成率 | 40%-60% | 核心项目成员 | 项目管理系统、里程碑记录 |
| 共享指标 | 客户满意度、业务目标达成情况 | 40%-60% | 项目经理、业务负责人、交付团队 | 客户反馈、业务系统、复盘记录 |
| 独占指标 | 需求澄清及时性、方案质量 | 40%-60% | 业务、产品、解决方案角色 | 需求文档、评审记录 |
| 独占指标 | 开发缺陷率、交付物质量 | 40%-60% | 研发、测试、技术团队 | 缺陷系统、质量检查记录 |
| 独占指标 | 风险预警、资源协调、跨部门推动 | 40%-60% | 项目经理、职能负责人 | 会议纪要、风险台账、协作记录 |
权重调整逻辑
- 提高共享指标权重:适用于强依赖整体协作的项目,如端到端客户交付、跨工厂数字化改造。目的是强化共同责任意识。
- 提高独占指标权重:适用于专业交付边界清晰的项目,如独立功能模块开发、专项技术攻关。目的是激励专业深度。
- 弹性区间意义:40%-60%是一个适合企业初次设计时参考的弹性范围,不是固定公式。真正的关键在于权重背后的管理意图。
设计陷阱与避坑
- 共享指标过高:团队可能出现集体平均主义,高绩效个体缺少激励,长期打击积极性
- 独占指标过高:团队可能回到部门墙,各自优化局部指标,削弱整体协作意愿
- 数据来源不可靠:如果指标依赖人工填报而非系统自动采集,容易产生偏差和争议
反例警示:某企业曾将共享指标设为80%,结果高贡献者认为"做得多好都一样得分",逐渐减少投入;另一企业将独占指标设为80%,结果各部门优先保护自身指标,项目整体延期。双轨考核的目的不是折中,而是平衡。
7. 协同项目绩效结果为什么要进行校准会议?怎么组织?
7.1 结论速览 协同型项目的绩效结果不能完全依赖系统自动计算,因为数据能记录发生了什么,却不一定能解释为什么发生;指标能呈现结果,却未必能完整反映复杂贡献。校准会议由项目经理、职能经理和HR共同参与,基于过程数据、贡献记录、RACI矩阵和双轨指标进行集体评议。核心是对齐认知,而不是重新算分。
7.2 详细分析
为什么要校准?
- 情境性贡献无法量化:某些关键贡献具有情境性,如临时协调资源、处理突发风险、推动争议决策,这些很难仅靠数字判断
- 外部因素影响结果:市场环境突变、客户临时调整需求、政策变化等外部因素可能显著影响项目结果,需要识别哪些是可控范围内的表现
- 责任调整未被记录:项目中可能发生角色调整、范围变更,如果不在校准中说明,绩效评价会失真
校准会议的组成与职责
| 参与方 | 视角 | 核心职责 |
|---|---|---|
| 项目经理 | 项目过程与结果视角 | 提供项目整体表现、里程碑达成、风险处理情况 |
| 职能经理 | 专业质量与人员发展视角 | 补充专业交付质量、人员成长、资源投入合理性 |
| HR | 制度一致性与评价公平性视角 | 核查评分分布合理性、跨项目可比性、制度合规性 |
校准的核心原则
- 基于证据:所有调整必须有过程数据或贡献记录支撑,不能凭空判断
- 记录调整理由:任何分数调整都要书面说明原因,便于后续复盘和审计
- 保留可审计痕迹:校准记录要纳入绩效档案,确保透明度和可追溯性
边界提醒:校准不能变成管理者之间的利益交换,也不能成为推翻前期规则的任意裁量。有效的校准必须让员工相信这不是暗箱操作,而是让真实贡献被看见的机制。
三、问题解决类问题解答
8. 如何避免协同项目中出现责任扩散和搭便车现象?
8.1 结论速览 避免责任扩散和搭便车的核心是事前约定+过程留痕+结果校准。事前通过RACI矩阵明确每个交付物的唯一问责人,过程中通过系统自动归集贡献证据,结果时通过校准会议识别真实贡献。同时要建立"贡献文化"而非"追责文化",让员工愿意主动承担责任而不是回避复杂任务。
8.2 详细分析
事前约定:RACI矩阵是唯一防线
责任扩散的根本原因是多人参与却无人问责。RACI矩阵通过强制每个关键交付物设置唯一Accountable,从制度上堵住这个漏洞。关键动作包括:
- 项目启动时必须完成RACI谈判,不能事后补签
- 每个交付物的A角色要明确到人,不能是部门或团队名称
- RACI要在立项文件中作为附件存档,成为绩效契约的一部分
过程留痕:证据决定话语权
能说会争的人更容易在绩效讨论中占上风,安静但关键的贡献者被低估。解决之道是让过程数据说话:
- 任务完成率、协作响应时间、缺陷修复周期等数据应从系统自动采集
- 会议纪要、风险台账、跨部门协调记录要纳入绩效档案
- 关键决策点要有书面确认,避免口头承诺无法追溯
结果校准:识别隐性贡献
某些贡献确实无法量化,如快速响应紧急需求、主动填补协作空白、化解团队冲突等。这些需要通过校准会议来识别:
- 项目经理提名关键贡献者并说明具体事例
- 职能经理补充专业角度的观察
- HR核查是否存在系统性低估
文化层面:从追责到贡献
如果组织只强调追责,员工会倾向于保守、甩锅和减少承诺。成熟的做法是:
- 绩效沟通从"你为什么没完成"转向"你贡献了什么、阻碍是什么、还需要什么支持"
- 高层在项目复盘中同时识别关键贡献和协作瓶颈
- 将协作贡献纳入晋升评审和人才盘点的重要维度
典型案例:某大型制造企业推进跨工厂数字化改造时,初期出现责任扩散问题。后来通过以下措施改善:1)重点项目从纯职能考核中剥离,设置项目级目标和核心角色清单;2)建立绩效契约,立项时明确RACI和指标;3)贡献结果反馈到年度绩效与人才盘点。六个月后,责任扩散现象明显减少,跨部门协作效率提升。

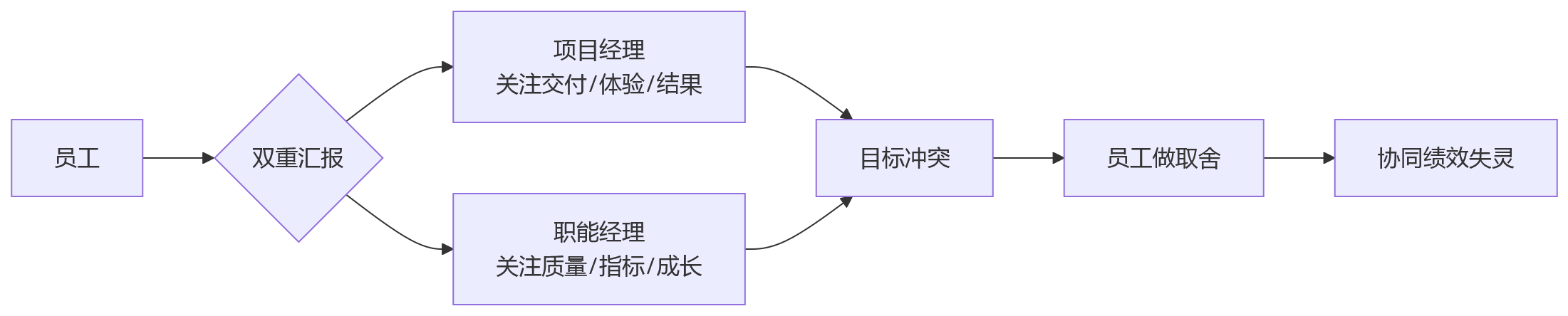

9. 员工同时属于职能部门和项目团队,绩效目标冲突怎么办?
9.1 结论速览 绩效目标冲突的本质是组织没有回答"项目目标与部门目标之间是什么关系"。解决思路有三条:第一,建立项目目标、部门目标、个人目标之间的映射机制;第二,通过OKR等工具实现三级目标在线关联;第三,在个人绩效考核中明确项目贡献的权重。关键是让项目被视为组织战略的分解单元,而不是部门目标的临时叠加。
9.2 详细分析
冲突的典型表现
- 项目要求快速迭代,部门要求严格流程
- 项目希望优先保障重点客户,部门希望兼顾所有业务线
- 员工在项目上表现很好,但部门绩效一般
- 员工在部门绩效不错,但项目贡献不足
解决路径一:目标映射机制
项目启动前,应完成"项目目标—部门目标—个人目标"的三级对齐:
- 项目目标:回答为什么做、做到什么程度,承接组织战略或年度重点任务
- 部门目标:回答各职能如何支撑项目结果,围绕项目成功条件配置资源
- 个人目标:回答参与者在项目中承担什么阶段性贡献,对应关键交付物、协作行为和风险控制要求
解决路径二:数字化目标链路
数字化绩效平台可以将组织战略目标、项目OKR、部门目标和个人任务在线关联起来。当项目目标调整时,相关部门和个人目标能够同步更新,并留下调整记录。这样,绩效评价时就能看到目标是如何被分解、承接和变化的。
解决路径三:考核权重设计
对于参与协同项目的员工,个人绩效考核中可以设置专门的项目贡献板块:
| 考核板块 | 建议权重 | 说明 |
|---|---|---|
| 部门常规工作 | 40%-60% | 维持职能工作的基本稳定性 |
| 项目贡献 | 40%-60% | 体现协同项目的价值创造 |
| 能力发展 | 0%-20% | 可选,根据企业发展阶段调整 |
特殊情况处理
- 短期高强度项目:项目期间可提高项目贡献权重至60%-70%,项目结束后恢复常态
- 长期战略性项目:可将项目目标直接纳入部门负责人考核,形成绩效捆绑
- 轮岗参与模式:员工在不同阶段参与不同项目,采用累积制计算总贡献
管理建议:对于关键协同项目,建议将项目负责人或核心成员的绩效由项目经理和职能经理共同评价,比例可为50%/50%或60%/40%。这样既能保证项目目标的优先级,又能兼顾职能发展的连续性。
10. 协同项目绩效数据如何收集才能确保公平可信?
10.1 结论速览 确保绩效数据公平可信的核心原则是自动采集优于人工填报、过程数据优于结果数据、交叉验证优于单一来源。企业应打通项目管理系统、绩效系统、协同办公系统和业务系统,让关键数据自动进入绩效档案。同时要设定数据边界,优先选择与项目结果高度相关、可解释、可复核的数据,而不是为了数据完整而无差别记录。
10.2 详细分析
数据收集的优先级
| 优先级 | 数据类型 | 采集方式 | 可信度 | 典型指标 |
|---|---|---|---|---|
| 高 | 系统自动采集 | 从工作流中自动抓取 | ★★★★★ | 任务完成率、缺陷修复周期、里程碑达成 |
| 中 | 半自动采集 | 系统生成+人工确认 | ★★★★☆ | 协作响应时间、会议参与度、文档提交 |
| 低 | 完全人工填报 | 手动填写表单 | ★★☆☆☆ | 主观评价、贡献自评、满意度打分 |
关键数据源对接
- 项目管理系统:任务状态、进度跟踪、里程碑记录、风险台账
- 协同办公系统:沟通记录、审批流转、文档协作历史
- 质量系统:缺陷记录、返工次数、代码审查通过率
- 客户系统:反馈记录、满意度评分、NPS数据
- 业务系统:订单完成情况、收入确认、成本数据
数据质量控制要点
- 可解释性:每个数据指标都要有明确的业务含义,员工能理解"为什么这个数据代表我的贡献"
- 可复核性:数据来源要有追溯路径,争议时可以调取原始记录
- 一致性:跨系统的同一指标口径要统一,避免数据打架
- 时效性:数据采集要及时,滞后数据会影响校准的准确性
数据边界与风险提示
- 过度追踪的风险:并非所有协作行为都适合量化,过度追踪可能造成员工压力,甚至诱导形式主义
- 隐私边界:沟通记录等数据的采集要注意员工隐私保护,避免引发信任危机
- 数据滥用:数据归集的目的是辅助管理判断,不是替代管理者承担责任
最佳实践建议:企业可以先从与项目结果高度相关的核心数据开始,如任务完成率、缺陷率、里程碑达成等,待运行稳定后再逐步扩展。切忌一开始就追求全覆盖,反而增加管理负担和数据噪音。
11. 从制度到落地,协同型项目绩效管理如何分步骤实施?
11.1 结论速览 企业推进协同型项目绩效责任划分,不宜一开始追求全覆盖,应遵循"制度先行—工具承接—文化固化"的三步走路径。第一步制定《协同型项目绩效管理办法》,明确适用范围、角色职责、指标结构和校准流程;第二步用数字化平台实现过程留痕与数据归集;第三步从"追责文化"走向"贡献文化",将协作贡献纳入晋升评审和人才盘点。先在重点项目中跑通闭环,再逐步推广。
11.2 详细分析
第一步:制度设计——建立协同型项目的绩效制度基座
制度设计要解决的问题是:哪些项目需要进入协同绩效管理,按什么周期考核,由谁评价,结果如何应用。企业可以制定《协同型项目绩效管理办法》,明确以下内容:
| 制度要素 | 核心内容 |
|---|---|
| 项目分类 | 战略级项目、跨部门项目、简单协作项目的分级标准 |
| 适用范围 | 哪些类型项目采用完整协同绩效机制,哪些可以简化 |
| 角色职责 | 项目经理、职能经理、HR在绩效管理中的分工 |
| 指标结构 | 共享指标和独占指标的定义、权重范围、数据来源 |
| 校准流程 | 校准会议的参与方、时间、材料要求、决策规则 |
| 争议处理 | 绩效争议的上报路径和裁决机制 |
关键动作:绩效契约
在项目立项时形成"绩效契约",即项目团队对目标、角色、指标、权重、数据来源和复盘方式的共同确认。它能避免"先干活、后算账"的被动局面。项目结束时,再通过贡献评议机制对照契约进行复盘,判断哪些约定有效,哪些需要调整。
第二步:工具承接——用数字化平台实现过程留痕与数据归集
制度解决"怎么分",工具解决"分得清"。如果没有系统支撑,协同绩效几乎必然走向责任模糊。数字化平台应支持:
- 绩效目标在线拆解与下发:组织战略、项目目标、部门目标、个人任务之间形成可追踪链路
- 过程数据自动归集:任务完成率、协作响应时间、缺陷修复周期等数据从系统自动采集
- RACI矩阵动态维护:项目阶段变化时,责任人、执行人、咨询人、知情人同步更新
- 校准会议流程固化:参与人、评议材料、评分调整、理由说明、审批记录和结果归档
第三步:文化固化——从"追责文化"走向"贡献文化"
如果只强调追责,员工会回避复杂任务。成熟的做法是:
- 绩效沟通转向:从"你为什么没完成"转向"你贡献了什么、阻碍是什么、还需要什么支持"
- 领导层示范:高层在项目复盘中同时识别关键贡献、公开讨论协作瓶颈、支持跨部门资源协调
- 晋升机制配套:将协作贡献纳入晋升评审和人才盘点,评价员工是否具备跨部门影响力、是否能在不完全授权的环境中推动结果、是否愿意支持他人成功

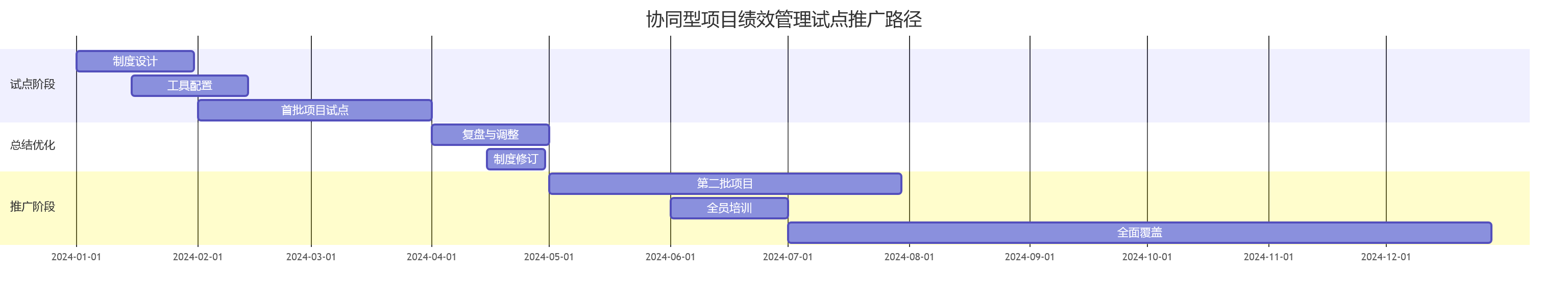

试点推广策略

成功标志:当组织从"绩效归属"走向"绩效贡献",协同型项目才不会成为责任模糊的灰区,而会成为人才价值被看见、组织能力被沉淀的关键场景。
12. 数字化工具在协同型项目绩效管理中的具体价值是什么?
12.1 结论速览 数字化系统在协同型项目绩效管理中的核心价值是让贡献可见、责任可溯、结果可校。具体体现在三个方面:目标链路可视化,解决"目标从哪里来、由谁承接、变化如何影响绩效"的问题;过程数据自动归集,解决"贡献是否有证据"的问题;校准机制系统化,解决"评价过程是否可信"的问题。数字化是协同绩效的放大器,制度设计清楚能让它跑得更稳,制度设计含糊只会更快暴露混乱。
12.2 详细分析
价值一:目标链路可视化
目标链路可视化解决的是"目标从哪里来、由谁承接、变化如何影响绩效"的问题。在协同型项目中,目标往往跨越组织战略、项目任务、部门职责和个人工作。如果这些链路只存在于PPT或会议纪要中,执行过程中很容易失真。
可视化带来的管理收益:
| 角色 | 可视化价值 |
|---|---|
| 项目经理 | 识别资源承诺是否真实,及时发现目标漂移 |
| 职能经理 | 判断员工项目投入与部门目标是否冲突,合理调配资源 |
| HR | 提供后续绩效校准的基础证据,确保评价一致性 |
价值二:过程数据自动归集
过程数据自动归集解决的是"贡献是否有证据"的问题。协同项目中很多关键行为发生在过程里,而不是最终交付物上。例如某个成员提前识别风险避免了后续延期;某个职能团队快速响应资源需求使项目保持进度;某个业务专家反复澄清场景减少了返工。这些行为如果不被记录,就难以进入绩效讨论。
最佳实践:系统应尽量从真实工作流中采集数据,而不是让员工额外填报大量表单。项目管理系统记录任务状态,协同办公系统记录沟通与审批,质量系统记录缺陷与返工,客户系统记录反馈与满意度。绩效系统不必吞并所有系统,但需要形成关键数据接口,让这些信息进入统一的绩效档案。
价值三:校准机制系统化
校准机制系统化解决的是"评价过程是否可信"的问题。协同型项目的绩效校准通常涉及多个评价主体,如果缺少统一流程,会议容易变成经验判断或部门博弈。
系统化校准的功能要求:
- 固化校准会议流程,包括参与人、评议材料、评分调整、理由说明、审批记录和结果归档
- 项目经理可以提交项目过程与结果说明,职能经理补充专业质量评价,HR核查制度一致性和分布合理性
- 所有调整都应留痕,便于后续复盘和审计
数字化平台的边界意识
- 数字化不是替代管理判断:而是减少信息不对称,为管理判断提供更高质量的输入
- 数据归集也有边界:并非所有协作行为都适合量化,过度追踪可能造成员工压力
- 系统价值取决于制度基础:制度设计清楚,系统能让它跑得更稳;制度设计含糊,系统只会更快地暴露混乱
选型建议:企业在上线绩效系统前,应先确认目标、角色、指标和校准机制是否具备基本共识。好的数字化平台应当提供证据、流程和透明度,而不是替代管理者承担判断责任。对于协同绩效而言,技术的最佳位置是管理判断的基础设施。
结语
协同型项目已成为中大型企业的主流工作形态,但"价值由协同创造、绩效按个体归责"的错配仍在持续。本文围绕12个关键问题,系统梳理了从认知理解到落地执行的全链条。
最值得优先关注的三个重点:
- 先界定项目类型:不是所有协作都需要复杂考核,优先选择战略重点、跨部门依赖强、结果影响大的项目试点协同绩效机制。
- 先签绩效契约再开工:在立项阶段明确项目目标、RACI角色、共享指标、独占指标和校准方式,减少事后争议。
- 借助数字化平台沉淀证据:通过目标链路可视化、过程数据自动归集、校准机制系统化,让协同绩效责任划分真正可追踪、可复盘、可迭代。
不要等制度完全成熟后才行动。协同绩效管理本身就是一个迭代过程,企业需要在真实项目中验证规则、修正权重、训练管理者对贡献的识别能力。只有当组织从"绩效归属"走向"绩效贡献",协同型项目才不会成为责任模糊的灰区,而会成为人才价值被看见、组织能力被沉淀的关键场景。
