项目制组织绩效考核怎么配:月度与专项考核适配问题清单

2026-06-22

红海云

本文围绕项目制组织绩效管理中"月度考核与专项考核如何适配"这一核心议题,筛选出企业高频搜索、实战复盘中的关键问题。答案基于行业实践沉淀与公开研究总结,涵盖制度设计、场景适配、系统落地三类场景,提供直接结论、判断依据与操作步骤。具体规则以最新官方公告或企业实际制度为准。

一、基础认知类问题解答

1. 项目制组织中月度考核和专项考核的本质区别是什么?

1.1 结论速览 月度考核是周期性履职评价工具,关注员工日常稳定输出与岗位责任履行;专项考核是目标达成评价机制,关注项目里程碑、交付成果与业务影响。二者管理目的不同,不应混用或相互替代。

1.2 详细分析

核心定位差异

对比维度 月度考核 专项考核
管理目的 保障日常履职与稳定输出 评价项目目标与阶段成果
考核周期 自然月或固定管理周期 项目周期、里程碑或结项节点
指标特征 过程性、行为性、岗位职责导向 结果性、产出性、项目目标导向
评价主体 直线主管、部门负责人 项目经理、项目委员会、业务负责人
结果应用 月度绩效工资、日常反馈、岗位胜任判断 项目奖金、专项激励、评优与晋升参考

适用边界说明

月度考核在项目制组织中仍有存在必要。即使员工进入项目组,其基本组织行为、合规要求和岗位责任并未消失。但月度考核不应越界评价项目最终成果,否则会与专项考核发生重复。

专项考核适用于目标边界清晰、交付节点明确、项目贡献可识别的场景。如果企业把专项考核扩大为所有工作的万能评价,日常履职行为可能被忽视,员工也可能只关注项目显性成果,而降低对基础职责和长期能力建设的投入。

常见误区提醒

实践中最大的误区是将两者视为同一套评价工具的不同名称。只有先识别其本质差异,企业才可能谈得上场景适配。

2. 为什么项目制组织会出现"双轨张力"问题?

2.1 结论速览 双轨张力源于两套合理机制被放入同一规则后产生的周期错位、主体冲突和激励失焦。这不是制度文本上的冲突,而是运行机制上的错位。

2.2 详细分析

三种典型表现

流程图 - 项目制组织绩效考核怎么配:月度与专项考核适配问题清单

产生根源

  • 组织形态变化快于绩效管理变革:项目制、矩阵制、敏捷组织正在成为越来越多企业处理复杂任务的常见方式,但绩效管理却常常仍沿用职能制时期的月度评价逻辑。
  • 两套机制都合理但放在一起摩擦:员工既要向职能主管汇报月度表现,又要接受项目经理对交付成果的评价;同一项工作可能被重复计分,也可能因为权责不清无人评价。
  • 缺乏场景化治理思维:用职能制思维管理项目制绩效,追求统一管控而非场景适配。

解决方向

承认差异、定义边界是关键。月度考核保底线,专项考核拉上限;月度考核维持组织节奏,专项考核强化目标牵引。

3. 月度考核与专项考核在哪些维度存在差异?

3.1 结论速览 二者在管理目的、考核周期、指标特征、评价主体、结果应用、适用场景六个维度存在系统性差异,企业应据此设计衔接规则而非机械叠加。

3.2 详细分析

六维差异对照表

维度 月度考核 专项考核 管理边界建议
管理目的 保障日常履职与稳定输出 评价项目目标与阶段成果 月度保底线,专项看成果
考核周期 以自然月或固定管理周期为主 以项目周期、里程碑或结项节点为主 不宜强行统一周期
指标特征 过程性、行为性、岗位职责导向 结果性、产出性、项目目标导向 同一指标避免重复计分
评价主体 直线主管、部门负责人 项目经理、项目委员会、业务负责人 需明确主评价人和协同评价人
结果应用 月度绩效工资、日常反馈、岗位胜任判断 项目奖金、专项激励、评优与晋升参考 需建立合并与校准规则
适用场景 常规运营、岗位履职、持续管理 重大项目、专项任务、跨部门交付 按场景确定主辅关系

指标示例对比

  • 月度考核指标:工作计划完成率、响应及时性、协作配合、质量合规、基础管理动作等
  • 专项考核指标:项目里程碑达成率、交付质量、成本控制、客户验收、业务影响等

边界定义要点

  1. 同一维度不重复计分
  2. 明确主评价人与协同评价人职责
  3. 建立结果合并与校准规则
  4. 按场景确定主辅关系而非一刀切

二、实操优化类问题解答

4. 长周期重大项目如何设计月度与专项考核的组合方式?

4.1 结论速览 长周期重大项目应采用"专项主导、月度为辅"模式,推荐权重比例专项70% 月度30%。专项按里程碑分阶段评估,月度聚焦项目过程中的协作行为与履职表现。

4.2 详细分析

适用场景特征

  • 持续时间6个月以上
  • 涉及资源投入大、跨部门协作复杂
  • 交付节点清晰
  • 典型案例:大型工程交付、核心系统建设、新产品平台研发、集团级数字化转型项目

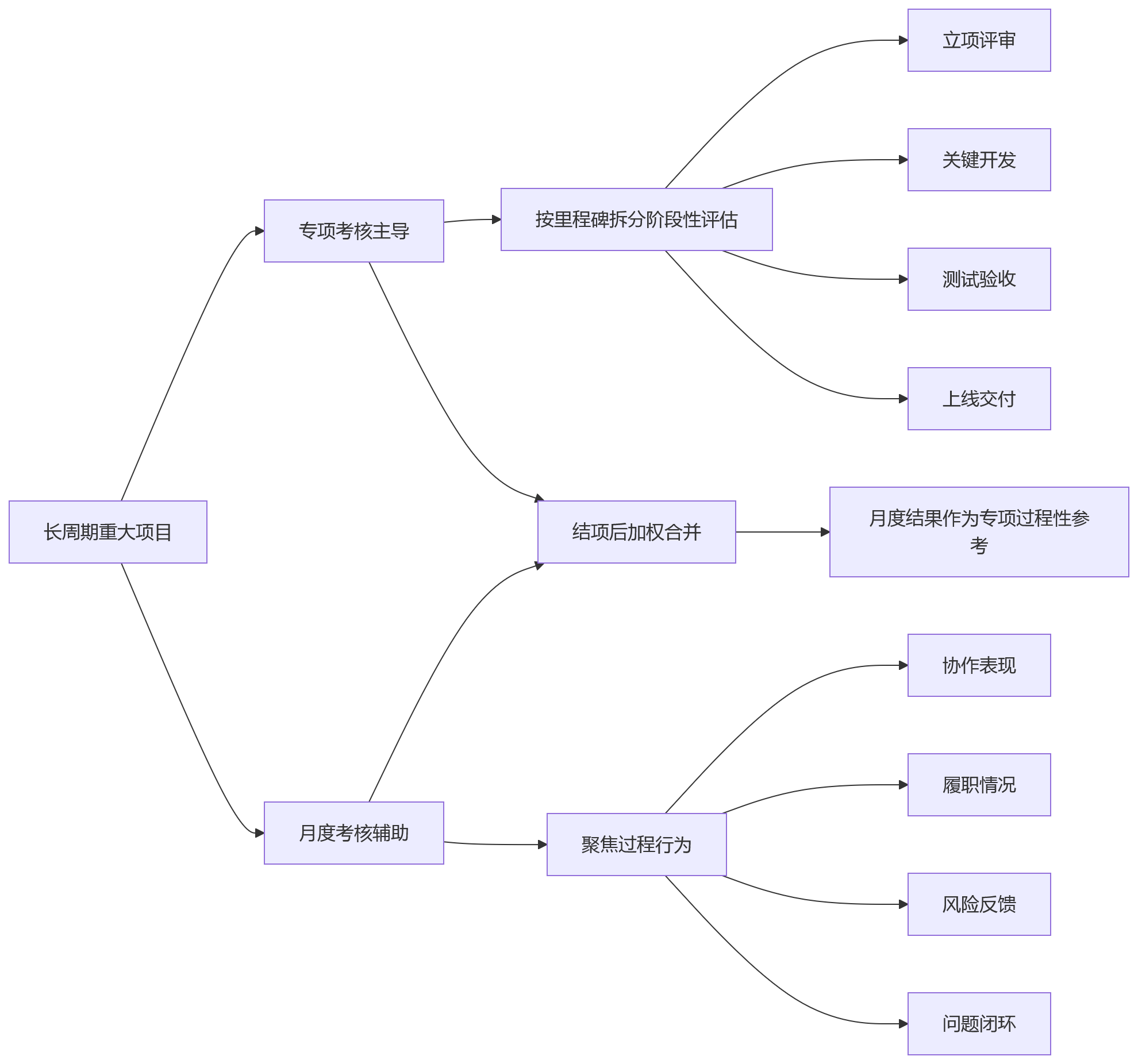

组合策略设计

流程图 - 项目制组织绩效考核怎么配:月度与专项考核适配问题清单

权重配置建议

  • 专项70%:评价"项目有没有达成"
  • 月度30%:观察"人在项目过程中是否稳定履责"

该比例不是必须照搬的标准,而是表达管理重心:当员工在较长时间内主要投入重大项目,其绩效结果应更多由项目成果决定。

适用前提条件

  • 项目目标清晰
  • 里程碑可定义
  • 项目经理具备评价能力

不适用于目标频繁漂移、项目治理松散的任务,否则专项考核会因为评价依据不足而变成事后印象打分。

5. 短周期敏捷项目应该采用怎样的考核权重配置?

5.1 结论速览 短周期敏捷项目应采用"双轨并重、月度简化"模式,推荐权重比例专项60% 月度40%,关键是避免同一成果被两次计分。

5.2 详细分析

适用场景特征

  • 持续时间1—3个月
  • 周期短、反馈快、任务变化频繁
  • 典型案例:互联网产品迭代、市场活动战役、流程优化专项、小型技术攻关

组合策略设计

要素 专项考核 月度考核
评价重点 交付质量、目标达成、用户反馈、业务影响 出勤、合规、协作底线、基础工作承接
评价时机 项目结项评审或迭代评审 项目周期内适度简化
权重比例 60% 40%
周期外处理 - 恢复纯月度考核或常规岗位考核

去重原则

同一成果不重复计分是关键。例如:

  • ✅ "版本按期上线"纳入专项考核
  • ❌ 不再以"月度重点工作完成率"形式在月度考核中重复评价

HR重点关注事项

  1. 项目期内简化月度指标,保留底线约束
  2. 项目期外恢复常规考核
  3. 特别关注指标去重,避免员工面对两套完整考核表
  4. 若员工只是轻量参与项目,专项权重不宜过高,否则会放大偶发项目对月度绩效的影响

适用前提

  • 项目周期短
  • 交付结果清晰
  • 员工投入比例较高

6. 常态化运营型项目如何实现两种考核模式的融合?

6.1 结论速览 常态化运营型项目应采用"月度主导、专项补充"模式,推荐权重比例月度80% 专项20%,专项考核只在关键节点触发。

6.2 详细分析

适用场景特征

  • 不一定有明确结项时间
  • 更接近持续运营
  • 典型案例:平台运营、客户成功、数据治理、供应链改善、质量提升、产品持续迭代

组合策略设计

流程图 - 项目制组织绩效考核怎么配:月度与专项考核适配问题清单

专项触发条件定义

HR的关键不是增加考核次数,而是定义专项触发条件:什么样的里程碑、成果或影响,值得启动专项评价。

建议从以下维度设定触发阈值:

  • 重大版本或升级发布
  • 关键客户验收或签约
  • 降本增效达到预设目标
  • 重要风险成功处置
  • 突破性成果获得外部认可

适用前提

  • 持续迭代
  • 工作内容稳定
  • 项目边界相对模糊

不适用于高风险、强交付、一次性成果导向的重大项目,否则月度主导会削弱项目目标牵引。

7. 突发应急专项任务下考核应该如何调整?

7.1 结论速览 突发应急专项应采用"专项独占、月度暂挂"模式,权重专项100%。员工抽调期间原岗位月度考核可由代理人员承担或按保底规则处理。

7.2 详细分析

适用场景特征

  • 临时组建,目标紧急且边界明确
  • 组织在特殊情境下对资源的快速调度
  • 典型案例:重大客户投诉处理、生产安全应急、系统故障抢修、舆情处置、监管响应、重大投标支援

组合策略设计

要素 操作方式
考核主辅关系 专项考核独占
月度考核处理 暂挂,原岗位由代理人承担或按保底规则处理
权重配置 专项100%
评价重点 任务完成度、响应时效、风险控制、协同质量、复盘贡献
过程留痕 响应记录、任务分工、问题升级、决策节点

管理逻辑说明

当组织明确要求员工脱离原岗位参与应急任务,就应承认绩效评价重心已经发生迁移。继续要求员工同时完成原岗位月度考核往往不现实。

过程留痕的重要性

专项100%并不意味着不看过程行为。相反,应急专项更需要过程留痕,否则专项考核容易变成只奖励少数可见贡献者,而忽略后台支撑人员。

适用前提

  • 任务紧急
  • 组织授权明确
  • 人员投入高度集中

不适用于普通临时加班或部门内部短任务,否则容易被滥用,导致员工以"专项"为由规避日常职责。

8. 如何通过数字化系统支撑双轨考核落地?

8.1 结论速览 HR数字化系统需具备多考核方案并行配置、动态权重与结果合并引擎、多源数据归集与过程追溯三大能力,否则双轨考核将陷入手工操作、高成本和高差错率陷阱。

8.2 详细分析

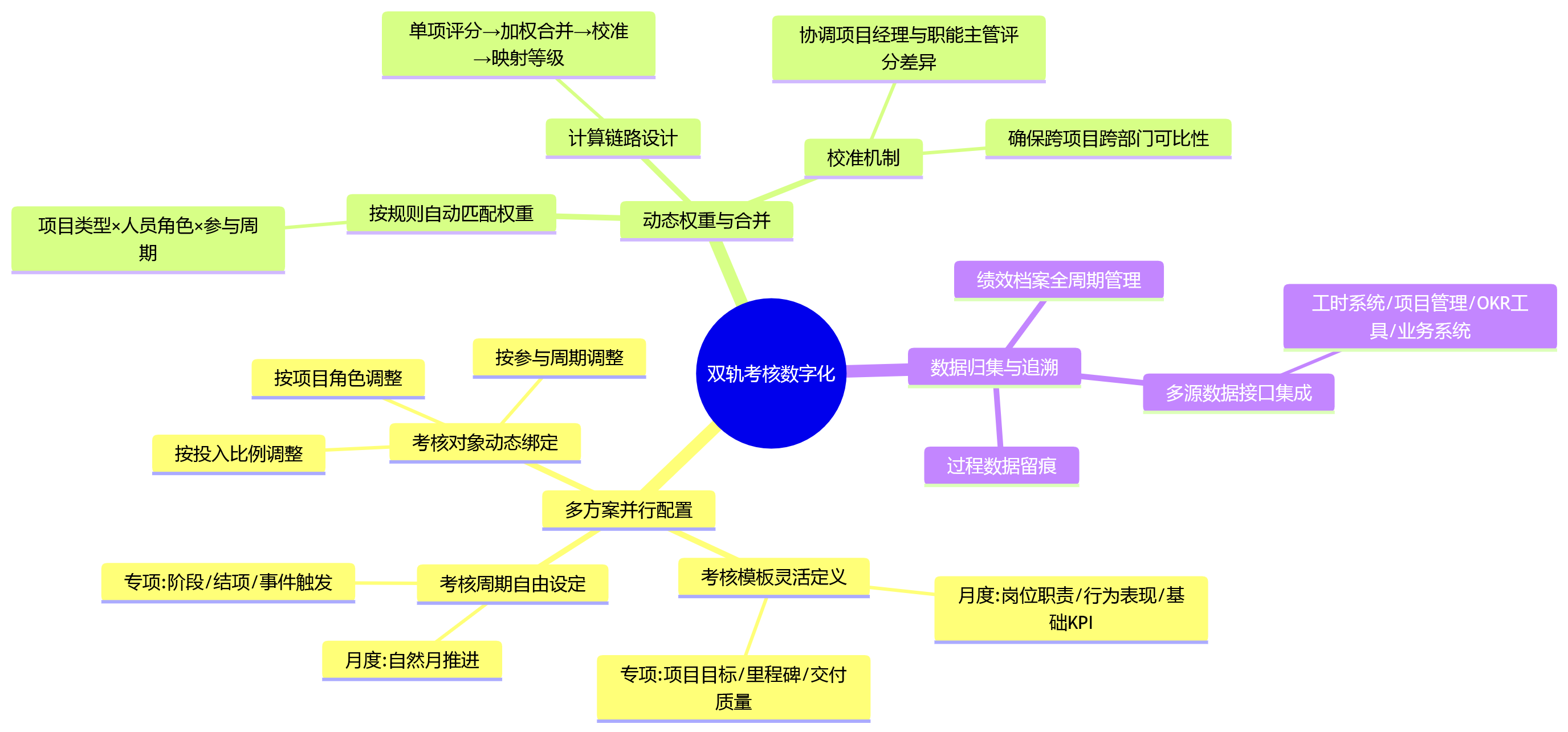

三大系统能力要求

思维导图 - 项目制组织绩效考核怎么配:月度与专项考核适配问题清单

多方案并行配置

同一名员工可能同时属于部门月度考核方案,又被绑定到某个专项考核方案。两套方案应能够独立运行、独立评分,并在最终结果应用时按规则合并。

动态权重与结果合并引擎

较成熟的系统应支持按规则自动匹配权重。例如,系统识别项目类型为长周期重大项目、员工角色为核心成员、参与周期覆盖当月主要工作时间,则自动匹配专项主导权重;若员工只是支持性参与,则专项权重可降低。

校准机制同样重要。项目经理评分可能偏高,因为其希望激励项目团队;职能主管评分可能偏稳,因为其关注部门整体分布。若系统没有校准流程,双轨考核可能放大评价主体差异。

数据归集与过程追溯

项目制下的绩效数据来源往往非常分散。工时系统记录投入,项目管理系统记录任务状态,OKR工具记录目标进展,协同平台记录沟通与审批,业务系统记录客户反馈、质量结果或交付数据。若这些数据不能进入绩效评价,考核就容易依赖主观印象。

AI辅助边界

AI可以辅助识别项目进度偏差、提示指标异常、推荐相似项目的考核模板、辅助生成过程反馈。但AI不应替代管理判断。尤其在绩效场景中,算法建议必须有解释、有边界,并接受人工复核,否则可能引发新的公平性争议。

三、问题解决类问题解答

9. 项目制绩效管理中最常见的误区有哪些?

9.1 结论速览 三大常见误区是:双重考核等于双重压力、专项考核替代月度考核、所有项目采用一刀切权重。这些误区的本质是用职能制思维管理项目制绩效。

9.2 详细分析

误区一:双重考核等于双重压力

错误做法 正确做法
员工同时接受完整月度考核和完整专项考核 同一维度不重复计分
同一项工作准备两套材料、接受两组评价 月度评价岗位履职、协作行为和基础管理动作
造成考核负担倍增、员工抵触 专项评价项目目标、里程碑和交付成果

正确做法是:若某项工作已在专项中评价,月度考核只保留过程观察或底线约束,不再重复给分。绩效制度越复杂,越需要边界清晰。

误区二:专项考核替代月度考核

错误做法 正确做法
项目期内完全取消月度考核 月度考核简化而非取消
所有评价交给项目经理 全职投入项目员工:压缩为合规、协作、基础行为
员工基础履职失去约束 部分投入项目员工:保留与原岗位相关的关键职责评价
职能部门难以掌握人员能力变化 专项主导但不让组织日常管理完全失声

误区三:所有项目采用一刀切权重

错误做法 正确做法
所有项目设置统一权重如50% 50% 建立权重矩阵动态匹配
忽视项目类型差异 按"项目类型×人员角色×投入比例"配置
忽视人员角色差异 区分项目经理、核心成员、支持成员规则
忽视投入比例差异 全职投入与临时参与采用不同逻辑

正确做法是建立权重矩阵,按照"项目类型×人员角色×投入比例"动态匹配。权重矩阵不必一开始就设计得极其复杂,但至少应区分四类项目场景,并明确各类角色的评价规则。

10. 如何避免双重考核带来的重复计分问题?

10.1 结论速览 避免重复计分的核心是"同一维度不重复评价":月度考核保留履职与行为边界,专项考核聚焦项目目标与交付成果,HR需在制度设计时明确指标归属。

10.2 详细分析

指标归属划分原则

流程图 - 项目制组织绩效考核怎么配:月度与专项考核适配问题清单

具体操作建议

  1. 建立指标清单与归属规则:在项目启动前,明确哪些指标纳入月度、哪些纳入专项,形成书面约定。
  2. 设置去重检查机制:绩效系统中可设置规则,同一指标在月度与专项中只能选择一处计分。
  3. 明确评价主体分工:直线主管负责月度过程评价,项目经理负责专项结果评价,避免双方对同一工作重复打分。
  4. 定期审核考核表:HR定期检查各项目的月度与专项考核表,发现重复指标及时调整。
  5. 培训评价者:确保直线主管和项目经理理解指标归属规则,避免因理解偏差导致重复评价。

常见重复场景举例

重复场景 错误做法 正确做法
版本上线 月度考核计入"重点工作完成率"
专项考核计入"里程碑达成" 仅纳入专项考核,月度改为过程协作评价
客户满意度 月度考核计入"服务质量"
专项考核计入"客户验收" 根据项目性质择一纳入,另一处改为过程指标
成本节约 月度考核计入"预算执行"
专项考核计入"降本目标" 明确归属专项,月度改为预算合规性评价

11. 如何平衡职能主管与项目经理的评价主体冲突?

11.1 结论速览 通过"明确主评价人 设置校准流程 建立协商机制"三步法平衡评价冲突:按项目类型确定主评价人,通过校准会议协调评分差异,建立争议升级渠道。

11.2 详细分析

第一步:明确主评价人

根据项目类型和员工角色,确定谁拥有主要评价权:

项目类型 主评价人 协同评价人
长周期重大项目 项目经理 职能主管(提供过程信息)
短周期敏捷项目 项目经理与职能主管共同 项目委员会
常态化运营型项目 职能主管 项目经理(提供专项节点评价)
突发应急型专项 项目经理 职能主管(提供背景信息)

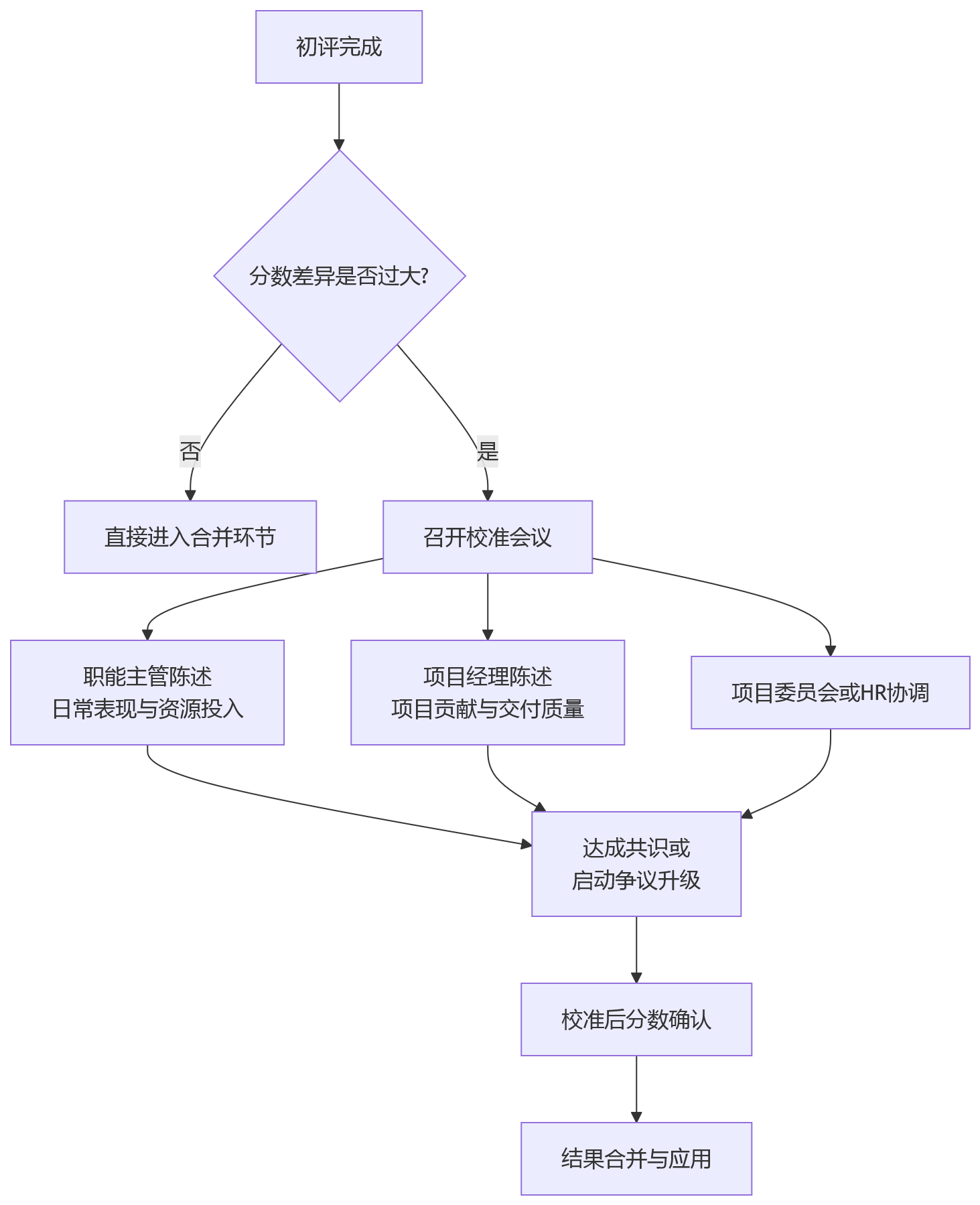

第二步:设置校准流程

流程图 - 项目制组织绩效考核怎么配:月度与专项考核适配问题清单

校准会议要点

  • 邀请HRBP或项目委员会参与
  • 基于事实和数据而非印象打分
  • 允许双方提供证据材料
  • 形成会议纪要并存档

第三步:建立协商机制

  1. 事前约定:在项目启动时明确评价规则,减少事后争议。
  2. 事中沟通:项目进行中定期同步评价标准与期望,避免期末突然分歧。
  3. 事后申诉:员工对评价结果有异议时,可通过HR渠道发起申诉。

常见冲突场景与应对

冲突场景 原因分析 应对策略
职能主管认为员工资源被过度占用 关注部门整体资源平衡 提供工时记录与投入证明
项目经理认为员工交付不够及时 关注项目进度压力 提供任务优先级与变更记录
双方对同一工作贡献度认知不同 缺乏明确的贡献分配规则 提前约定贡献分配比例
评分尺度不一致导致不公平 缺乏校准流程 引入第三方协调与校准机制

关键原则

  • 校准不是为了压低分数,而是为了让不同项目、不同部门之间的结果具备可比性
  • 职能主管与项目经理都不是绝对权威,需基于事实和规则达成共识
  • HR在其中扮演协调者角色,而非裁判者

结语

项目制组织绩效管理的核心不在于取舍月度或专项考核,而在于因场景定主辅、因项目配权重、因角色设衔接。企业准备优化项目绩效机制时,建议优先关注三个重点:

  1. 先做项目分类:盘点现有项目,至少区分长周期重大、短周期敏捷、常态化运营、突发应急四类场景。
  2. 再建规则矩阵:围绕项目类型、人员角色、投入比例,明确月度与专项考核的主辅关系、权重和结果合并方式。
  3. 控制考核重复:同一成果不重复计分,月度保留履职与行为边界,专项聚焦项目目标与交付成果。

待规则跑通、数据可追溯、员工能理解后,再借助HR数字化系统将多方案并行、动态权重、数据归集、结果合并配置到流程中,降低手工汇总带来的差错和争议。
